An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript

  1. 节能技术改造项目管理

  2. (参看广东省节能培训教程(第二册),企业能源管理,第三章,节能技术改造项目管理)(参看广东省节能培训教程(第二册),企业能源管理,第三章,节能技术改造项目管理) 第一节节能技术改造项目概况 一、节能技术改造项目的范围 凡是以节约能源为主要目的,采用先进技术、先进工艺(包括新材料、新设备),对现有企业进行节能技术改造或能源综合利用,提高企业能源有效利用率,降低企业产品能源单耗或同时又能增加企业产品产量、提高质量的项目,称作为节能技术改造项目。 二、节能技术改造项目管理的概念 有效地组织和运用系统工程方法管理好项目。它是对项目从规划、立项到投产的全过程和各个环节进行指挥、决策、监督、协调和核算的综合治理。其目的是为了达到立项正确、投资少、进度快,并取得最佳的节能和综合经济效益。

  3. 三、技术改造项目管理阶段的划分 (1)前期准备阶段 (2)项目实施阶段 (3) 效益考核阶段 四、技术改造项目管理工作中需要编报的主要文件 (1)项目建议书 (2)可行性研究报告 (3)设计任务书 (4)技术改造方案 (5)初步设计 (6)施工图设计 (7)竣工验收报告(8)投产达标检查报告(后评价)

  4. 第二节项目的审查与评估 国务院关于投资体制改革的决定(2004年7月16日)中确立了企业的投资主体地位,在第二部分对中规定:(一)改革项目审批制度,落实企业投资自主权。对于企业不使用政府投资建设的项目,一律不再实行审批制,区别不同情况实行核准制和备案制。其中,政府仅对重大项目和限制类项目从维护社会公共利益角度进行核准,其他项目无论规模大小,均改为备案制,项目均由企业自主决策、自担风险,并依法办理环境保护、土地使用、资源利用、安全生产、城市规划等许可手续和减免税确认手续。对于企业使用政府补助、转贷、贴息投资建设的项目,政府只审批资金申请报告。

  5. (二)规范政府核准制。《政府核准的投资项目目录》如《政府核准的投资项目目录(2004年本) 》,由国务院投资主管部门会同有关部门研究提出,报国务院批准后实施。  企业投资建设实行核准制的项目,仅需向政府提交项目申请报告,不再经过批准项目建议书、可行性研究报告和开工报告的程序。政府对企业提交的项目申请报告,主要从维护经济安全、合理开发利用资源、保护生态环境、优化重大布局、保障公共利益、防止出现垄断等方面进行核准。 (三)健全备案制。对于《目录》以外的企业投资项目,实行备案制,除国家另有规定外,由企业按照属地原则向地方政府投资主管部门备案。

  6. 项目审查与评估步骤: (一)审查项目建议书,落实备选项目 符合国家和行业技术改造总体规划的要求和相关政策。争取利用国家对节能项目的优惠政策。 例如,热电联产是国家鼓励的节能项目,但要求热电 联产机组应符合规定指标。 对于供热式汽轮发电机组的常规热电联产: 1 总热效率年平均大于45% 总热效率=(供热量+供电量*3600kJ/kWh)/(燃料消耗量*燃料低位发热量)*100%

  7. 2 热电联产的年平均热电比 (1)单机容量小于等于50MW的热电机组,应大于100% (2)单机容量50--200MW的热电机组,应大于50% (3)单机容量大于等于200MW的抽汽凝汽热电机组,采暖期热电比应大于50% 热电比=供热量/(供电量*3600kJ/kWh)*100% 对于燃气-蒸汽联合循环热电联产: 1 总热效率年平均大于55% 2 各容量等级热电联产的年平均热电比应应大于30%

  8. (二)对可行性研究报告进行评估,决定项目取舍(二)对可行性研究报告进行评估,决定项目取舍 1、项目评估与项目可行性研究的异同 (1)共同点:都属于项目的前期准备工作。出发点都是为了提高项目的投资效益;研究的内容基本相同,所要回答的问题基本一致;选用的参数、计算的内容和分析的方法基本一致。 (2)区别点:① 报告编写单位不一样。可行性研究报告是由承办企业或其委托的咨询、科研、设计单位负责编制,而评估报告是由评估单位或银行评审和编写的。② 评价的角度不一样。③ 主要作用不同。 2、项目评估的工作程序 (1)组织安排(2)收集资料

  9. 一 企业和项目概况审查 (一)企业概况审查 (1)企业的发展史(2)企业所在地的环境 (3)物资供应及产销情况(4)企业的资产负债和在建项目情况 (5)组织机构和人员情况(6)财务成本情况 (7)企业存在的主要问题和改进计划 (二)项目概况审查 (1)目的和必要性(2)基本内容 (3)投资成本(4)分段建设问题 (5)负责人考查(6)项目风险

  10. 二市场预测与评估 (一)市场预测与评估的作用 (二)市场调查 (1)市场调查的内容 (2)市场调查的方法 (三)市场预测与评估 1市场预测的内容 2 市场预测的方法 3 市场预测评估

  11. 三、技术与建设条件评估 (一)技术评估 1、技术评估的方法 (1)深入现场实地考查(2)要结合国家关于技术引进的有关政策规定及国家和行业的技术改造总体规划。 (3)要结合企业的长远规划来考虑 2、技术评估的内容 (1)工艺。要求先进适用和经济合理性 (2)设备。要求先进、适用、经济、配套、平衡和确保效益。 (3)软件。“软件”是指从国外引进的使用“专有技术”和专利权的许可证以及各种技术资料。专利的有效期。

  12. (二)建设条件评估 对原地改造项目审查重点为: (1)是否符号市政规划要求 (2)是否尽量利用原有房,不搞或少搞土建工程 (3)投产后的生产条件是否具备

  13. 四、财务效益预测与评估 (一)财务效益预测 1、财务预测的主要方法和步骤 2、财务预测的主要内容 (1)投资来源预测与投资估算 (2)产品成本预测 产品成本是指企业生产一定种类和数量的产品的全部费用。 ① 原材料、能源成本预测表 ② 固定资产折旧预测表 ③ 产品成本预测表 a、 原材料、燃料、动力费用 b、工资 c、 车间经费 =折旧费+维修费+其 他车间经费 d、企业管理费 =其他管理费+流动资金利息支出 e、销售费用

  14. (3)销售收入与税金预测 ①销售收入的预测。为了简便计算, 假定生产量=销售量 销售收入=销售量×销售单价 ②税金的预测 a、产品税 c、营业税 d、所得税 e、调节税 f、资源税 (4)利润预测 (5)贷款偿还期的预测 贷款偿还期是指从贷款的第一笔起至还清贷款本金和利息为止所需要的时间

  15. (二)财务效益评估 1、判断项目经济上是否可行的主要标志 (1)盈利水平(2)贷款偿还能力(3)承受风险能力 2、财务效益评估的方法及区别 企业财务效益评估的方法静态分析法(又叫简单分析法)动态分析法(又叫现值法分析) 两种方法的区别

  16. 3、财务效益的静态分析 (1)投资利润率分析 投资利润率=项目年产品销售利润总额/项目总投资支出×100% 项目总投资支出=固定资产投资总支出+流动资金 (2)贷款偿还期的分析 贷款偿还期=建设期+还款年数+最后一年月数 (3)盈亏平衡分析 假设:①生产成本是产量或销售量的函数②生产量等于销售量③单位产量的固定成本不变④可变成本与产量成正比⑤各种产品的销售单价不变⑥销售收入与销售单价、销售量成正比。

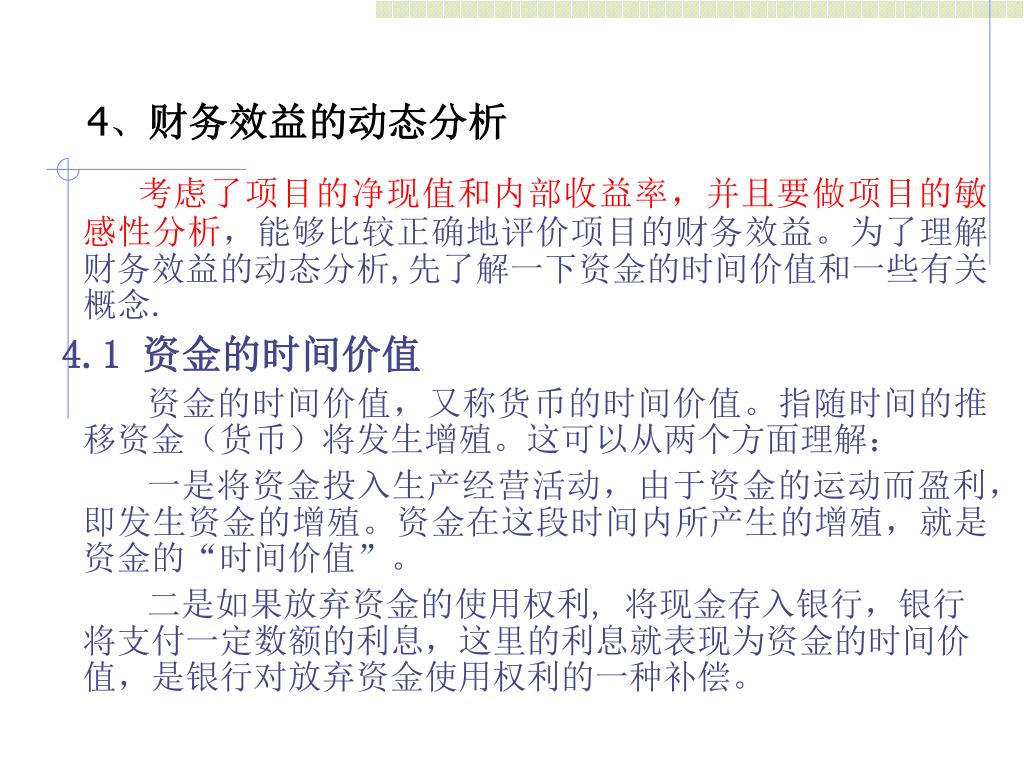

  17. 4、财务效益的动态分析 考虑了项目的净现值和内部收益率,并且要做项目的敏感性分析,能够比较正确地评价项目的财务效益。为了理解财务效益的动态分析,先了解一下资金的时间价值和一些有关概念. 4.1 资金的时间价值 资金的时间价值,又称货币的时间价值。指随时间的推移资金(货币)将发生增殖。这可以从两个方面理解: 一是将资金投入生产经营活动,由于资金的运动而盈利,即发生资金的增殖。资金在这段时间内所产生的增殖,就是资金的“时间价值”。 二是如果放弃资金的使用权利, 将现金存入银行,银行将支付一定数额的利息,这里的利息就表现为资金的时间价值,是银行对放弃资金使用权利的一种补偿。

  18. 4.2现金流量 现金流量包括现金流入与现金流出。技术经济分析中对现金流量的理解是从投入产出的角度进行的。如方案经营期的销售收入、期末残值收入等属现金流入,投资、年成本、(含折旧)、年经营成本(不含折旧)属现金流出,将现金流入定为正值,流出定为负值。净现金流量可能为正值,也可能为负值,取决与经济活动的结果。 现金流量的形式可以归纳为以下三种最常见的形式: (1)现在值 P 指现在某一时刻一次支付或收入的金额,也可以是未来某一时刻的资金换算到现在时刻的值,还可以是资金在某一规定时间t的值,称为t年的现值。 (2)将来值 F 指未来某一时刻一次支付或收入的金额,也可以是现在某一时刻的资金换算到未来时刻的值。 (3)年金 A 指一定时期内,分成若干相等的间隔期,在每个间隔期收入(或支付)一笔相同数量的金额,通常这个间隔期为一年,故称年金。

  19. 4.3资金时间价值的计算 (1)单利计息法 单利记息时,只考虑本金记息,不把前期的利息累加到本金中去,即利息不再生利息。简言之就是本生利,利不生利。如居民、企事业单位到银行储蓄就是单利记息。 单利的计算公式为: F=P(1+i·n) 式中:F为本利和,即终值; P为本金,即现值; i为利率或折现率、投资效果系数; n为计息周期,如年。

  20. [例1] 小王于1997年1月10日存入银行2万元,其中1万元定期一年,另1万元定期三年。当时银行公布的利率:一年期7.47%,三年期8.28%,问小王的存款到期时可从银行取回多少本利和F? [解] 按单利计息公式:F=P(1+in) 存一年期的本利和: F=10000(1+7.47%×1)=10747(元) 存三年期的本利和: F=10000(1+8.28%×3)=12484(元) 由于不同年限的存款利率不同,因此,要想在一定的时间内获得存款利息最多,也有一个最佳存款方式的选择问题。

  21. (2)复利记息法 复利计息时,不仅计算本金生息,而且计算利息生息,就是本生利,利也生利。复利计算公式为 F=P(1+i)n [例2] 某企业从银行货款10万元,年利率6%,三年后还本付息,若分别按单利、复利计算法计算,问该企业到期应还银行多少本利和? [解] 按单利计息法计算: F=(1+i·n)=10(1+6%×3)=11.8(万元) 按复利计息法计算: F=P(1+i)n=10(1+6%)3=11.91(万元) 由上例可以看出,同样的一笔资金,用复利法计算的利息大于单利法。在技术经济分析中都采用复利法计算。

  22. (3)复利计算系数 在技术经济分析的可比原理中,时间因素可比中要求基准年一致,即要站在同一个基准年分析,评价不同的方案。 在技术经济分析中必须学会三种现金流(现值P、终值F和年金A)之间的相互转换,故形成以下六种复利系数: (1)终值系数 已知现值P,折现率i, 计算期n,求终值F。 第一年末:F1=P(1+i)第二年末:F2=P(1+i)(1+i) 第n年末:Fn=P(1+i)n 式中(1+i)n称为终值系数,用符号(F/P,i,n)表示,即 (F/P,i,n)=(1+i)n [例3] 某企业向银行一次性贷款20万元,5年后偿还,已知贷款年利率为15%,问5年后该企业应偿还本利和共为多少?(按复利计算) [解] 已知 P=20万元,i=15%, n=5年,求F。 F=P(1+i)n =20(1+15%)5=40.2271(万元)

  23. (2)现值系数 已知终值F,折现率i,计算期n,求现值P。很显然,这是求复利终值的逆运算,因此 P=F/(1+i)n 式中:称为现值系数,用符号(P/F,i,n)表示,即 (P/F,i,n)=1/(1+i)n [例4] 某企业2003年有资金1000万元,i=6%,折算到1999年为多少?(按复利计算) [解] 已知F=1000万元,i=6%, n=4年,求P。 P=F/(1+i)n =1000×1/(1+6%)4 =792.09(万元)

  24. (3)年金终值系数 已知年金A,折现率i,计算期n,求终值F。将每一个年金作为现值,利用终值系数,分别将它们折算到n年后相加,得: F=A(1+i)0+A(1+i)1+…+A(1+i)n+1 这是一个等比数利,整理后得: F=A·{(1+i)n-1}/i 式中:{(1+i)n-1}/i称为年金终值系数,用符号(F/A,i,n)表示,即 (F/A,i,n)={(1+i)n-1}/i [例5] 某工程项目,在五年基建时间,每年年末向一行贷款100万元,第五年末一次还清,年利率6%,问一次偿还的总金额为多少?(按复利计算) [解] 已知A=100万元,i=6%, n=5年,求F。 F=A·{(1+i)n-1}/i=100×{(1+6%)5-1}/(6%)=563.71(万元)

  25. (4)偿还资金系数 已知终值F,折现率i,计算期n,求年金A。 显然,这是求年金终值的逆运算,因此 A=F{i/(1+i)n-1} 式中, 称为偿还资金系数,用符号(A/F,i,n)表示,即 (A/F,i,n)= i/(1+i)n-1 [例6] 某企业计划在五年末更新一台设备,其购置费用200万元,若年利率为6%,以复利计算,五年每年末应存入银行多少?(按复利计算) [解] 已知 F=100万元,i=6%, n=5年,求A。 A=F{i/(1+i)n-1}=200×{6%/(1+6%)5-1}=35.4793(万元) 5年共存入35.4793 ×5=177.3965 (万元)

  26. (5)年金现值系数 已知年金A,折现率i,计算期n,求终值F。 将每一个年金作为终值,利用现值系数,分别将它们折算到0年后 相加,得:P=A(1+i)-1+A(1+i)-2+…+A(1+i)-n 这是一个等比数例,整理后得 P=A{(1+i)n-1}/{i(1+i)n} 式中:A{(1+i)n-1}/{i(1+i)n}称为年金终值系数,用符号(F/A,i,n)表示,即 (P/A,i,n)={(1+i)n-1}/{i(1+i)n} [例7] 某电力工程项目投资年利润为15%,若要在10年内每年年末得100万元收益,试求当初的投资为多少? [解] 已知A=100万元,i=15%,n=10年,求P。 P=A{(1+i)n-1}/{i(1+i)n}=501.88(万元)

  27. (6)资金回收系数 已知现值P,折算率i,计算期n ,求年金A。 显然,这是求年金现值的逆运算,因此 A=P{(1+i)n-1}/{i(1+i)n} 式中: {(1+i)n-1 }/{i(1+i)n}称为资金回收系数,用符号(A/P,i,n)表示,即 (A/P, i,n)={(1+i)n-1 }/{i(1+i)n} [例8] 某电力工程项目初始投资2000万元,预期投资年收益率为15%,若计划在5年内全部收回这笔投资,试求该项目每年应取得的定额收益是多少? [解] 已知P=2000万元,i=15%, n=5年,求A。 A=P{(1+i)n-1}/{i(1+i)n} =2000×{15%(1+15&)5}/{(1+15%)5-1}=596.63(万元) 应当指出,实际发生的现金流量是十分复杂的,这就需要我们仔细分析研究,将不能直接套用公式的问题转化为可以适当选用已学过的公式,以求更好的解决问题.

  28. 4.4净现值的分析 净现值是指将整个服务年限内每年的净现金流量以预定的折现率逐年折算到工程开始时的现值同原投资额现值的差额。其中净现金流量是指用现金流入Bt减去现金流出Ct后得到。 每年的净现金流量R相等时, NPV={R[(1+i)n-1]/ i(1+i)n–K}(1+i)-m K为基建结束年的总投资,n为方案服务年限,m为方案基建期。 净现值法既可以用于绝对经济效果评价,也可以用于相对经济效果评价。绝对评价时依据下列原则: NPV>0,方案可取;NPV<0,方案不可取;NPV=0,综合评价后决定方案的取舍。 多个方案相对比较时,NPV越大,方案的经济效果越好。 需要指出的是,如果一个方案经过计算,其NPV<0,并不意味着该方案亏本或无利可图,而只是表明该方案达不到规定的投资收益率i;

  29. [例9] 某工程有两种方案可供选择,其有关投资额,年现金流入、流出如下表所示。方案使用期都是5年,折现率12%,使用净现值法进行评价。 [解] NPV甲=(20000-9800)[(1+12%)5-1]/[12% (1+12%)5]-34000=2768.7(万元) NPV乙=(19500-10000)[(1+12%)5-1]/[12%(1+12%)5]-30000=4245.4(万元) 由于NPV甲<NPV乙,所以乙方案优于甲方案。 值得注意的是,采用净现值法比较时,当方案的服务期不同时,需要考虑方案的重置次数

  30. 4.5内部收益率与内部收益率的分析 从净现值的计算公式可知,对某一投资方案而言,在方案的寿命期及每年的净现金流量均已固定的条件下,可以把净现值看作折现率i的函数。i愈小,NFV越大批;反之,i越大,NFV越小。当折现率大到一定程度时,必然有一点使净现值等于零的折现率i*。该折现率定义为方案的内部收益率,用IRR表示。 内部收益率的计算公式由式得: n K-ΣRt/(1+i*)t=0 t=1 当每年的净现金流量相等时,得: K-R[(1+i*)n-1]/[ i*(1+ i*)n]=0 上述公式中符号含义同前。若考虑固定资产报废时的残值,需将残值算到施工结束点,一抵消一部分原始投资后再求内部收益率。

  31. 由于求解内部收益率的方程是一个n阶方程式,求解过程比较复杂,手算常采用内插法求NPV1为正,i2对应的NPV2为负,直线段AB近似净现值函数曲线段AB。用下述内插公式计算内部收益率 IRR的近似值。 IRR=i1+ NPV1(i2-i1)/ [NPV1+∣NPV1∣] 为控制误差,一般试算的两个折现率之差(i2-i1)不应超过1%. 内部收益率正确的经济含义应该是:技术方案在这样的折现率下,当寿命期终了时,以每年的净现金流量恰好将投资全部回收过来.因此,内部收益率是指方案对初始投掷的回收能力或项目对贷项利息率的最大承担能力.它实际反映了项目的最大获利能力,这种能力完全取决于项目的“内部”,内部收益率由此得名. 内部收益率法同净现值法一样,既可用于方案本身的绝对经济效果比较,也可用于多个方案的相对经济效果评价. 绝对评价时,需与标准折现率IN比较:IRR﹥IN,方案可取; IRR﹤IN,方案不可取; IRR=IN,综合评价后决定方案的取舍. 多个方案相对比较时, IRR愈大,方案的经济效果愈好.

  32. [例10] 某企业一项技术方案须投资10万元,有效期10年,每年可获净现金流量1.7万元,残值8000元,投资利息不低于12%, 试问该技术方案是否可取? [解] 取i1=11% NPV1=-100000+17000[(1+11%)10-1]/[11%(1+11%)10]+8000/(1+11%)10=2934.42(元) 取i2=12% NPV2=-100000+17000[(1+12%)10-1]/[12%(1+12%)10]+8000/(1+12%)10=-1370.42(元) IRR=i1+ NPV1(i2-i1)/[ NPV1+∣NPV1∣] =11%+2934.42(12%-11%)/(2934.42+1370.42) =11.68% 由于IRR<IN,故该技术方案不可取.

  33. 4.6敏感性分析 敏感性分析的步骤 (1)要确定影响项目效益的敏感性因素 (2)选定一个敏感性因素,其他因素情况不变,计算并调整相应的各项经济指标。 (3)再选定另外一个敏感性因素,其他条件不变,再计算并调整相应的各项经济指标 五、国民经济效益评估 (一) 国民经济效益的简单法分析 (二)国民经济效益的现值法分析 (三)各项辅助经济效益分析 六、总评估 根据各方面评估结果进行综合分析,判断项目可行与否,提出结论性意见.

  34. 七、节能技术改造项目的经济技术评价 (一)节能技术评价 1、主要能量转换设备的能量转换效率能量转换效率η=输出能量/输入能量×100% 2、主要生产流程的能量工艺利用率能量工艺利用率φ=工艺总有效利用能源/总能耗×100% 3、单位产品耗能量单位产品耗能量=产品总能耗/总产量

  35. (二)节能经济评价 1、静态计算法 (1)投资回收期法 T=K/△L T—投资回收期 K—工程投资额 △L —年平均增加纯收入 是一种采用投资回收期评价投资方案经济效果的方法。 一般说来,原始投资额越少,年收益越多,用上述公式计算的投资回收期越短,其方案的经济效果越好。若方案的投资回收期小于或等于国家规定的标准投资回收期TN,方案可取;反之,方案不可取。

  36. 方法优点是概念明确,计算简单,易于理解,方便使用。缺点:方法优点是概念明确,计算简单,易于理解,方便使用。缺点: (a)没有考虑资金的时间价值。 (b)仅强调了资金的周转和回收期内的收益,没有考虑方案的收益期,忽视了回收期之后的收益,不能测算整个技术方案的收益率大小,也没有考虑设备的残存价值。 (c)不能合理确定绝对评价标准(即标准投资回收期)。 因此,这种方法不能作为技术方案决策的主要及可靠依据,常与净现值法或内部收益率法结合使用,作为一种辅助性决策方法。

  37. [例11] 某技术方案原始投资额为96万元,预计年收益相等,使用年限8年,累计技术方案总收入320万元,试求该技术方案的投资回收期。 [解]投资回收期(T)=原始投资/年收益 =96/(320÷8)=2.4(年) 上述计算的投资回收期由于没有考虑资金的时间价值,故也称静态投资回收期,为了考虑资金的时间价值,用采用动态投资回收期法。动态投资回收期的计算公式为 T K=ΣRt(1+i)-t t=0

  38. 式中:K为基建结束年份的总投资;Rt为服务期间第t年的净现金流量(即税后利润加折旧),用现金流入Bt减去现金流出Ct后得;i为折现率,或投资效果系数。式中:K为基建结束年份的总投资;Rt为服务期间第t年的净现金流量(即税后利润加折旧),用现金流入Bt减去现金流出Ct后得;i为折现率,或投资效果系数。 求出的动态投资回收期同样要与国家规定的标准投资回收期TN比较,若方案的投资回收期小于或等于TN,方案可取;反之,方案不可取。

  39. (2)追加投资回收期法 C1、C2如果用甲、乙两个技术方案,实施甲方方案比实施乙方案需要多投入一定数额的建设资金,而在运行期间,每年又可少支出一定数额的成本费用,那么,用甲方案年成本费用的节省额去抵偿甲方案比乙方案追加的投资所需要的时间,称为追加投资回收期,用字母“Ta”表示,单位一般为“年”。计算公式为: Ta=(K1-K2)/(C1-C2)=ΔK/ΔC 式中:K1、K2分别为甲、乙方案的总投资分别为甲、乙方案的年成本费用(含折旧)。 用上诉公式计算出的追加投资回收期与规定的标准投资回收期TN,则投资较大的甲方案经济效果好,反之,乙方案的经济效果好。

  40. [例12] 某电力投资项目有两种可行技术方案,甲方案投资300万元,年成本费用100万元,乙方案投资220万元,年成本费用120万元,试求甲方案的追加投资回收期。 [解] 甲方案比乙方案所追加的投资,用年成本费用节约额补偿,需4年时间。如果这个时间小于或等于国家规定的标准投资回收期,那么甲方案可取;反之,不可取。 为了考虑资金的时间价值亦可采用动态追加投资回收期法,如选择第T。年作为基准年,需先利用复利计算系数将两个方案的总投资K1、K2折算到基准年(其中K1、K2分别表示两方案实施工结束点的总投资),则甲方案增加的投资 ΔK= K1(1+I)Ta- K2(1+I)Ta ΔK应正好等于年成本费用节约额ΔC累计值,即 (K1-K2)(1+I)Ta=ΔC (1+I)Ta-1 式中ΔC=C2-C1,认为两方案每年的成本费用相等,若不相等,则需利用复利计算系数进行等值换算后,在求年成本费用的节约额ΔC。

  41. (3)年计算费用法 在多个方案比较中,用年计算费用法进行比较。 用标准投资回收期TN取代式(6-9)中的Ta,并展开整理后得: C1+1/TN·K1=C2+1/TN·K2 式中C1+1/TN·K1与C2+1/TN·K2分别表示TN年内甲、乙两方案的年费用。由于这个年费用不是方案服务年限内的年费用,而是标准投资回收期内的年费用,故称标准投资回收期内年费用,亦称年计算费用。用AC0表示,则 AC0=C+1/TN·K 式中AC0为标准投资回收期内年费用,又称年计算费用;C为年成本(包括折旧);K为投资额;TN为标准投资回收期(只用利润补偿投资额的方法计算)。显然,在多哥方案进行比较时,总计算费用最低的方案,其经济性最优越。

  42. 2、动态计算法 如按复利计算,年利率为i,R为货币现值,n为年数,S为n年末的本利和,则 S=R(1+i)n 或R=S/(1+i)n 已知n年末未来值S,利率i,求现值R,称为贴现。 (1)公式计算投资偿还年限 第一年起分年度投资依次为K1, K2 K3,……,Kn。每年平均增加的纯收入△L 偿还建设投资. 总投资额KΣ KΣ=K1(1+i)n-1+ K2(1+i)n-2+……+ Kn (2) 计算分年度现金流量,列表进行项目全面财务分析

  43. 3 算例:使用螺杠膨胀动力机利用压差发电 一企业锅炉可生产的蒸汽为压力1.3 MPa的饱和蒸汽,而需要的蒸汽压力只要0.4 MPa以下,蒸汽用量6.5-10 t/h,平均蒸汽用量8t/h,锅炉平均效率85%。使用减温减压阀,将蒸汽压力降低到所需的压力。对于这种情况,可以使用螺杠膨胀动力机,回收减温减压阀蒸汽节流损失来进行发电。目前产品可以达到的性能如下:

  44. 设减压阀前压力1.3 MPa,温度270℃,螺杠膨胀动力机排气压力为0.5 MPa,蒸汽流量6.5t/h,则可发电250kW。 ,螺杠膨胀动力发电机热效率按90%计算,按照年运行6000小时计算。 蒸汽焓值按2600kJ/kg计算。 计算热电联产指标: 供热量Q1=2600*8000=20.8MJ/h 发电消耗蒸汽热量Q2=250*3600/0.9=1.0 MJ/h 消耗燃料热量Qr =( Q1+Q2)/0.85=25.65 MJ/h (1)总热效率=( Q1 +250*3600)/ Qr *100%=84.6% (2)热电比= Q1 /( 250*3600) *100% =2310% (3) 发电煤耗=3600/(0.9*0.85*29270)=0.161kg标煤 (4)年节煤量=(0.404-0.161)*250*6000=364.5吨标煤

  45. 蒸汽按120元/t计算。投资项目有锅炉加装蒸气过热器,螺杠膨胀动力机,联接管网、基础、阀门,发电机和附属系统,投资约100万元。对于工业企业,电价按0.6元/kWh元计算,可得到经济指标如下:发电蒸汽成本:0.17元/kWh,年发电量150万kWh,年发电节省电费90万元,年其他运行成本12万元投资回收期约2年。提高了企业的能源利用率,并有较好的经济效益。蒸汽按120元/t计算。投资项目有锅炉加装蒸气过热器,螺杠膨胀动力机,联接管网、基础、阀门,发电机和附属系统,投资约100万元。对于工业企业,电价按0.6元/kWh元计算,可得到经济指标如下:发电蒸汽成本:0.17元/kWh,年发电量150万kWh,年发电节省电费90万元,年其他运行成本12万元投资回收期约2年。提高了企业的能源利用率,并有较好的经济效益。

  46. 4 算例 小型燃气热电联供的经济分析 (1) 项目简介 采用1万kW的进口燃气轮机组,耗天然气量为2t/h,环境温度25℃,余热锅炉生产1.3Mpa表压力饱和蒸汽,锅炉给水温度取为30℃;燃气轮机散热损失3%,电机效率98%;余热锅炉排出废气温度85℃,散热损失2%,蒸汽量为20.21t/h;机组总热效率为91.01%。由于机组总热效率达到91.01%,与普通天然气锅炉的热效率相当,因而采用发电热损失与余热锅炉热损失均摊,即取燃气轮机的热效率也为91%。 负荷变小时,余热锅炉的排烟温度不会提高,热效率基本不会降低。 对于燃气轮发电机组,考虑到开机予热、变负荷等问题,取平均效率为额定工况的90%,即0.91×0.9=0.82。 据此可计算燃气轮发电机组热平均热耗为: 3600KJ/kWh÷0.82=4390.2KJ/kWh=0.150kg标准煤/kWh =0.1108Nm3天然气/ kWh

  47. (2)计算热电联产指标: 天然气低位发热量Qr =39620kJ/Nm3=49410kJ/kg 蒸汽焓值按2600kJ/kg计算 供热量Q1=2600*20210=52.246MJ/h 发电量N=10000kWh/h 消耗燃料量B=2000kg/h (1)总热效率=( Q1 +10000*3600)/B Qr *100% =89.3% (2)热电比= Q1 /( 10000*3600) *100% =145%

  48. (3)投资 燃气轮机发电机组总投资按450美元/ kWh=3735元/ kWh计算,则取两台,则投资为3735×2万=7470万元。 与之配套的余热锅炉:490万元×2=980万元。 余热锅炉的安装费用和其它费用各按25%计算: 980×(20%+25%)=441万元。 总投资:7470+980+441=8891万元。 如果不采用热电联合循环方案,为了供热,需要建造2台20t/h的燃气锅炉,设其投资为640万元,则扣除2台20t/h锅炉的投资640万元。用于发电部分的投资为8251万元。 用于发电的工作人员15人。

  49. (4)经济评价 ①主要计算参数 发电容量:20MW 建设期:2a 设备年运行为:5000 厂用电率:2% 发电标准气耗0.1108Nm3/kWh(标准煤150.0kg/kWh) 天然气价:1.65元/Nm3 折旧年限:20a 预提修理费率:1% 定员(用于发电):15
