1 / 11

株式会社アバールデータ

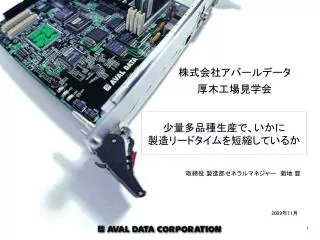

株式会社アバールデータ. 厚木工場見学会. 少量多品種生産で、いかに 製造リードタイムを短縮しているか. 取締役 製造部ゼネラルマネジャー 菊地 豊. 2009 年 11 月. 本社・町田事業所. 環境対応工場. アバールデータ・厚木事業所. ・所在地 : 神奈川県厚木市金田1041. ・土地 : 約 4,460㎡ ( 約 1,350 坪 ). ・建物 : 約 4,075㎡ ( 約 1,235 坪 ). ・厚木事業所従業員数 : 75名. ( 正社員: 70 名 / 契約社員他: 5 名 ). ※ 全社 / 正社員: 175 名.

gazit
Download Presentation

株式会社アバールデータ

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript


  1. 株式会社アバールデータ 厚木工場見学会 少量多品種生産で、いかに製造リードタイムを短縮しているか 取締役 製造部ゼネラルマネジャー 菊地 豊 2009年11月

  2. 本社・町田事業所 環境対応工場 アバールデータ・厚木事業所 ・所在地 : 神奈川県厚木市金田1041 ・土地 : 約4,460㎡ (約1,350坪) ・建物 : 約4,075㎡ (約1,235坪) ・厚木事業所従業員数 : 75名 (正社員:70名/契約社員他:5名) ※全社/正社員:175名 ・1995年 品質マネジメントシステムISO 9001認定取得 ・2001年 環境マネジメントシステムISO14001認定取得 鉛はんだフリー

  3. マウンタ (チップ) マウンタ (汎用) ローダー はんだ印刷機 ディスペンサ リフロー炉 X線検査装置 アンローダー プリント基板に 部品実装 熱風で加熱しはんだ付け 関所(検査) クリームはんだ印刷 セル工程 表面実装工程 電気検査工程 挿入,後付け工程 完成 機能検査 基板組み立て工程 関所(検査) 後加工 手はんだ付け 部品挿入 ARP Express 生産革新活動 (AVAL Revolution Plan) ・製造リードタイム:15日→4日 ・100%良品納入 ・製造仕掛在庫:38.6%減 ・製造リードタイム短縮(4→3日) ・マウンタ段取時間:90分→9.9分 ・PULL型生産方式導入 「モノの流れ」を改善! ・生産平準化:残業72%減 シンプル&スピード <03年10月スタート> ・厚木事業所再構築 <08年4月新スタート> ・鉛はんだ全廃(09年)

  4. ★改善の基本的な考え方 作業を速くするのではなく、滞留のムダをはぶく! ・製造リードタイム 3日 = 72時間 = 4,320分 ・正味作業時間             = 約  60分 4,260分 滞留のムダ!! 整流化 / 清流化 生産 工程間の移動や滞留を少なくする 「流れ」でつくる! 少量多品種生産で、  いかに製造リードタイムを短縮しているか

  5. 少量多品種生産で、  いかに製造リードタイムを短縮しているか少量多品種生産で、  いかに製造リードタイムを短縮しているか ★改善のポイント ① 「流れ」でつくる ・ジョブショップ型からフローショップ型生産へ ② 機械段取り短縮 ※少量多品種生産では機械段取り   時間が生産性に大きく影響 ・内・外段取り分離で、機械停止時間を最短へ ③ 平準化 ・渋滞させない投入コントロール

  6. Aブロック (SMD実装) BCブロック (挿入・後付け) Dブロック (電気検査) A B C D ① 「流れ」でつくる ・ジョブショップ型からフローショップ型一気通貫生産方式へ 材料 投入 完成 (1日) (1日) (1日) 基板組立て=リードタイム・3日(固定)生産 ・各工程が独立 ※進捗管理不要 ・生産管理部門が日程管理 スタート時 Phase1 Phase2 Phase3 Express ★製造リードタイム : 【15日】 → 6.8日 → 5日 → 4日 → 【3日】

  7. ② 機械段取り短縮 ・内・外段取り分離で、機械停止時間を最短へ 90分 60分 90分 60分 機械停止 機械停止 ・・・・ 機械稼働 機械稼働 段取り作業 段取り作業 ・機械停止時間を短くする→絶対機械を止めなきゃ出来ない作業(内段取り)を区別 外段取り 外段取り 外段取り 外段取り ・・・・ 機械稼働 機械稼働 機械稼働 機械稼働 内段取り 内段取り 内段取り 内段取り スタート時 Phase1 Phase2 Phase3 Express ★マウンタ段取り時間 : 【90分】 → 28分 → 15.4分 → 11.4分 → 【6.9分】 【マウンタ生産性 : 約2倍】

  8. 機能検査 5分 機能検査 5分 スタート ゴール 印刷 マウンタ マウンタ リフロー 検査機 前加工 手はんだ 手はんだ 後加工 目視検査 機能検査 25秒 1分30秒 1分20秒 (5分) 40秒 1分46秒 1分29秒 1分16秒 1分44秒 40秒 5分 (1分40秒) 更なる製造リードタイム短縮への目指す姿 ★ 「タクトタイム生産」 日単位生産からタクトタイム・分単位生産へ ・全工程のタクトタイムを揃え 一気通貫連結 ・1個流し ★実施例 2分単位生産 マシン工程(表面実装) ※両面 マン工程(手加工,手はんだ) 電気検査工程

  9. 1号館 3F 24H空調 部品保管室 1号館 2F ( 食堂,更衣室 ) ( 管理棟 ) ( 生産棟 )

  10. セル生産 Eブロック セル・組配工程 商品センター (製品倉庫) 出荷 3階 (ユニット組立て) 挿入 SMD実装検査 BCブロック 挿入・DIP・後付工程 (マン工程) DIP 共晶 鉛フリー Aブロック SMD実装工程 (マシン工程) SMTライン2 SMTライン1 後付け 外段取り 1階 (基板組立て) 基板組立てスタート 修理・解析 電気検査 Dブロック 電調・梱包工程 リペアセンター (修理・解析) 梱包 2階 (基板電気検査) 3号館(生産棟)レイアウト図

  11. ★51期スローガン 競争力工場・自ら実行、みんなで実現! http://www.avaldata.co.jp ありがとうございました。
