תכנון מתקני קצה בתנאי אי וודאות. אדם טבע ודין הכנס ה-5 להפחתת פסולת ולמחזור DHVMED איתי פרי 24/06/2013 ט"ז תמוז תשע"ג. תכנון בתנאי תנאי אי וודאות. מתקן התפלה כדוגמה:. מתקן ההתפלה עלויות הקמה ותפעול (תלוי טכנולוגיה). מי שתייה. מי ים. תכנון בתנאי תנאי אי וודאות. נתוני תכן לפרויקט:

frieda
Download Presentation

תכנון מתקני קצה בתנאי אי וודאות

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript

  1. תכנון מתקני קצה בתנאי אי וודאות אדם טבע ודין הכנס ה-5 להפחתת פסולת ולמחזור DHVMEDאיתי פרי 24/06/2013 ט"ז תמוז תשע"ג

  2. תכנון בתנאי תנאי אי וודאות מתקן התפלה כדוגמה: מתקן ההתפלה עלויות הקמה ותפעול (תלוי טכנולוגיה) מי שתייה מי ים

  3. תכנון בתנאי תנאי אי וודאות נתוני תכן לפרויקט: • כמות הפסולת שתגיע למתקן? • הרכב הפסולת? • איכות ההפרדה? • הכנסות • מחירי כניסה (תחרות)? • מחיר תוצרי מחזור? • מחיר קווט"ש • שוק קומפוסט? • עלויות תפעול • מתקנים מתחרים? • רגולציה?

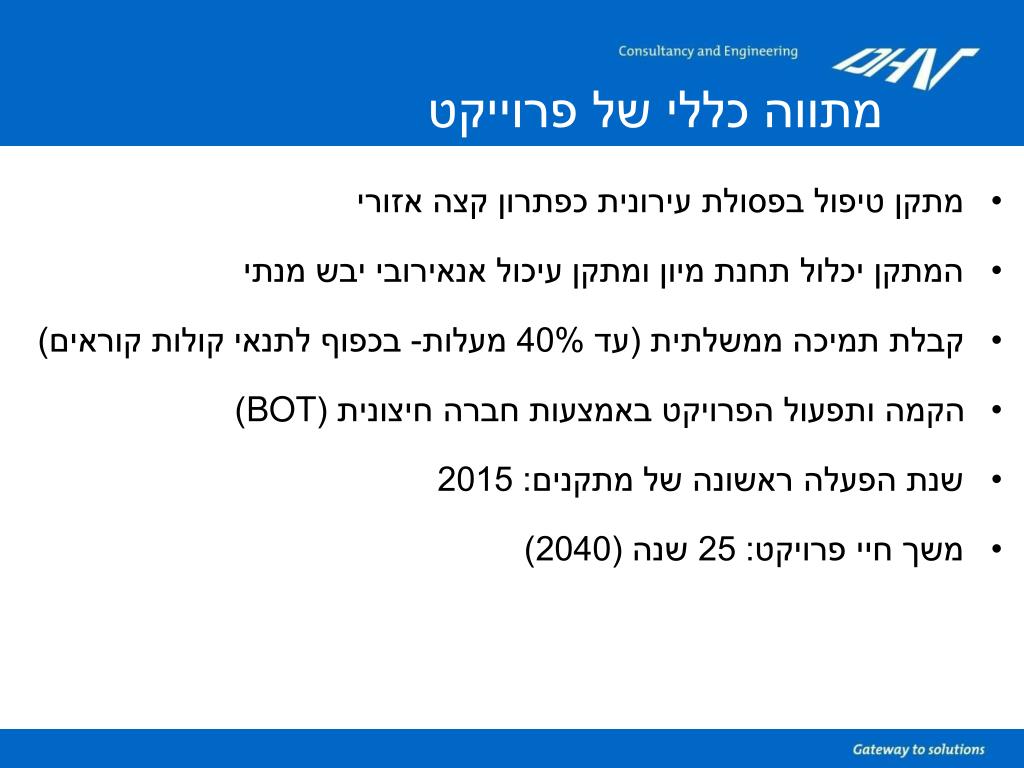

  4. מתווה כללי של פרוייקט • מתקן טיפול בפסולת עירונית כפתרון קצה אזורי • המתקן יכלול תחנת מיון ומתקן עיכול אנאירובי יבש מנתי • קבלת תמיכה ממשלתית (עד 40% מעלות- בכפוף לתנאי קולות קוראים) • הקמה ותפעול הפרויקט באמצעות חברה חיצונית (BOT) • שנת הפעלה ראשונה של מתקנים: 2015 • משך חיי פרויקט: 25 שנה (2040)

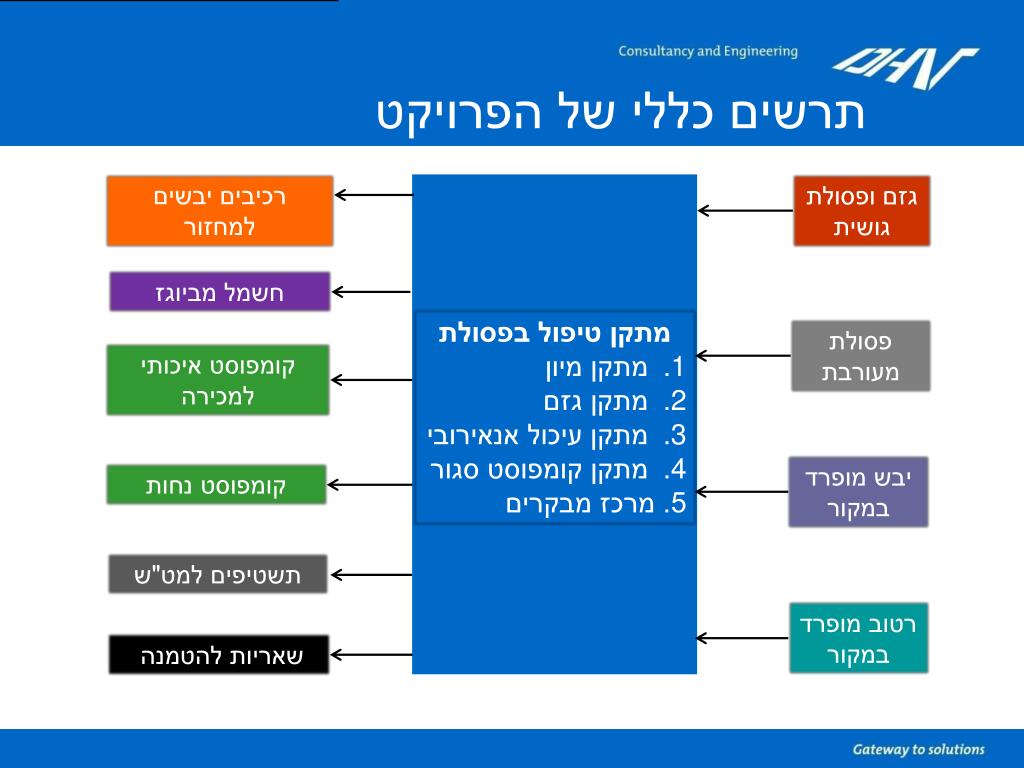

  5. גזם ופסולת גושית תרשים כללי של הפרויקט רכיבים יבשים למחזור פסולת מעורבת חשמל מביוגז מתקן טיפול בפסולת מתקן מיון מתקן גזם מתקן עיכול אנאירובי מתקן קומפוסט סגור 5. מרכז מבקרים יבש מופרד במקור קומפוסט איכותי למכירה קומפוסט נחות רטוב מופרד במקור תשטיפים למט"ש שאריות להטמנה

  6. המתקן מיועד לקלוט ולטפל בלפחות 500 טון/יום פסולת עירונית (קול קורא מס' 32/2011 לתמיכה בהקמת/שדרוג תחנות מיון לפסולת עירונית) ערים בישראל לפי אוכלוסייה • מתקנים אזוריים המשרתים אגד ערים • שיתופי פעולה בין ערים המעוגנים בהסכמים ארוכי טווח (למ"ס 2011)

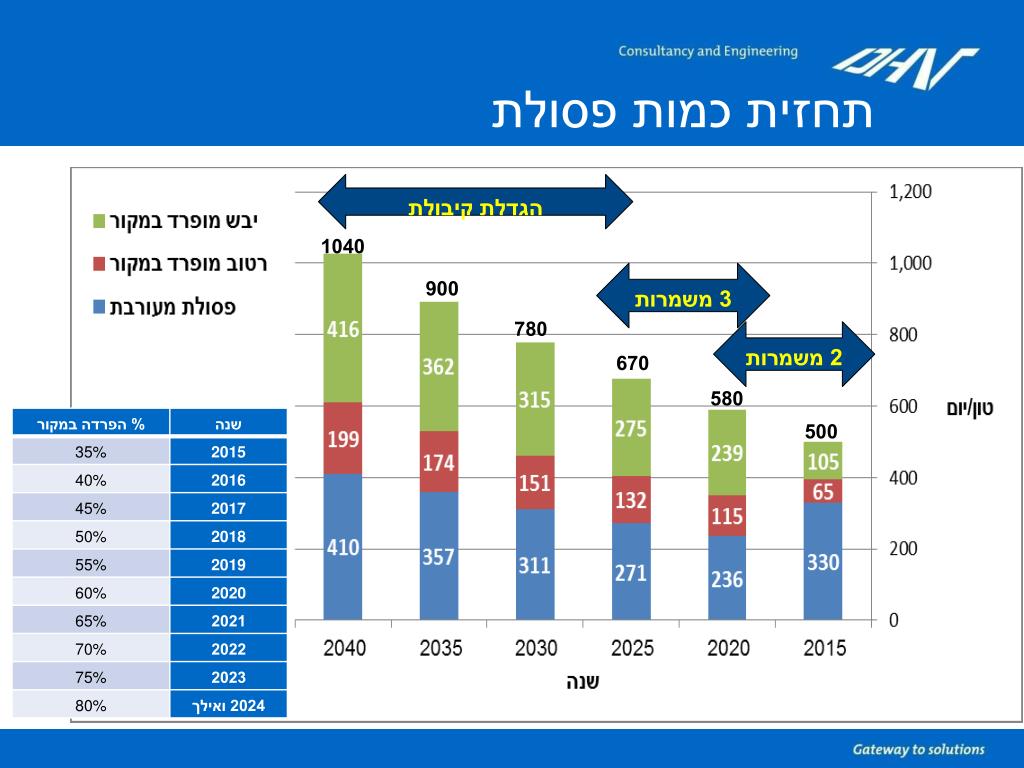

  7. הגדלת קיבולת תחזית כמות פסולת 1040 3 משמרות 900 780 2 משמרות 670 580 500

  8. תכנית עסקית

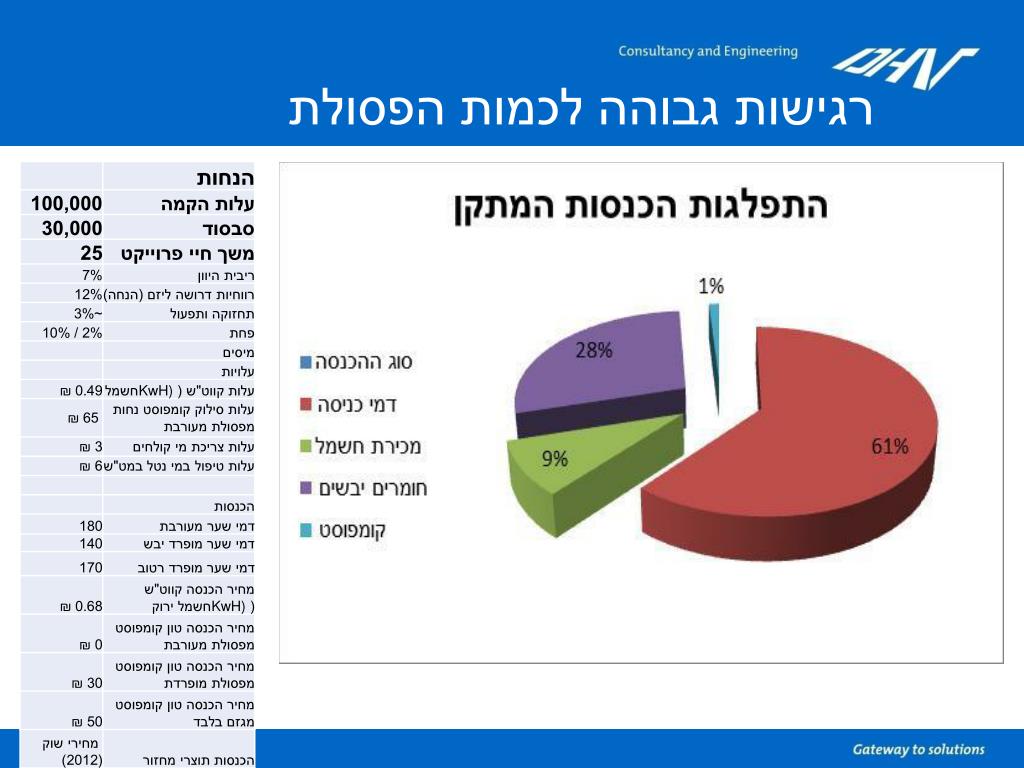

  9. רגישות גבוהה לכמות הפסולת

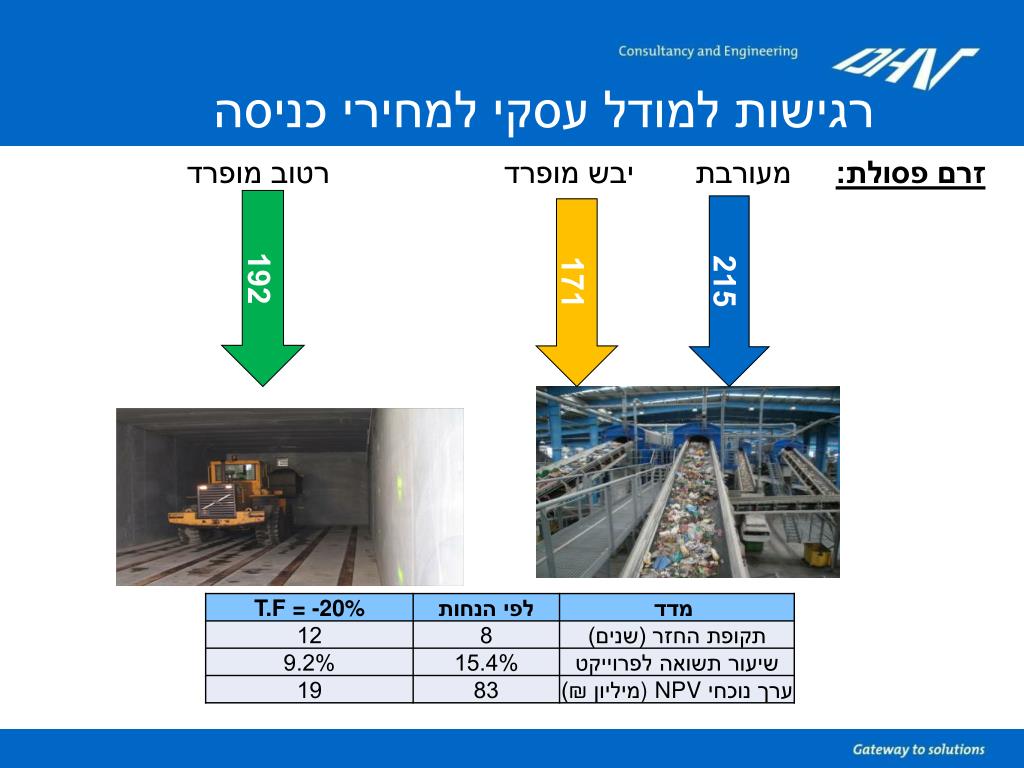

  10. זרם פסולת:מעורבת יבש מופרד רטוב מופרד רגישות למודל עסקי למחירי כניסה 192 215 171

  11. לקחים מהעולם • בהולנד ירידת מחירים דרסטית נוכח תחרות מקשה על פעילות המתקנים: • מתקני שריפה:120 -> 75 יורו טון • קומופוסטציה: 50 -> 30 יורו טון • פסולת מיובאת מאנגליה (עקרון הסמיכות?!) רגישות לתעריף כניסה • .

  12. סקר הפסולת הארצי משנת 2005 מבוסס על דיגום מייצג. • תחזית מבוססת על הנחות כלליות של הרגלי צריכה ומגמות שוק (עלייה באיכות החיים) • תכולה אורגנית יורדת עם עלייה בתל"ג (28% - 64%, בנק עולמי) הרכב הפסולת

  13. זרם יבש זרם רטוב איכות ההפרדה – תכולת רכיב אורגני בזרמים • זרם רטוב • יעד 13% ריג'קטבזרם הרטוב • תכולה אורגנית : 34% - 84% (שוהם) • => קומפוסט כעלות ולא הכנסה • זרם יבש • תכולה אורגנית: 23% - 36% (שוהם) הרכב פסולת על בסיס משקלי – זרם יבש (שחף/גילדור)

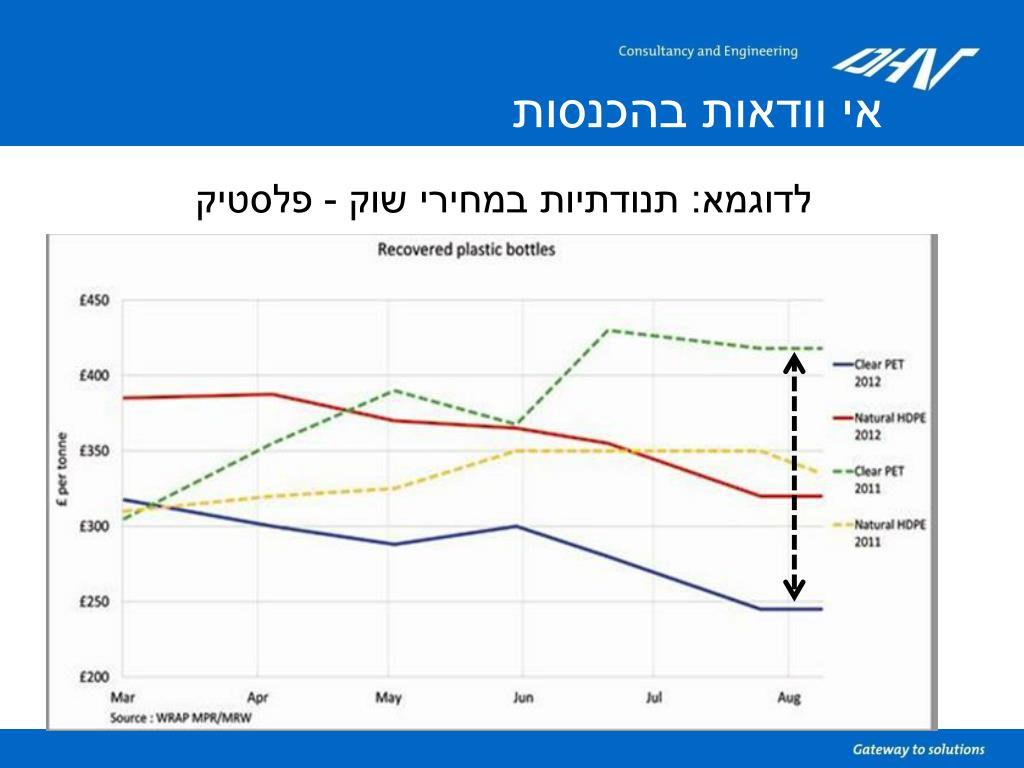

  14. לדוגמא: תנודתיות במחירי שוק - פלסטיק אי וודאות בהכנסות

  15. סיכום • שוק חדש הפועל בתנאי אי וודאות גדולים; • מחייב תכנון מוקדם והכנת תכנית הנדסית-עסקית; • הטמנה: הטלת מגבלות והמשך ייקור; • מתקן עם זיקה לעיר גדולה או הסכמים ארוכי טווח מקטין אי הוודאות; • גמישות תכנונית המאפשרת התאמות לתנאי שוק; • תכנון אזורי ומניעת רוויית יתר של פתרונות קצה; • בנוסף:אי וודאיות בסטטוטוריקה • היתר בנייה תוך שנה – לא אפשרי!!! • בעיית NIMBY

  16. תודה! DHVMEDאיתי פרי 0543300893 itai@dhvmed.com
