行政院環境保護署 環保科技園區指導委員會第15次會議 【報告事項】 「環保科技園區推動計畫」執行情形 95 年 12 月 19 日
報告內容 一、整體推動進度報告 • 二、各園區推動情形 • (一)高雄園區 • (二)花蓮園區 • (三)桃園園區 • (四)台南園區
一、整體推動進度報告 (一)前言(二)預算執行 (三)督導作業 (四)廠商進駐 (五)未來重點 1.第14次指導委員會後,透過書面審查方式請委員審查,合計通過高雄園區玻研及睿元奈米、花蓮園區聖坫、旗艦銀河及台灣潔淨能源、桃園園區觀音環境資源、中台資源及嘉德創等8家公司。目前核准入區廠商共計36家,達成年度核准30家之目標。 2.本次申請入區廠商計8家,其中7家申請進駐量產實證區及1家申請進駐實驗廠房 (於討論案說明)

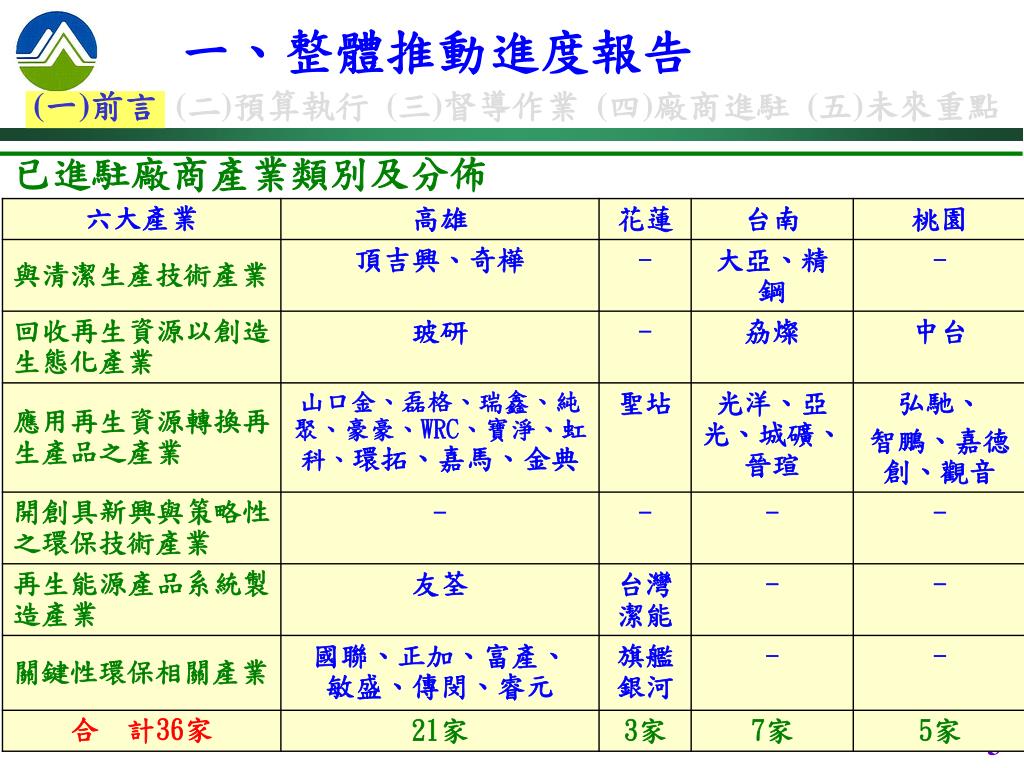

一、整體推動進度報告 (一)前言(二)預算執行 (三)督導作業 (四)廠商進駐 (五)未來重點 已進駐廠商產業類別及分佈

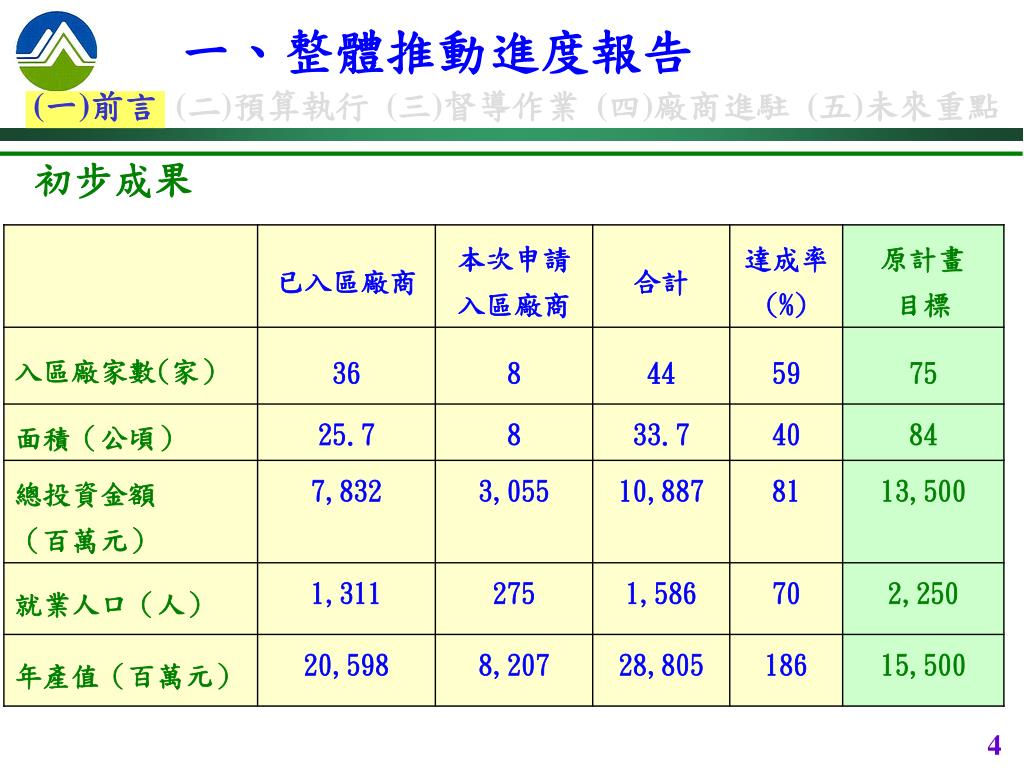

一、整體推動進度報告 (一)前言(二)預算執行 (三)督導作業 (四)廠商進駐 (五)未來重點 初步成果
一、整體推動進度報告 (一)前言 (二)預算執行(三)督導作業 (四)廠商進駐 (五)未來重點 1.92至94年計編列14億8,730萬元,已全數撥付完畢,執行率100%。 2.95年計編列8億2,370萬元,因立法院凍結一半,已向衛生環境及社會福利、預算及決算委員會報告,該院於95年12月1日來函同意動支。 3.截至95年12月15日執行率逹91.1%,餘經費今年底可全數支用完畢。
一、整體推動進度報告 (一)前言 (二)預算執行 (三)督導作業 (四)廠商進駐 (五)未來重點 1.推動小組會議:95年度召開7次推動小組及研商會議,督促各園區進度及協助解決問題。 2.查核輔導作業:95年7~8月先後前往花蓮、高雄、台南及桃園園區查核輔導,了解園區建設進度及補助款執行情形;另對於入區廠商進行設廠進度追蹤,並提供輔導協助。
一、整體推動進度報告 (一)前言 (二)預算執行 (三)督導作業 (四)廠商進駐(五)未來重點 1.園區進駐情形: • 高雄園區核准入區廠商計21家,本次申請入區計3家。 • 花蓮園區核准入區廠商計3家,本次申請入區計2家。 • 桃園園區核准入區廠商計5家,本次申請入區計1家。 • 台南園區核准入區廠商計7家,本次申請入區計2家。 2.招商作業: • 95年共辦理3場技術媒合暨招商說明會,計約140人次參加。 • 95年11月26日~12月8日本署與台南園區組團前往法國里昂「2006 Pollutec 國際環保工業技術設備展」參展招商,計收集2000餘家廠商資料,將持續辦理技術媒合及招商作業。 • 寄送DM文宣資料計達10萬份。
一、整體推動進度報告 (一)前言 (二)預算執行 (三)督導作業 (四)廠商進駐 (五)未來重點 1. 請各園區積極推動園區建設,依工程既有進度,加強施工品質及進度管控,俾利預算執行。 2. 持續辦理招商宣導作業,包括海內外招商活動、寄送電子報及相關海報DM、宣導手冊及文宣等資料,並辦理技術媒合說明會及拜訪廠商。 3. 為加強環保科技園區綠美化工作及永續發展概念,已於95年10月26日函請各園區主辦縣府優先考量將轄內需移植之老樹遷移至園區內,為擴大提昇園區之生態效益,將函請各部會及鄉鎮公所比照辦理。 4. 依環保科技園區及臨海工業區生態化推動經驗,擬定生態化指標,持續推動既有工業區之資/能源循環利用。
二、各園區推動情形 高雄園區 (1/8) (一)管理研究大樓建設作業:於95年6月30日啟用,截至11月底止,計有4,864人次使用該大樓設施及參觀綠環境館。 (二)招商情形:目前已有21家廠商核准入區
二、各園區推動情形 高雄園區 (2/8) (三)循環城鄉建設 • 阿公店溪及滯洪池河岸生態工程:進行正驗之複驗中。 • 周邊綠美化(含停車場開闢)工程:95年11月30日止預定進度65 %,實際進度63 %。 • 其餘工程(環境監測系統、園區自來水高架水塔及綠色產業廊道改善)目前正規劃及開標階段。
二、各園區推動情形 高雄園區(3/8) 管理研究大樓外觀 實驗廠房竣工
二、各園區推動情形 高雄園區(4/8) 已營運廠商(7家) 正加興業公司 磊格公司 山口金礦物公司
二、各園區推動情形 高雄園區(5/8) 已營運廠商 (7家) 國聯公司 豪豪公司 富產公司 奇樺公司
二、各園區推動情形 高雄園區(6/8) 友荃 寶淨 建廠中 (8家) 頂吉興 WRC
二、各園區推動情形 高雄園區(7/8) 建廠中 純聚 虹科 建廠中 (8家) 金典油炭 傳閔
二、各園區推動情形 高雄園區(8/8) 循環城鄉建設 阿公店溪及滯洪池河岸生態工程
二、各園區推動情形 花蓮園區(1/4) (一)園區及循環城鄉建設: 1.整體預定進度99.28 %,實際進度90.32 %。 2.施工部分:細部工程及裝修工程施作,已接近完工階段。 (二)園區招商作業:95年9月及10月與本署合辦2場次招商說明會,目前已有3家公司核准入區
二、各園區推動情形 花蓮園區(2/4) 管理研究大樓示意圖 滯洪池示意圖
二、各園區推動情形 花蓮園區(3/4) 管理研究大樓現況 研究廠房現況
二、各園區推動情形 花蓮園區(4/4) 循環城鄉建設 環保科技園區景觀工程
二、各園區推動情形 桃園園區 (1/3) (一)園區建設作業:預定進度57.4%,實際進度56.3%,研發大樓鋼構組立完成;園區16米道路地下管線工程施工中。 (二)園區招商作業:已有5家公司核准入區 (三)循環城鄉建設:預定12月中召開第3次政策指導委員會討論。
二、各園區推動情形 桃園園區 (2/3) 管理研究大樓示意圖
二、各園區推動情形 桃園園區 (3/3) 研發大樓及廠商施工情況 研發大樓A棟鋼構組立完成 入區廠商-智鵬公司施工中 16米道路污水管線施工
二、各園區推動情形 台南園區 (1/5) (一)園區建設作業:管研大樓主體工程預定進度18.36 %,實際進度28.56 %。 (二)園區招商作業:已有7家公司核准入區
二、各園區推動情形 台南園區 (2/5) (三)循環城鄉建設 • 德元埤生態休閒園區計畫:目前辦理土地租賃招標案,預計95年11月底完成,整體工程進度約為21% • 新營市五號公園地下停車場二期工程:完成驗收。 • 其餘各項工程正規劃或辦理發包中。
二、各園區推動情形 台南園區 (3/5) 管理研究大樓示意圖
二、各園區推動情形 台南園區 (4/5) 管研大樓施工現況 管研大樓鋼筋組立 實驗廠房頂版板模組立
二、各園區推動情形 台南園區 (5/5) 入區廠商施工現況 光洋公司 亞光公司
簡報完畢 敬請指教
