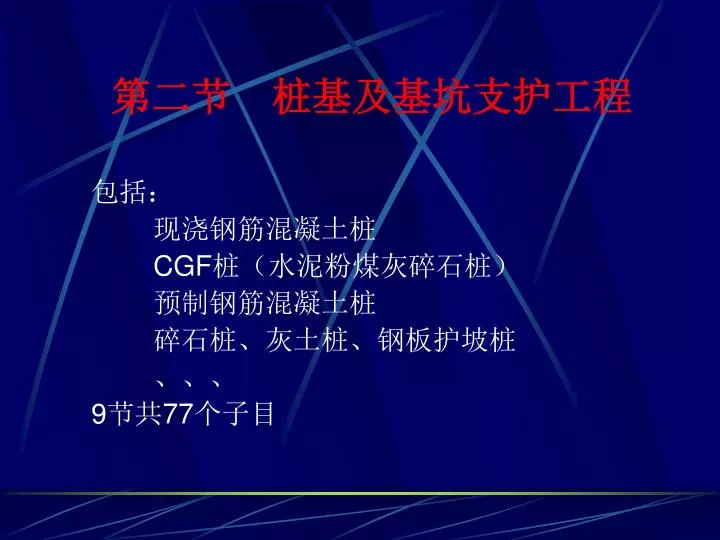

第二节 桩基及基坑支护工程 包括: 现浇钢筋混凝土桩 CGF桩(水泥粉煤灰碎石桩) 预制钢筋混凝土桩 碎石桩、灰土桩、钢板护坡桩 、、、 9节共77个子目

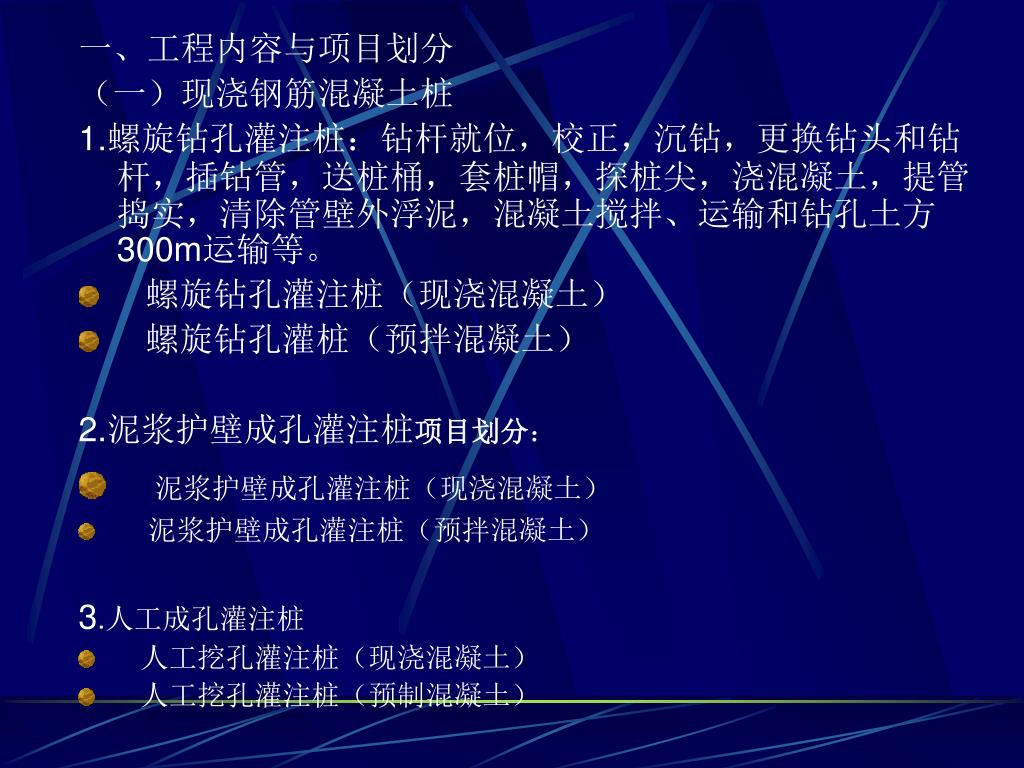

一、工程内容与项目划分 (一)现浇钢筋混凝土桩 1.螺旋钻孔灌注桩:钻杆就位,校正,沉钻,更换钻头和钻杆,插钻管,送桩桶,套桩帽,探桩尖,浇混凝土,提管捣实,清除管壁外浮泥,混凝土搅拌、运输和钻孔土方300m运输等。 • 螺旋钻孔灌注桩(现浇混凝土) • 螺旋钻孔灌桩(预拌混凝土) 2.泥浆护壁成孔灌注桩项目划分: • 泥浆护壁成孔灌注桩(现浇混凝土) • 泥浆护壁成孔灌注桩(预拌混凝土) 3.人工成孔灌注桩 • 人工挖孔灌注桩(现浇混凝土) • 人工挖孔灌注桩(预制混凝土)

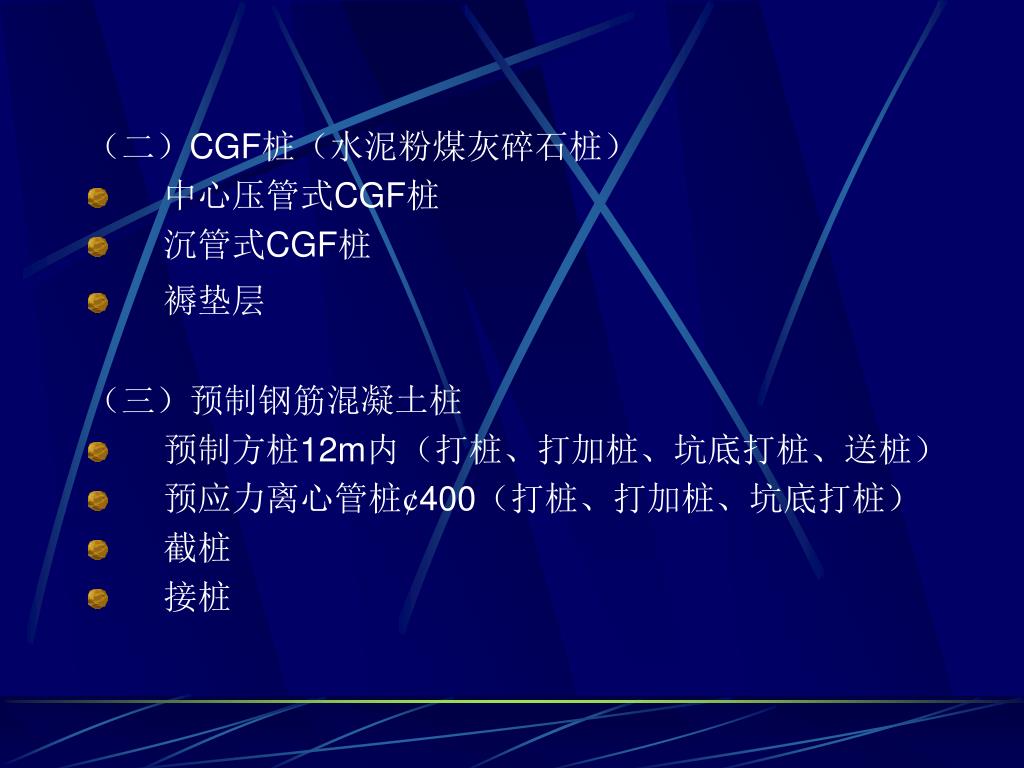

(二)CGF桩(水泥粉煤灰碎石桩) • 中心压管式CGF桩 • 沉管式CGF桩 • 褥垫层 (三)预制钢筋混凝土桩 • 预制方桩12m内(打桩、打加桩、坑底打桩、送桩) • 预应力离心管桩¢400(打桩、打加桩、坑底打桩) • 截桩 • 接桩

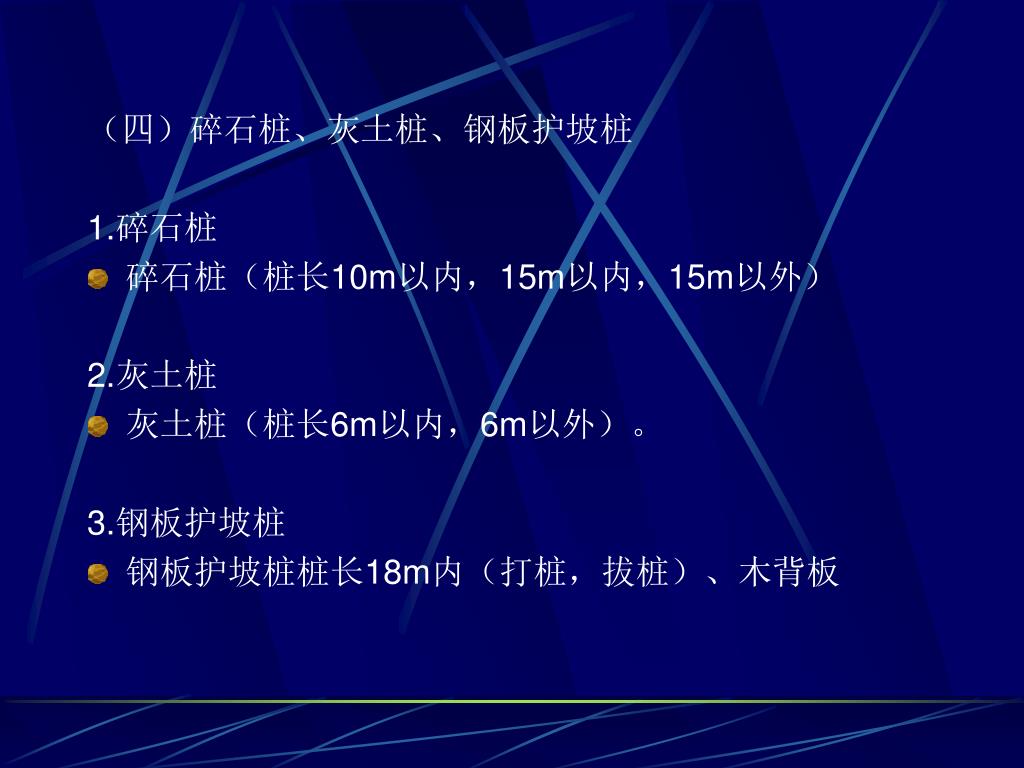

(四)碎石桩、灰土桩、钢板护坡桩 1.碎石桩 • 碎石桩(桩长10m以内,15m以内,15m以外) 2.灰土桩 • 灰土桩(桩长6m以内,6m以外)。 3.钢板护坡桩 • 钢板护坡桩桩长18m内(打桩,拔桩)、木背板

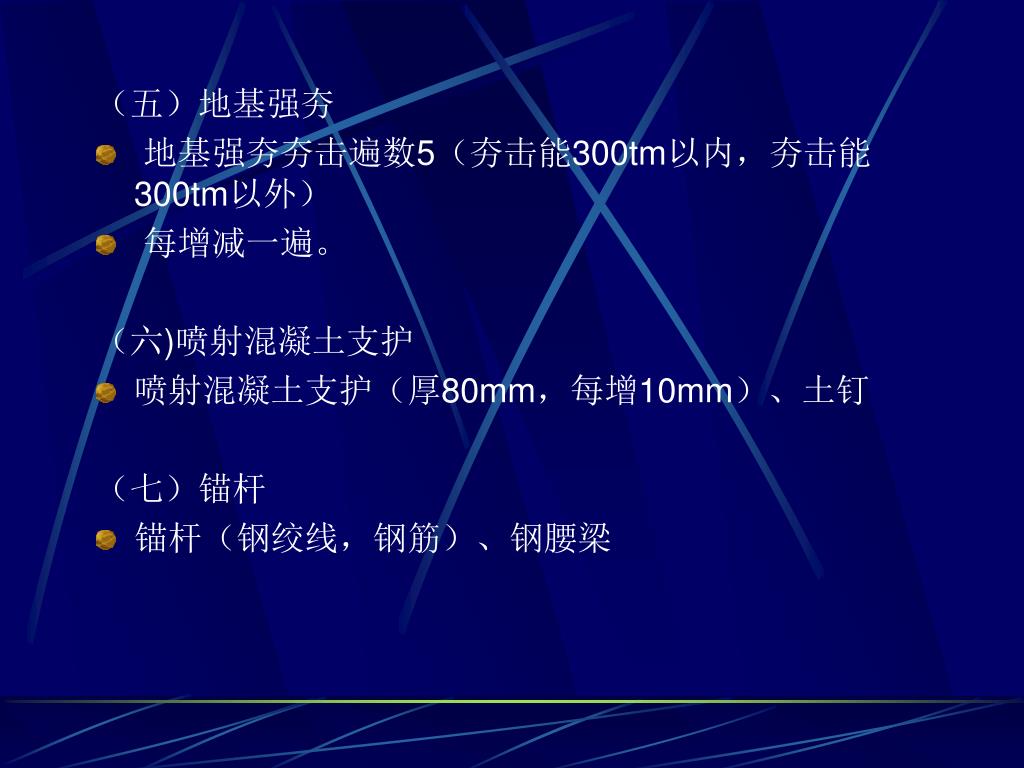

(五)地基强夯 • 地基强夯夯击遍数5(夯击能300tm以内,夯击能300tm以外) • 每增减一遍。 (六)喷射混凝土支护 • 喷射混凝土支护(厚80mm,每增10mm)、土钉 (七)锚杆 • 锚杆(钢绞线,钢筋)、钢腰梁

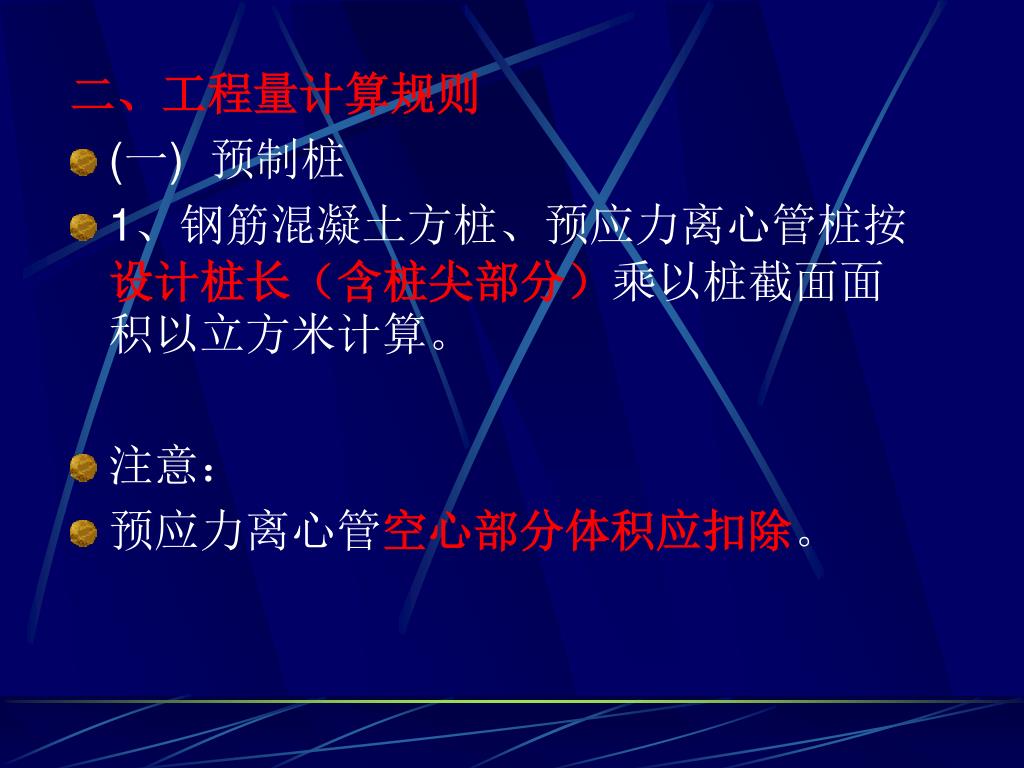

二、工程量计算规则 • (一) 预制桩 • 1、钢筋混凝土方桩、预应力离心管桩按设计桩长(含桩尖部分)乘以桩截面面积以立方米计算。 • 注意: • 预应力离心管空心部分体积应扣除。

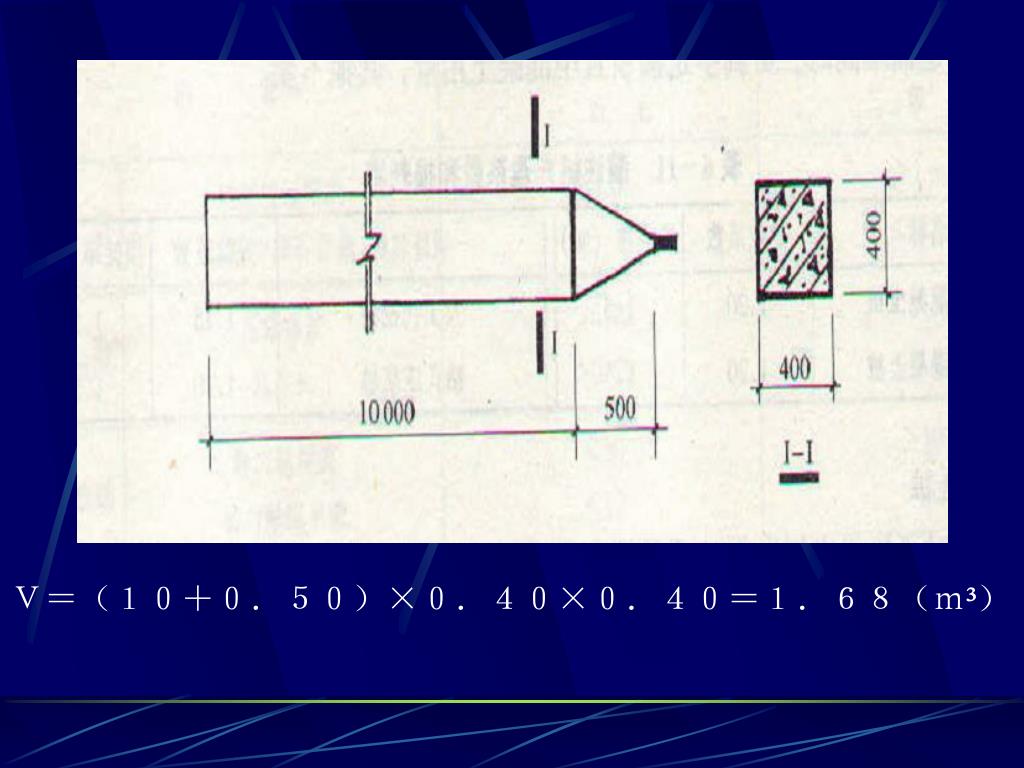

V=(10+0.50)×0.40×0.40=1.68(m³)V=(10+0.50)×0.40×0.40=1.68(m³)

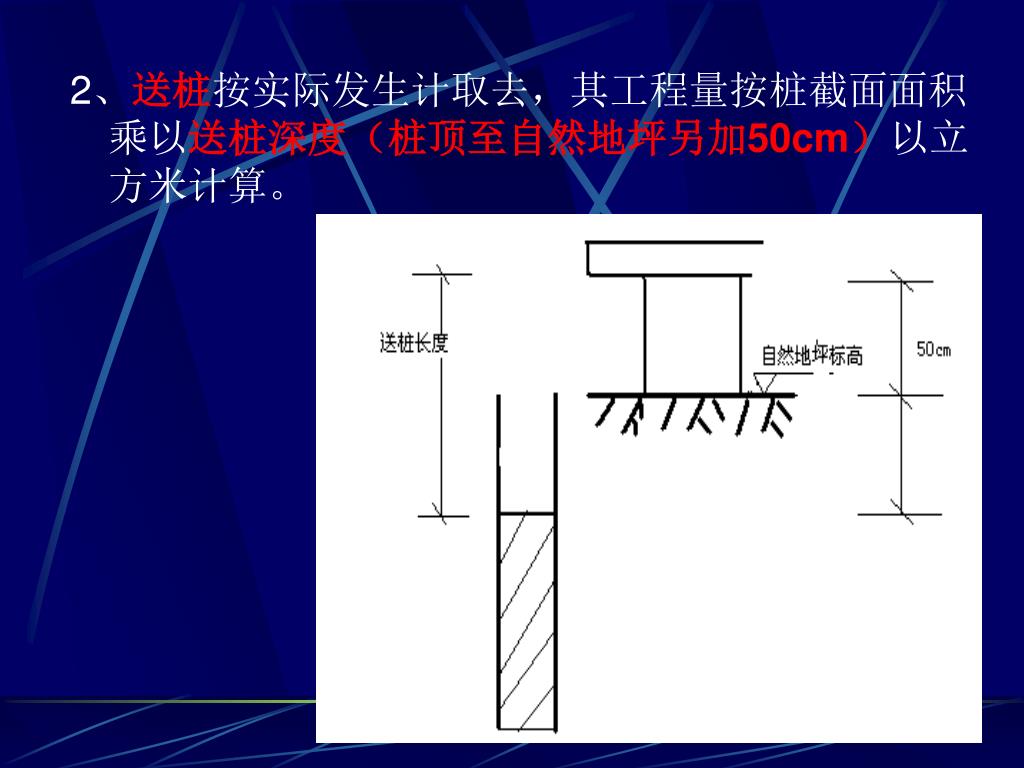

2、送桩按实际发生计取去,其工程量按桩截面面积乘以送桩深度(桩顶至自然地坪另加50cm)以立方米计算。2、送桩按实际发生计取去,其工程量按桩截面面积乘以送桩深度(桩顶至自然地坪另加50cm)以立方米计算。

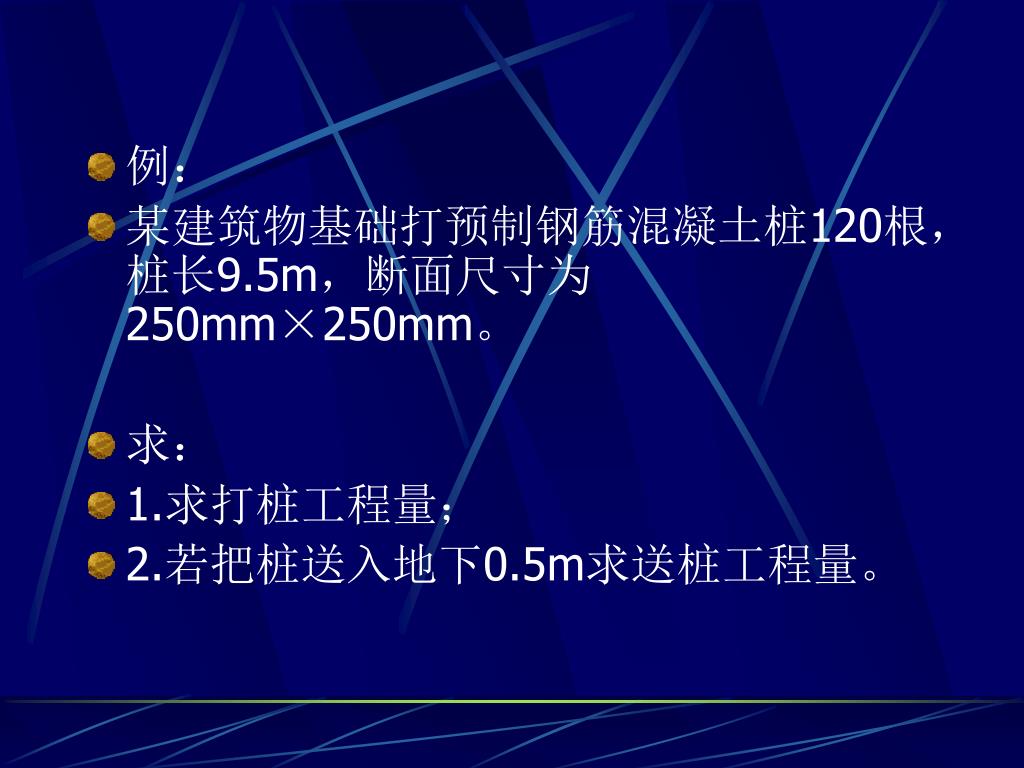

例: • 某建筑物基础打预制钢筋混凝土桩120根,桩长9.5m,断面尺寸为250mm×250mm。 • 求: • 1.求打桩工程量; • 2.若把桩送入地下0.5m求送桩工程量。

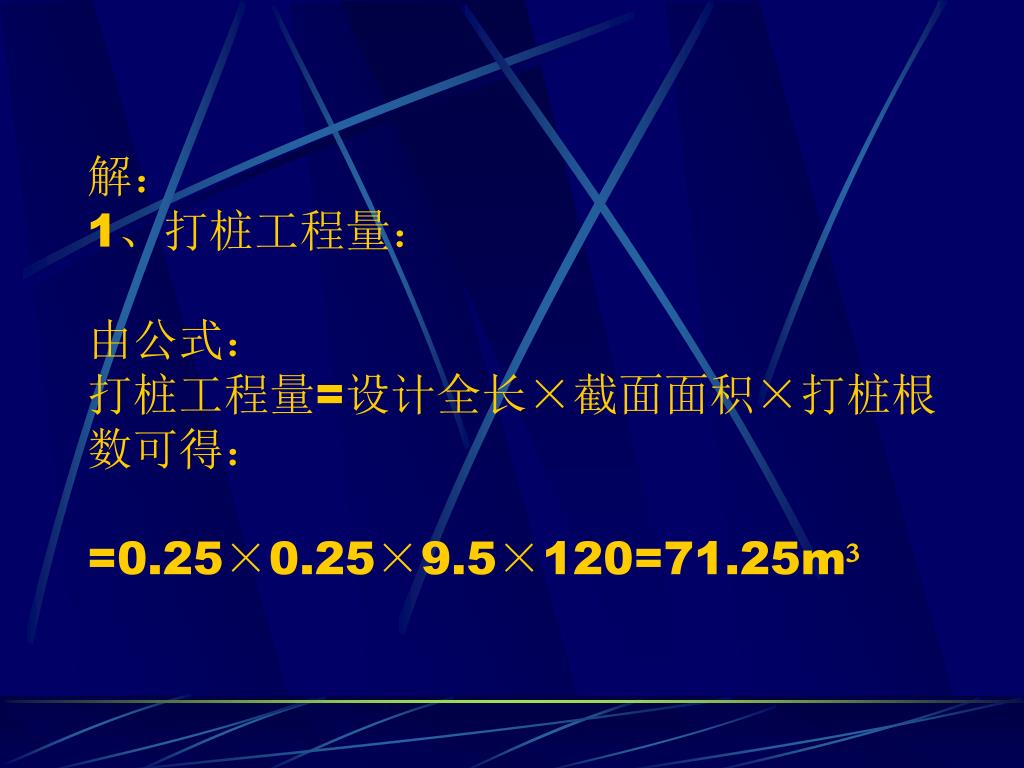

解:1、打桩工程量:由公式:打桩工程量=设计全长×截面面积×打桩根数可得:=0.25×0.25×9.5×120=71.25m³解:1、打桩工程量:由公式:打桩工程量=设计全长×截面面积×打桩根数可得:=0.25×0.25×9.5×120=71.25m³

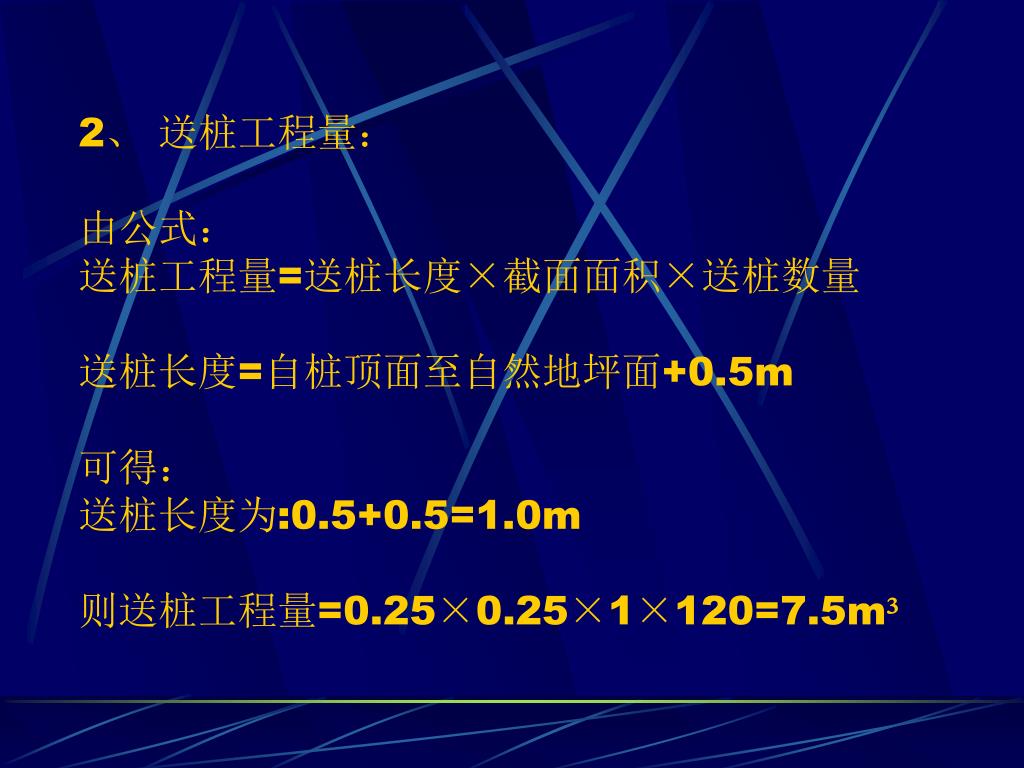

2、 送桩工程量:由公式:送桩工程量=送桩长度×截面面积×送桩数量送桩长度=自桩顶面至自然地坪面+0.5m可得:送桩长度为:0.5+0.5=1.0m则送桩工程量=0.25×0.25×1×120=7.5m³

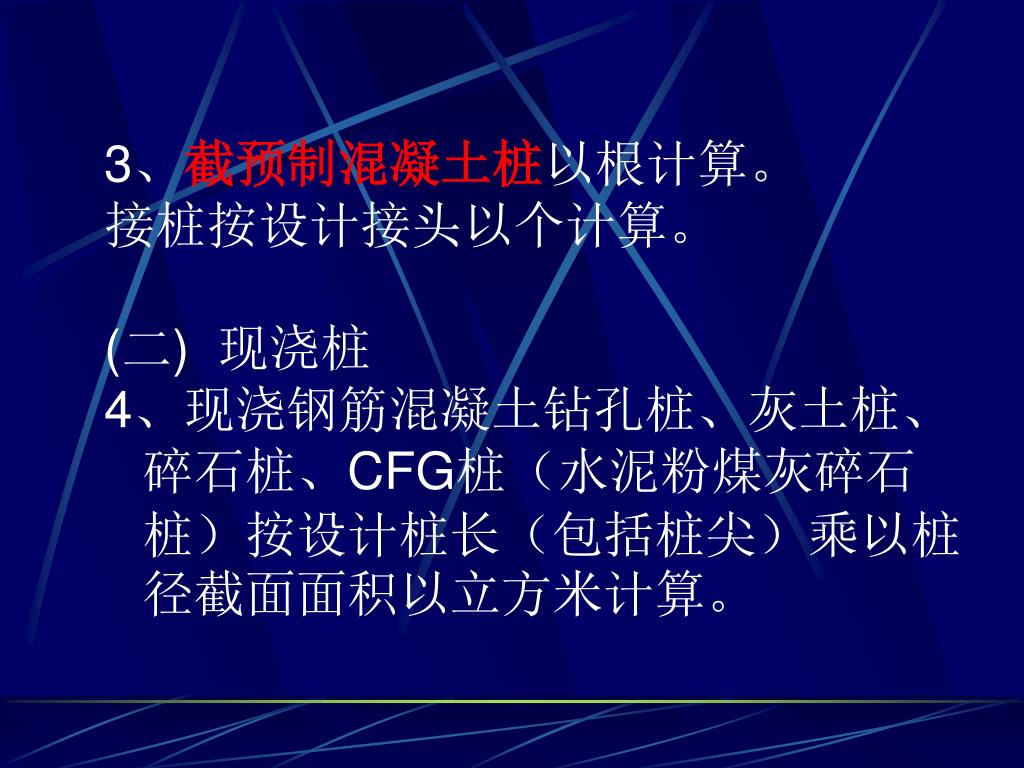

3、截预制混凝土桩以根计算。 接桩按设计接头以个计算。 (二) 现浇桩 4、现浇钢筋混凝土钻孔桩、灰土桩、碎石桩、CFG桩(水泥粉煤灰碎石桩)按设计桩长(包括桩尖)乘以桩径截面面积以立方米计算。

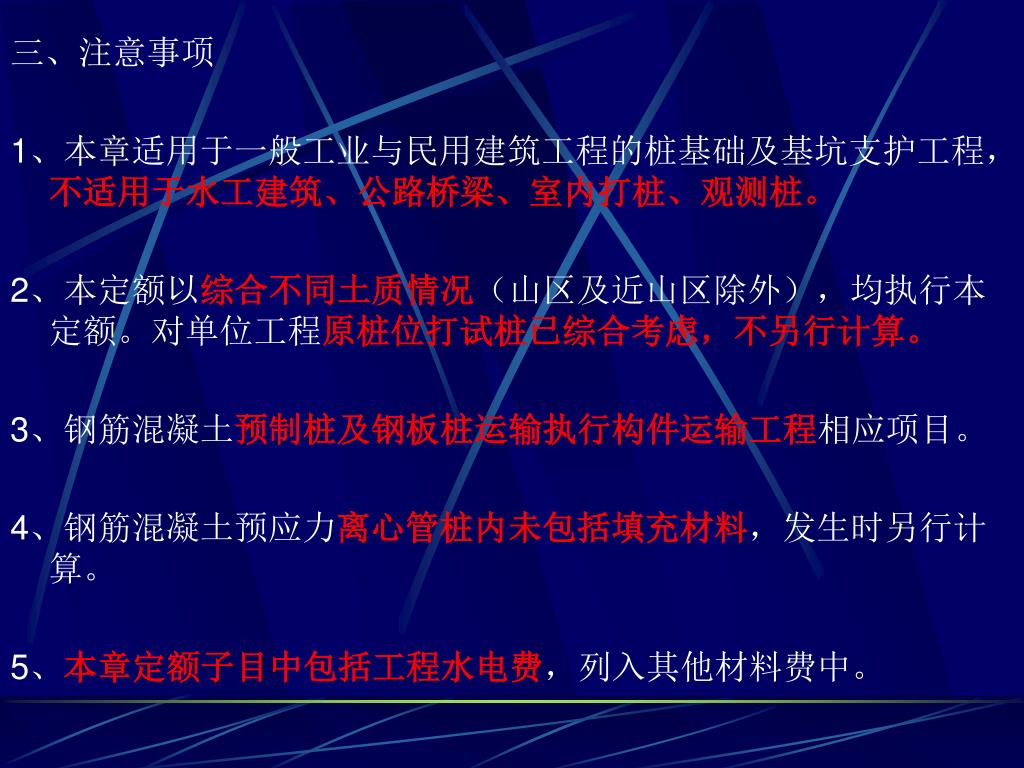

三、注意事项 1、本章适用于一般工业与民用建筑工程的桩基础及基坑支护工程,不适用于水工建筑、公路桥梁、室内打桩、观测桩。 2、本定额以综合不同土质情况(山区及近山区除外),均执行本定额。对单位工程原桩位打试桩已综合考虑,不另行计算。 3、钢筋混凝土预制桩及钢板桩运输执行构件运输工程相应项目。 4、钢筋混凝土预应力离心管桩内未包括填充材料,发生时另行计算。 5、本章定额子目中包括工程水电费,列入其他材料费中。
