Chapter 9

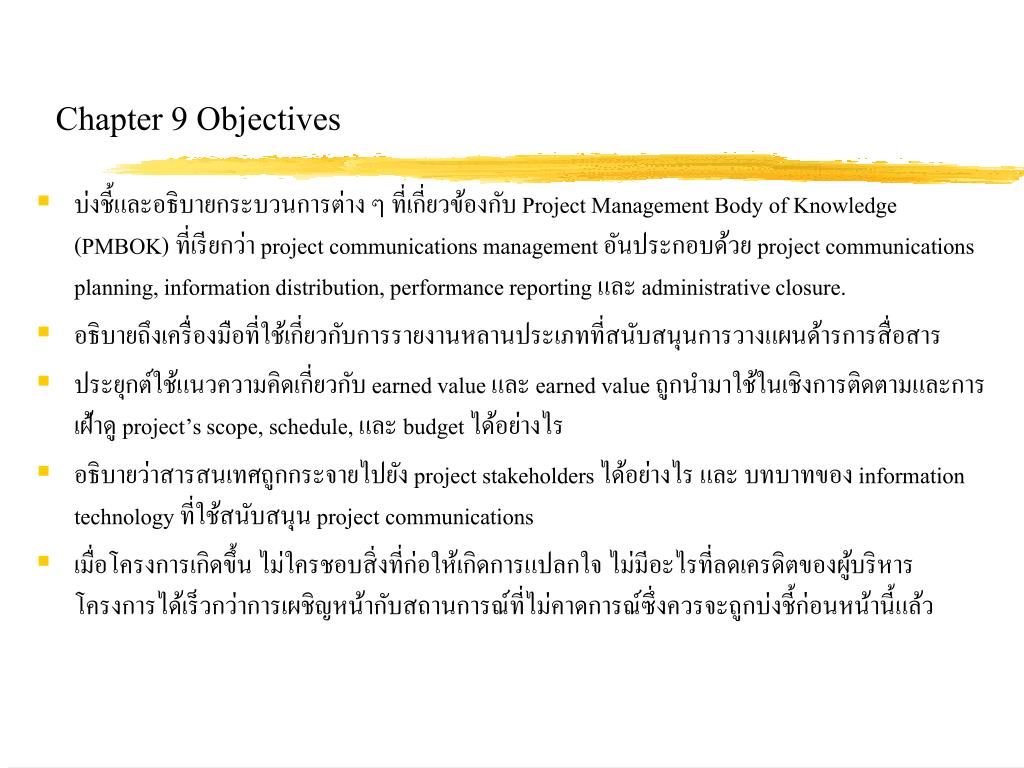

Chapter 9. Project Communication, Tracking, and Reporting. Chapter 9 Objectives.
Chapter 9
E N D
Presentation Transcript
Chapter 9 • Project Communication, Tracking, and Reporting
Chapter 9 Objectives • บ่งชี้และอธิบายกระบวนการต่าง ๆ ที่เกี่ยวข้องกับ Project Management Body of Knowledge (PMBOK) ที่เรียกว่า project communications management อันประกอบด้วย project communications planning, information distribution, performance reporting และ administrative closure. • อธิบายถึงเครื่องมือที่ใช้เกี่ยวกับการรายงานหลานประเภทที่สนับสนุนการวางแผนด้ารการสื่อสาร • ประยุกต์ใช้แนวความคิดเกี่ยวกับ earned value และ earned value ถูกนำมาใช้ในเชิงการติดตามและการเฝ้าดู project’s scope, schedule, และ budget ได้อย่างไร • อธิบายว่าสารสนเทศถูกกระจายไปยัง project stakeholders ได้อย่างไร และ บทบาทของ information technology ที่ใช้สนับสนุน project communications • เมื่อโครงการเกิดขึ้น ไม่ใครชอบสิ่งที่ก่อให้เกิดการแปลกใจ ไม่มีอะไรที่ลดเครดิตของผู้บริหารโครงการได้เร็วกว่าการเผชิญหน้ากับสถานการณ์ที่ไม่คาดการณ์ซึ่งควรจะถูกบ่งชี้ก่อนหน้านี้แล้ว

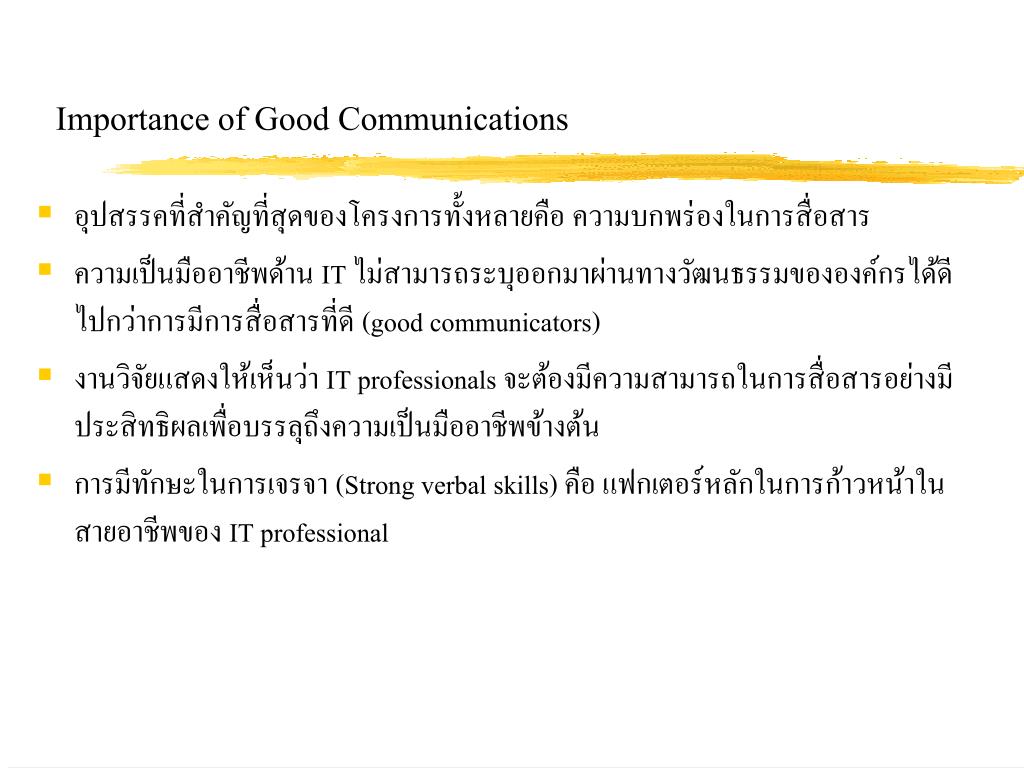

Importance of Good Communications • อุปสรรคที่สำคัญที่สุดของโครงการทั้งหลายคือ ความบกพร่องในการสื่อสาร • ความเป็นมืออาชีพด้าน IT ไม่สามารถระบุออกมาผ่านทางวัฒนธรรมขององค์กรได้ดีไปกว่าการมีการสื่อสารที่ดี (good communicators) • งานวิจัยแสดงให้เห็นว่า IT professionals จะต้องมีความสามารถในการสื่อสารอย่างมีประสิทธิผลเพื่อบรรลุถึงความเป็นมืออาชีพข้างต้น • การมีทักษะในการเจรจา (Strong verbal skills) คือ แฟกเตอร์หลักในการก้าวหน้าในสายอาชีพของ IT professional

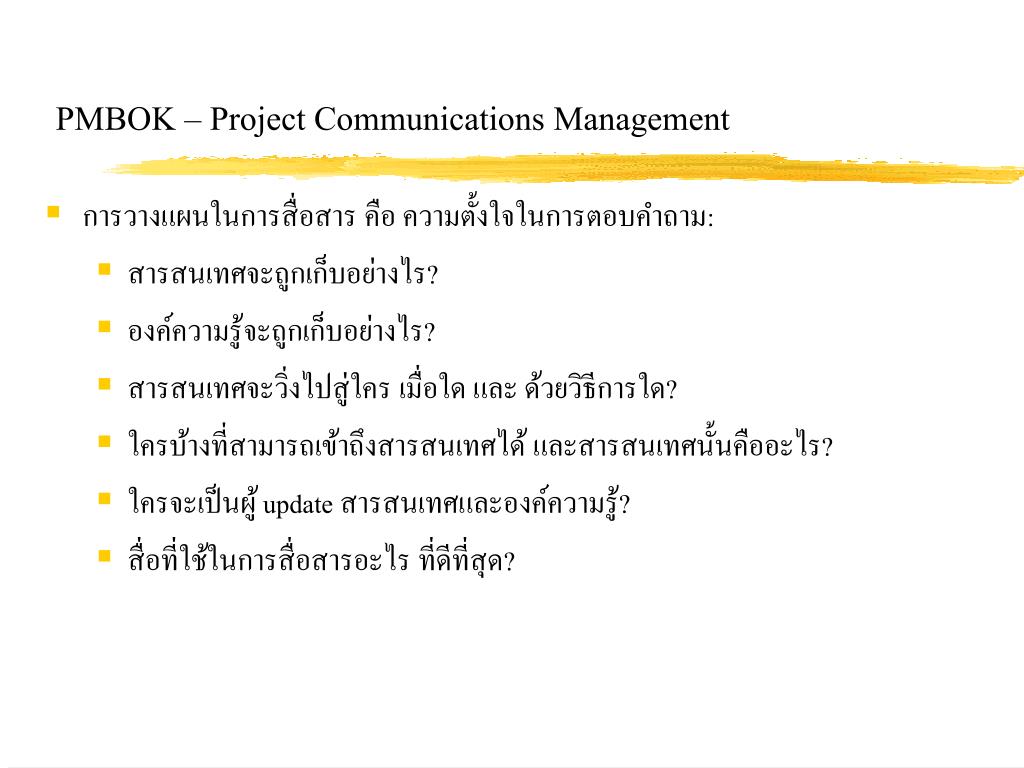

PMBOK – Project Communications Management • การวางแผนในการสื่อสาร คือ ความตั้งใจในการตอบคำถาม: • สารสนเทศจะถูกเก็บอย่างไร? • องค์ความรู้จะถูกเก็บอย่างไร? • สารสนเทศจะวิ่งไปสู่ใคร เมื่อใด และ ด้วยวิธีการใด? • ใครบ้างที่สามารถเข้าถึงสารสนเทศได้ และสารสนเทศนั้นคืออะไร? • ใครจะเป็นผู้ update สารสนเทศและองค์ความรู้? • สื่อที่ใช้ในการสื่อสารอะไร ที่ดีที่สุด?

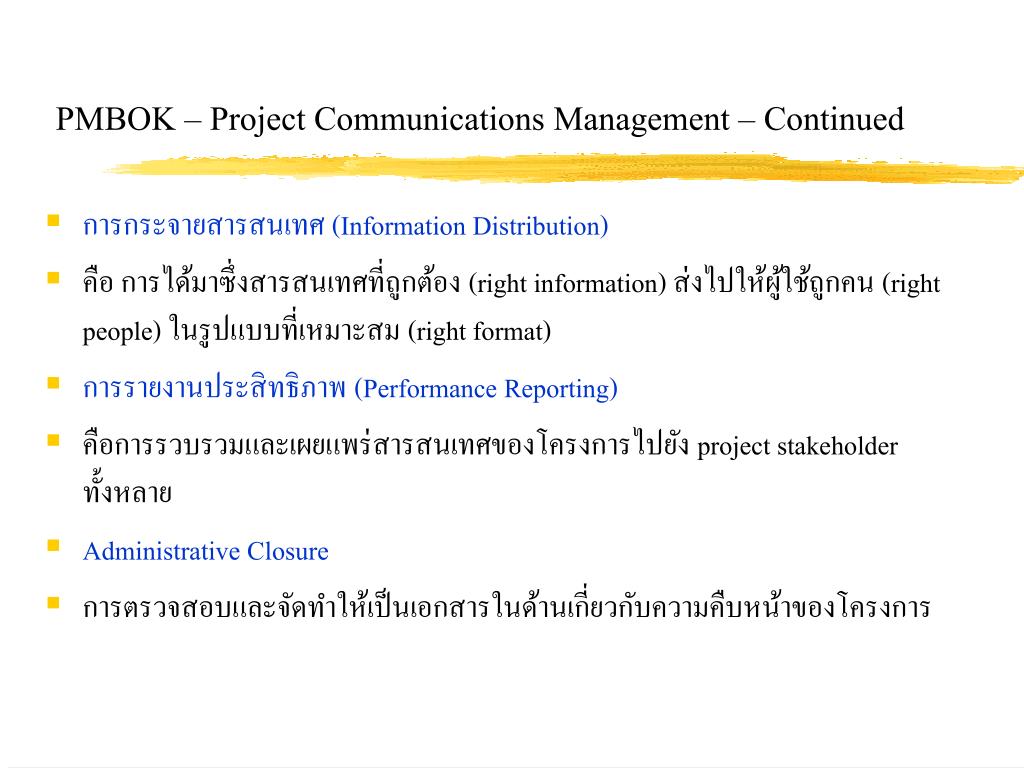

PMBOK – Project Communications Management – Continued • การกระจายสารสนเทศ (Information Distribution) • คือ การได้มาซึ่งสารสนเทศที่ถูกต้อง(right information)ส่งไปให้ผู้ใช้ถูกคน (right people) ในรูปแบบที่เหมาะสม (right format) • การรายงานประสิทธิภาพ (Performance Reporting) • คือการรวบรวมและเผยแพร่สารสนเทศของโครงการไปยัง project stakeholder ทั้งหลาย • Administrative Closure • การตรวจสอบและจัดทำให้เป็นเอกสารในด้านเกี่ยวกับความคืบหน้าของโครงการ

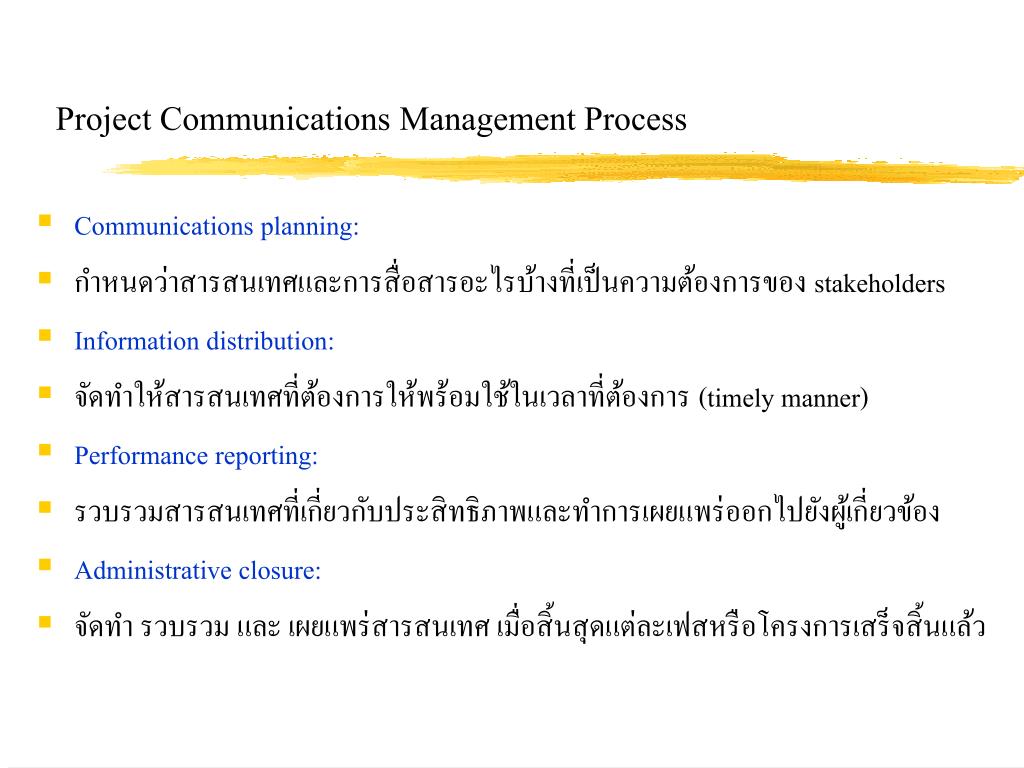

Project Communications Management Process • Communications planning: • กำหนดว่าสารสนเทศและการสื่อสารอะไรบ้างที่เป็นความต้องการของ stakeholders • Information distribution: • จัดทำให้สารสนเทศที่ต้องการให้พร้อมใช้ในเวลาที่ต้องการ(timely manner) • Performance reporting: • รวบรวมสารสนเทศที่เกี่ยวกับประสิทธิภาพและทำการเผยแพร่ออกไปยังผู้เกี่ยวข้อง • Administrative closure: • จัดทำ รวบรวม และ เผยแพร่สารสนเทศ เมื่อสิ้นสุดแต่ละเฟสหรือโครงการเสร็จสิ้นแล้ว

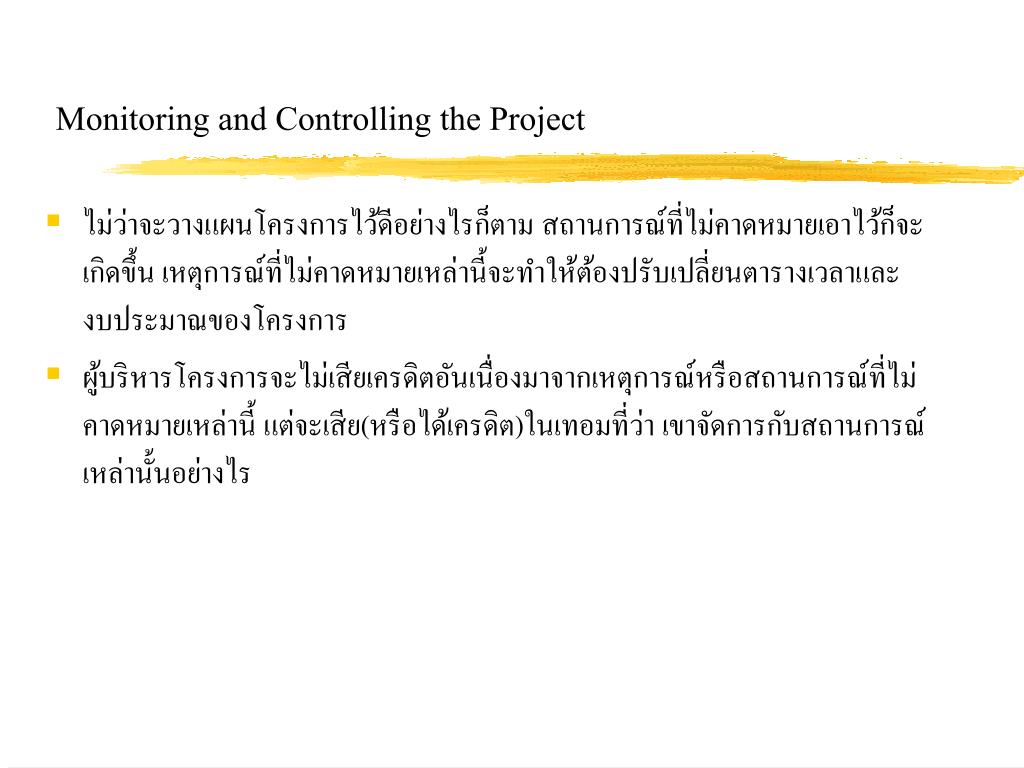

Monitoring and Controlling the Project • ไม่ว่าจะวางแผนโครงการไว้ดีอย่างไรก็ตาม สถานการณ์ที่ไม่คาดหมายเอาไว้ก็จะเกิดขึ้น เหตุการณ์ที่ไม่คาดหมายเหล่านี้จะทำให้ต้องปรับเปลี่ยนตารางเวลาและงบประมาณของโครงการ • ผู้บริหารโครงการจะไม่เสียเครดิตอันเนื่องมาจากเหตุการณ์หรือสถานการณ์ที่ไม่คาดหมายเหล่านี้ แต่จะเสีย(หรือได้เครดิต)ในเทอมที่ว่า เขาจัดการกับสถานการณ์เหล่านั้นอย่างไร

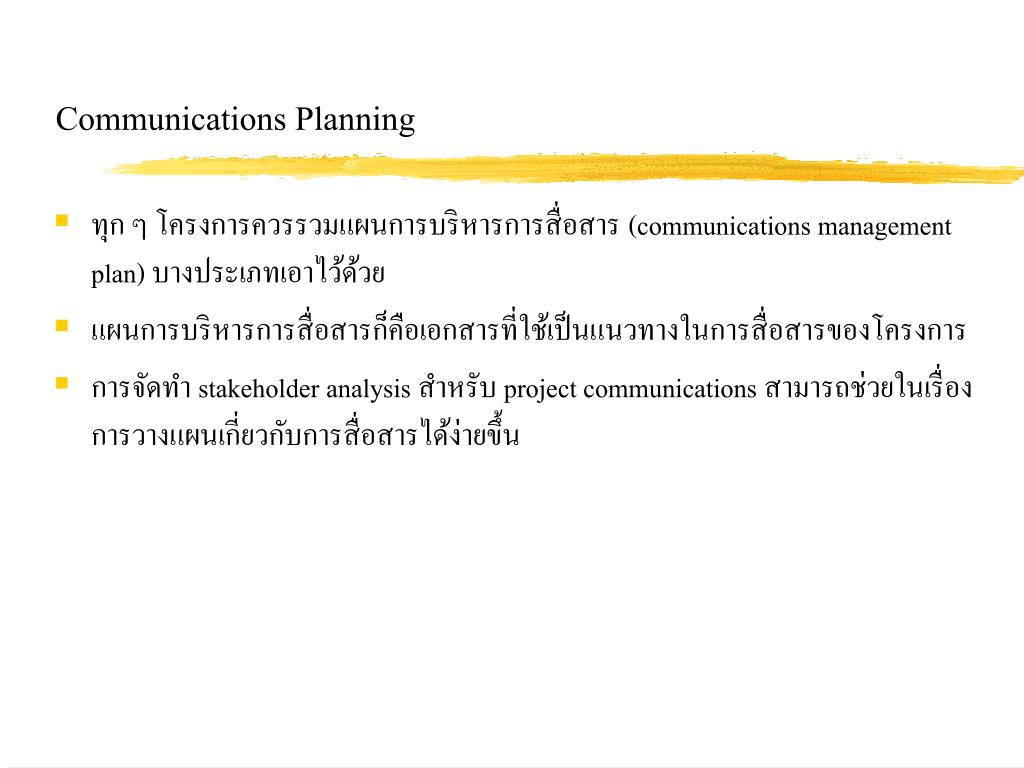

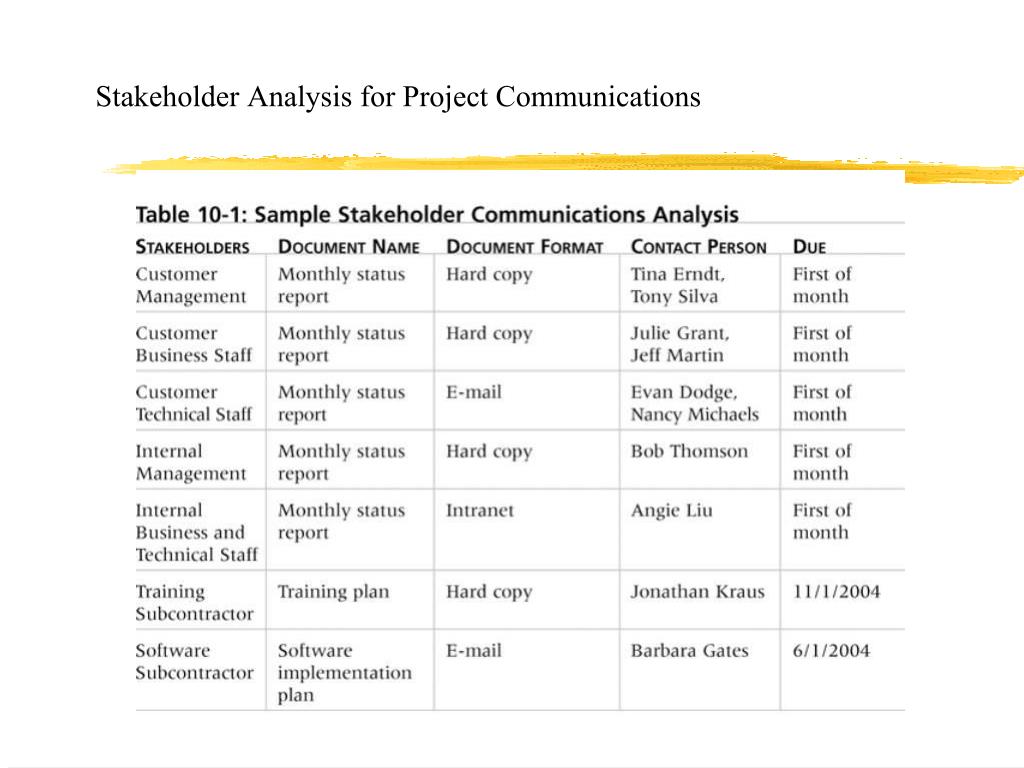

Communications Planning • ทุก ๆ โครงการควรรวมแผนการบริหารการสื่อสาร (communications management plan) บางประเภทเอาไว้ด้วย • แผนการบริหารการสื่อสารก็คือเอกสารที่ใช้เป็นแนวทางในการสื่อสารของโครงการ • การจัดทำ stakeholder analysis สำหรับ project communications สามารถช่วยในเรื่องการวางแผนเกี่ยวกับการสื่อสารได้ง่ายขึ้น
Communications Management Plan Contents • รายละเอียดอันแสดงถึงการรวบรวมและการจัดเอกเอกสารอันได้มาจากการจัดรวบรวมและจัดเก็บสารสนเทศในรูปแบบต่าง ๆ • โครงสร้างการกระจายสารสนเทศข้างต้นที่อธิบายว่า สารสนเทศอะไร ต้องส่งไปให้ใคร เมื่อใดและอย่างไร • รูปแบบสำหรับสารสนเทศที่สำคัญของโครงการที่ต้องการสื่อสาร • ตารางเวลาของโครงการสำหรับสร้างสารสนเทศขึ้นมา • วิธีการเข้าถึงเพื่อให้ได้สารสนเทศข้างต้น • วิธีการปรับปรุง communications management plan ให้ทันสมัย เมื่อโครงการคืบหน้าหรือถูกสร้างขึ้นมา • การวิเคราะห์การสื่อสารของ stakeholder (stakeholder communications analysis)

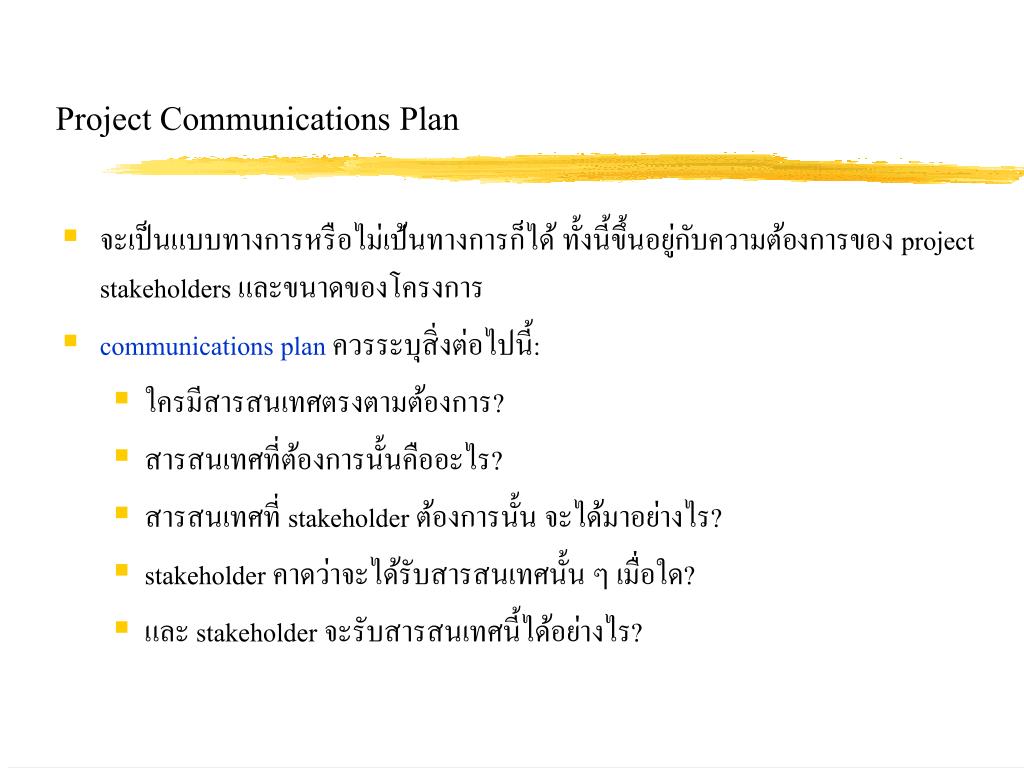

Project Communications Plan • จะเป็นแบบทางการหรือไม่เป้นทางการก็ได้ ทั้งนี้ขึ้นอยู่กับความต้องการของ project stakeholders และขนาดของโครงการ • communications planควรระบุสิ่งต่อไปนี้: • ใครมีสารสนเทศตรงตามต้องการ? • สารสนเทศที่ต้องการนั้นคืออะไร? • สารสนเทศที่ stakeholder ต้องการนั้น จะได้มาอย่างไร? • stakeholder คาดว่าจะได้รับสารสนเทศนั้น ๆ เมื่อใด? • และ stakeholder จะรับสารสนเทศนี้ได้อย่างไร?
Project Metrics • ตัวชี้วัดโครงการ (Project Metric)คือ การวัดเชิงคุณภาพ(qualitative measurement) ของลักษณะบางอย่างของโครงการ(some attribute of the project) • ตัวชี้วัดโครงการควรมุ่งเน้าไปใน key areas ต่อไปนี้: • ขอบเขต (Scope) • ตารางเวลา (Schedule) • งบประมาณ (Budget) • ทรัพยากร (Resources) • คุณภาพ (Quality) • ความเสี่ยง (Risk)

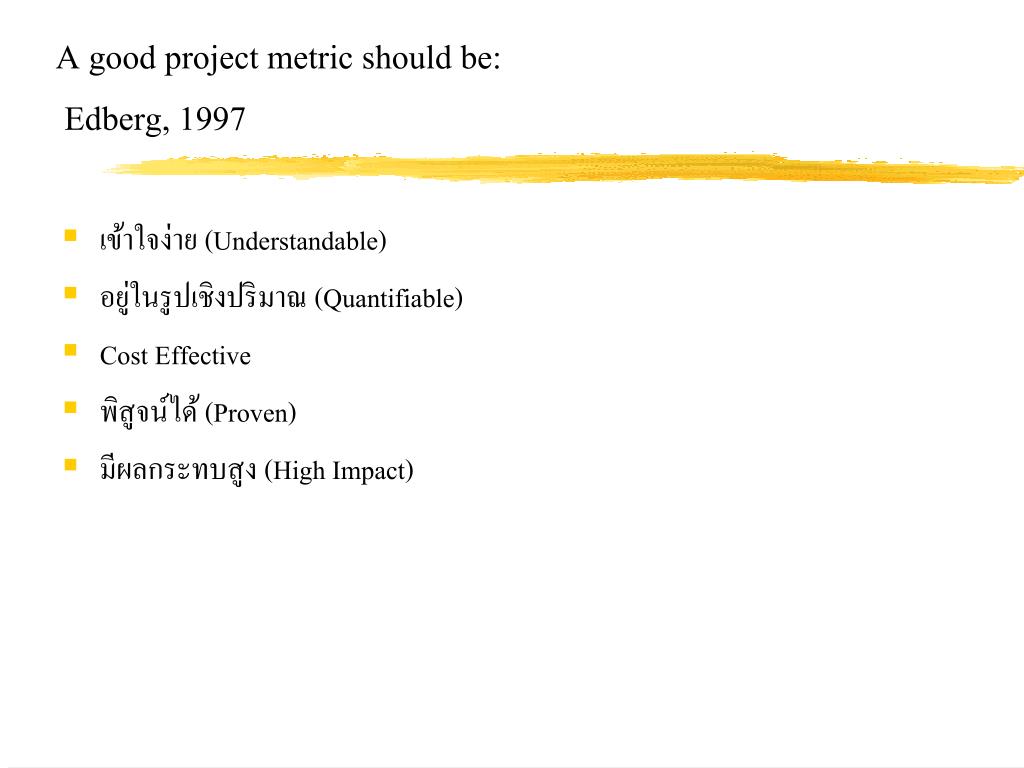

A good project metric should be: Edberg, 1997 • เข้าใจง่าย (Understandable) • อยู่ในรูปเชิงปริมาณ (Quantifiable) • Cost Effective • พิสูจน์ได้ (Proven) • มีผลกระทบสูง (High Impact)

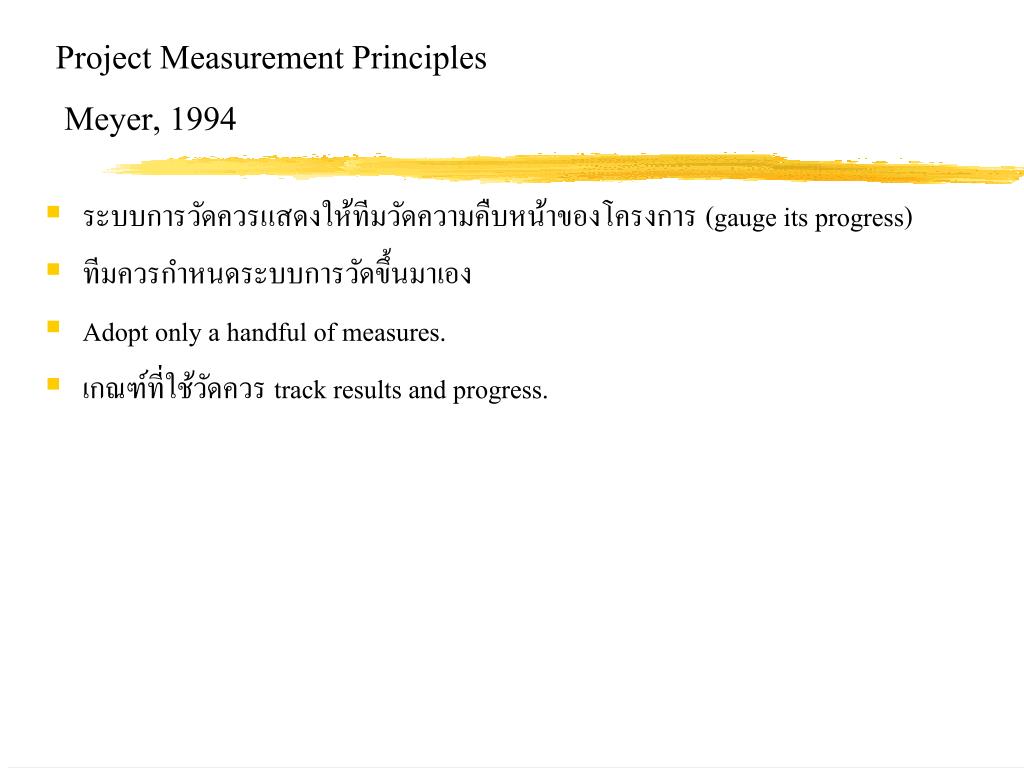

Project Measurement Principles Meyer, 1994 • ระบบการวัดควรแสดงให้ทีมวัดความคืบหน้าของโครงการ (gauge its progress) • ทีมควรกำหนดระบบการวัดขึ้นมาเอง • Adopt only a handful of measures. • เกณฑ์ที่ใช้วัดควร track results and progress.

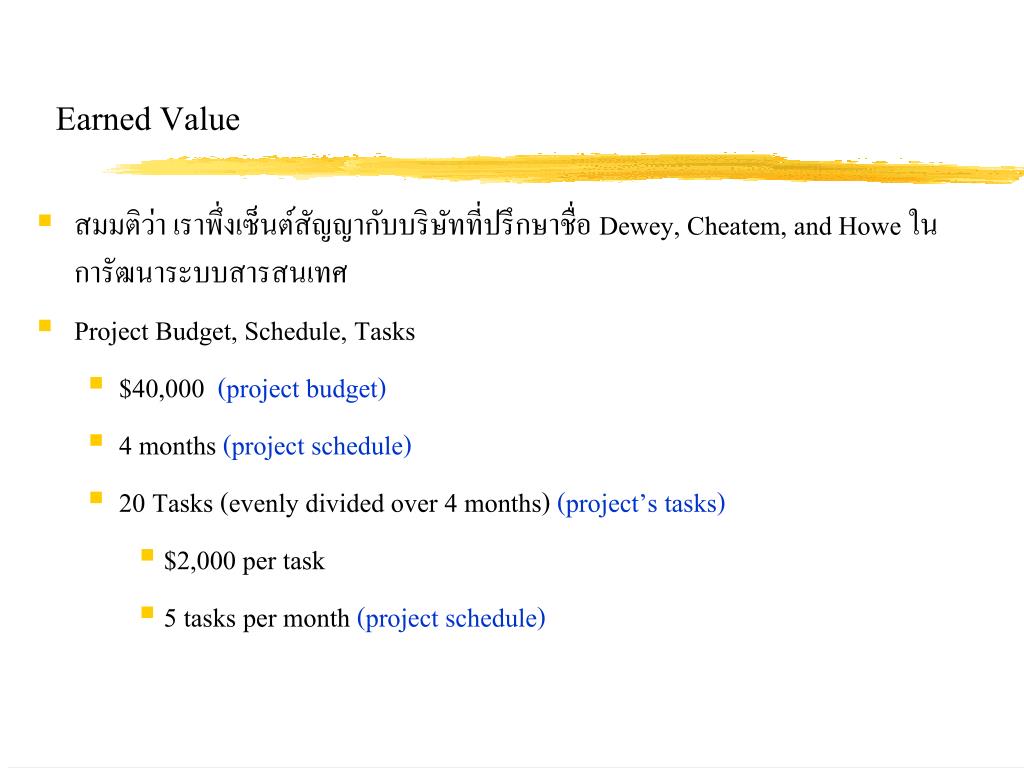

Earned Value • สมมติว่า เราพึ่งเซ็นต์สัญญากับบริษัทที่ปรึกษาชื่อ Dewey, Cheatem, and Howe ในการัฒนาระบบสารสนเทศ • Project Budget, Schedule, Tasks • $40,000(project budget) • 4 months (project schedule) • 20 Tasks (evenly divided over 4 months)(project’s tasks) • $2,000 per task • 5 tasks per month (project schedule)
Invoice End of Month 1 Dewey, Cheatem, & Howe Amount Due: $8,000 Payment due immediately! page 1 of 2

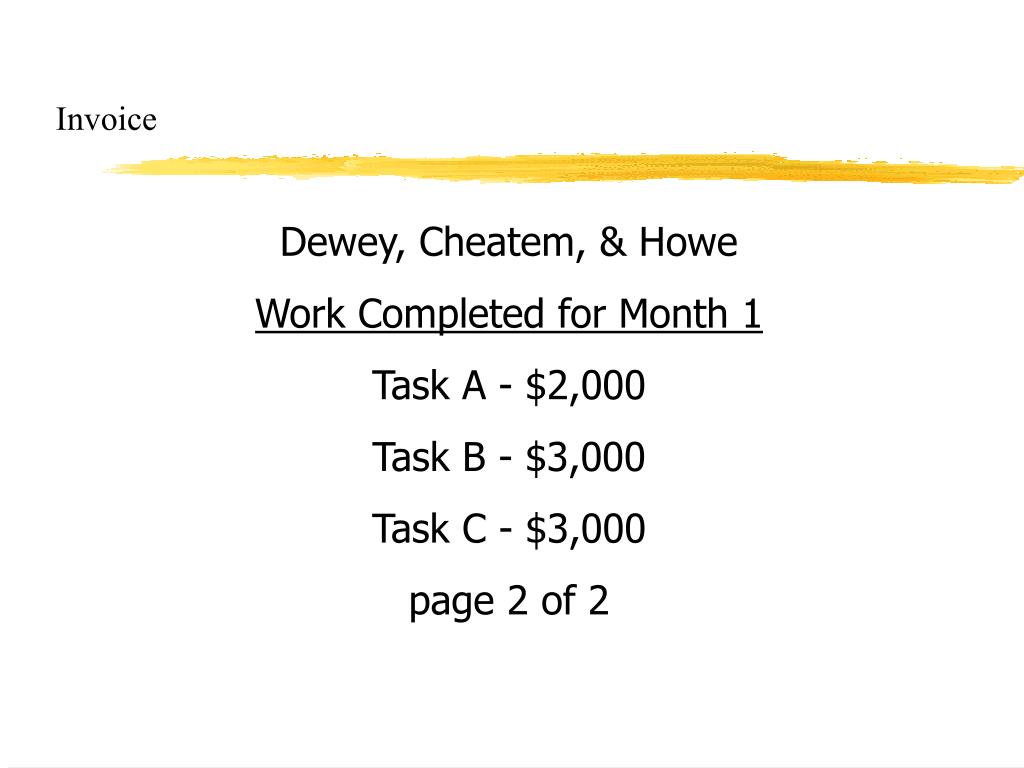

Invoice Dewey, Cheatem, & Howe Work Completed for Month 1 Task A - $2,000 Task B - $3,000 Task C - $3,000 page 2 of 2

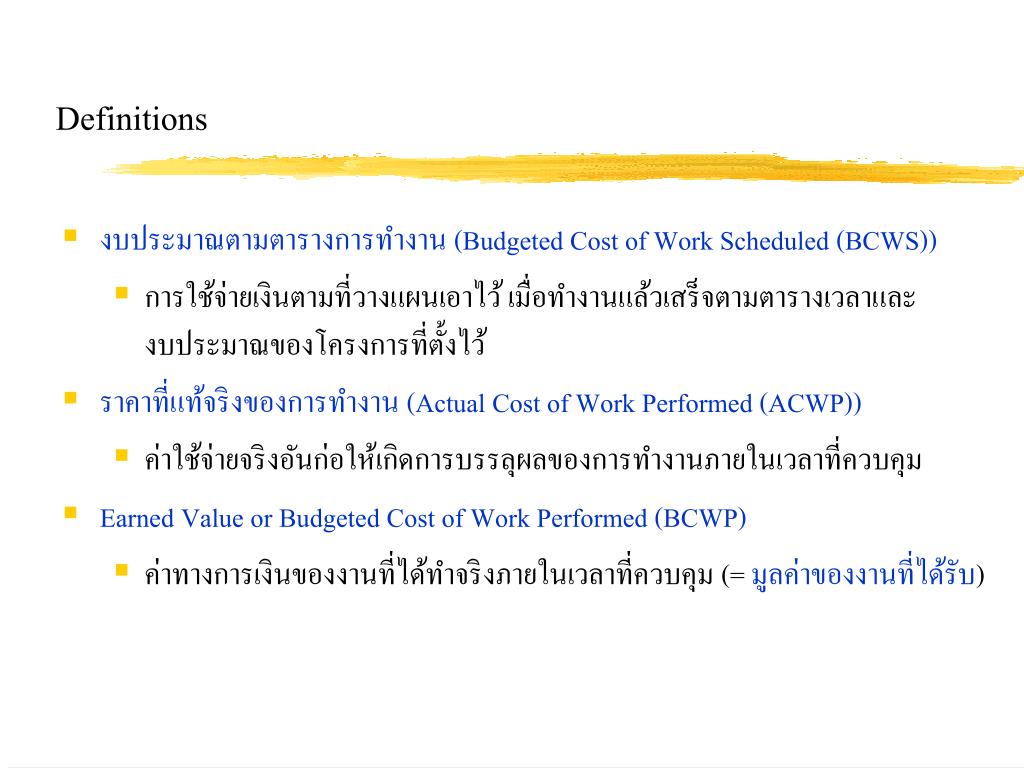

Definitions • งบประมาณตามตารางการทำงาน (Budgeted Cost of Work Scheduled (BCWS)) • การใช้จ่ายเงินตามที่วางแผนเอาไว้ เมื่อทำงานแล้วเสร็จตามตารางเวลาและงบประมาณของโครงการที่ตั้งไว้ • ราคาที่แท้จริงของการทำงาน (Actual Cost of Work Performed (ACWP)) • ค่าใช้จ่ายจริงอันก่อให้เกิดการบรรลุผลของการทำงานภายในเวลาที่ควบคุม • Earned Value or Budgeted Cost of Work Performed (BCWP) • ค่าทางการเงินของงานที่ได้ทำจริงภายในเวลาที่ควบคุม (= มูลค่าของงานที่ได้รับ)

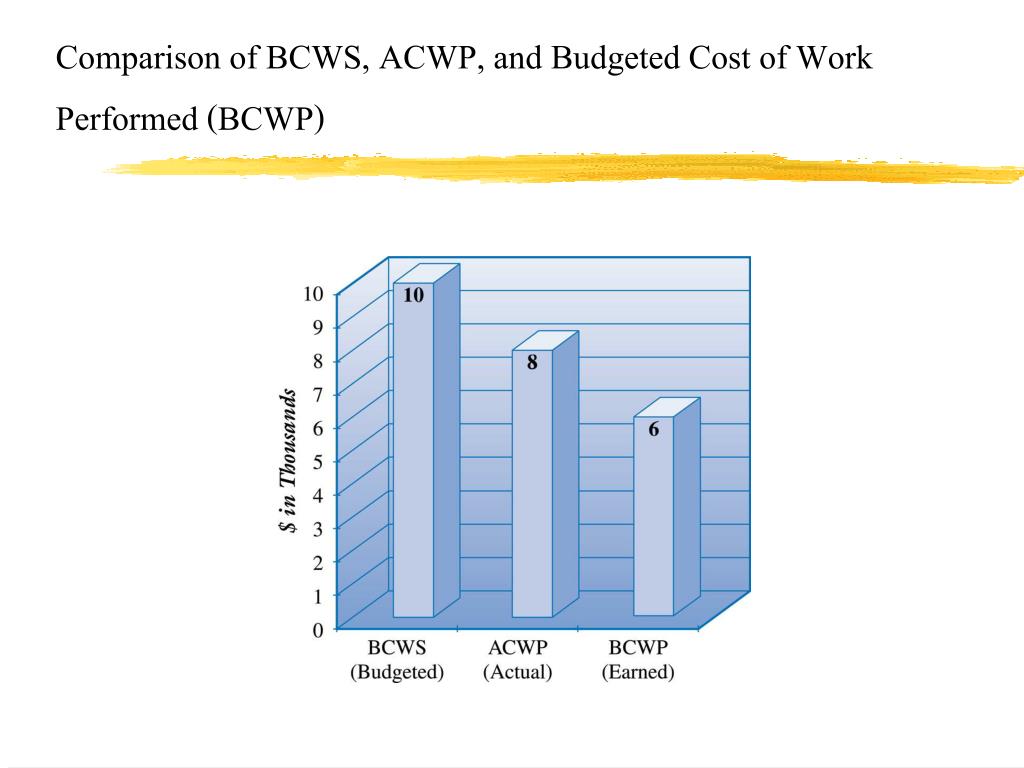

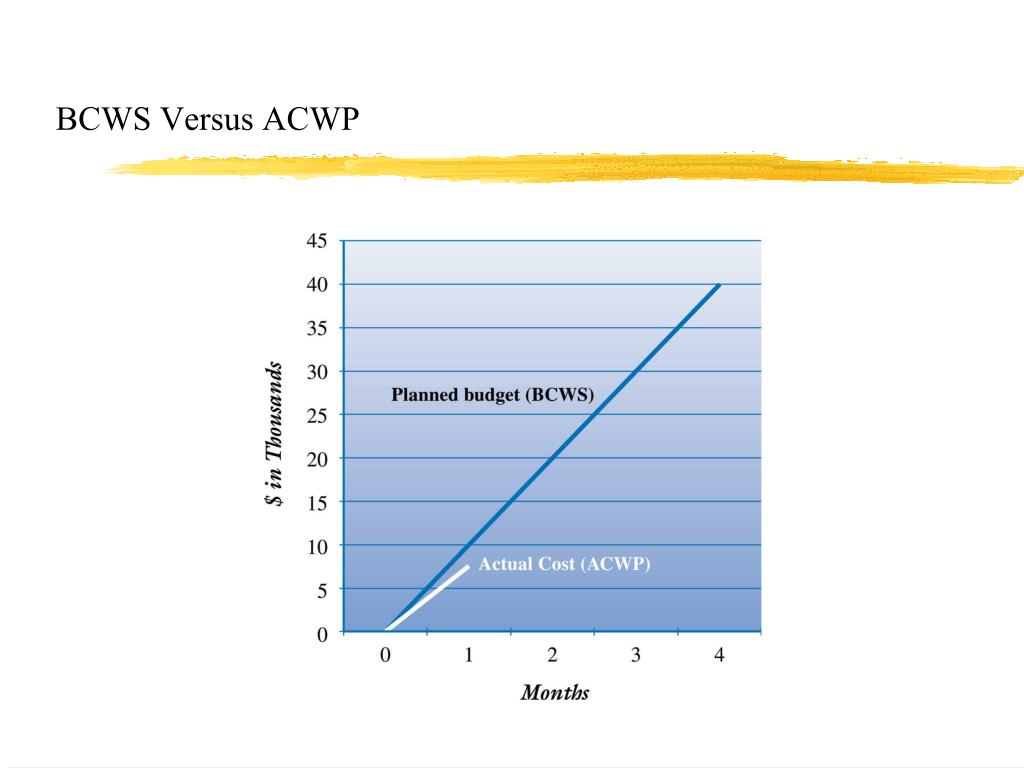

Comparison of BCWS, ACWP, and Budgeted Cost of Work Performed (BCWP)
ตัววัดที่เกี่ยวกับค่าใช้จ่าย (Cost Metrics) • Cost Variance (CV)-ความแตกต่างระหว่างค่าใช้จ่ายของงานที่ประมาณเอาไว้ กับ ค่าใช้จ่ายที่จ่ายจริง • CV = BCWP – ACWP (หรือ มูลค่าของงาน – ค่าใช้จ่ายจริง) • Negative Value = over budget and/or behind schedule • Positive Value = under budget and/or ahead of schedule • Cost Performance Index (CPI)- เปอร์เซ็นต์ของงานที่ทำแล้วเสร็จต่อ dollar spent • CPI = BCWP ACWP (หรือ มูลค่าของงาน / ค่าใช้จ่ายจริง) • ratio > 1 = ahead of schedule and/or under budget • ratio < 1 = behind schedule and/or over budget

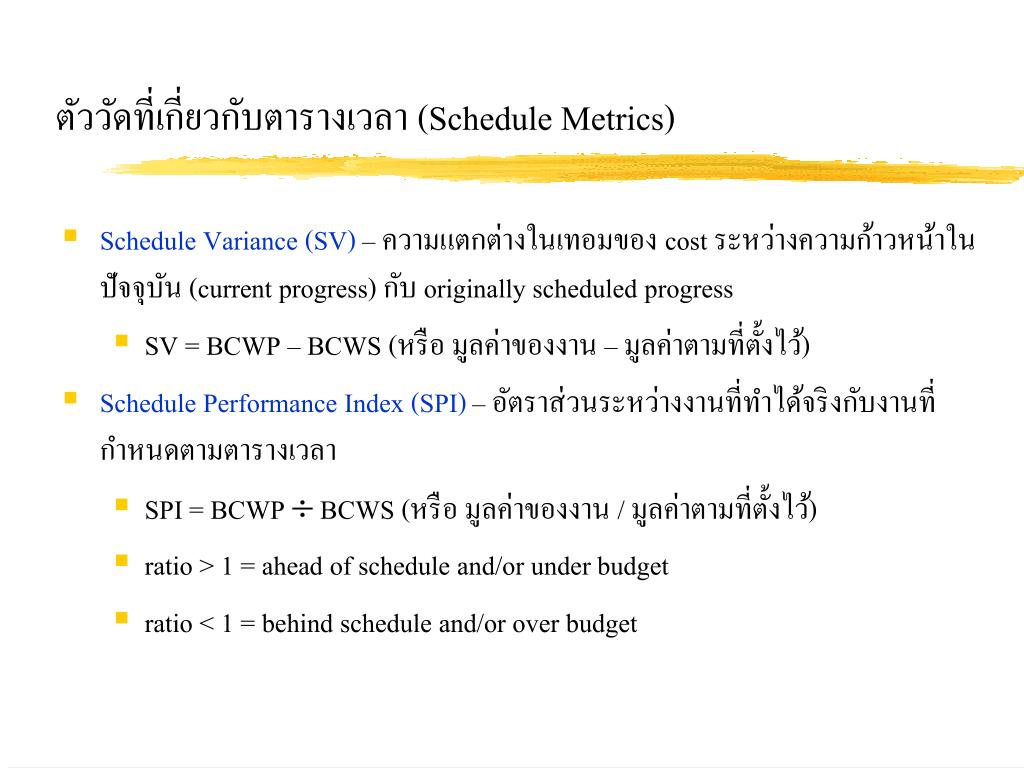

ตัววัดที่เกี่ยวกับตารางเวลา (Schedule Metrics) • Schedule Variance (SV) – ความแตกต่างในเทอมของ cost ระหว่างความก้าวหน้าในปัจจุบัน (current progress) กับ originally scheduled progress • SV = BCWP – BCWS (หรือ มูลค่าของงาน – มูลค่าตามที่ตั้งไว้) • Schedule Performance Index (SPI) – อัตราส่วนระหว่างงานที่ทำได้จริงกับงานที่กำหนดตามตารางเวลา • SPI = BCWP BCWS (หรือ มูลค่าของงาน / มูลค่าตามที่ตั้งไว้) • ratio > 1 = ahead of schedule and/or under budget • ratio < 1 = behind schedule and/or over budget

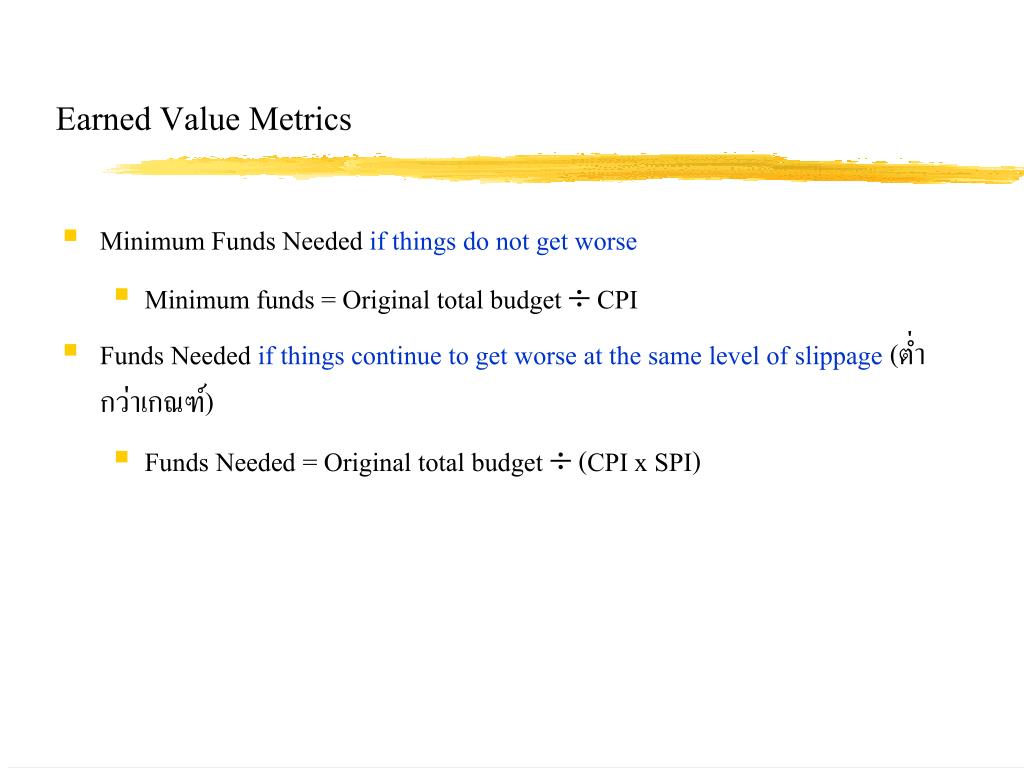

Earned Value Metrics • Minimum Funds Needed if things do not get worse • Minimum funds = Original total budget CPI • Funds Needed if things continue to get worse at the same level of slippage(ต่ำกว่าเกณฑ์) • Funds Needed = Original total budget (CPI x SPI)

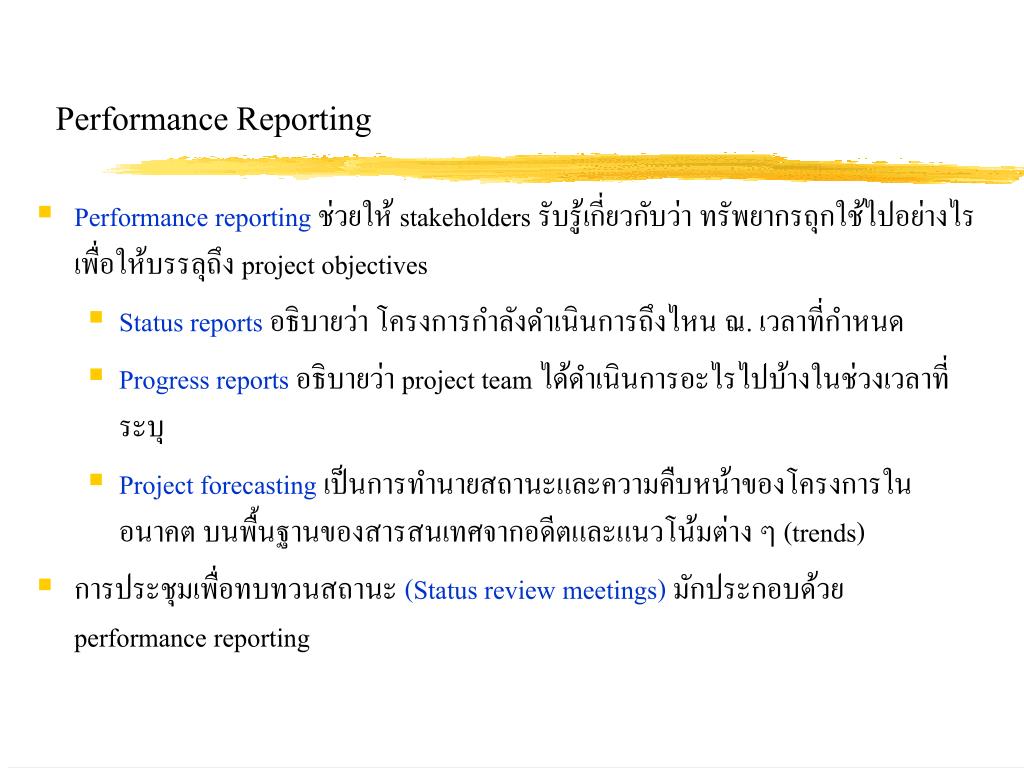

Performance Reporting • Performance reportingช่วยให้ stakeholders รับรู้เกี่ยวกับว่า ทรัพยากรถุกใช้ไปอย่างไรเพื่อให้บรรลุถึง project objectives • Status reportsอธิบายว่า โครงการกำลังดำเนินการถึงไหน ณ. เวลาที่กำหนด • Progress reportsอธิบายว่า project team ได้ดำเนินการอะไรไปบ้างในช่วงเวลาที่ระบุ • Project forecastingเป็นการทำนายสถานะและความคืบหน้าของโครงการในอนาคต บนพื้นฐานของสารสนเทศจากอดีตและแนวโน้มต่าง ๆ (trends) • การประชุมเพื่อทบทวนสถานะ (Status review meetings) มักประกอบด้วย performance reporting

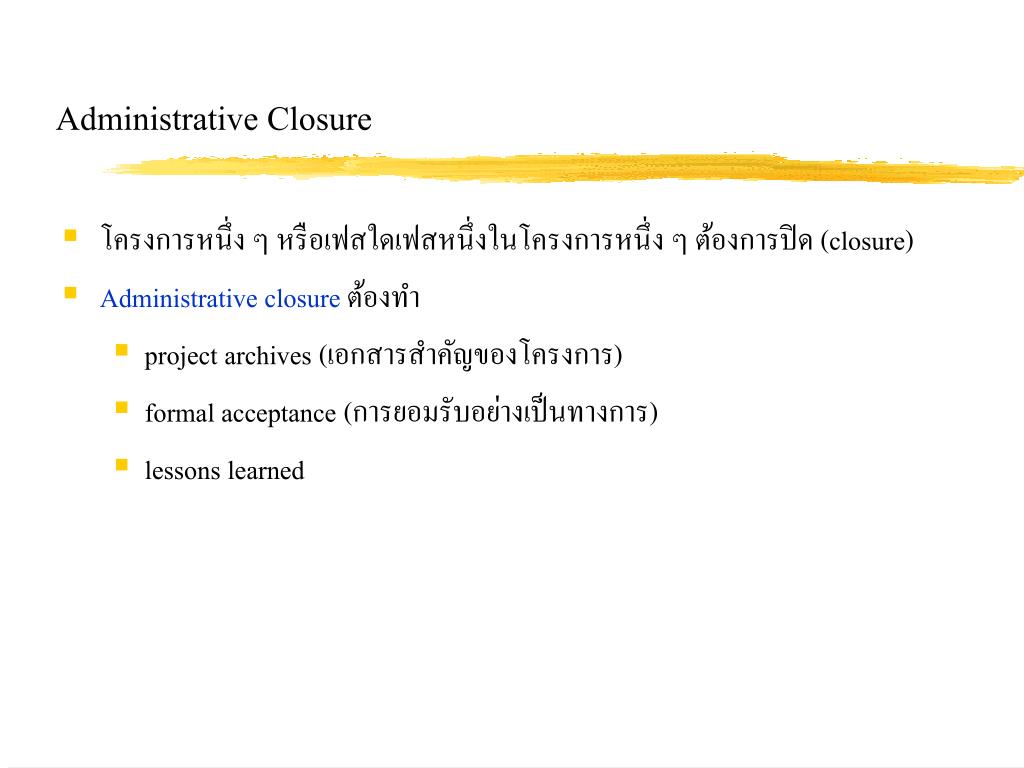

Administrative Closure • โครงการหนึ่ง ๆ หรือเฟสใดเฟสหนึ่งในโครงการหนึ่ง ๆ ต้องการปิด (closure) • Administrative closureต้องทำ • project archives (เอกสารสำคัญของโครงการ) • formal acceptance (การยอมรับอย่างเป็นทางการ) • lessons learned

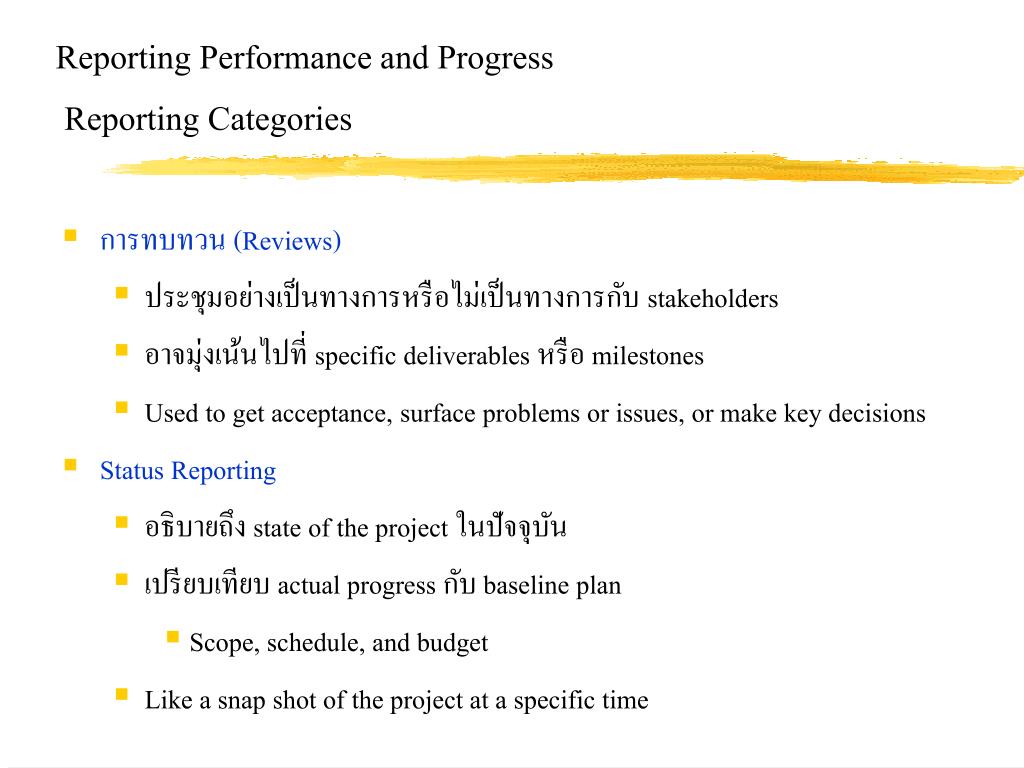

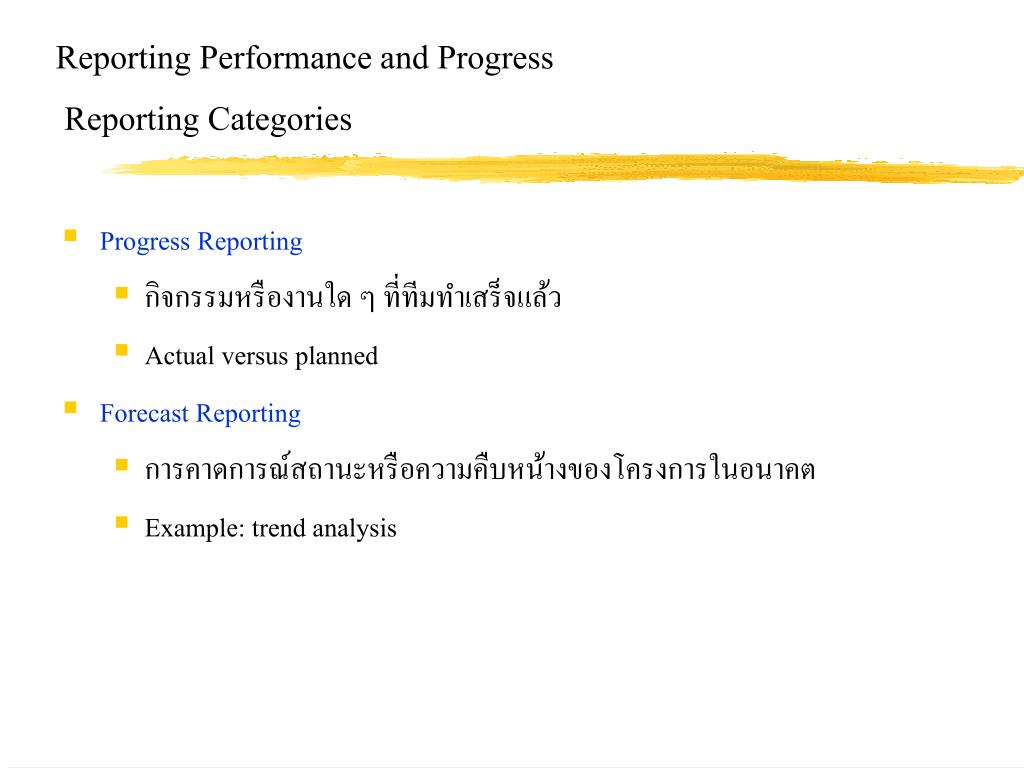

Reporting Performance and ProgressReporting Categories • การทบทวน (Reviews) • ประชุมอย่างเป็นทางการหรือไม่เป็นทางการกับ stakeholders • อาจมุ่งเน้นไปที่ specific deliverables หรือ milestones • Used to get acceptance, surface problems or issues, or make key decisions • Status Reporting • อธิบายถึง state of the project ในปัจจุบัน • เปรียบเทียบ actual progress กับ baseline plan • Scope, schedule, and budget • Like a snap shot of the project at a specific time
Reporting Performance and ProgressReporting Categories • Progress Reporting • กิจกรรมหรืองานใด ๆ ที่ทีมทำเสร็จแล้ว • Actual versus planned • Forecast Reporting • การคาดการณ์สถานะหรือความคืบหน้างของโครงการในอนาคต • Example: trend analysis

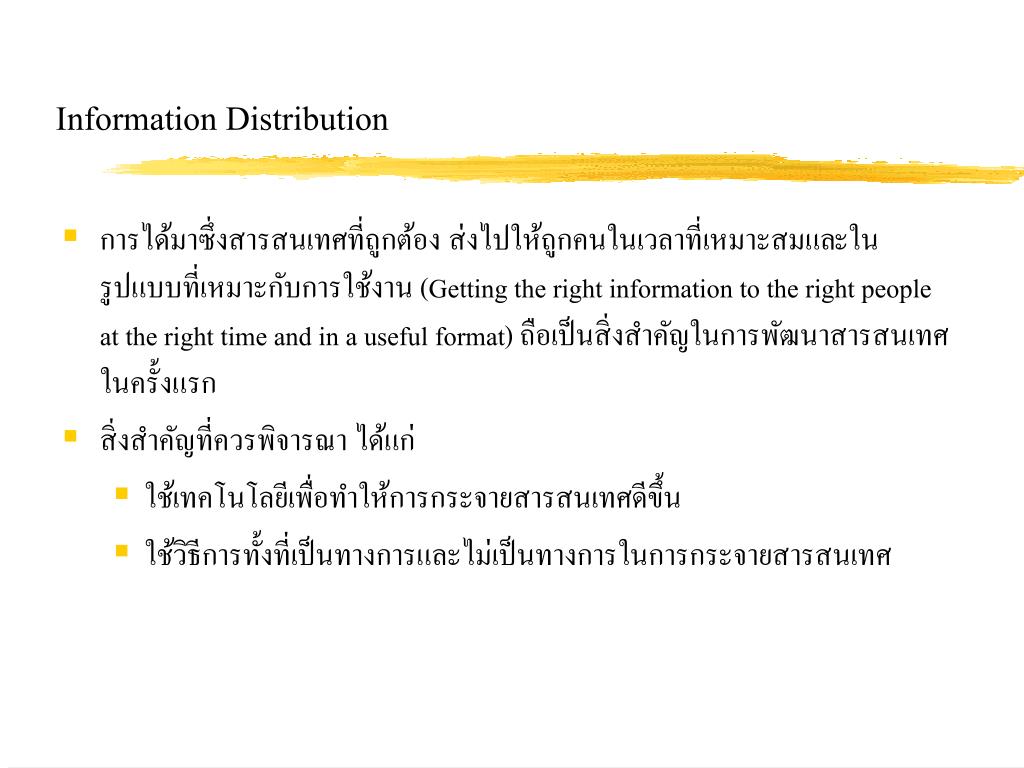

Information Distribution • การได้มาซึ่งสารสนเทศที่ถูกต้อง ส่งไปให้ถูกคนในเวลาที่เหมาะสมและในรูปแบบที่เหมาะกับการใช้งาน (Getting the right information to the right people at the right time and in a useful format) ถือเป็นสิ่งสำคัญในการพัฒนาสารสนเทศในครั้งแรก • สิ่งสำคัญที่ควรพิจารณา ได้แก่ • ใช้เทคโนโลยีเพื่อทำให้การกระจายสารสนเทศดีขึ้น • ใช้วิธีการทั้งที่เป็นทางการและไม่เป็นทางการในการกระจายสารสนเทศ

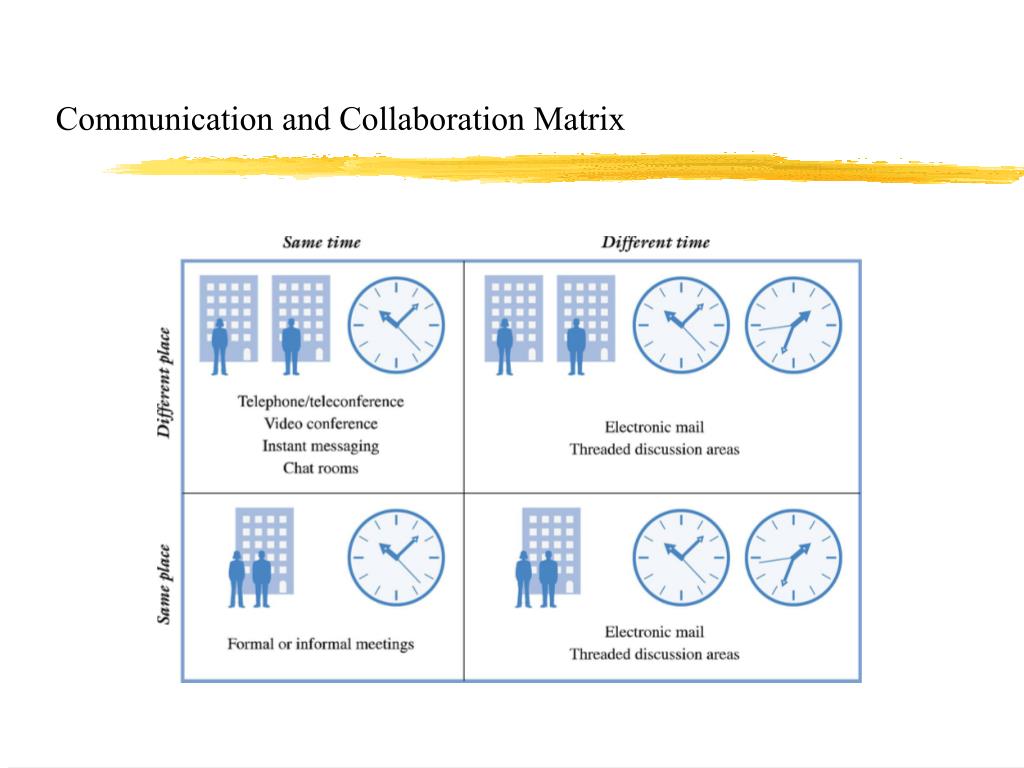

Information Distribution • ประชุมแบบเห็นหน้ากัน (Face-to-Face Meetings (F2F)) • ใช้โทรศัพท์ อีเมล์ หรือ เทคโนโลยีไร้สายอื่น ๆ • Collaboration technology • NetMeeting, Groove, Notes, Exchange

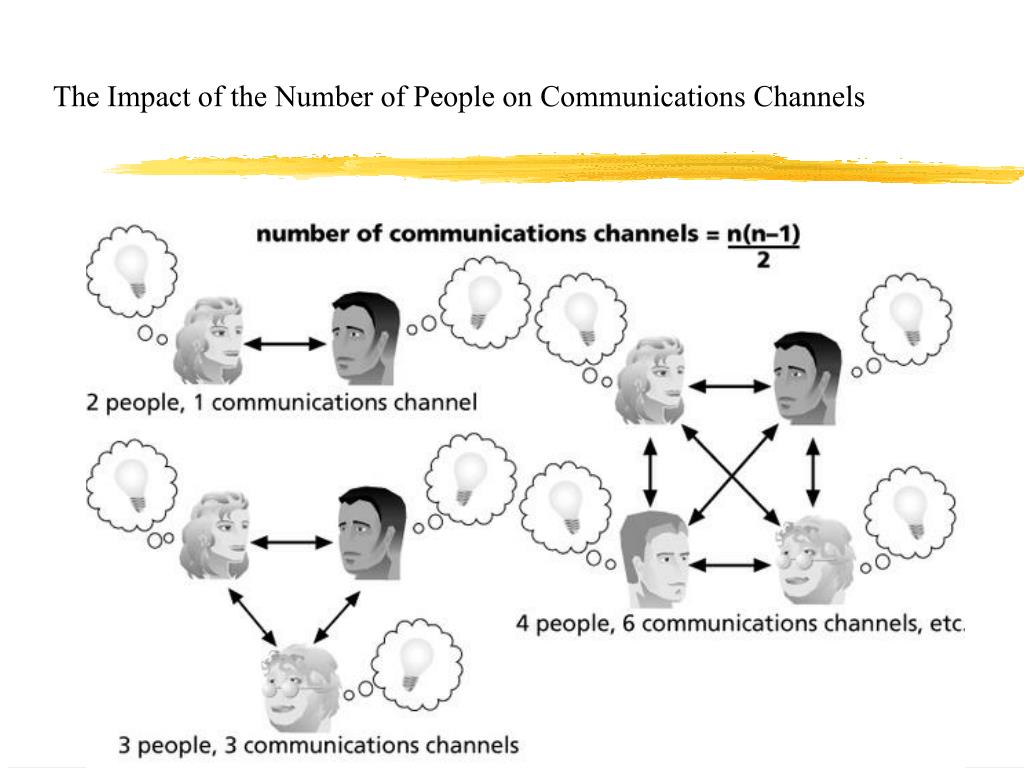

The Impact of the Number of People on Communications Channels

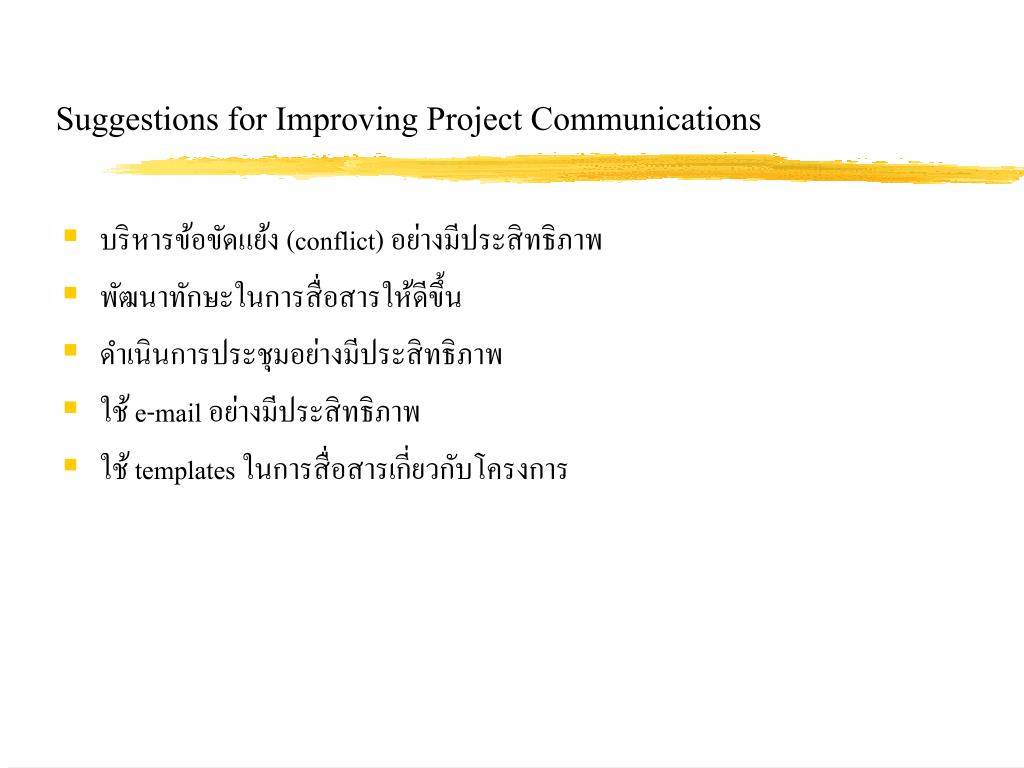

Suggestions for Improving Project Communications • บริหารข้อขัดแย้ง (conflict) อย่างมีประสิทธิภาพ • พัฒนาทักษะในการสื่อสารให้ดีขึ้น • ดำเนินการประชุมอย่างมีประสิทธิภาพ • ใช้ e-mail อย่างมีประสิทธิภาพ • ใช้ templates ในการสื่อสารเกี่ยวกับโครงการ

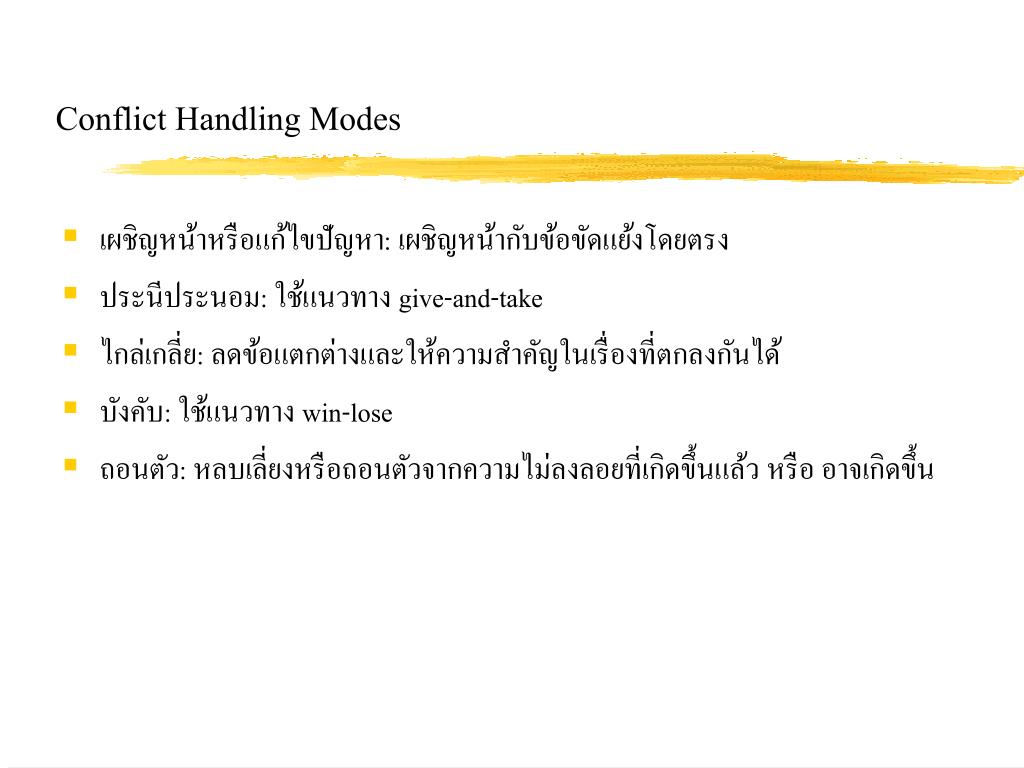

Conflict Handling Modes • เผชิญหน้าหรือแก้ไขปัญหา: เผชิญหน้ากับข้อขัดแย้งโดยตรง • ประนีประนอม: ใช้แนวทาง give-and-take • ไกล่เกลี่ย: ลดข้อแตกต่างและให้ความสำคัญในเรื่องที่ตกลงกันได้ • บังคับ: ใช้แนวทาง win-lose • ถอนตัว: หลบเลี่ยงหรือถอนตัวจากความไม่ลงลอยที่เกิดขึ้นแล้ว หรือ อาจเกิดขึ้น
Conflict Contributions • ข้อขัดแย้งมักก่อให้เกิดผลลัพธ์ที่สำคัญเช่นกัน เช่น ความคิดใหม่ ทางเลือกที่ดีกว่า การโน้มน้าวให้ทำงานหนักขึ้นและร่วมมือกันมากขึ้น • ถ้าคิดว่าไม่มีข้อขัดแย้งใด ๆ เกิดขึ้น ควรพัฒนา Groupthink ขึ้นมา • งานวิจัยของ Karen Jehn เสนอแนะว่า การขัดแย้งอันเนื่องมาจากการทำงาน (task-related conflict) มักจะเกิดการปรับปรุง team performance แต่การขัดแย้งที่มาจากความรู้สึกมักจะลดทอน team performance
Developing Better Communications Skills • หลาย ๆ บริษัทและในส่วนที่มีนัยของ IT professionals ค่อนข้างมากมักจะความสำคัญน้อยมากในการพัฒนาทักษะการพูด การเขียนและการฟัง • เมื่อองค์กรมีความเป็น global มากขึ้นเขาจะลงทุนไปในแนวทางเพื่อปรับปรุงการสื่อสารระหว่างคนที่อยู่ต่างประเทศกันและมีวัฒนธรรมต่างกัน • การก้าวไปสู่ความเป็นผู้นำนั้น ต้องพัฒนาทักษะทางด้านการสื่อสาร
Running Effective Meetings • พิจารณาว่า การประชุมนั้นจำเป็นหรือไม่ • กำหนดวัตถุประสงค์ของการประชุมและผลที่ควรจะได้จากการประชุม • พิจารณาว่าใครควรเข้าประชุมบ้าง • จัดเตรียมหัวข้อประชุมและส่งให้กับผู้เข้าร่วมประชุมก่อนล่วงหน้า • จัดเตรียม สิ่งอำนวยความสะดวกต่าง ๆ รวมทั้งเรื่องการเดินทางล่วงหน้า • ดำเนินการประชุมอย่างมืออาชีพ • สร้างความสัมพันธ์ที่ดีต่อกัน

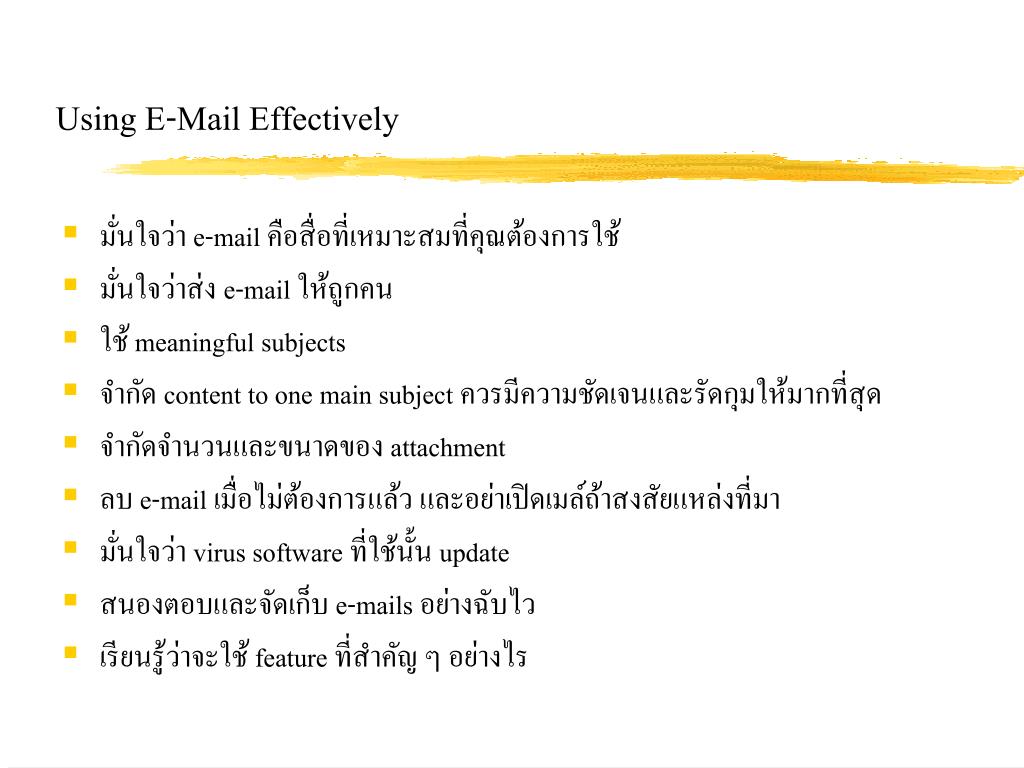

Using E-Mail Effectively • มั่นใจว่า e-mail คือสื่อที่เหมาะสมที่คุณต้องการใช้ • มั่นใจว่าส่ง e-mail ให้ถูกคน • ใช้ meaningful subjects • จำกัด content to one main subject ควรมีความชัดเจนและรัดกุมให้มากที่สุด • จำกัดจำนวนและขนาดของ attachment • ลบ e-mail เมื่อไม่ต้องการแล้ว และอย่าเปิดเมล์ถ้าสงสัยแหล่งที่มา • มั่นใจว่า virus software ที่ใช้นั้น update • สนองตอบและจัดเก็บ e-mails อย่างฉับไว • เรียนรู้ว่าจะใช้ feature ที่สำคัญ ๆ อย่างไร
Using Templates for Project Communications • คนที่เก่งเรื่องเทคนิคมักกลัวที่จะขอความช่วยเหลือ • จัดทำตัวอย่างและแบบฟอร์ม (template) ต่าง ๆสำหรับ project communications เพื่อประหยัดเวลาและเงินทอง • องค์กรควรจัดทำ template ด้วยตนเอง ดดยอาศัยตัวอย่างจากภายนอกองค์กร หรือ จากตำราต่าง ๆ • บริษัทที่เก่งในเรื่อง project management มักจะใช้ templatesได้อย่างมีประสิทธิภาพ
