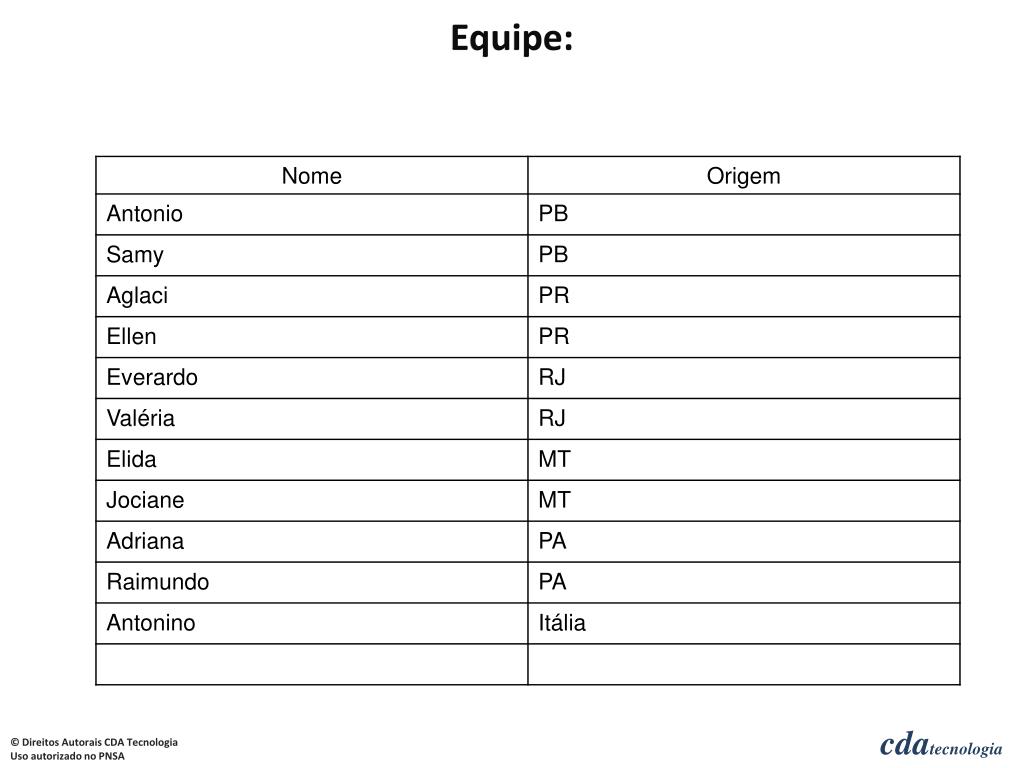

  1. Equipe:

  2. Matriz do Marco Lógico do PNSA no Estado da Paraíba:

  3. Matriz do Marco Lógico do PNSA no Estado xyz: Modelo

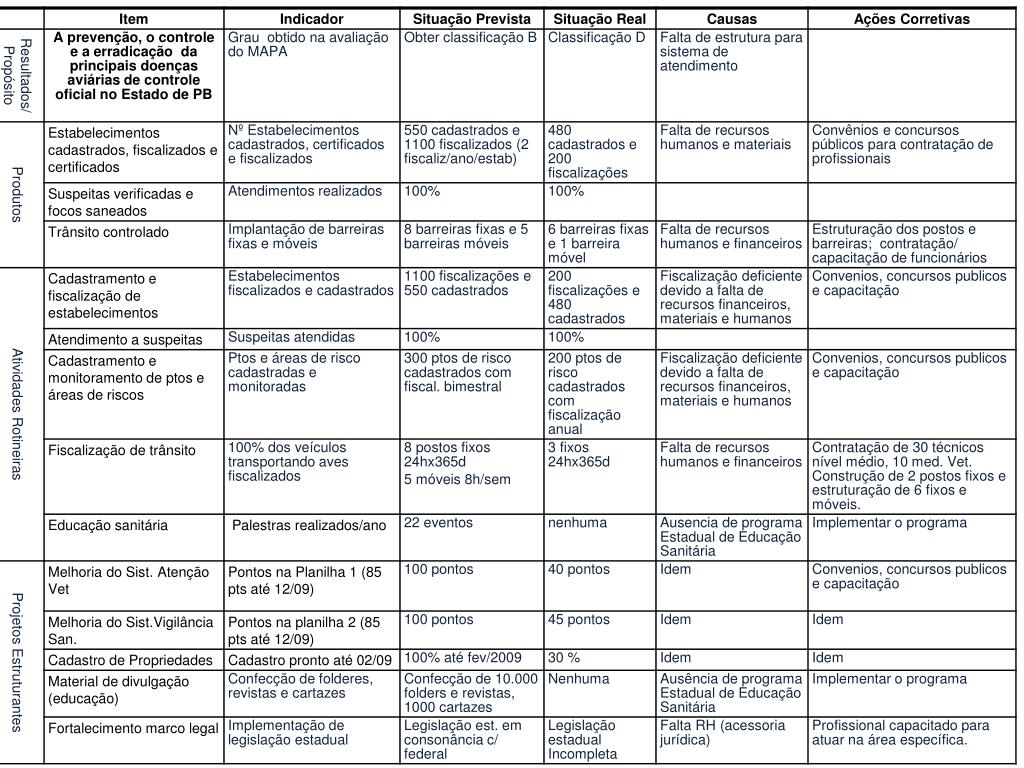

  4. Avaliação Anual do Programa

  5. Plano Anual de Trabalho do Programa:

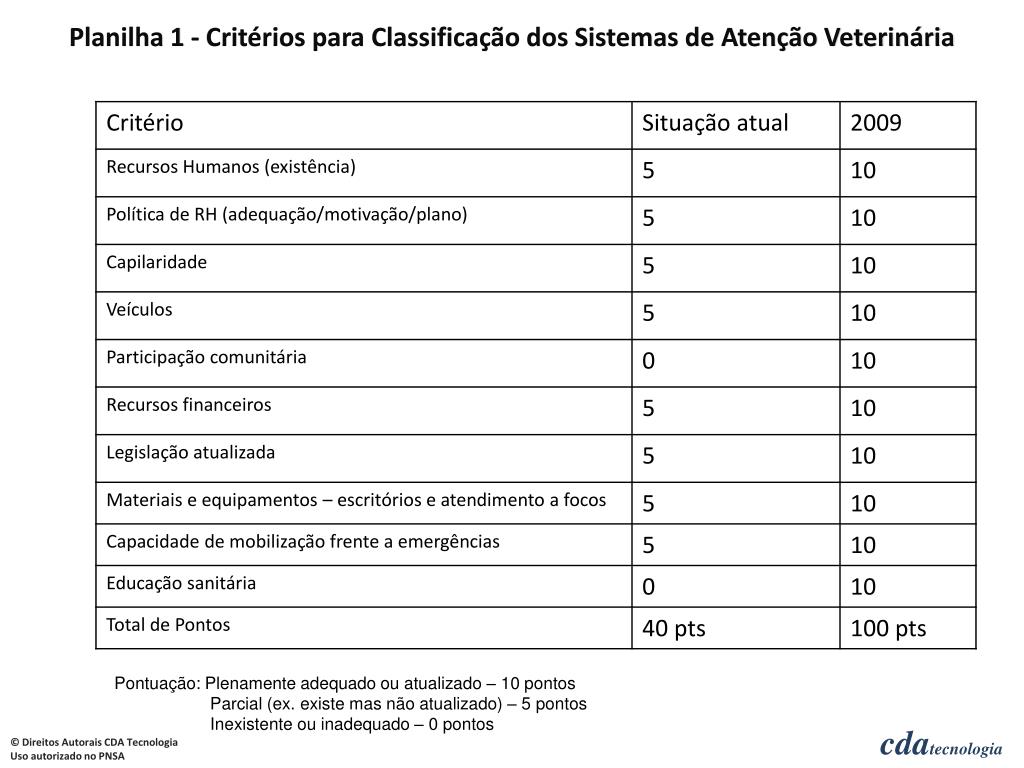

  6. Planilha 1 - Critérios para Classificação dos Sistemas de Atenção Veterinária Pontuação: Plenamente adequado ou atualizado – 10 pontos Parcial (ex. existe mas não atualizado) – 5 pontos Inexistente ou inadequado – 0 pontos

  7. Planilha 2 - Critérios para Classificação dos Sistemas de Vigilância Sanitária Pontuação: Plenamente adequado ou atualizado – 10 pontos Parcial (ex. existe mas não atualizado) – 5 pontos Inexistente ou inadequado – 0 pontos

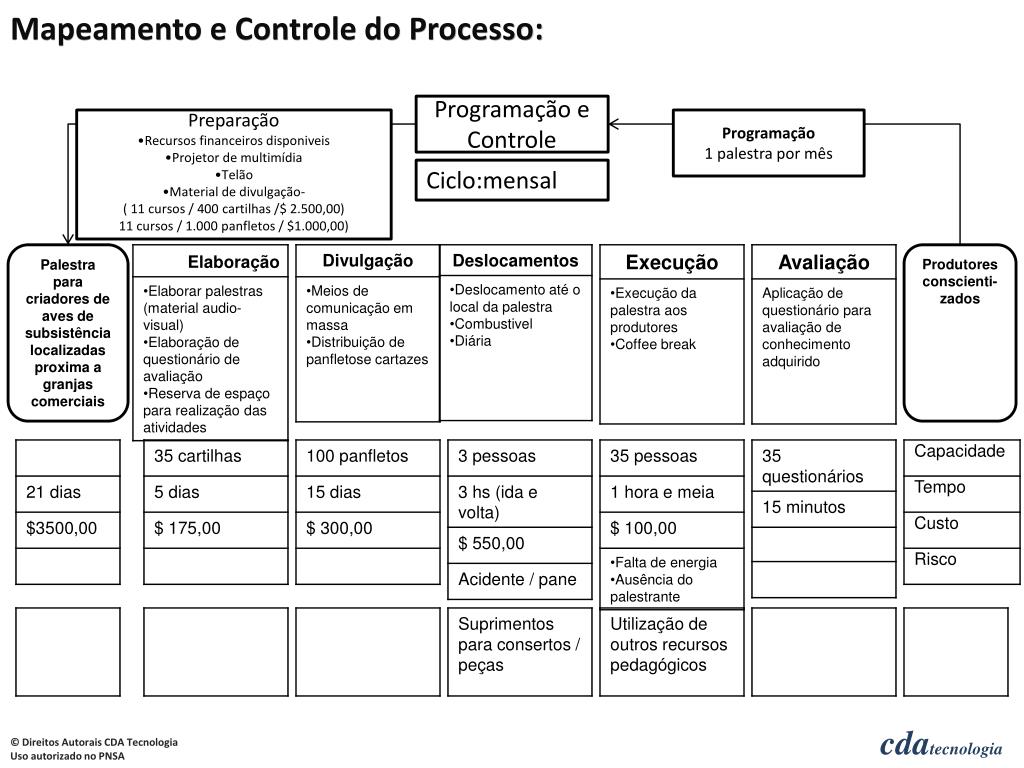

  8. Mapeamento e Controle do Processo: Programação e Controle • Preparação • Recursos financeiros disponiveis • Projetor de multimídia • Telão • Material de divulgação- • ( 11 cursos / 400 cartilhas /$ 2.500,00) • 11 cursos / 1.000 panfletos / $1.000,00) • Elaboração Programação 1 palestra por mês Ciclo:mensal Palestra para criadores de aves de subsistência localizadas proxima a granjas comerciais Produtores conscienti-zados

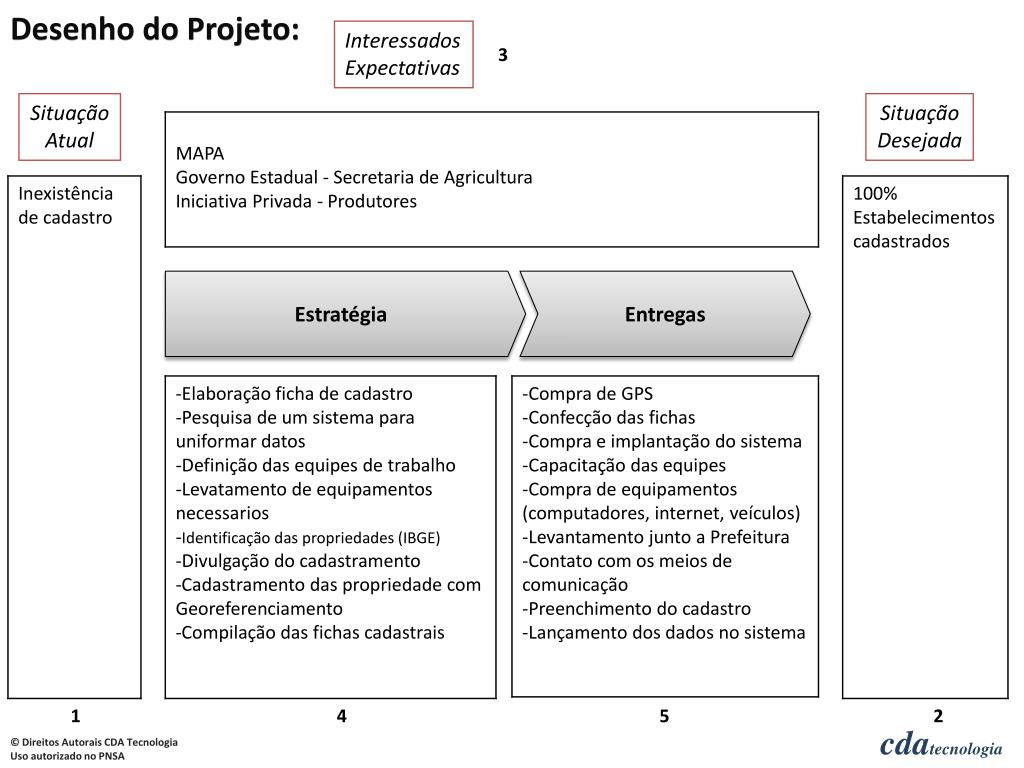

  9. Desenho do Projeto: Interessados Expectativas 3 Situação Atual Situação Desejada Estratégia Entregas 1 4 5 2

  10. Estrutura Analítica do Projeto:

  11. Cronograma do Projeto:

  12. Painel de Monitoramento do Programa:

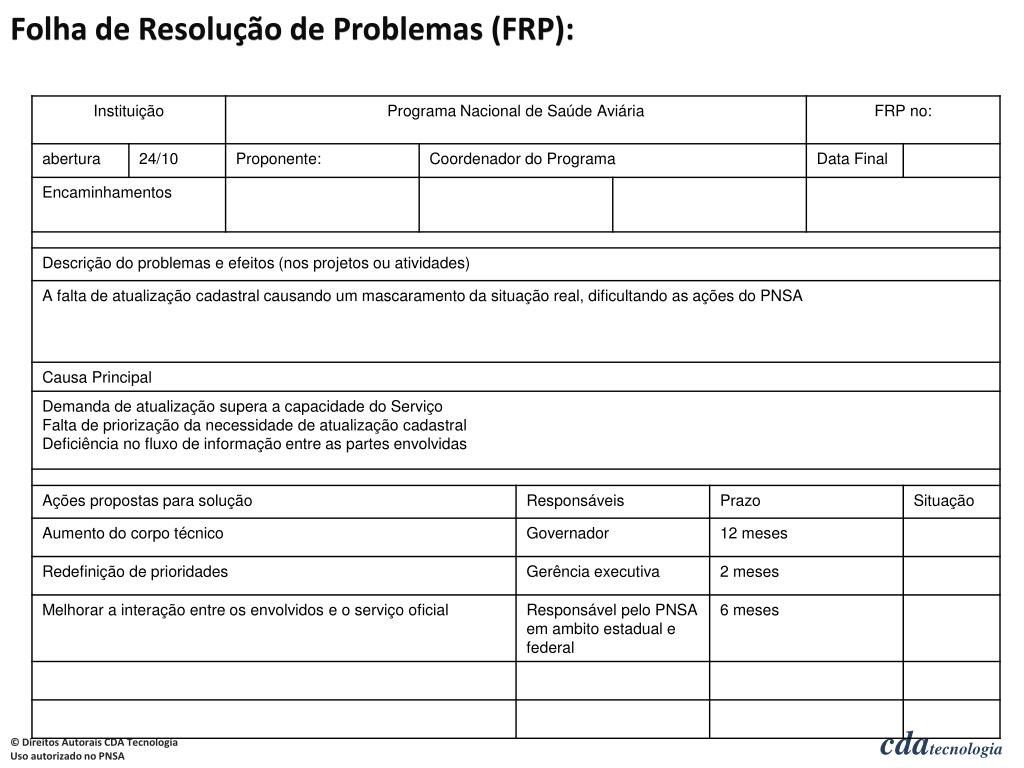

  13. Folha de Resolução de Problemas (FRP):
