核能電廠維護法規建制及實施. 台灣電力公司 核安處 張啟濱 97.02.20. 報 告 綱 要. 壹、前言 貳、實施維護法規 (MR) 目的 參、 MR 管制機制 肆、建制項目及時程 伍 、 MR 作業管理架構 陸、 MR 試行狀況 柒、預期效益 捌 、 結 論. 壹、前 言. 美國 NRC 於 1980 年代末期透過視察發現 , 大部份電廠運轉事件與維護缺失相關 , 因此於 1991 年發布維護法規 (MR,10CFR 50.65) , 以管制維護作業成效,並於 1996 年正式頒布實施 。
E N D
核能電廠維護法規建制及實施 台灣電力公司 核安處 張啟濱 97.02.20
報 告 綱 要 壹、前言 貳、實施維護法規(MR)目的 參、MR管制機制 肆、建制項目及時程 伍、MR作業管理架構 陸、MR試行狀況 柒、預期效益 捌、結 論
壹、前 言 • 美國NRC於1980年代末期透過視察發現,大部份電廠運轉事件與維護缺失相關,因此於1991年發布維護法規(MR,10CFR 50.65),以管制維護作業成效,並於1996年正式頒布實施。 • 美國核能電廠自1996年實施MR後至2000年間,核能機組安全度及營運績效均有顯著提昇,迄今並一直維持在績優水準(CF:約90%左右),實施MR為主要貢獻之一。 • 台電公司為配合推動「執照更新」、「擴大線上維修」及「維護最佳化」目標,於2004年8月決策建制核一、二 、三廠MR方案。
Capacity Factor Performance vs Risk Levels (1992-2000) Source: Safety Benefits of Risk Assessment at US Nuclear Power Plants, June 2001(EPRI)
貳、實施維護法規目的 • 直接目的 1.以系統績效監測管制維護作業成效。 2.定期評估維護機制,進行必要之調整。 3.分析及管理維護作業之風險。 • 機制效益 1.自我管理「線上維修」(OLM)。 2.申請「執照更新」(TLIPA)之基礎要件。 3.做為運轉規範/AOT(允許不可用時間)及營運中檢測 (ISI/IST)放寬管制之監測條件。 4.「維護最佳化」,提昇機組安全度及營運績效。
參、MR管制機制 一、建制程序及管制要求 二、MR a(1)/a(2)監測管制 三、MR性能監測層級 四、結構監測 五、MR a(3)定期評估 六、MR a(4) 維護風險評估及管理
建置程序 建 立 性能準則 初始評估 範圍篩選b(1)/b(2) 決 定 安全重要度 Maintenance Rule 定 期 成效評估 a(3) 維護風險 評估及管理 a(4) 性能監測 a(1):不符合性能/設定目 標改善及追蹤 a(2):符合性能/持續監測 管制要求 一、建制程序及管制要求
條款(b)(1) :安全有關系統 1. 維持RCPB壓力邊界完整 2. 提供安全停機並維持在安全停機狀態 3.確保預防或減緩事故後果的能力,避免造 成潛在廠外輻射暴露達到10 CFR 100的標準 範圍篩選 條款(b)(2) :非安全相關但涉及以下功能之系統 1. 可緩和事故或暫態 2. EOP使用到之系統 3.故障會阻礙安全相關系統執行其安全功能 4.故障會造成急停或引起安全相關系統起動 b(1)/b(2)範圍篩選

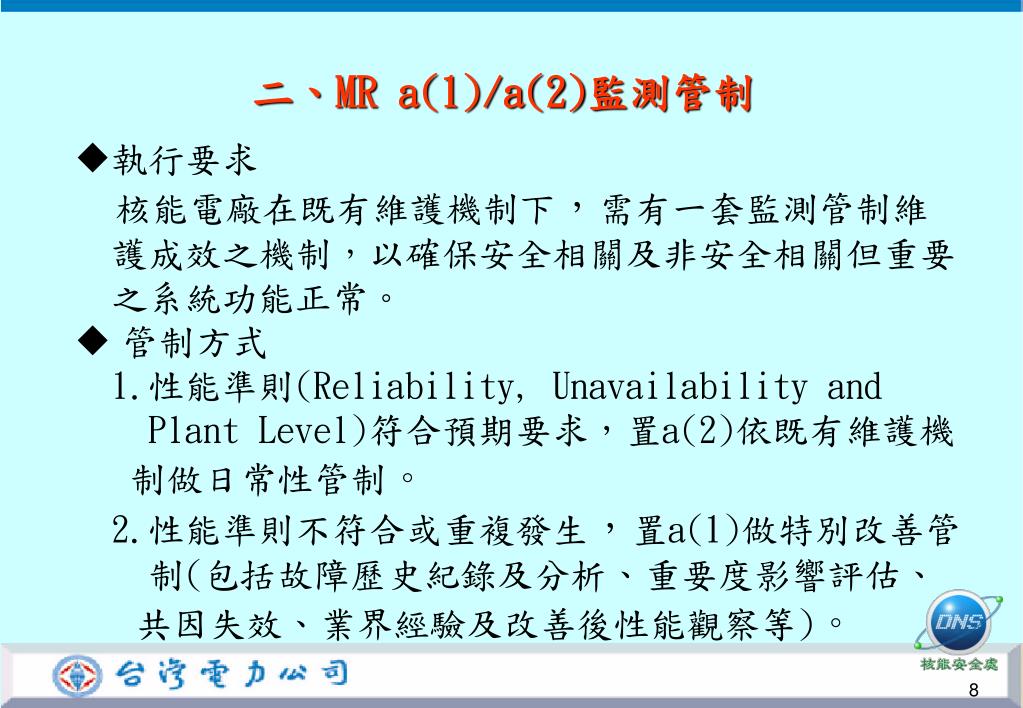

二、MR a(1)/a(2)監測管制 • 執行要求 核能電廠在既有維護機制下,需有一套監測管制維護成效之機制,以確保安全相關及非安全相關但重要之系統功能正常。 • 管制方式 1.性能準則(Reliability, Unavailability and Plant Level)符合預期要求,置a(2)依既有維護機 制做日常性管制。 2.性能準則不符合或重複發生,置a(1)做特別改善管 制(包括故障歷史紀錄及分析、重要度影響評估、 共因失效、業界經驗及改善後性能觀察等)。
四、結構監測 • 監測範圍 全廠結構(包括混凝土構件、鋼構、磚牆、地震間隙 、設備與槽體基座及屋頂與護牆板等。 • 檢查分類
五、MR a(3)定期評估 • 執行要求 每一Cycle (18個月) 需執行一次性能成效監測及其相關預防保養之定期評估,最長不可超 過24個月。 • 評估內容 1.檢討實施MR之成效 2.納入業界經驗 3.調整可用性及可靠性平衡
六、MR a(4) 「維護風險評估及管理」 • 執行要求:執行維護作業前需評估及管理可能增加之 風險。 • 執行方式 1.利用「排程及風險管理工具」(MIRU, Maintenance integrated Risk Utilities)建立次一週維護整體 排程【包括偵測試驗(ST)、預防保養(PM)及矯正保 養(CM)等】,並進行「定量」及「定性」風險評估 及管理。 2.依「工作排程」執行維護作業,並做適當時程管 控。
肆、建制項目及時程 5.MR資料庫 (MRDB) (95/12) 1.國外資訊收集 (93/10) 6.建制完成 開始試行 (96/1) 2.宣導及訓練 (94/03~96/12) 7.排程及風險 管理工具 (MIRU)(96/11) 3.作業指引 (94/02) 8.MR查證(96/11) 4.程序書(9份) (94/12) 9.正式實施 (97/01/01)

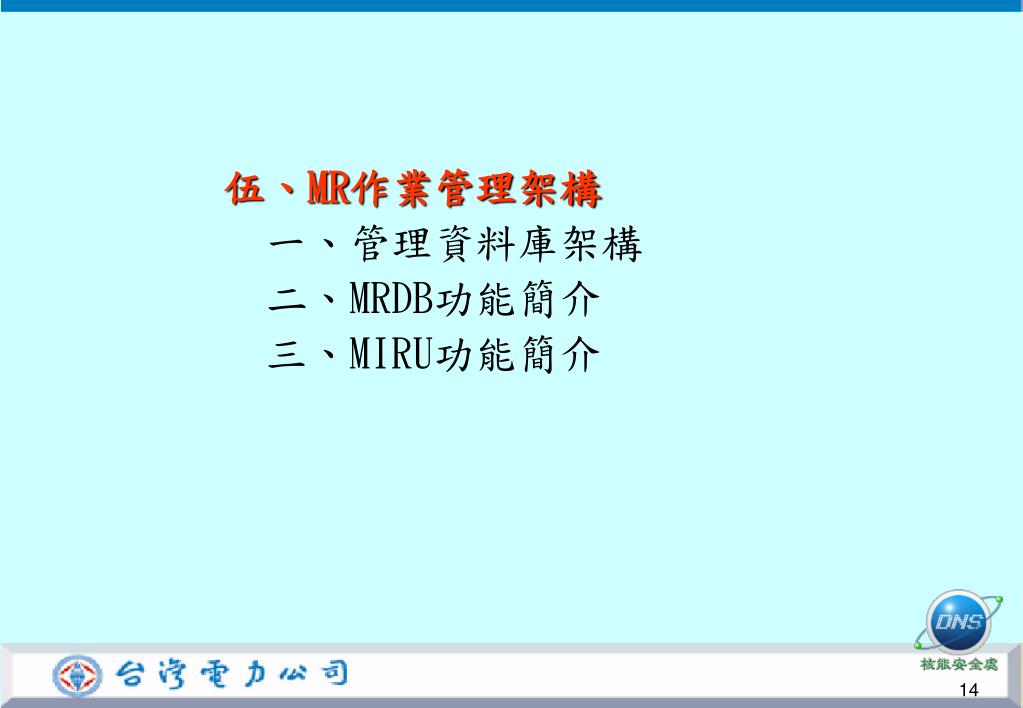

伍、MR作業管理架構 一、管理資料庫架構 二、MRDB功能簡介 三、MIRU功能簡介
MMCS (維護管理資料庫) ST PM CM MRDB (MR資料庫) MIRU (排程及風險管理軟體) 廠 級 可靠度 不可用度 詳細排程 風險分析 一、管理資料庫架構 ST CM CM PM
MMCS 次一週整體排程 (各部門/機動班) ST PM CM MIRU 風險評估 (核技組) 作業管控 (控制室) 三、MIRU功能簡介

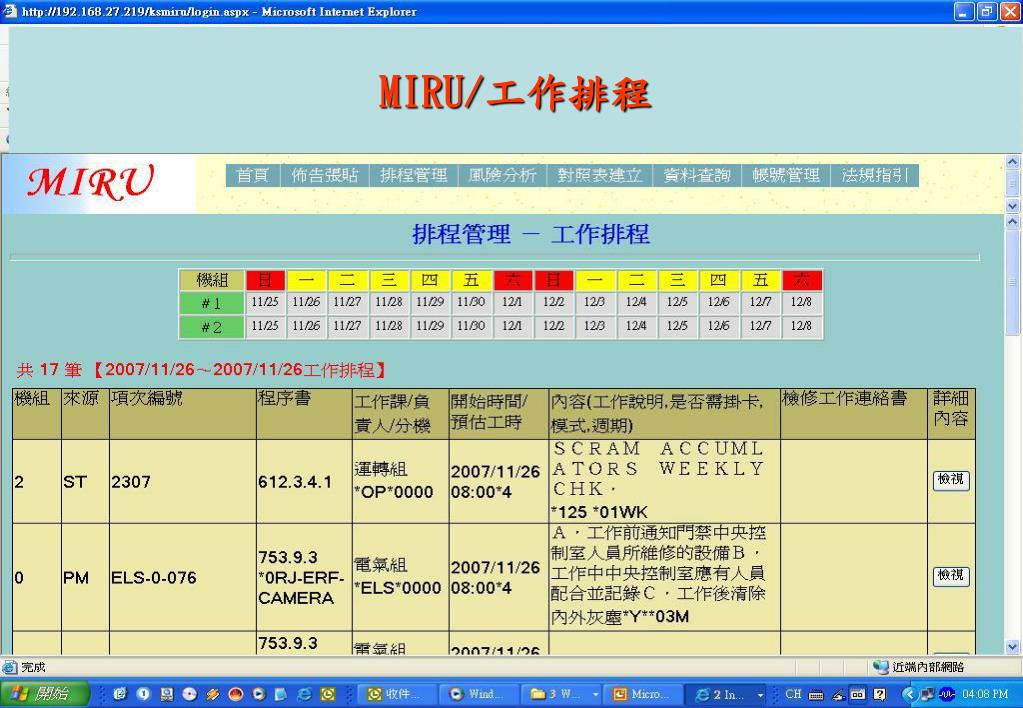

MIRU/工作排程 試行現況/MRDB功能簡介

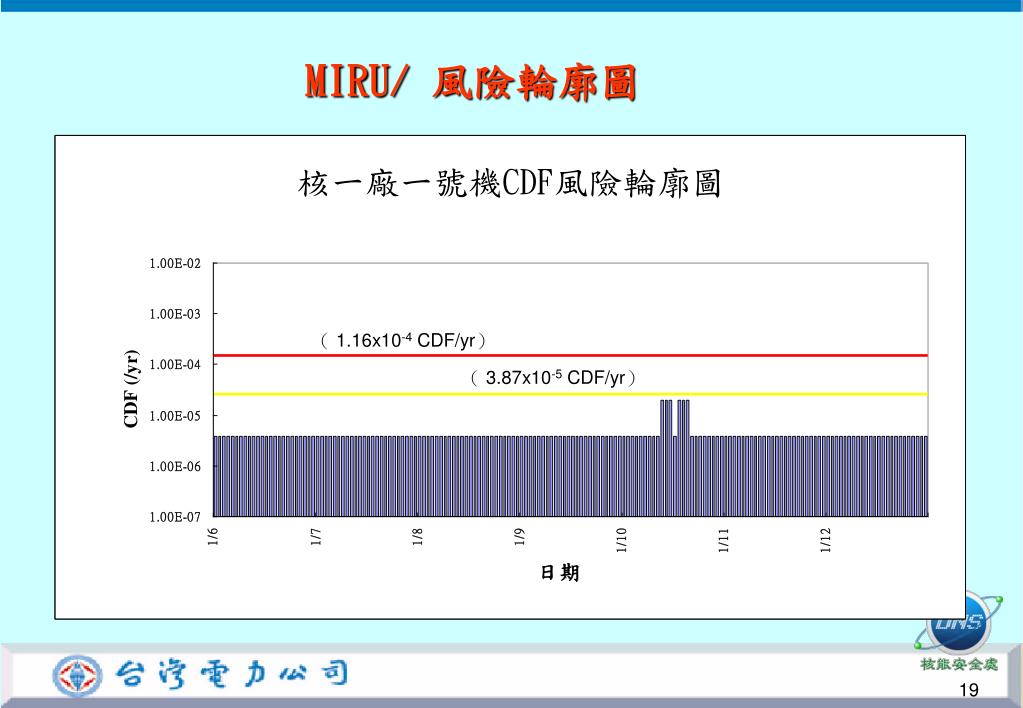

MIRU/ 風險輪廓圖 ( 1.16x10-4 CDF/yr) ( 3.87x10-5 CDF/yr)
柒、預 期 效 益 • 監測改善維護缺失、定期評估成效,調整設備維護機制,提高設備可靠度。 • 擴大實施線上維修(OLM),降低大修工作亂度及使大修工期合理化。 • 調整設備可用性及可靠度之最佳匹配,避免設備過度維修。 • 做為執照更新(TLIPA)之必要基礎文件。 • 做為申請運轉規範(AOT)及營運其間檢測(ISI/IST)放寬之監測機制。
捌、結 論 • 台電公司已參考美國業界維護法規指引,建制完成Chinshan, Kuosheng, Maanshan三個核能電廠維護法規方案,並自97年1月1日正式實施。 • 實施MR方案,透過維護成效監測管制、定期成效檢討及排程與風險管理等機制,並配合實施「擴大線上維護」策略,將有助於提昇機組安全度及營運績效。
報 告 完 畢 敬 請 指 教 。
