1 / 71

Crie o seu Projeto

Crie o seu Projeto. Gerência Competitiva de Projetos Usando o MS-Project. 1.Quando o projeto começará ?. Comece por definir o que se quer fazer organizar uma viagem montar uma empresa organizar um seminário Definido o objetivo sabe-se: a data de início ou a data de término.

derron
Download Presentation

Crie o seu Projeto

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript


  1. Crie o seu Projeto Gerência Competitiva de Projetos Usando o MS-Project

  2. 1.Quando o projeto começará ? • Comece por definir o que se quer fazer • organizar uma viagem • montar uma empresa • organizar um seminário • Definido o objetivo sabe-se: • a data de início • ou a data de término

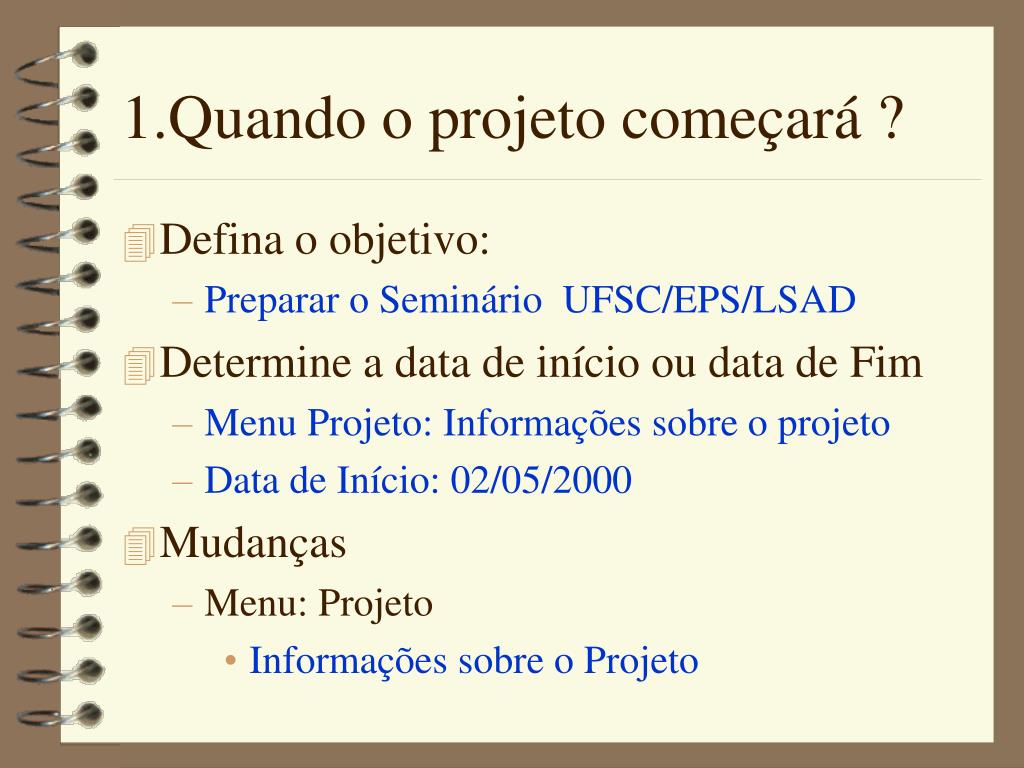

  3. 1.Quando o projeto começará ? • Defina o objetivo: • Preparar o Seminário UFSC/EPS/LSAD • Determine a data de início ou data de Fim • Menu Projeto: Informações sobre o projeto • Data de Início: 02/05/2000 • Mudanças • Menu: Projeto • Informações sobre o Projeto

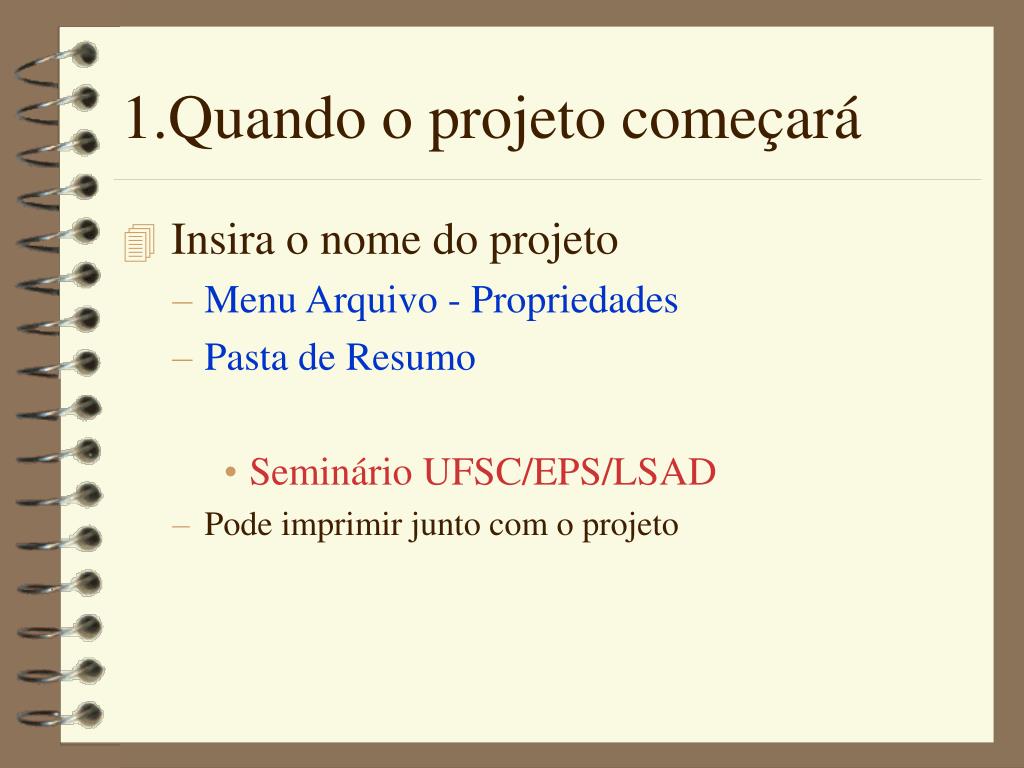

  4. 1.Quando o projeto começará • Insira o nome do projeto • Menu Arquivo - Propriedades • Pasta de Resumo • Seminário UFSC/EPS/LSAD • Pode imprimir junto com o projeto

  5. 1.Quando o projeto começará • Defina o Horário de Trabalho • Menu: Ferramentas • Alterar Período de Trabalho • Mudar - a semana ou o dia • Período de folga • ou Período de trabalho não padrão • 8 hrs - 12 hrs • 14 hrs - 18 hrs

  6. 2. Como entrar uma lista de tarefas • Tendo definido o objetivo então: • determinam-se os passos necessários para alcançá-lo • com - • grandes fases, • marcos

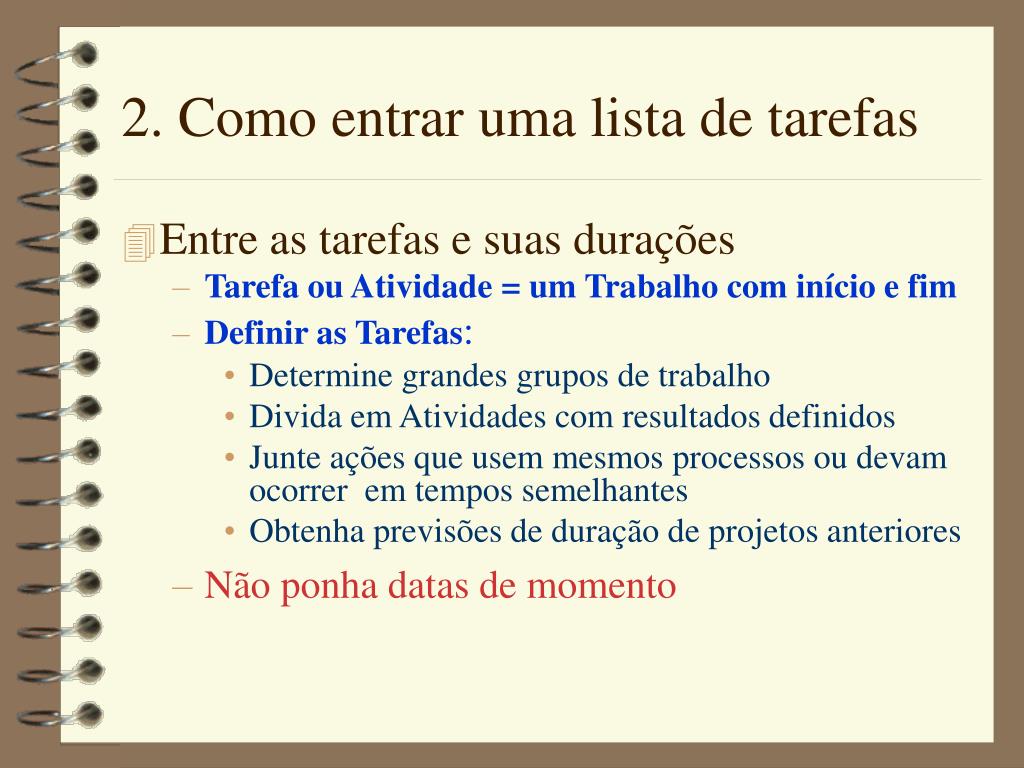

  7. 2. Como entrar uma lista de tarefas • Entre as tarefas e suas durações • Tarefa ou Atividade = um Trabalho com início e fim • Definir as Tarefas: • Determine grandes grupos de trabalho • Divida em Atividades com resultados definidos • Junte ações que usem mesmos processos ou devam ocorrer em tempos semelhantes • Obtenha previsões de duração de projetos anteriores • Não ponha datas de momento

  8. 2. Como entrar uma lista de tarefas • Entre as tarefas e suas durações • Barra de Modos - Clique Gantt de Controle • Campo - Nome da Tarefa • Definir a Equipe • Campo - Duração • 3 dias (minutos, horas, dias, semanas) • Outra tarefa • Escolher os palestrantes - 2 semanas - 05/05/2000

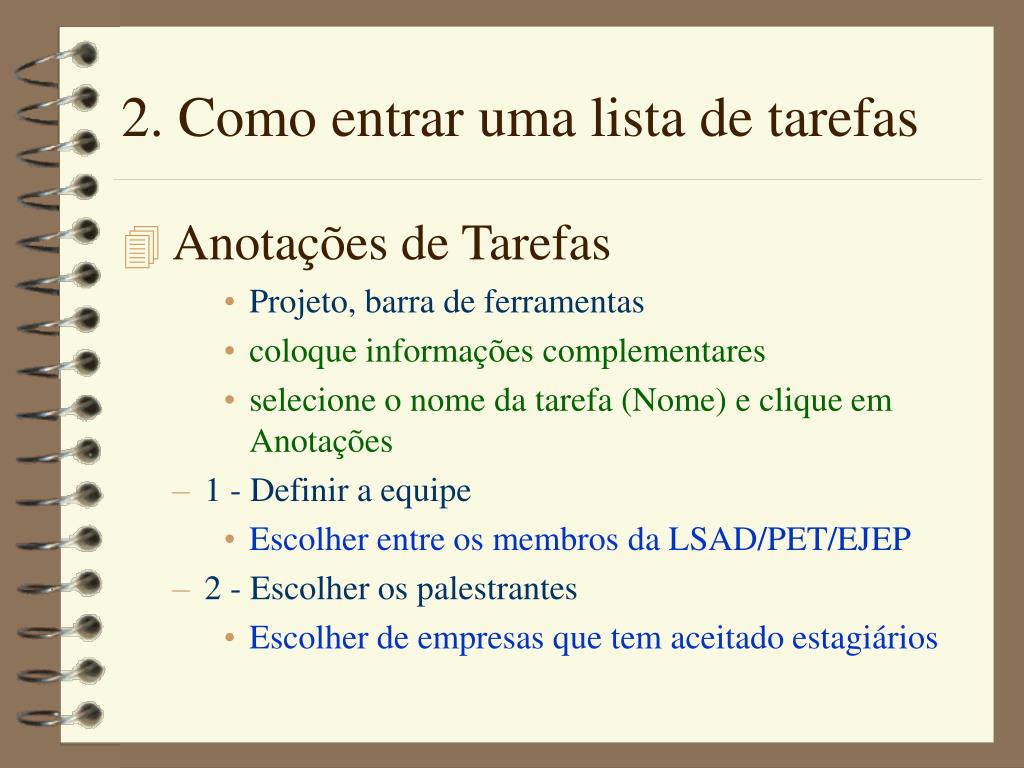

  9. 2. Como entrar uma lista de tarefas • Anotações de Tarefas • Projeto, barra de ferramentas • coloque informações complementares • selecione o nome da tarefa (Nome) e clique em Anotações • 1 - Definir a equipe • Escolher entre os membros da LSAD/PET/EJEP • 2 - Escolher os palestrantes • Escolher de empresas que tem aceitado estagiários

  10. 2. Como entrar uma lista de tarefas • Entrando uma tarefa repetida • Campo: Nome da Tarefa: selecione a linha • menu Inserir : Tarefa Recorrente... • Nome da tarefa: reunião semanal • Duração: min, hora, dia, semana; duração da atividade • 10 reuniões

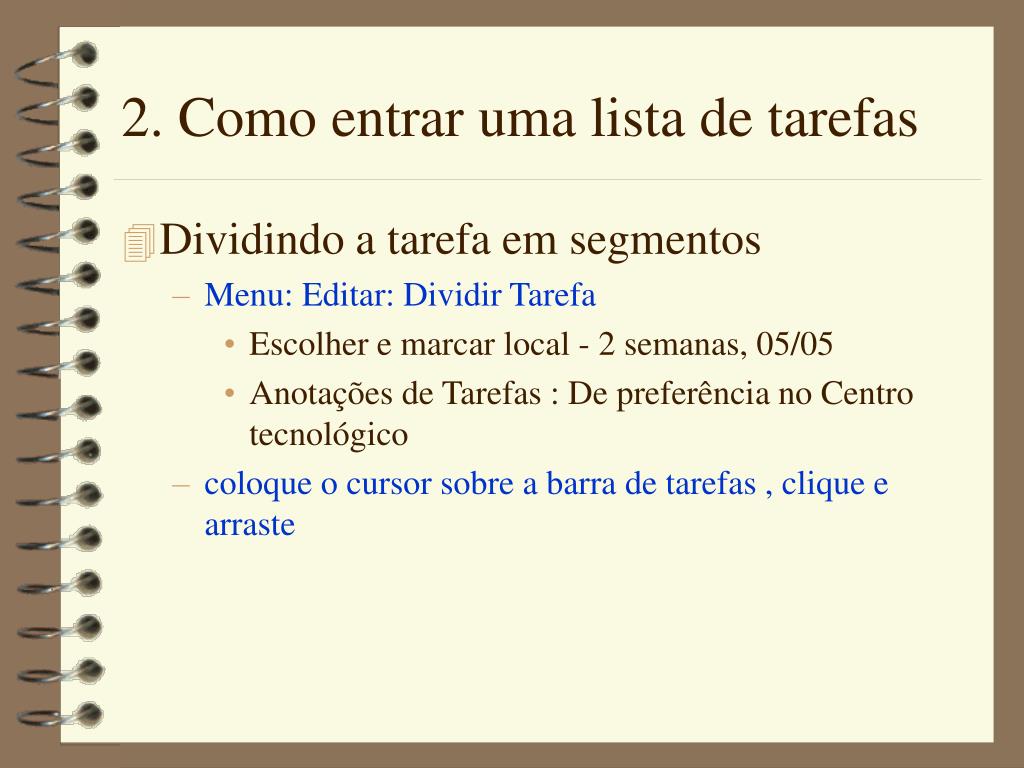

  11. 2. Como entrar uma lista de tarefas • Dividindo a tarefa em segmentos • Menu: Editar: Dividir Tarefa • Escolher e marcar local - 2 semanas, 05/05 • Anotações de Tarefas : De preferência no Centro tecnológico • coloque o cursor sobre a barra de tarefas , clique e arraste

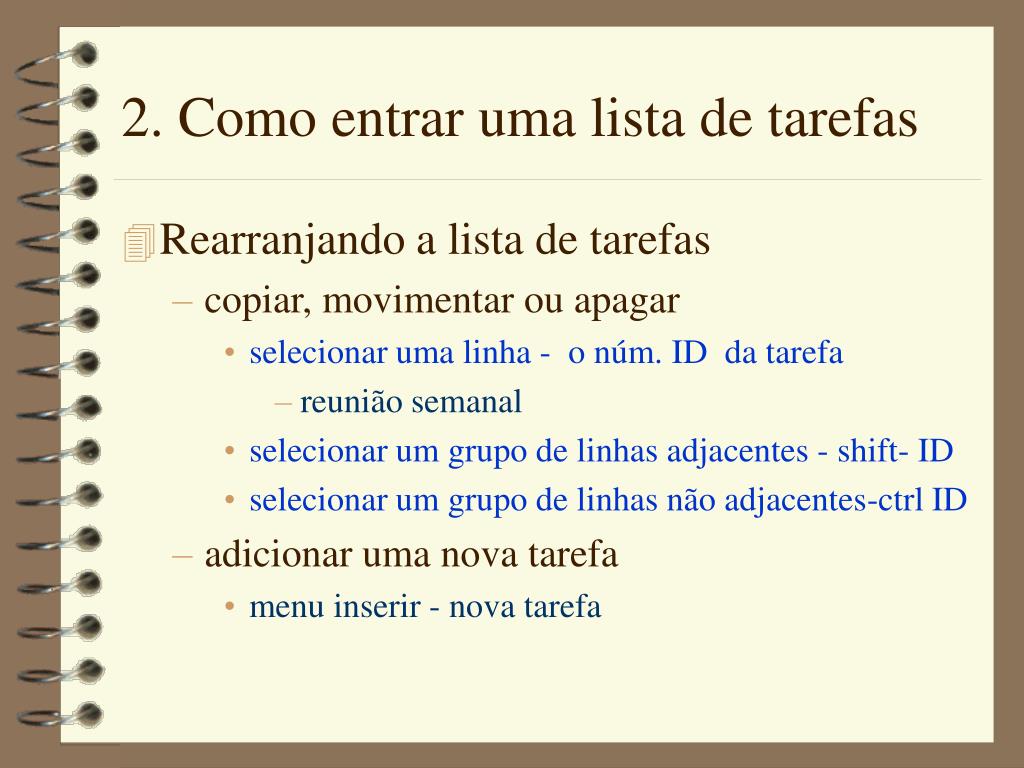

  12. 2. Como entrar uma lista de tarefas • Rearranjando a lista de tarefas • copiar, movimentar ou apagar • selecionar uma linha - o núm. ID da tarefa • reunião semanal • selecionar um grupo de linhas adjacentes - shift- ID • selecionar um grupo de linhas não adjacentes-ctrl ID • adicionar uma nova tarefa • menu inserir - nova tarefa

  13. 2. Como entrar uma lista de tarefas • Definindo marcos • marcos - término de uma fase do projeto, duração nula • Campo Duração: zero • Definições iniciais;duração zero; 18/05/2000 • inserir depois da terceira tarefa • ou: Informações sobre a Tarefa • Avançado • Marcar tarefa como etapa

  14. 3 - Estruturar uma lista de tarefas • Ao detalhar as tarefas fica mais fácil de as gerenciar organizando-as num perfil (hierarquia). • Usando tarefas de resumo e subtarefas entende-se melhor a estrutura do projeto e como as tarefas se relacionam

  15. 3 - Estruturar uma lista de tarefas • Coloque as tarefas num perfil lógico Exemplo: • Material para marketing do evento, dur - 10 dias, início - 16/05/00 • Fazer o cartaz - 7 dias - 17/05/00 • Fazer o folder - 7 dias - 19/05/00 • Fazer a homepage - 10 dias - 16/05/00

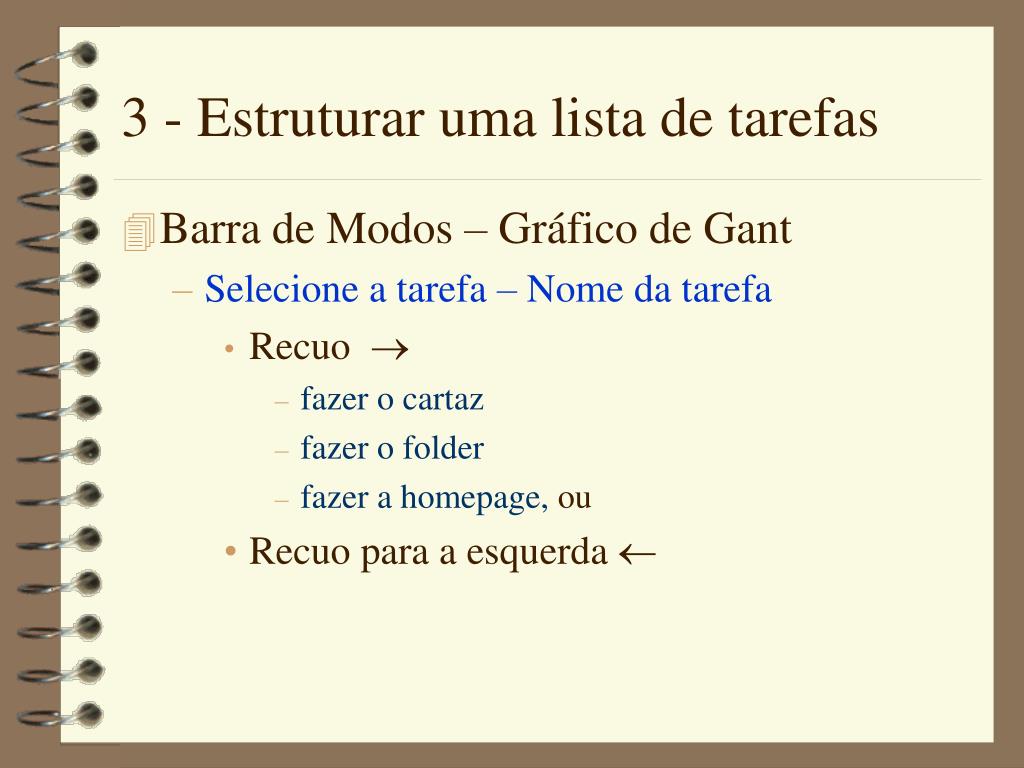

  16. 3 - Estruturar uma lista de tarefas • Barra de Modos – Gráfico de Gant • Selecione a tarefa – Nome da tarefa • Recuo • fazer o cartaz • fazer o folder • fazer a homepage, ou • Recuo para a esquerda

  17. 3 - Estruturar uma lista de tarefas • Mostre ou oculte as subtarefas • Selecione a tarefa resumo • Mostre as subtarefas  • Oculte as subtarefas  • mostre todas as subtarefas 

  18. 3 - Estruturar uma lista de tarefas • Adicione uma Estrutura de Divisão do Trabalho ( EDT/WBS) no projeto • estrutura hierárquica para organizar as tarefas • tem-se uma EDT/WBS padrão ou pode-se customizar • Selecione a coluna Indicadores • Inserir Coluna • Nome do Campo - selecione EDT :

  19. 4 - Quando devem as tarefas iniciar e acabar • Criando dependências entre as tarefas o programa calcula as datas de início e fim • Com as tarefas interligadas então as mudanças são repassadas para toda a rede

  20. 4-Quando devem as tarefas iniciar e acabar? • Sequenciando as tarefas • Barra de Modos acione Gráfico de Gantt • Nome da Tarefa - selecione as tarefas • Acione o vínculo (Vincular Tarefas) • Ex: associar as tarefas 1 e 3

  21. 4-Quando devem as tarefas iniciar e acabar? • Pode fazer seleção múltipla • Selecione na ordem que ocorrerão as dependências • Desvincular Tarefas • Menos Zoom - visualizam-se melhor as ligações

  22. 4-Quando devem as tarefas iniciar e acabar? • Definindo o tipo de dependência • padrão - fim para início • mas pode se ter início-início • fim-fim • fim-início • Duplo clique na linha de ligação • escolha na caixa de dependências

  23. 4-Quando devem as tarefas iniciar e acabar? • Sobrepor tarefas ou atrasar • Selecione a tarefa (Nome da tarefa) • Clique Informações sobre a tarefa • Clique na pasta Predecessoras • No campo de Retardo • informe a duração, ou • informe o atraso

  24. 4-Quando devem as tarefas iniciar e acabar? • Ex: Selecione : Escolher e marcar local • (trocar por O mais breve possível - em advanced) • Sobrepor • informe como tempo (min,hrs,dia,sem) negativo, ou • como - X % • Atrasar • informe como um tempo positivo ou % • Ex. 5 dias

  25. 5.Quem fará o trabalho ? • Alocando recursos para as tarefas gerenciam-se melhor os custos e o andamento dos trabalhos do projeto • Uma lista de recursos facilita a alocação dos mesmos às tarefas

  26. 5.Quem fará o trabalho ? • Criando uma lista de recursos • Barra de Modos - clicar Planilha de Recursos • Menu Exibir- apontar Tabela: Entrar • Campo; Recurso • Ex; professor, Max Units, 100 % (1 Prof) • aluno, Max Units 800 % (8 alunos)

  27. 5.Quem fará o trabalho ? • Alocando recursos as tarefas • recursos: pessoas, equipamentos, suprimentos • Barra de Modos, clicar Gráfico de Gantt • Campo: Nome da Tarefa, selecionar a tarefa • Ex: Definir a equipe • Acionar alocar recurso (Atribuir Recursos) • Ex: professor, atribuir 100%, close

  28. 5.Quem fará o trabalho ? • Mudando o horário de trabalho de um recurso • Os dias e as horas de trabalho estão no Calendário • horas trabalhadas (e não) para mais de um recurso. • As horas de trabalho (e não) de um recurso individual estão no Gráfico de Recursos • serve para casos específicos de um recurso, férias, diferentes dias de trabalho, diferentes turnos

  29. 5.Quem fará o trabalho ? • Menu Ferramentas - clique Alterar Período de Trabalho • Caixa Para - escolha o recurso para alterar • Ex: Professor • Escolha o(s) dia(s) que será mudado • mudando para todo o calendário clique no nome • Ex T (terça) • Escolha: Usar Padrão; Período de Folga; Período de Trabalho não padrão • Período de Folga

  30. 5.Quem fará o trabalho ? • Ver os recursos e as tarefas associados • Barra de Modos; clique Uso do Recurso • Outras informações • Menu Exibir, selecione Tabelas, escolha • Professor • Aluno

  31. 6- Como Gerenciar Custos • Controlar os custos: • de cada atividade • de todo o projeto • Alocar os custos • ao longo da atividade • no início • no fim

  32. 6- Como Gerenciar Custos • Alocando custos a um recurso • Custos por Hora - taxa por hora X duração da atividade • Custos por Hora Extra - preço diferente para hora extra • Custo por Uso - função da quantidade solicitada • Barra de Modos - clique Planilha de Recursos • Para cada recurso defina: taxa padrão, taxa h. extra e custo/uso • Ex: aluno R$ 10,00/h – taxa padrão • Professor R$ 50,00/h – taxa padrão

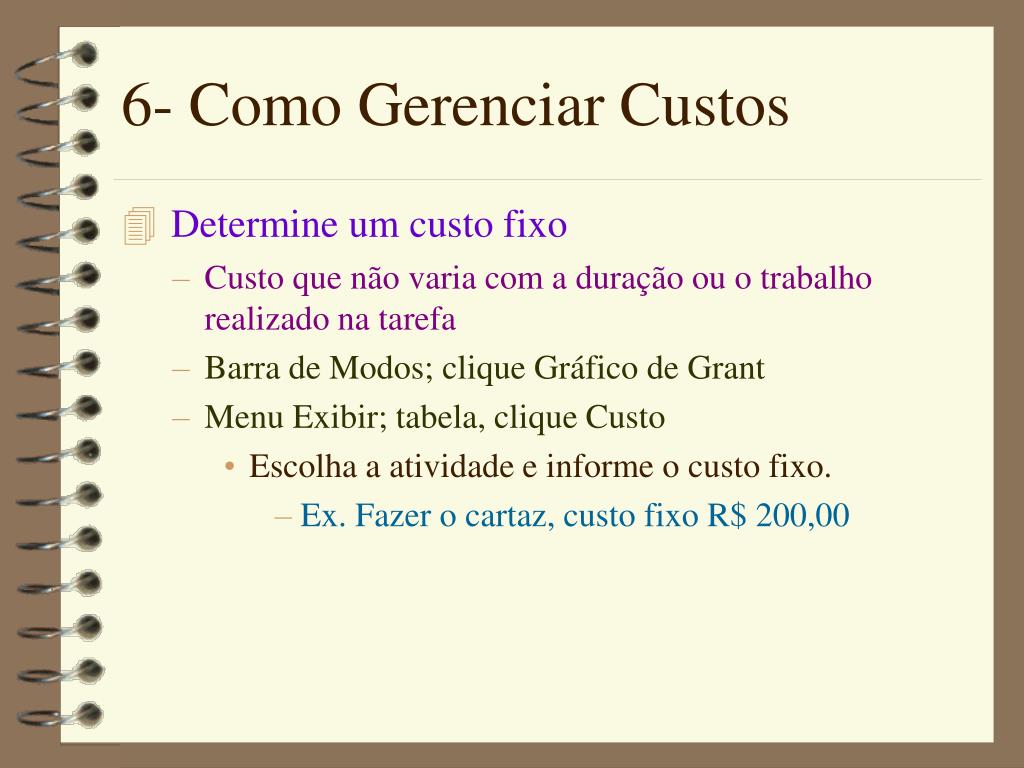

  33. 6- Como Gerenciar Custos • Determine um custo fixo • Custo que não varia com a duração ou o trabalho realizado na tarefa • Barra de Modos; clique Gráfico de Grant • Menu Exibir; tabela, clique Custo • Escolha a atividade e informe o custo fixo. • Ex. Fazer o cartaz, custo fixo R$ 200,00

  34. 6- Como Gerenciar Custos • Definição da incorporação dos custos • Padrão: os custos são incorporados proporcionalmente à realização da tarefa • Existem 3 métodos de incorporação: • no início da tarefa • no fim da tarefa • padrão

  35. 6- Como Gerenciar Custos • Barra de Modos; Planilha de Recursos • Selecione o recurso – Nome do Recurso • Professor • Informação sobre o Recurso • Tabela de taxas de Custos • Incorporar o custo: Acumulação de Custos - escolha o método • Início

  36. 6- Como Gerenciar Custos • Opções de Custos • Conjuntos de custos, • Existem 5 para diferentes tipos de situações, • Planilha de Recursos; escolha o recurso: • Nome do Recurso • Acione Informações sobre o recurso; • tabela de taxas de Custos • Informe a data que o custo passa a valer

  37. 6- Como Gerenciar Custos • Veja os custos das tarefas ou recursos • Custos das tarefas • Barra de Modos, clique Gráfico de Gant • Menu Exibir Tabela: , clique Custo • Custo Total (Gráfico de Gantt) • Custo dos Recursos • Barra de Modos, Gráfico de Recursos • Menu Exibir, Tabela, clique Custo

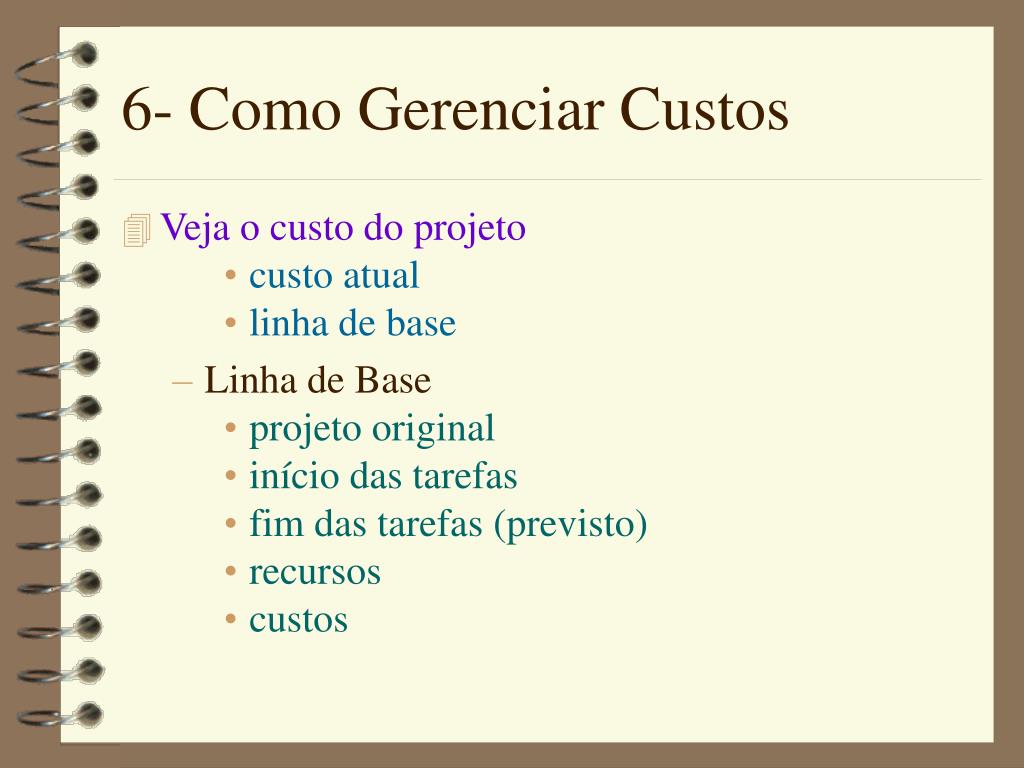

  38. 6- Como Gerenciar Custos • Veja o custo do projeto • custo atual • linha de base • Linha de Base • projeto original • início das tarefas • fim das tarefas (previsto) • recursos • custos

  39. 6- Como Gerenciar Custos • Menu Projeto • Informações sobre o projeto • Acione Estatísticas, tem-se em Custo • Custo Atual • Custo da LinhaBase (se foi salvada uma) • Custo Real • Custo restante

  40. 7 - Formatando a apresentação • Grande lista de tarefas • oportuno destacar algumas • tanto na lista de tarefas quanto no Gráfico de Gantt • Ex: tarefas que acabam na mesma data • Ex: Por em negrito uma tarefa em especial • Formatando por categoria muda com a data • Formatando uma tarefa não

  41. 7 - Formatando a apresentação • Uso do Assistente de Gráficos de Gantt • Barra de modos - clique Gráfico de Gantt • Clique Formatar ou na barra de ferramentas • Clique Assistente de Gráficos de Gantt • Para desfazer a formatação • Clique Assistente de Gráficos de Gantt • Escolhe opções padrão

  42. 7 - Formatando a apresentação • Formatando uma categoria de barras do Gantt • destacar um tipo de tarefas • marcos, críticas ou não críticas • Barra de Modos - clique Gráfico de Gantt • Menu Formatar - clique Estilos de Barra • Nome escolha a categoria • ex: tarefa ou marco • Clique: Pasta Barras • Tem-se: Início - Tipo, Meio - Padronagem e Fim - Tipo

  43. 7 - Formatando a apresentação • Algumas categorias só tem a Forma de Início • Ex: Marcos • Outras tem as três opções • Mudando o formato da barra de uma atividade • Selecione a tarefa (Gráfico de Gantt) • Menu Formatar - clique Barra • clique Forma da Barra, escolha

  44. 7 - Formatando a apresentação • Mudar o formato do texto de uma atividade para realçá-la: ex:caminho crítico • Barra de modos, Gráfico de Gantt • Menu Formatar, clique Estilos de Texto • Caixa: Alterar Item • escolha o que quer mudar • escolha como ficará o formato

  45. 7 - Formatando a apresentação • Formatando o texto de uma atividade • Gráfico de Gantt • Selecione a tarefa • Menu Formatar • clique Fontes • Faça a sua escolha • Vale o método de copiar formatos do windows, o pincel

  46. 8 - Personalizando os relatórios • Tendo digitado as informações básicas pode ser oportuno imprimir para revisar o projeto. • Adicionar Cabeçalhos, Rodapés, Número de pg • Destacar uma informação específica • escolhe o modo de visualização desejado • pesonalize • imprima • Antes de imprimir: Visualizar Impressão

  47. 8 - Personalizando os relatórios • Veja as informações do projeto em: • Uso da tarefa - informações das atividades • Uso do recurso - informações dos recursos • Barra de Modos - escolha o modo de visualização desejado • Se for o caso use Mais Modos de Exibição - clique Aplicar • Mudando o modo de visualização não adiciona ou remove informações

  48. 8 - Personalizando os relatórios • Adicione um Cabeçalho, Rodapé, Legenda • As informações podem ser de sua origem: • nome da empresa, do gerente • De origem do programa • núm da pg ou data de término • Menu Arquivo - clique Configurar Página • Escolha:a tabela Cabeçlho, Rodapé ou Margens • Escolha a tabela Esquerda, Centro ouDireita • Na Caixa na parte de baixo escolha o tipo de informação desejado e clique OK • Pode Formatar o texto

  49. 8 - Personalizando os relatórios • Tipos de Visualização • Existem 3 tipos de visualização • Gráficos ou mapas:Gráfico de Gantt, Diagrama de Rede, Gráfico de Recursos e o Calendário; representam a informação graficamente • Planilhas - apresentam a informação em linhas e colunas; cada linha um atividade ou recurso • Formulários - informações de uma tarefa ou de um recurso, por vez; num formato parecido com uma caixa de diálogo

  50. 8 - Personalizando os relatórios • Visualizando a Impressão: Clique Visualizar Impressão • Pode-se combinar mais de um modo de visualização: Gráfico de Gantt, Planilha de Recurso, uma tabela um filtro • Na visualização da impressão pode-se: • ajustar a orientação da página e tamanho • editar cabeçalhos, rodapés e legenda • determinar as opções de impressão • Não se pode editar a informação em si

More Related
