An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript


  1. Чорнобильська АЕС

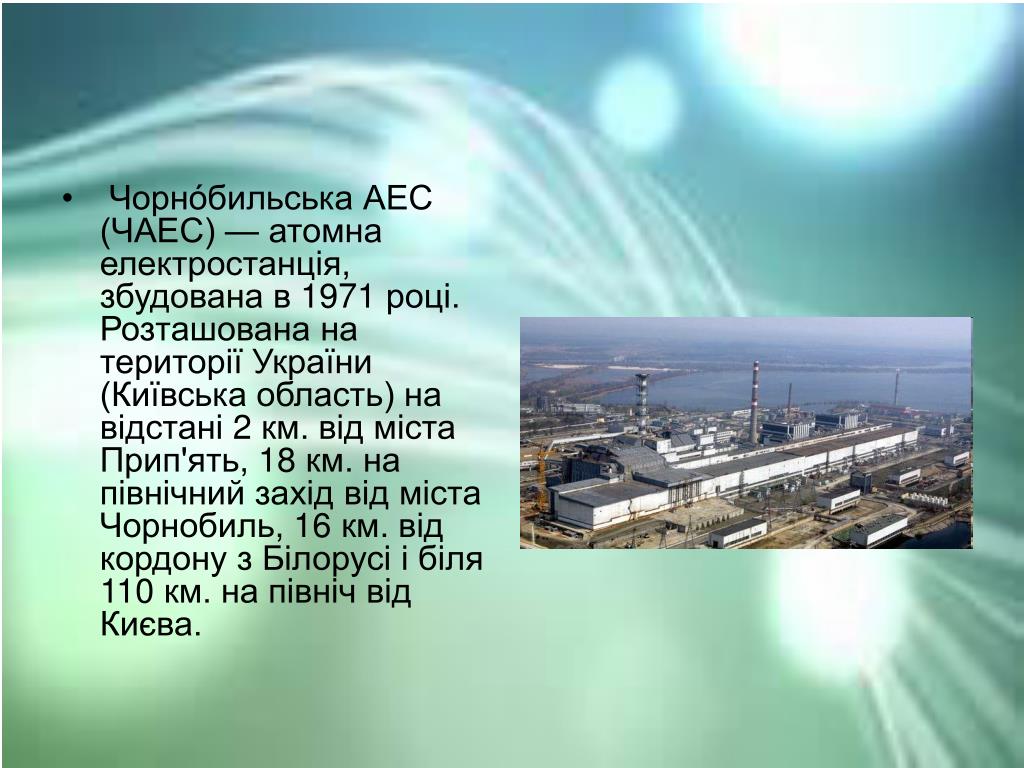

  2. Чорно́бильська АЕС (ЧАЕС) — атомна електростанція, збудована в 1971 році. Розташована на території України (Київська область) на відстані 2 км. від міста Прип'ять, 18 км. на північний захід від міста Чорнобиль, 16 км. від кордону з Білорусі і біля 110 км. на північ від Києва.

  3. До складу Чорнобильської АЕС входять: • енергоблок № 1, зупинений у 1996 році у зв'язку з постановою уряду України; • енергоблок № 2, зупинений в жовтні 1991 року в зв'язку з пожежею в машиному залі, яка була викликана несправністю в роботі турбогенератора № 4. Внаслідок пожежі згоріло 180 тон мастила, 2,5 тисячі кв. метрів даху машинної зали внаслідок пожежі обвалились; • енергоблок № 3, перебував в режимі експлуатації до 2000 року; • енергоблок № 4, на якому в 1986 році сталася аварія масштабу екологічної катастрофи з повним зруйнуванням активної зони, на якому виконані першочергові заходи для зменшення наслідків аварії та продовжуються роботи по забезпеченню контролю його стану, ядерної та радіаційної безпеки; • енергоблоки № 5 та № 6 з незавершеним будівництвом, припиненим після аварії 1986 року; • сховище рідких та твердих радіоактивних відходів і відпрацьованого ядерного палива та інші споруди.

  4. Опис станції • Перша частина ЧАЕС (перший і другий енергоблок і з реакторами РБМК-1000) була побудована в 1970 - 1977 роках, друга частина (третій і четвертий енергоблоки з аналогічними реакторами) була побудована на тому ж майданчику до кінця 1983 року. У 1981 за 1,5 км на південний схід від майданчика першої-другої частин було розпочато будівництво третьої частини — п'ятого і шостого енергоблоків з такими ж реакторами, що було зупинене після аварії на четвертому енергоблоці при високому ступені готовності об'єктів. • Безпосередньо в долині річки Прип'ять на південний схід від майданчика АЕС для забезпечення охолодження конденсаторів турбін та інших теплообмінників перших чотирьох енергоблоків побудований наливний ставок-охолоджувач площею 22 км² і рівнем води на 3,5 м нижче відмітки планування майданчика АЕС. Для забезпечення охолодження теплообмінників третьої частини планувалося використовувати градирні майбутніх п'ятого і шостого енергоблоків.

  5. Проектна генеруюча потужність ЧАЕС становила 6000 МВт, станом на квітень 1986 року в експлуатації були задіяні чотири енергоблоки з реакторами РБМК-1000 сумарною генеруючої потужністю 4000 МВт. На момент аварії Чорнобильська АЕС, поряд з Ленінградською і Курською, була найпотужнішою в СРСР (За даними МАГАТЕ запуск четвертого енергоблока Курської АЕС відбувся в лютому 1986 року, і він ще тільки виходив на проектну потужність). За непідтвердженими даними всього на ЧАЕС планувалося ввести до 12 реакторів, але це не більше, ніж міська легенда. • Після 23 років і одного дня експлуатації 15 грудня 2000 року станція припинила генерацію електроенергії. В даний час ведуться роботи щодо виведення з експлуатації Чорнобильської АЕС та перетворення зруйнованого в результаті аварії четвертого енергоблока на екологічно безпечну систему.

  6. Історія • Відповідно до Постанови Ради Міністрів СРСР від 29 червня 1966 року, який затверджував план введення атомних станцій в 1966—1977 роках, було заплановано задіяти енергетичні потужності в розмірі 11 900 МВт, у тому числі з реакторами РБМК — 8 000 МВт. Одна з атомних електростанцій повинна була компенсувати дефіцит електроенергії в Центральному енергетичному районі — найбільшому в Об `єднаній енергосистемі (ОЕС) Півдня. Введення в експлуатацію першого енергоблока першої атомної електростанції в Україні планувалося в 1974 році, другого — в 1975 році.

  7. Етапи будівництва і введення в експлуатацію • Науковим керівником проекту РБМК-1000 був призначений Інститут атомної енергії ім. Курчатова (ІАЕ), а головним конструктором — Науково-дослідний і конструкторський інститут енерготехніки (НДІКІЕТ) Мінсередмашу СРСР. • Головний конструктор — академік Микола Доллєжаль. • Науковий керівник — академік Анатолій Александров. • Постановою ЦК КПРС і Ради Міністрів СРСР від 28 травня 1969 року був затверджений кошторисно-фінансовий розрахунок на будівництво першочергових об'єктів Чорнобильської ГРЕС. • Будівництво електростанції було доручено колективу Кременчукгесбуду. Очолили Управління будівництва станції та міста-супутника АЕС начальник управління Кизима В. Т. і головний інженер Луків І. П. • Наказом Міністра енергетики і електрифікації СРСР від 17 грудня 1969 року з 1 січня 1970 року організовується дирекція Чорнобильської ГРЕС.

  8. У квітні 1970 року директором Чорнобильської АЕС імені В. І. Леніна призначений Брюханов В. П., який очолював будівництво та експлуатацію станції до квітня 1986 року. • 4 лютого 1970 року розпочаті роботи з будівництва майбутнього міста енергетиків — Прип'яті. У травні 1970 року починається розмітка котловану під 1-й енергоблок ЧАЕС, в липні наступного, 1971 року, завершується будівництво ЛЕП 110 кВ підстанції Чорнобильська, а 7 грудня того ж року створюється постійно діюча комісія по прийомці об'єктів Чорнобильської АЕС. У День будівельника — 15 серпня 1972 року в 11 годин дня було урочисто покладений перший кубометр бетону у фундамент деаераторної етажерки головного корпусу першої черги станції, проведена закладка нержавіючої капсули з листом до майбутніх поколінь. • Встановлені терміни пуску 1-го енергоблоку в 1975 році вже з початку будівництва опинилися під загрозою зриву в зв'язку з низькими темпами проектних, будівельних робіт і недотриманням термінів поставок обладнання суміжними організаціями

  9. 14 квітня 1972 року вийшла Постанова ЦК КП України і Ради Міністрів УРСР № 179 «Про хід будівництва Чорнобильської атомної електростанції». У постанові зазначено, що управління будівництва «Кременчукгесбуд» Міністерства енергетики і електрифікації СРСР повільно розгортає будівництво Чорнобильської атомної електростанції. План робіт не виконується. Будівельно-монтажні роботи виконуються на низькому інженерному рівні, допускаються великі втрати робочого часу будівельників, недостатньо використовується будівельна техніка. Дирекція атомної електростанції несвоєчасно і некомплектно видає на будівництво необхідну проектно-кошторисну документацію. Тривалий час не вирішується питання про резервне джерело електропостачання будівництва. 30 січня 1973 року оформлено рішення Міненерго СРСР «Про введення в дію 1 енергоблоку ЧАЕС в 1975 році». Виконання вказаного рішення було зірвано, і 30 квітня 1975 року перший секретар ЦК КПУ В. В. Щербицький подав доповідну записку про проблеми забезпечення споруджуваної АЕС обладнанням Голові Ради Міністрів СРСР А. Н. Косигіну. Після цього вже в жовтні на ЧАЕС почали надходити перші паливні збірки.

  10. Постановою ЦК КПРС і Ради Міністрів СРСР від 15 серпня 1972 № 648—200 заплановано будівництво другої черги ЧАЕС у 1976—1981 роках. Рішенням Міненерго СРСР від 30 березня 1972 затверджено техніко-економічне обгрунтування збільшення генеруючої потужності ЧАЕС до 4000 МВт, а 4 січня 1974 прийнято спільне рішення Міненерго і Мінсередмашу СРСР про проектування і будівництво другої черги. Технічний проект другої черги затверджений постановою Ради Міністрів від 1 грудня 1975 № 2638Р. • У 1977 році на проммайданчику станції для обслуговування експлуатаційників і численних бригад будівельників функціонували чотири їдальні — «Фіалка», «Ромашка», «Еврика», «Електроніка» . • Перші роки експлуатаційний персонал і будівельники проживали в гуртожитках, а також на знімних квартирах в селах навколо споруджуваної станції. • Для забезпечення зайнятості членів сімей працівників станції було передбачено будівництво низки підприємств у місті Прип'ять. Так, в 1985 <! - Можливо, раніше 1983 року -> році побудований завод «Юпітер».

  11. Запуск першого енергоблоку • 16 травня 1975 року за наказом директора ЧАЕС створена комісія по підготовці і проведенню запуску 1-го енергоблока. З початку жовтня 1975 року на склад свіжого палива стали надходити перші паливні збірки. • У зв'язку з відставанням від планових термінів по критичних позиціях графіку запуску блоку була організована цілодобова робота, 23 листопада видано наказ директора про організацію безперервних робіт з графітової кладки 1-го енергоблока. • 15 травня 1976 року відповідно до вимог технічного проекту і СЕС встановлено регулярний дозиметричний контроль в районах зони прилягання до АЕС. • У жовтні 1976 року приступили до заповнення ставка-охолоджувача. У цьому ж році для виконання наладки, а також забезпечення ремонту енергетичного обладнання машинного залу на ЧАЕС була організована виробнича ділянка підприємства «Львівенергоремонт». • На початку травня 1977 року колектив монтажників, будівельників, експлуатаційний персонал ЧАЕС приступили до запуско-налагоджувальних робіт на 1-му енергоблоці. • З 8 червня 1977 року в зв'язку з початком робіт по збірці палива була організована зона суворого режиму (ЗСР). 1 серпня о 20:10 здійснене завантаження першої ТВЗ, а 14 серпня об 11:55 повномасштабне завантаження палива було завершене. • 18 вересня 1977 о 16:17 почався підйом потужності реактора і 26 вересня о 20:19 включений в мережу турбогенератор № 2 першого блока. • Турбогенератор № 1 включений у мережу 2 листопада. • 14 грудня 1977 підписаний Акт прийняття першого енергоблоку ЧАЕС в експлуатацію, 24 травня 1978 року перший енергоблок було виведено на потужність 1 000 МВт.

  12. Запуск другого енергоблоку • 16 листопада 1978 року почався фізичний пуск другого енергоблоку 19 грудня приступили до підйому потужності реактора другого енергоблоку і 21 грудня вироблено включення в мережу турбогенератора № 3. 10 січня 1979 року дав промисловий струм турбогенератор № 4, підписаний Акт приймання другого енергоблоку. 22 квітня 1979 Чорнобильська АЕС виробила перші десять мільярдів кВт·год. 28 травня 1979 енергоблок № 2 виведений на проектну потужність 1 000 МВт, яка була освоєна за 5 місяців. 5 жовтня 1979 перша черга Чорнобильської АЕС у складі двох енергоблоків виведена на номінальну потужність 2 000 МВт. На освоєння першого енергоблоку ЧАЕС пішло 8 місяців, на освоєння другого — 5 місяців. • 21 жовтня 1980 року поставлена ​​під напругу ЛЕП 750 кВ.

  13. Запуск третього енергоблоку • 3 грудня 1981 року здійснено енергетичний пуск третього енергоблоку. 8 березня 1982 року на ЧАЕС вироблено перші 50 мільярдів кВт·год електроенергії. 9 червня 1982 року на третьому енергоблоці освоєна проектна потужність 1 000 МВт.

  14. Запуск четвертого енергоблоку • 25 листопада 1983 року на реакторі 4-го енергоблоку завантажено першу ТВЗ, а 21 грудня турбогенератор № 7 був включений в мережу. 30 грудня включений в мережу турбогенератор № 8. 28 березня 1984 року 4-й енергоблок виведений на проектну потужність 1 000 МВт. 21 серпня 1984 року на Чорнобильській АЕС вироблено перші 100 мільярдів кВт·год електроенергії.

  15. Аварія • Приблизно о 1:23:50 26 квітня 1986 року на четвертому енергоблоці Чорнобильської АЕС стався вибух, який повністю зруйнував реактор. Будівля енергоблока частково обвалилася, при цьому, як вважається, загинула 1 людина — Валерій Ходимчук. У різних приміщеннях і на даху почалася пожежа. Згодом залишки активної зони розплавилися. Суміш з розплавленого металу, піску, бетону і частинок палива розтікалася підреакторними приміщеннями. В результаті аварії стався викид радіоактивних речовин, у тому числі ізотопів урану, плутонію, йоду-131 (період напіврозпаду 8 днів), цезію-134 (період напіврозпаду 2 роки), цезію-137 (період напіврозпаду 30 років), стронцію-90 (період напіврозпаду 29 років). Ситуація погіршувалася в зв'язку з тим, що в зруйнованому реакторі продовжувалися неконтрольовані ядерні і хімічні (від горіння запасів графіту) реакції з виділенням тепла, з виверженням з розлому протягом багатьох днів продуктів горіння радіоактивних елементів і зараження ними великих територій. Зупинити активне виверження радіоактивних речовин із зруйнованого реактора вдалося лише до кінця травня 1986 року мобілізацією ресурсів усього СРСР і ціною масового опромінення тисяч ліквідаторів.

  16. Робота станції після зупинки • 15 грудня 2000 для колективу ЧАЕС розпочався принципово новий етап — період зняття зупинених енергоблоків з експлуатації, що є важливою ланкою усього життєвого циклу будь-якої АЕС. Для виконання цього завдання рішенням уряду Чорнобильська АЕС була виведена зі складу компанії «Енергоатом» і перетворена в державне спеціалізоване підприємство. На основі ремонтної служби ЧАЕС у складі «Енергоатому» створено підприємство «Атомремонтсервіс», де сьогодні працюють 730 робітників, більше трьохсот з яких — колишні працівники Чорнобильської АЕС. Створений на базі управління протиаварійними діями Чорнобильської АЕС навчально-аварійний центр компанії «Енергоатом» також укомплектований, в основному, колишніми працівниками ЧАЕС.

  17. Дякую за увагу
