공 장 운 영 계 획 2004. 9. 1 METALDYNE KOREA
종합일정계획 라인이전계획 재고현황 HMC소요량 및 공급계획 BSM 단계별 적용계획 인력운영계획 품질확보방안 공장LAY-OUT 부품현황 및 국산화계획 지원및건의사항 Ⅰ. Ⅱ. Ⅲ. Ⅳ. Ⅴ. Ⅵ. Ⅶ. Ⅷ. Ⅸ. Ⅹ. 목 차

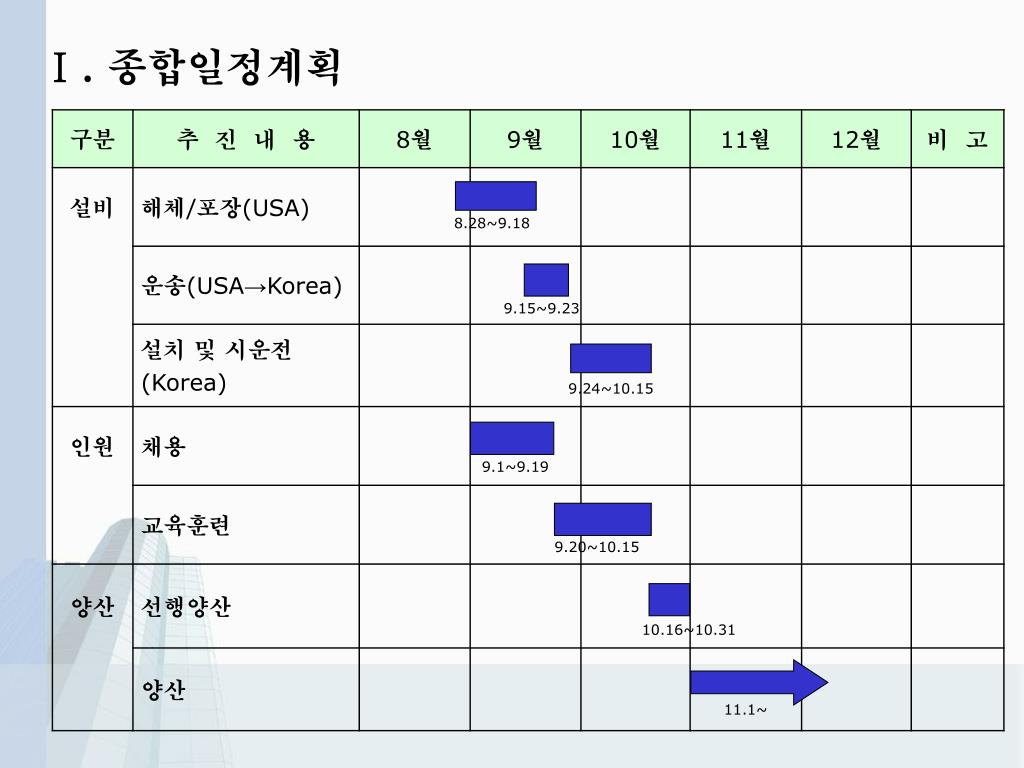

Ⅰ. 종합일정계획 8.28~9.18 9.15~9.23 9.24~10.15 9.1~9.19 9.20~10.15 10.16~10.31 11.1~
Ⅱ. 라인 이전계획 Install & Trial

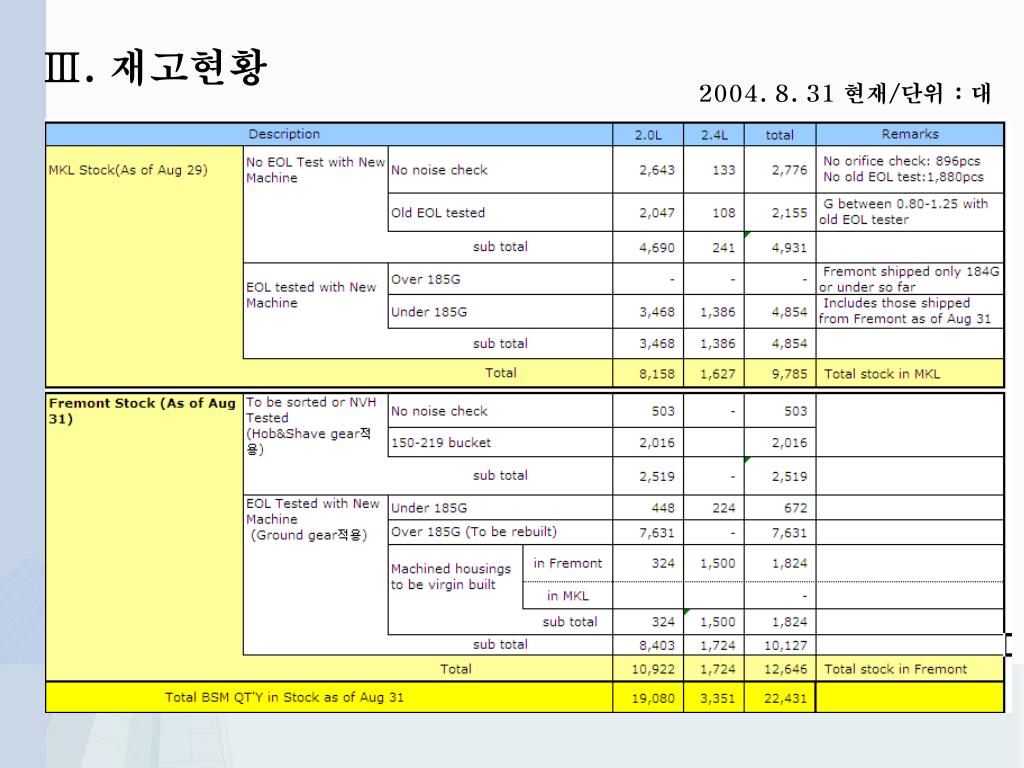

Ⅲ. 재고현황 2004. 8. 31 현재/단위 : 대

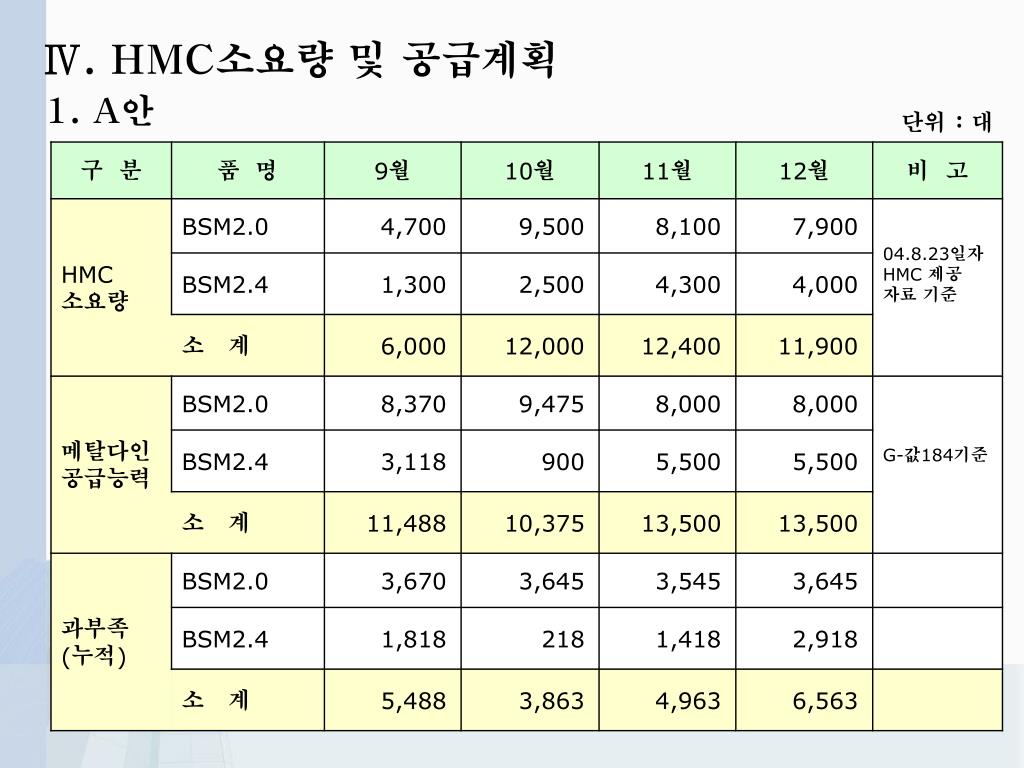

Ⅳ. HMC소요량 및 공급계획 1. A안 단위 : 대

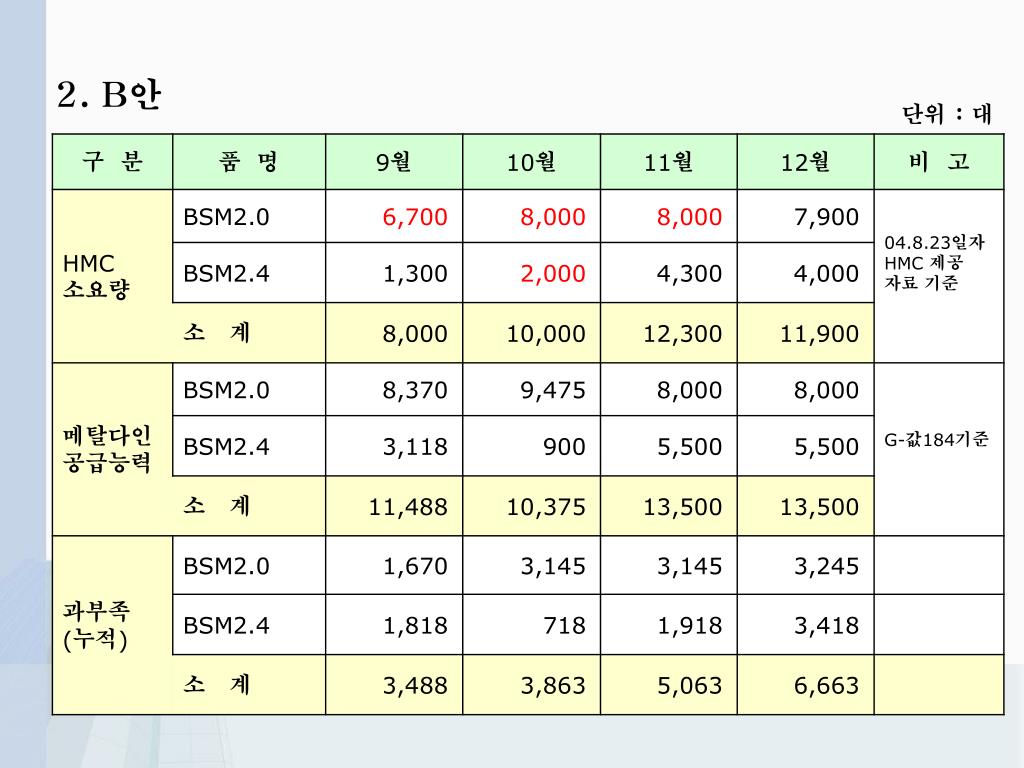

2. B안 단위 : 대

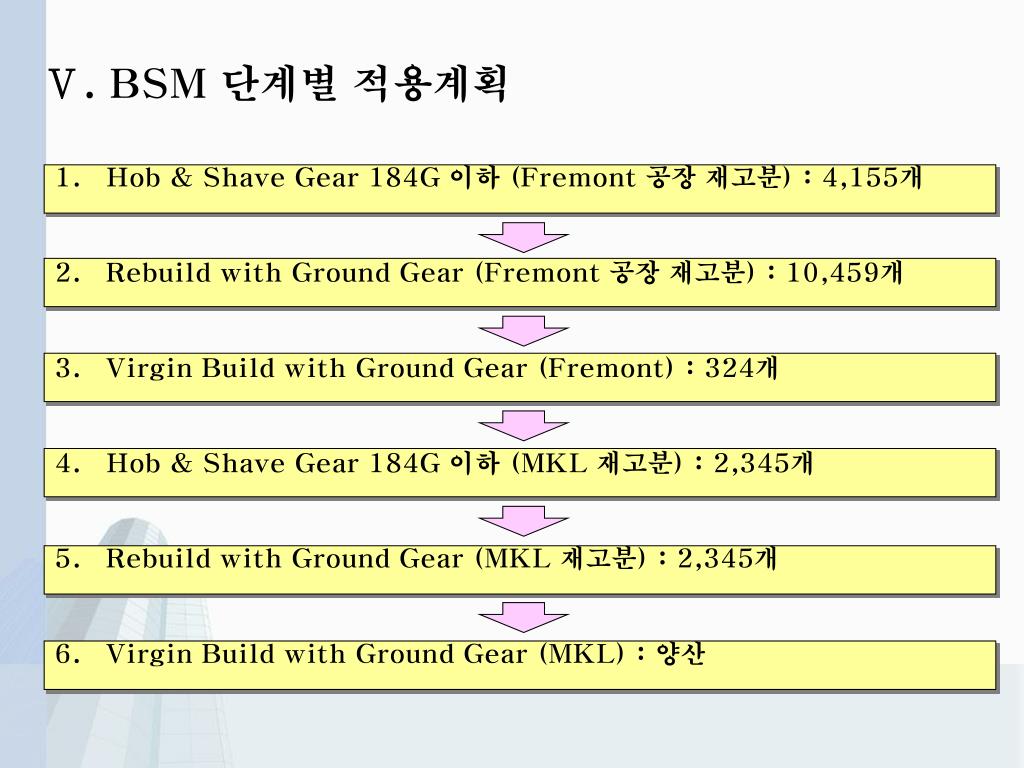

Ⅴ. BSM 단계별 적용계획 • Hob & Shave Gear 184G 이하 (Fremont 공장 재고분) : 4,155개 • Rebuild with Ground Gear (Fremont 공장 재고분) : 10,459개 • Virgin Build with Ground Gear (Fremont) : 324개 • Hob & Shave Gear 184G 이하 (MKL 재고분) : 2,345개 • Rebuild with Ground Gear (MKL 재고분) : 2,345개 • Virgin Build with Ground Gear (MKL) : 양산

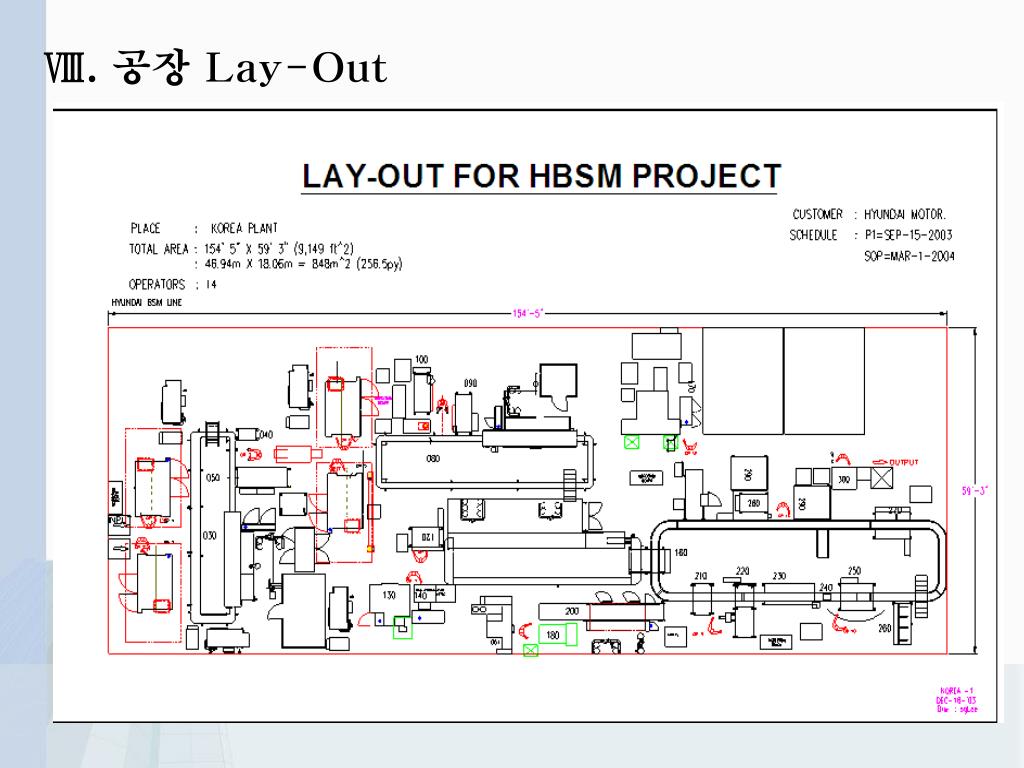

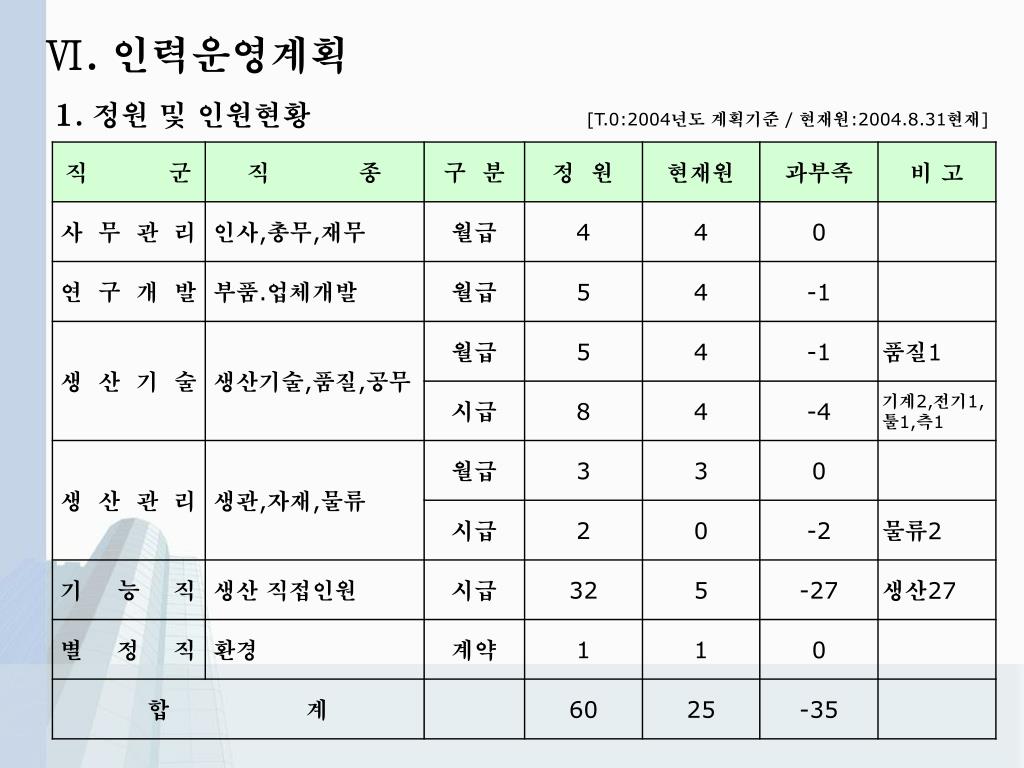

Ⅵ. 인력운영계획 1. 정원 및 인원현황 [T.0:2004년도 계획기준 / 현재원:2004.8.31현재]

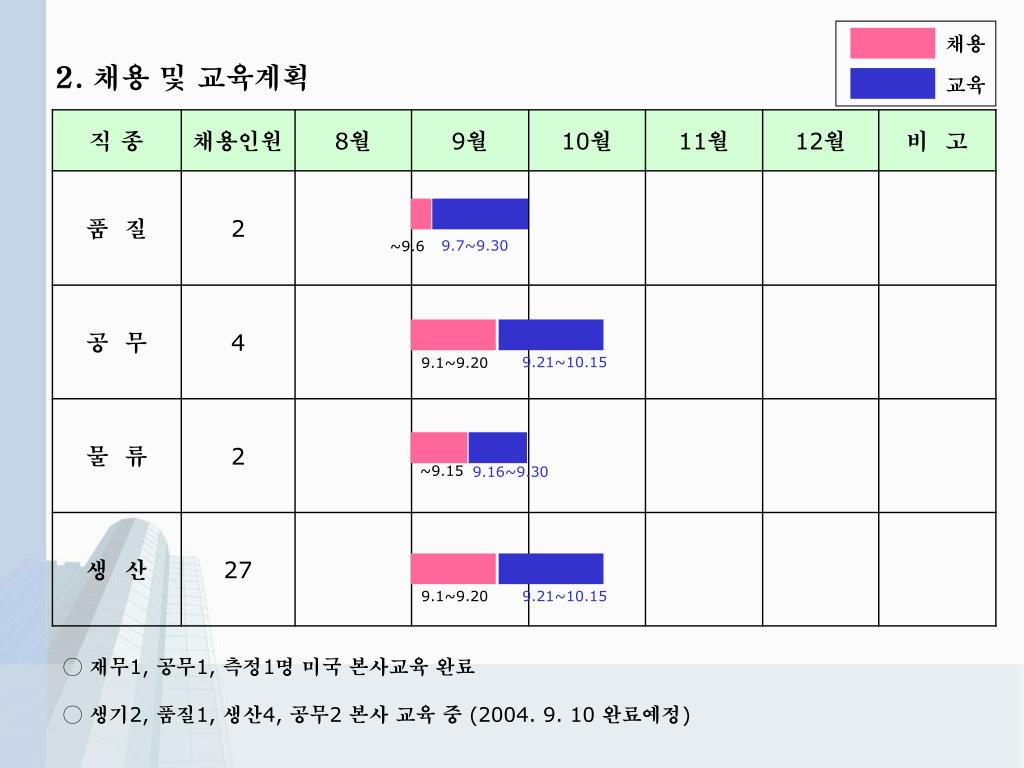

채용 2. 채용 및 교육계획 교육 9.7~9.30 ~9.6 9.21~10.15 9.1~9.20 ~9.15 9.16~9.30 9.1~9.20 9.21~10.15 ○ 재무1, 공무1, 측정1명 미국 본사교육 완료 ○ 생기2, 품질1, 생산4, 공무2 본사 교육 중 (2004. 9. 10 완료예정)
Ⅶ. 품질확보방안 • TS-16949 인증추진 : 2004. 12.1 Kick off 예정 • 문제 예상공정 Pokayoke (Fool-Proof) 적용 • 완제품 100% 성능검사 실시 • 품질이력 전산화 완료 (Vision System적용)

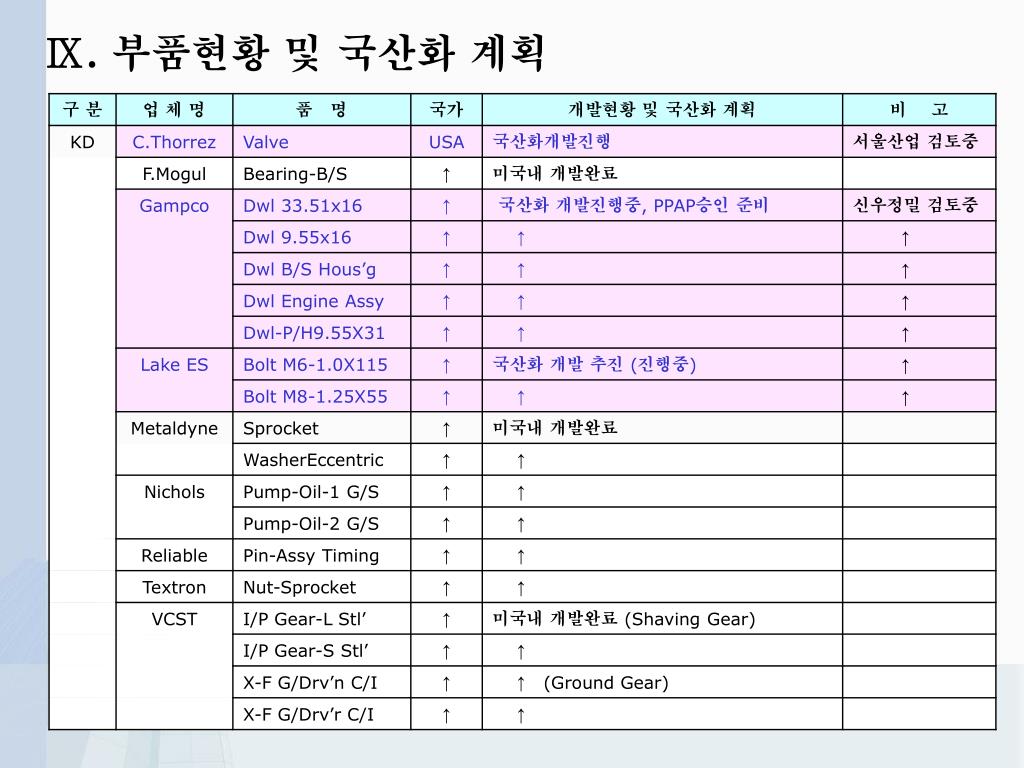

Ⅹ. 지원 및 건의사항 • 장비 이설(4M변경) 및 부품 국산화에 따른 ISIR 조기 승인지원 • 9월, 10월 BSM2.4ℓ소요계획 조기확정
