Kraj Vysočina. Projekt ROWANet Stav k 1.2.2005. Základní informace o projektu. Hlavní cíle projektu Výstavba páteřní optické vysokokapacitní telekomunikační sítě v kraji Vysočina vlastněné samosprávou Podpora telekomunikačního trhu, řešení tržního selhání v některých regionech
E N D
Kraj Vysočina Projekt ROWANet Stav k 1.2.2005

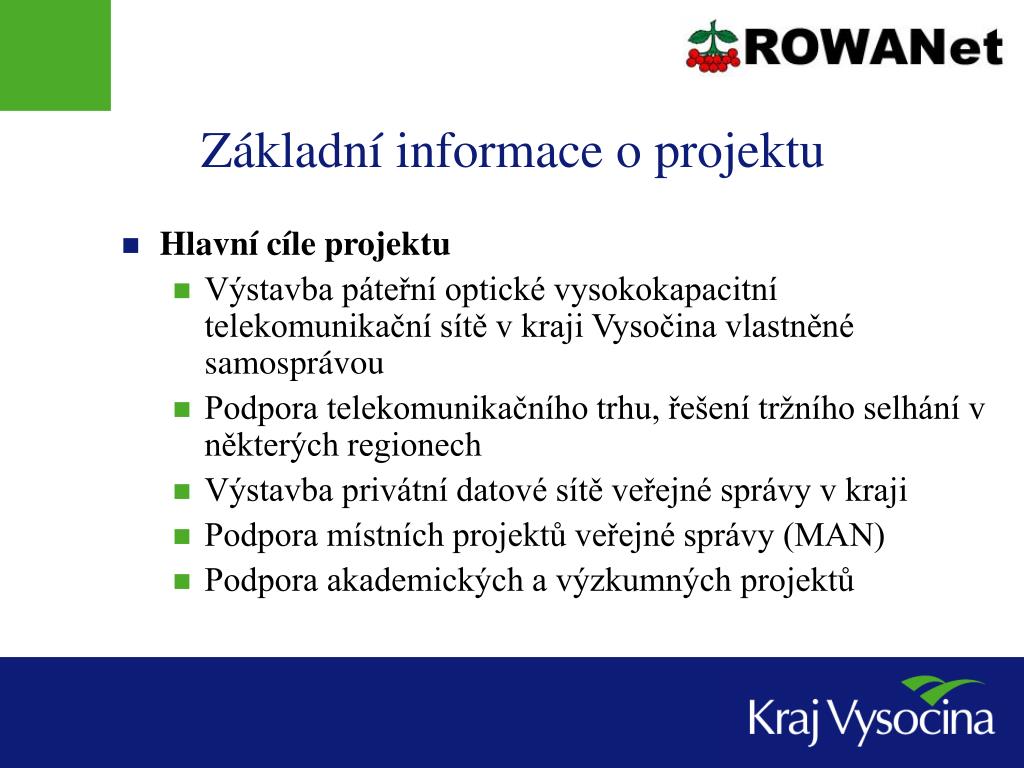

Základní informace o projektu • Hlavní cíle projektu • Výstavba páteřní optické vysokokapacitní telekomunikační sítě v kraji Vysočina vlastněné samosprávou • Podpora telekomunikačního trhu, řešení tržního selhání v některých regionech • Výstavba privátní datové sítě veřejné správy v kraji • Podpora místních projektů veřejné správy (MAN) • Podpora akademických a výzkumných projektů

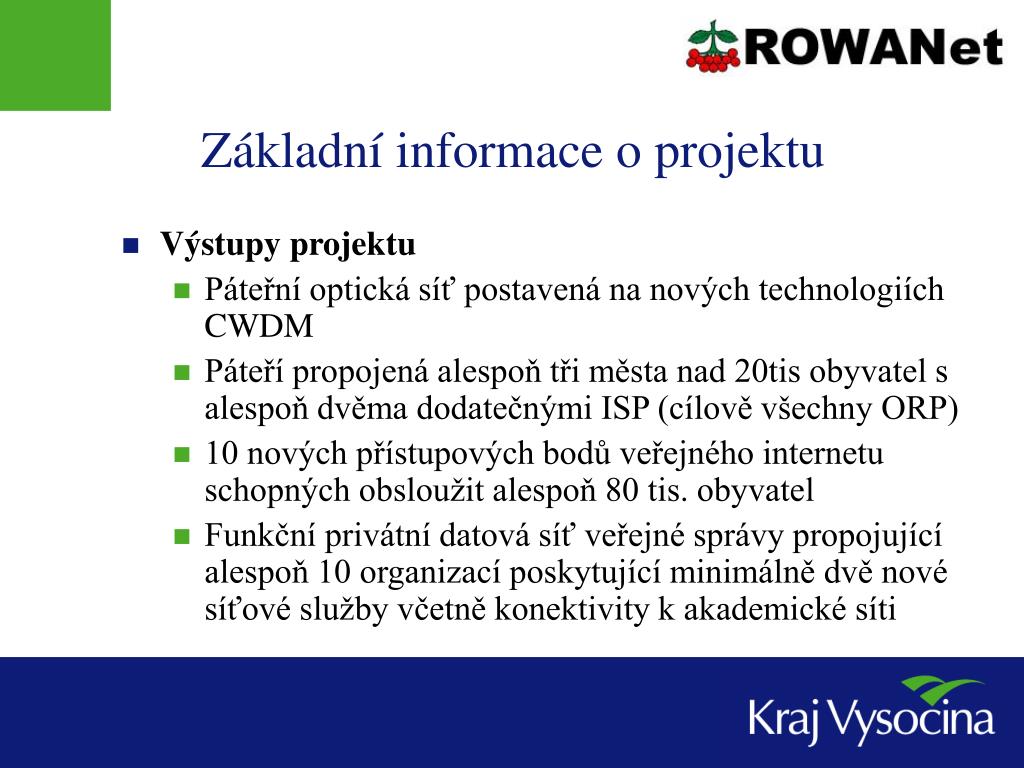

Základní informace o projektu • Výstupy projektu • Páteřní optická síť postavená na nových technologiích CWDM • Páteří propojená alespoň tři města nad 20tis obyvatel s alespoň dvěma dodatečnými ISP (cílově všechny ORP) • 10 nových přístupových bodů veřejného internetu schopných obsloužit alespoň 80 tis. obyvatel • Funkční privátní datová síť veřejné správy propojující alespoň 10 organizací poskytující minimálně dvě nové síťové služby včetně konektivity k akademické síti

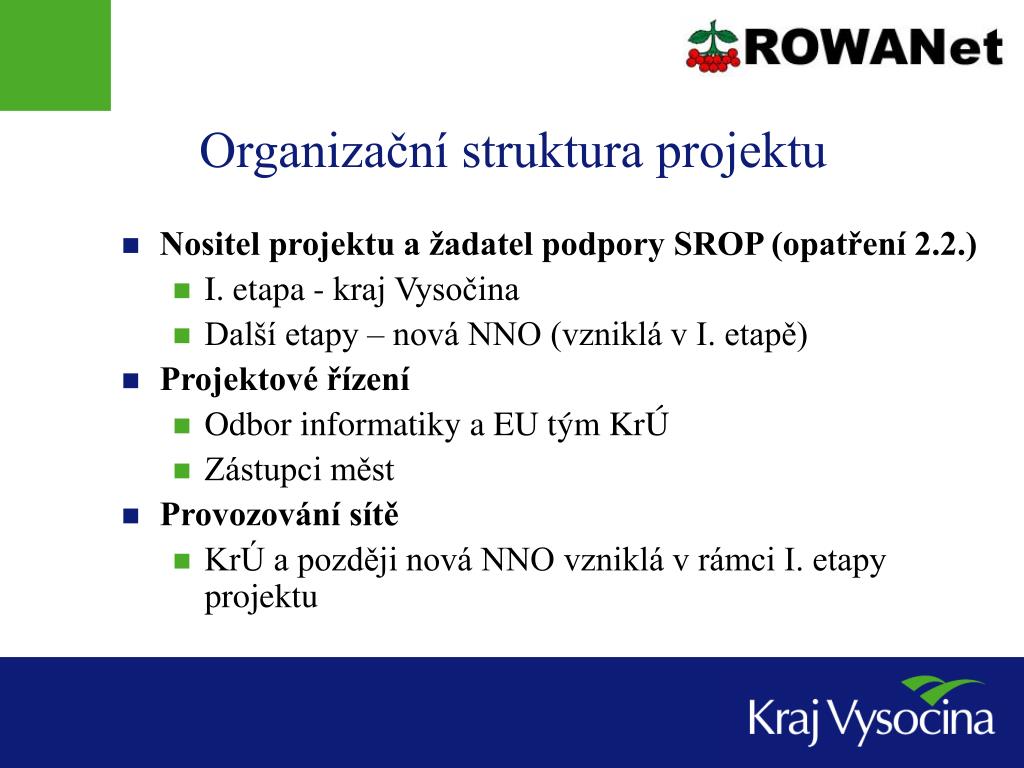

Organizační struktura projektu • Nositel projektu a žadatel podpory SROP (opatření 2.2.) • I. etapa - kraj Vysočina • Další etapy – nová NNO (vzniklá v I. etapě) • Projektové řízení • Odbor informatiky a EU tým KrÚ • Zástupci měst • Provozování sítě • KrÚ a později nová NNO vzniklá v rámci I. etapy projektu

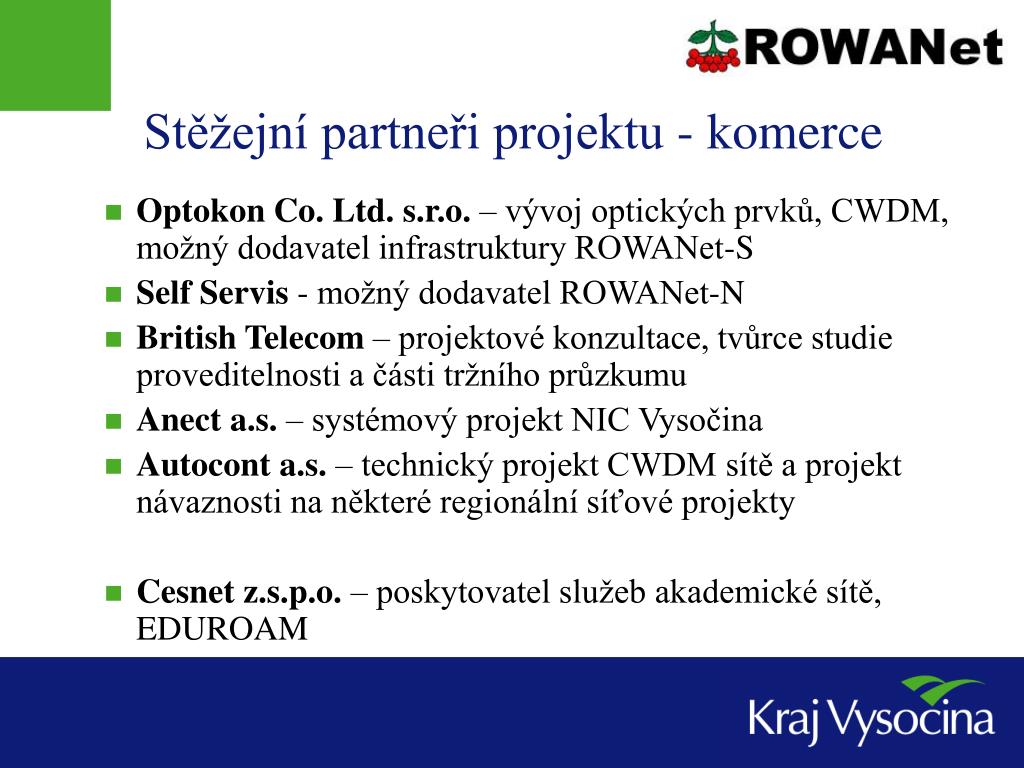

Stěžejní partneři projektu - komerce • Optokon Co. Ltd. s.r.o. – vývoj optických prvků, CWDM, možný dodavatel infrastruktury ROWANet-S • Self Servis - možný dodavatel ROWANet-N • British Telecom – projektové konzultace, tvůrce studie proveditelnosti a části tržního průzkumu • Anect a.s. – systémový projekt NIC Vysočina • Autocont a.s. – technický projekt CWDM sítě a projekt návaznosti na některé regionální síťové projekty • Cesnet z.s.p.o. – poskytovatel služeb akademické sítě, EDUROAM
Stěžejní partneři projektu z veř. sektoru • Nové Město na Moravě – HejkalNet, eNovoměststko (SROP), contentové projekty (GIS, kiosky, turistika, sport) • Moravské Budějovice – existující metropolitní síť (+FV), testování dálkových CWDM spojů, plánovaný vlastní SROP projekt, mikroregionální WiFi projekt, SAN/NAS pilot • Telč - Internet v Telči, pracoviště MU a ČVUT (Cesnet), plánovaný projekt SROP metropolitky a SomtNet • Havlíčkův Brod – MAN, krajská knihovna • Přibyslav – metropolitní síť a projekt mikroregionu, návaznost na kabelovou TV • Žďár n. S. – plánovaná metro. infrastruktura • Bystřice n. P. – plánovaná metro. infrastruktura
Partnerské smlouvy • Co nabízíme: • realizaci projektu ROWANet dle plánu • zřízení 1G přípojky v lokalitě • přípoj k Cesnetu a dalším sítím • realizaci PIAPu v lokalitě • vzájemné projektové konzultace • Co chceme: • rozvoj místní telko infrastruktury • prostory pro realizaci přípojky • spolupráci při výstavbě PIAPu

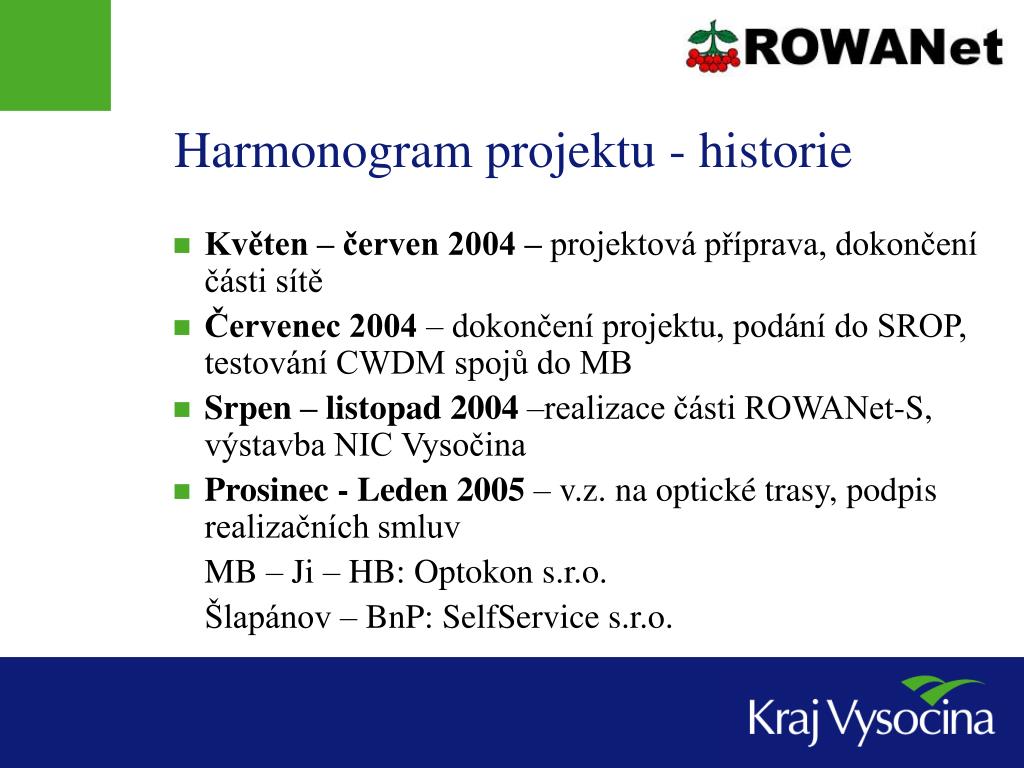

Harmonogram projektu - historie • Květen – červen 2004 – projektová příprava, dokončení části sítě • Červenec 2004 – dokončení projektu, podání do SROP, testování CWDM spojů do MB • Srpen – listopad 2004 –realizace části ROWANet-S, výstavba NIC Vysočina • Prosinec - Leden 2005 – v.z. na optické trasy, podpis realizačních smluv MB – Ji – HB: Optokon s.r.o. Šlapánov – BnP: SelfService s.r.o.

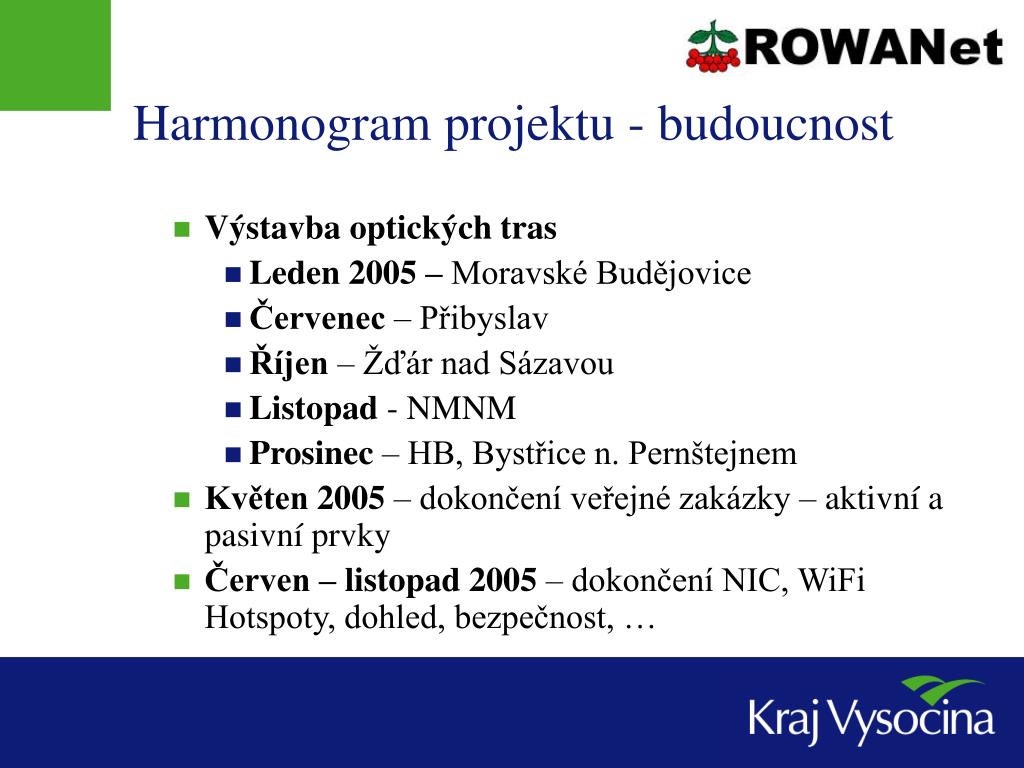

Harmonogram projektu - budoucnost • Výstavba optických tras • Leden 2005 – Moravské Budějovice • Červenec – Přibyslav • Říjen – Žďár nad Sázavou • Listopad - NMNM • Prosinec – HB, Bystřice n. Pernštejnem • Květen 2005 – dokončení veřejné zakázky – aktivní a pasivní prvky • Červen – listopad 2005 – dokončení NIC, WiFi Hotspoty, dohled, bezpečnost, …
Financování projektu • Rozpočet I. etapy • Celkový rozpočet – 34,6 mil. Kč (nárůst o 5,5 MKč) • Kofinancování z rozpočtu kraje – 18,6 mil Kč (54%) • Dotace ERDF –13 mil Kč • Dotace MMR – 2,9 mil Kč • Rozpočet dalších uvažovanýchetap • Celkový rozpočet – 20 mil Kč
Financování projektu - položky • Odhadované ceny optické infrastruktury • Trasa ROWANet-S (2 pár vláken) – 8,1 mil Kč • Trasa ROWANet-N (2 resp. 3 páry vláken) – 18,2 mil Kč • Ostatní náklady • Aktivní prvky – 3,5 mil Kč • Pasivní prvky – 1,5 mil Kč • PIAPy – 1,2 mil Kč • Realizace vybraných posledních mílí + NNO – 2 mil Kč

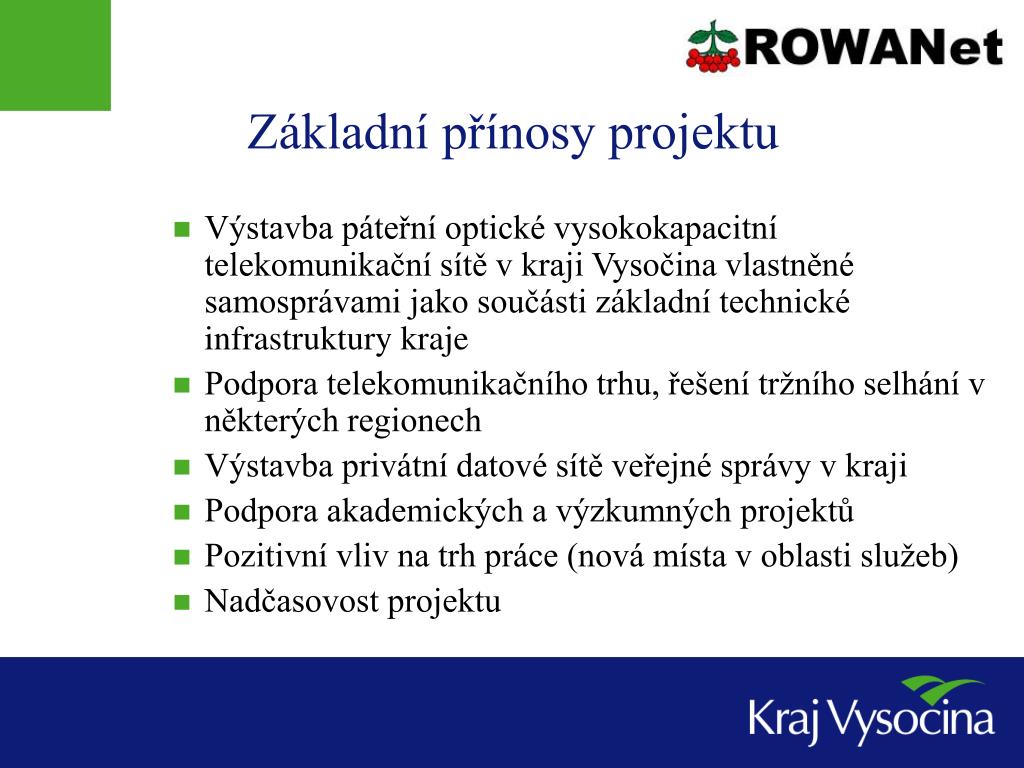

Základní přínosy projektu • Výstavba páteřní optické vysokokapacitní telekomunikační sítě v kraji Vysočina vlastněné samosprávami jako součásti základní technické infrastruktury kraje • Podpora telekomunikačního trhu, řešení tržního selhání v některých regionech • Výstavba privátní datové sítě veřejné správy v kraji • Podpora akademických a výzkumných projektů • Pozitivní vliv na trh práce (nová místa v oblasti služeb) • Nadčasovost projektu
Přínosy pro města a obce • Páteř bude subjektům veřejné správy nabízet vysokokapacitní (1Gb/s) konektivitu ke službám: • Internet – prostřednictvím sítě akademické sítě Cesnet2 (uzel Jihlava, 1Gb/s) • KIVS – komunikační infrastruktura veřejné správy (Český Telecom, univerzální přípojka) • Resortní datové sítě – MPSV, MVČR, GovBone • Dotované poslední míle pro poskytovatele služeb – alternativní hlasoví operátoři, ISP, digitální televize
Přínosy pro města a obce • Další výhody pro veřejnou správu • Možnost neomezené bezplatné privátní meziměstské datové komunikace (úřady, školy, nemocnice,…) • Možnost dynamického růstu kvality služeb • Realizace PIAP – míst se veřejně přístupných internetem • Díky investici do infrastruktury bude výrazně podpořena tržní nabídka datových a telekomunikačních služeb v dané lokalitě i pro soukromý sektor a domácnosti (nižší ceny, vyšší kvalita)!
Přínosy pro kraj • Posílení konkurenční pozice regionu • Zlepšení základní technické infrastruktury kraje • Zjednodušení komunikace mezi detašovanými pracovišti kraje • Větší možnosti datové komunikace příspěvkových organizací • Základní prostředek pro bezpečnou komunikace složek IZS
Kontakt • Ing. Petr Pavlinec – vedoucí odboru informatiky • pavlinec.p@kr-vysocina.cz • Ing. Václav Jáchim – vedoucí koncepčního oddělení • jachim.v@kr-vysocina.cz Krajský úřad kraje Vysočina, Žižkova 57, Jihlava 587 33 www.kr-vysocina.cz
