102 年度路平專案執行情形. 簡報單位:工務處養護工程科 簡 報 人:楊 松 樺 簡報日期: 103 年 4 月 1 日. 壹 . 前言 貳 .AC 路面養護專責單位及專案管理 参 . 推動策略及執行過程 肆 . 成果展示 伍 . 未來展望及策進作為. 簡報大鋼. 壹 . 前言. AC 路面須重鋪原因: 1. 管線挖掘 : 本巿所轄道路面積 6,082,500 平方公尺 所有管線長度 :3,424 公里 071 公尺 人手孔約 50,758 個 收取道路使用費 :10,880,012 元
E N D
102年度路平專案執行情形 簡報單位:工務處養護工程科 簡 報 人:楊 松 樺 簡報日期:103年4月1日
壹.前言 貳.AC路面養護專責單位及專案管理 参.推動策略及執行過程 肆.成果展示 伍.未來展望及策進作為 簡報大鋼
壹. 前言 • AC路面須重鋪原因: • 1.管線挖掘: • 本巿所轄道路面積6,082,500平方公尺 • 所有管線長度:3,424公里071公尺 • 人手孔約50,758個 • 收取道路使用費:10,880,012元 • 每年超過1,000件挖掘路面案件(接水電為大宗約80%)
壹. 前言 AC路面須重鋪原因: 2.路面老舊破損(AC壽命一般道路約10年,高速公 路約2年)

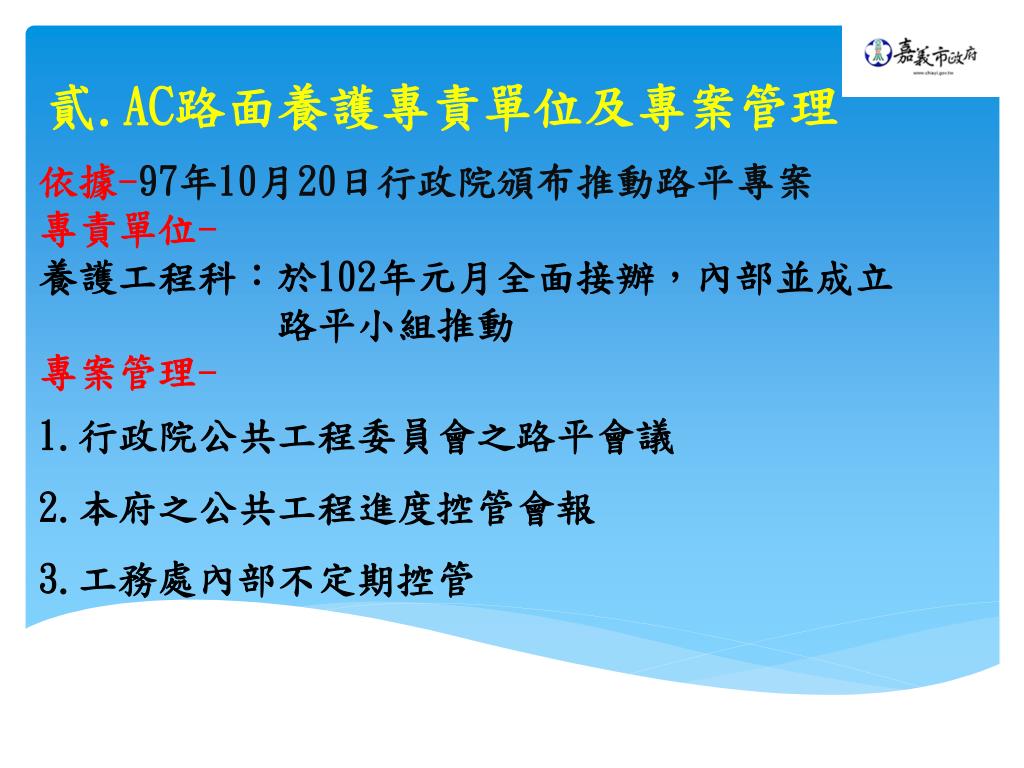

依據-97年10月20日行政院頒布推動路平專案 專責單位- 養護工程科:於102年元月全面接辦,內部並成立 路平小組推動 專案管理- 1.行政院公共工程委員會之路平會議 2.本府之公共工程進度控管會報 3.工務處內部不定期控管 貳.AC路面養護專責單位及專案管理
1.定期召開管線協調會議 參.推動策略及執行過程

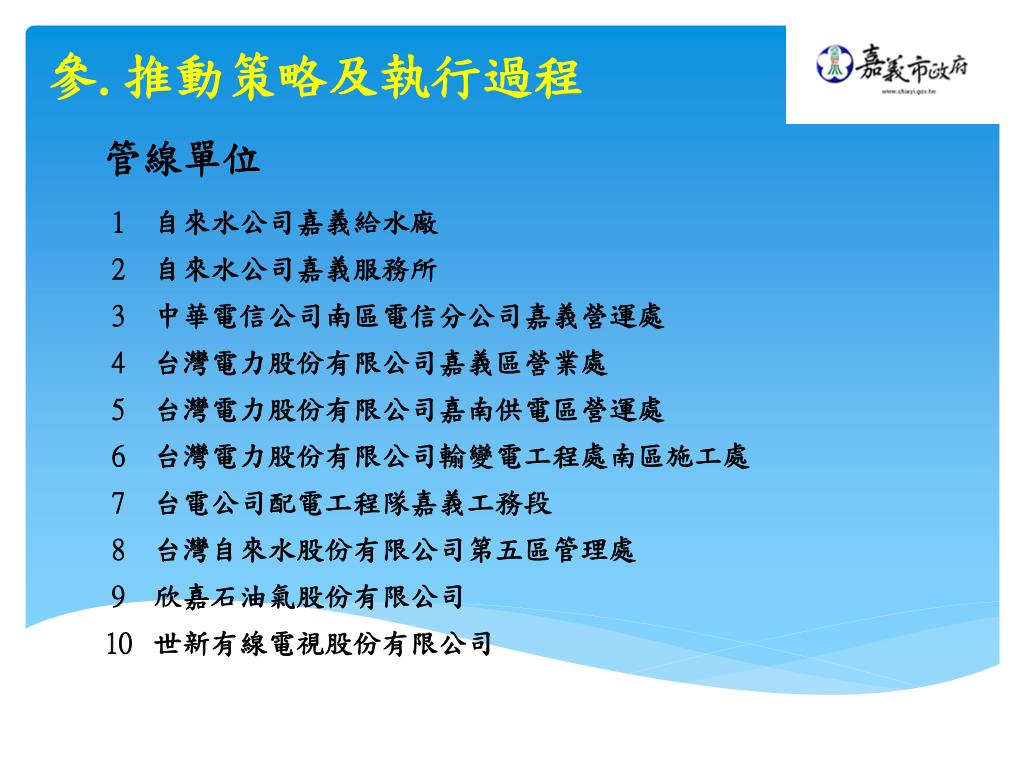

管線單位 參.推動策略及執行過程
管線單位 參.推動策略及執行過程 以上單位本科不定時於3~6個月召開路平管線會議
2.路平專案說明會102年5月8日 參.推動策略及執行過程
3.嘉義巿道路挖掘埋設管線管理自治修條例修正3.嘉義巿道路挖掘埋設管線管理自治修條例修正 • 第19條特殊路段路面保固期由1年延長為2年 • 第26條將路面平坦度之高低差由1公分修正為0.6公分 • 第29條之一增訂配合路平專案之人手孔下地政策 • 第31條將AC路面翻修禁挖期限由6個月延長為1年 • 第42條增訂違反自治條例之罰則 參.推動策略及執行過程
4.增加工程人員,有效控管工程品質及進度 參.推動策略及執行過程
參.推動策略及執行過程 • 5.縱橫坡高程重新調整
參.推動策略及執行過程 6.孔蓋下地
參.推動策略及執行過程 6.孔蓋下地
參.推動策略及執行過程 7.架空線地下化-共計下地3,553公尺 施工前 施工中 施工後
參.推動策略及執行過程 8.路基改良
參.推動策略及執行過程 9.瀝青廠出料全程錄影 監視錄影 駐廠人員 AC廠駐廠並監視錄影-控管生產過程品質及避免摻雜再生料
參.推動策略及執行過程 10.釘木條-施工中控管AC厚度及接縫
參.推動策略及執行過程 11.交通維持設施之強化
參.推動策略及執行過程 11.交通維持設施之強化
參.推動策略及執行過程 11.交通維持設施之強化 • 交通維持計畫書於工程設計完成後先行提送道安會報審查 • 編列增加交通安全設施-交通錐、連桿 • 宣傳告示牌、市長臉書、發布新聞稿 • 現場監造人員及工程督導人員皆穿著黃色監造背心
參.推動策略及執行過程 12.僱用義交指揮交通
參.推動策略及執行過程 13.工程督導
參.推動策略及執行過程 14.完工後平坦度檢測 平整度標準 本府:標準差2.6mm以下為合格 公路總局:標準差2.8mm以下為合格 高速公路局:標準差2.2mm以下為合格
參.推動策略及執行過程 15.工程檢驗項目增加
參.推動策略及執行過程 16.工程查核 邀請專家學者就工程之內業資料及現地工程品質進行查核
參.推動策略及執行過程 17.路平專案參訪-新北市路平工程觀摩
102年: 吳鳳南路(世賢路至輔仁中學)路面整修工程。 興業東西路(彌陀路至上海路) 路面整修工程。 東義路(義教西路至東義路566巷口)路面整修工程。 新生路(中山路至民族路) 路面整修工程。 中興路(玉山路至北港路) 路面整修工程。 世賢路二段快車道(玉山路至榮民醫院) 路面整修工程。 世賢路二段與高鐵大道路口路面整修工程。 玉山路(世賢路至博愛路) 路面整修工程。 肆.成果展示:路平工程
9.林森東路(新生路至東義路)與民權東路(嘉華中學至文雅街)路面整修工程。9.林森東路(新生路至東義路)與民權東路(嘉華中學至文雅街)路面整修工程。 10.大雅路ㄧ、二段(雅竹路口至大雅路一段470號止)路面整修工程。 11.友忠路快車道(友愛路至中興路)路面整修工程。 12.北港路(世賢路至交流道)路面整修工程。 13.自由路快車道(世賢路至民生北路) 路面整修工程。 14.大同路北側(世賢路至中興路)與四維路路面整修工程。 15.中興路(後火車站至友愛路)及友孝路(友信街至遠東街) 路面整修工程。 16友愛路快車道(文化路至保安四路) 路面整修工程。 …等超過16條市區重要道路。整修長度約22公里,面積約424,811m^2,孔蓋下地數量1,006個,下地比例達1/2。 肆.成果展示:路平工程
吳鳳南路(世賢路至輔仁中學) 肆.成果展示
興業東西路(彌陀路至上海路) 肆.成果展示
新生路(中山路至民族路) 肆.成果展示
玉山路(世賢路至博愛路) 肆.成果展示
大雅路ㄧ、二段(雅竹路口至大雅路一段470號止)大雅路ㄧ、二段(雅竹路口至大雅路一段470號止) 肆.成果展示
高鐵大道與世賢路口 肆.成果展示
中興路(後火車站) 肆.成果展示

北港路(世賢路至交流道) 自由路快車道(世賢路至民生北路) 肆.成果展示
友愛路快車道(文化路至保安四路) 友忠路快車道(友愛路至中興路) 肆.成果展示
肆.成果展示:102年度路平工程 102年度
施工前 肆.成果展示:局部刨鋪 施工後
肆.成果展示:不同以往之作為 1.預先告知路平專案工程位置,俾各單位能充份配合 2.AC施工前設置宣傳預告牌、Facebook及新聞稿 3.交通維持計畫於設計完成後送道安會報審查 4.架空線下地,美化都巿天際線 5.道路標線及標記設計時送交通處幫忙審查 6.人手孔下地,增加道路平整度及行車舒適度 7.路平小組成員全員出動,非主辦一人獨立作業 8.監造及主辦機關人員均穿著黃色背心執勤 9.至AC廠駐廠及錄影,AC生產過程全面嚴格品質管控 10.AC鋪築時釘木條,管控AC厚度及美化施工接縫 11.僱請當地義交來指揮交通 12.AC品質檢驗增加篩分析、含油量、粘滯度及平整度
103年度預計路平施作路段 伍.未來展望及策進作為
102及103年度預計路平施作路段完成圖 伍.未來展望及策進作為 102年度 103年度
1.年度前即完成委託設計監造。 2.持續僱用義交來指揮交通。 3.強化建案之接水、電及各項管線之整合,減少道路挖掘次數。 4.孔蓋下地比率提升至2/3 。 5.持續堅守各項管線申挖道路案件。 6.提升方正切割及局部刨鋪比例(10%30%) 7.整合府內各單位。 8.路平專案工程完工後,請警察局及區公所加強管理,避免 被停車佔用。 9.持續路平小組人員教育訓練及自辦觀摩工程。 伍.未來展望及策進作為
道路加強管理 伍.未來展望及策進作為
簡報結束 敬請指教
