1 / 16

标准作业

标准作业. --- 是产线人 / 机 / 物最佳组合的工具. 标准作业. 作业标准与标准作业. 作业标准 (SOP). 标准作业. 是指如何组合人员、材料及机器,使能发挥最佳的生产效率. 针对某一工序制定 正确的作业标准,以指导作业员. BANG. 标准作业的功用:. 做为教导新人的工具 做为管理的工具 生产线的设计 人员需求计划 设备需求计划 手持量计划 目标生产进度 现场目视管理 做为改善的工具 没有 [ 标准作业 ] 就没有改善. 标准作业与 非 标准作业. 规律性 周期性 循环性 定期性 可预期性. 标准作业.

arden
Download Presentation

标准作业

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript

  1. 标准作业 • ---是产线人 / 机 / 物最佳组合的工具

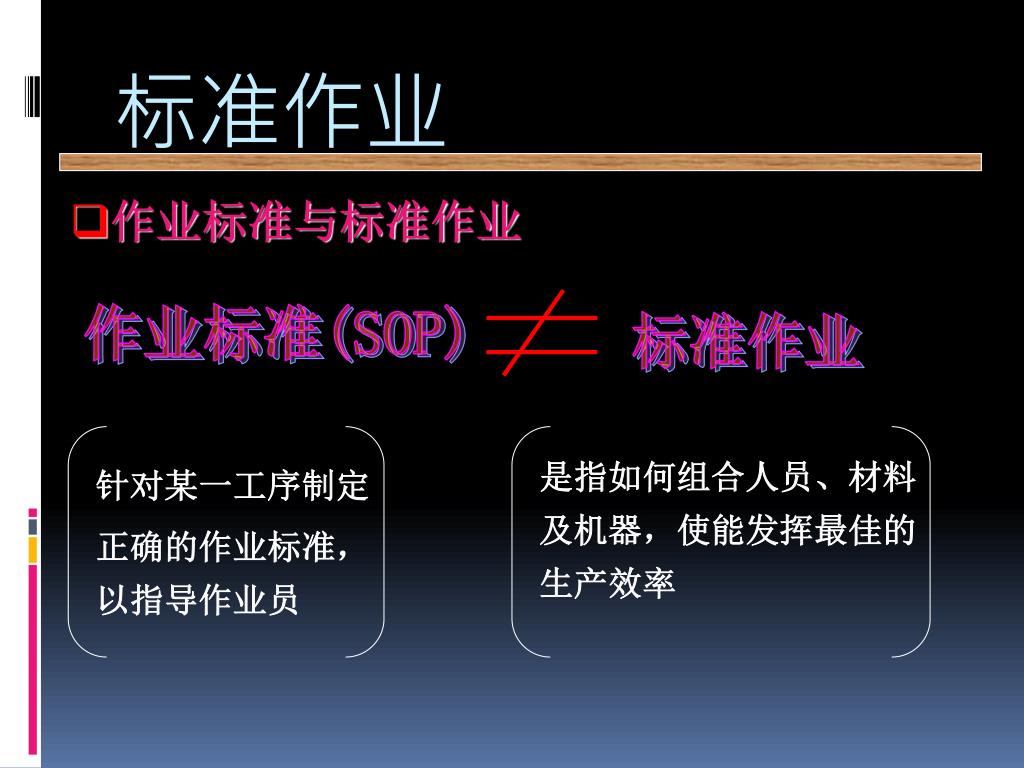

  2. 标准作业 • 作业标准与标准作业 作业标准(SOP) 标准作业 是指如何组合人员、材料及机器,使能发挥最佳的生产效率 针对某一工序制定 正确的作业标准,以指导作业员

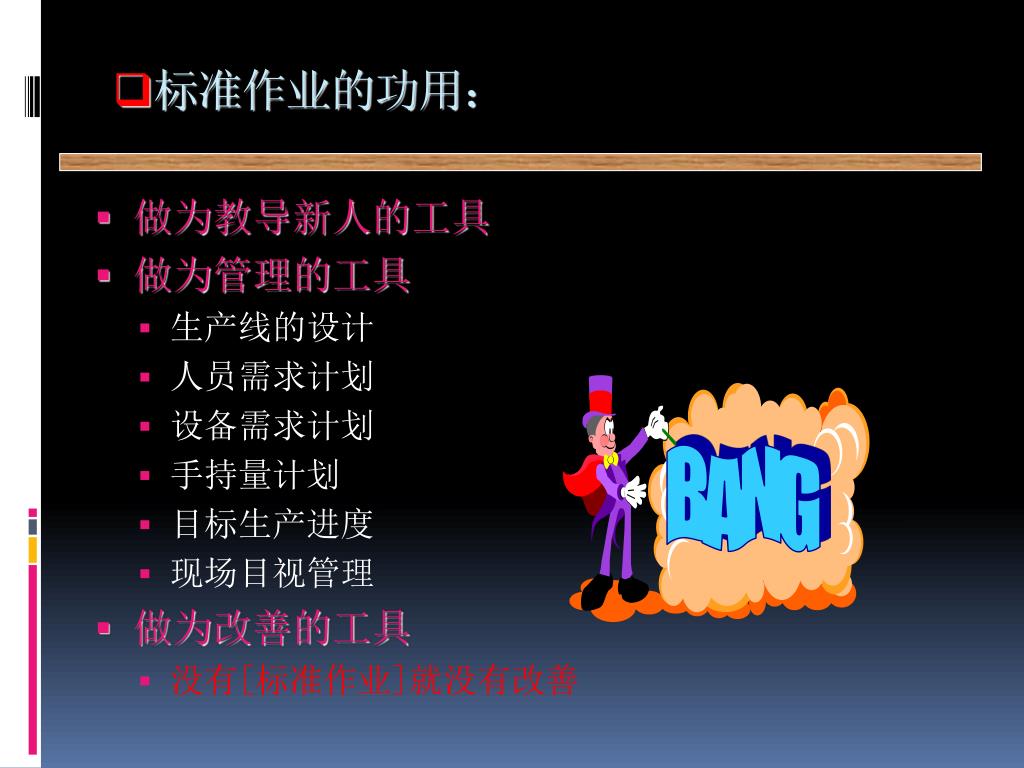

  3. BANG 标准作业的功用: • 做为教导新人的工具 • 做为管理的工具 • 生产线的设计 • 人员需求计划 • 设备需求计划 • 手持量计划 • 目标生产进度 • 现场目视管理 • 做为改善的工具 • 没有[标准作业]就没有改善

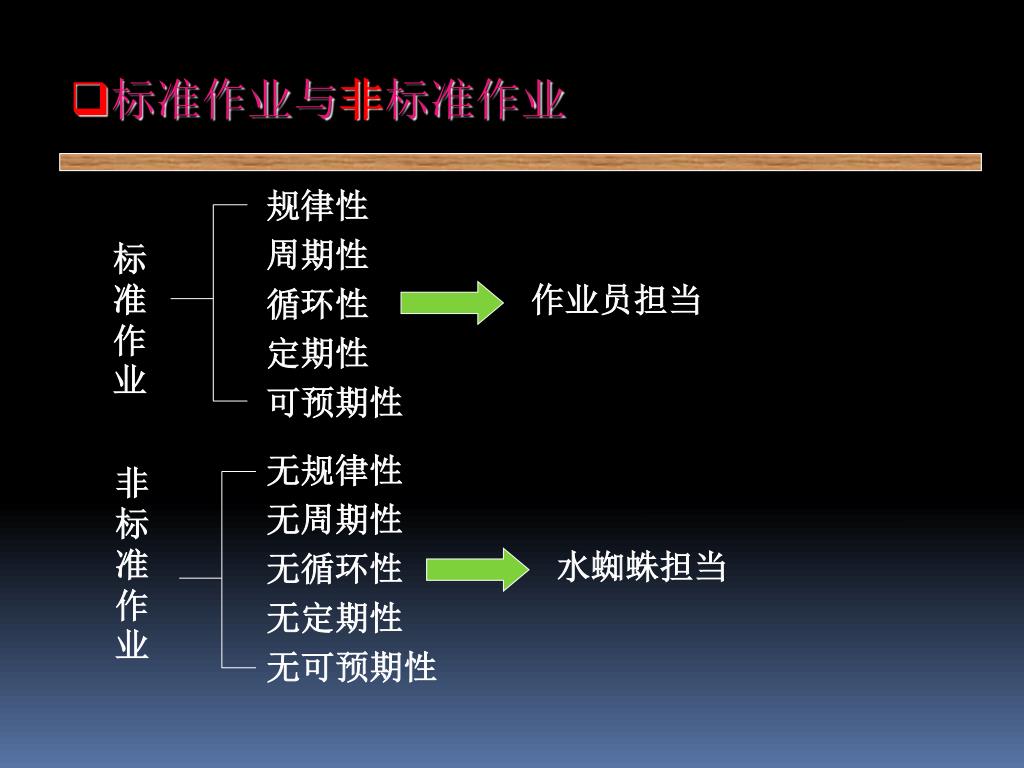

  4. 标准作业与非标准作业 规律性 周期性 循环性 定期性 可预期性 标准作业 作业员担当 无规律性 无周期性 无循环性 无定期性 无可预期性 非标准作业 水蜘蛛担当

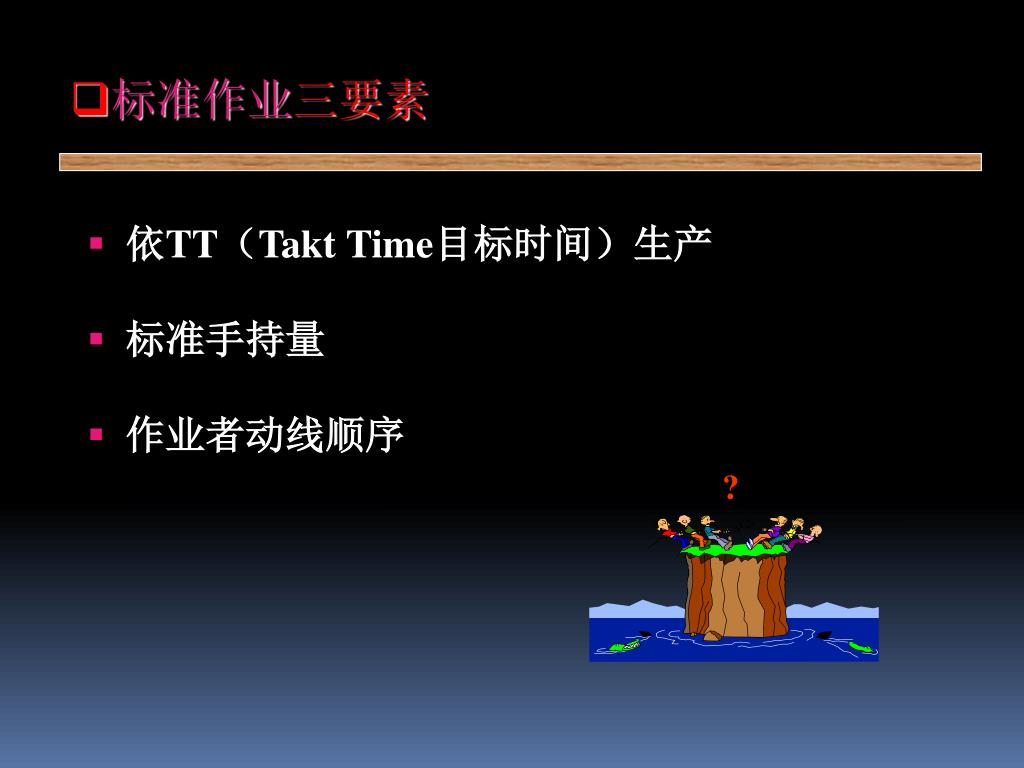

  5. ? • 标准作业三要素 • 依TT(Takt Time目标时间)生产 • 标准手持量 • 作业者动线顺序

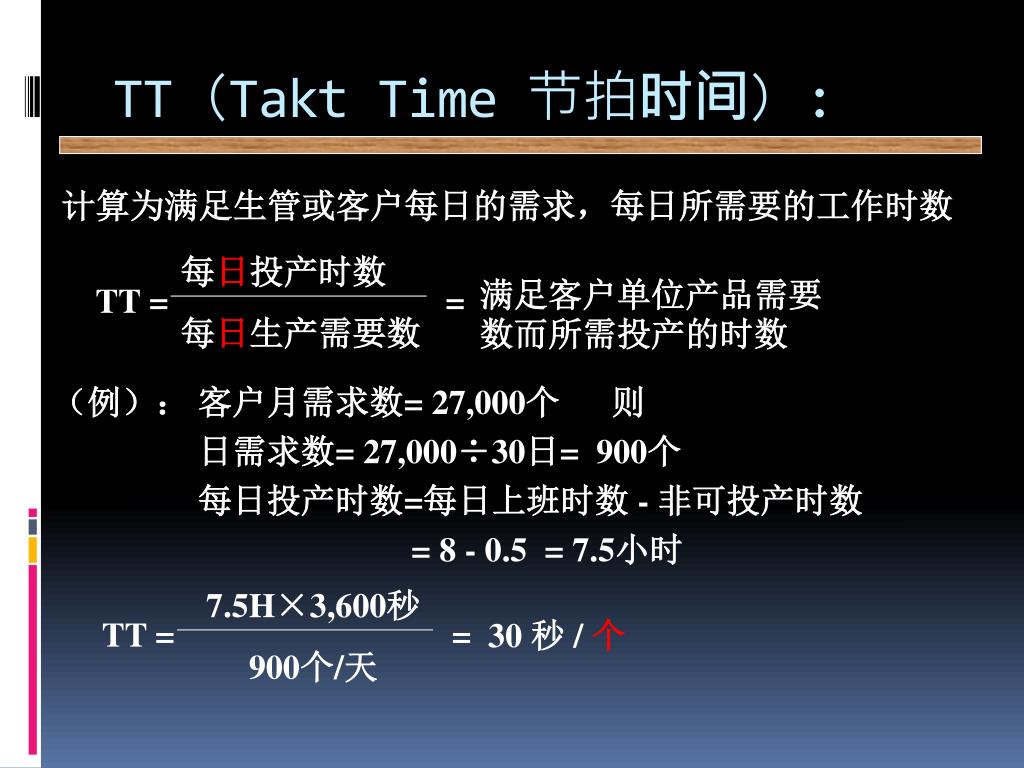

  6. TT(Takt Time节拍时间): 计算为满足生管或客户每日的需求,每日所需要的工作时数 每日投产时数 每日生产需要数 满足客户单位产品需要数而所需投产的时数 TT = = (例): 客户月需求数= 27,000个 则 日需求数= 27,000÷30日= 900个 每日投产时数=每日上班时数 - 非可投产时数 = 8 - 0.5 = 7.5小时 7.5H×3,600秒 900个/天 TT = = 30 秒 / 个

  7. 即依TT= 30秒/个,安排每一工序作业员的实际工时(CT)每30 秒,做完该工序。(CT = TT) 動動腦 : TT 30″ 人数 6 60″ 90″

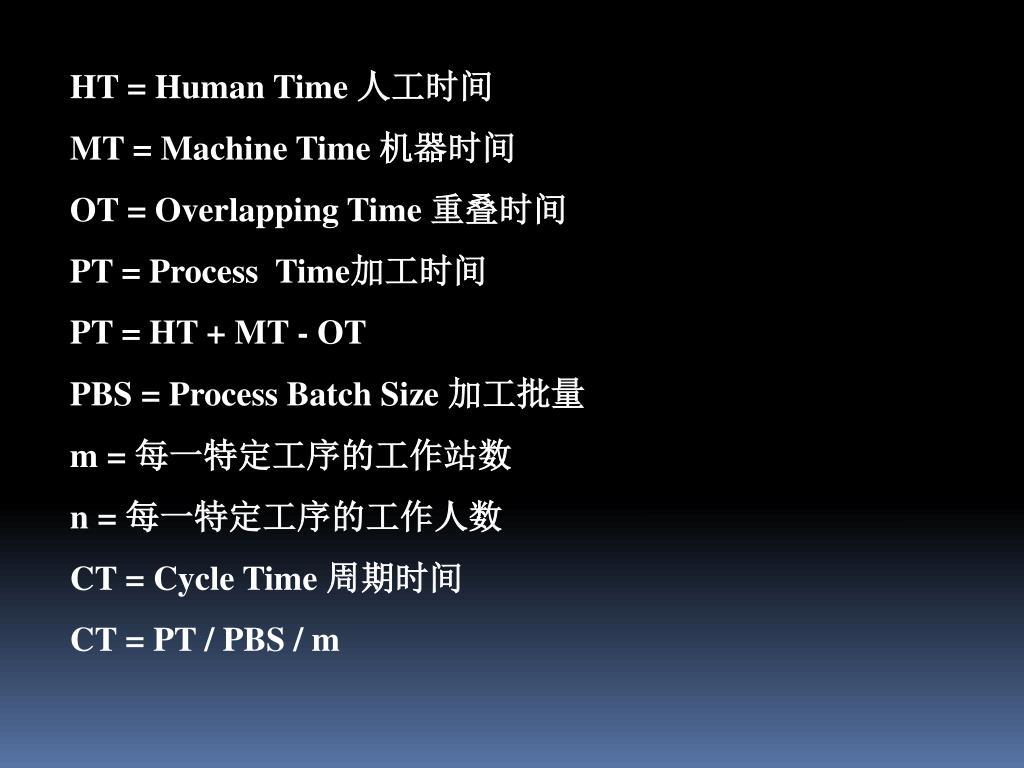

  8. HT = Human Time 人工时间 MT = Machine Time 机器时间 OT = Overlapping Time 重叠时间 PT = Process Time加工时间 PT = HT + MT - OT PBS = Process Batch Size 加工批量 m = 每一特定工序的工作站数 n = 每一特定工序的工作人数 CT = Cycle Time 周期时间 CT = PT / PBS / m

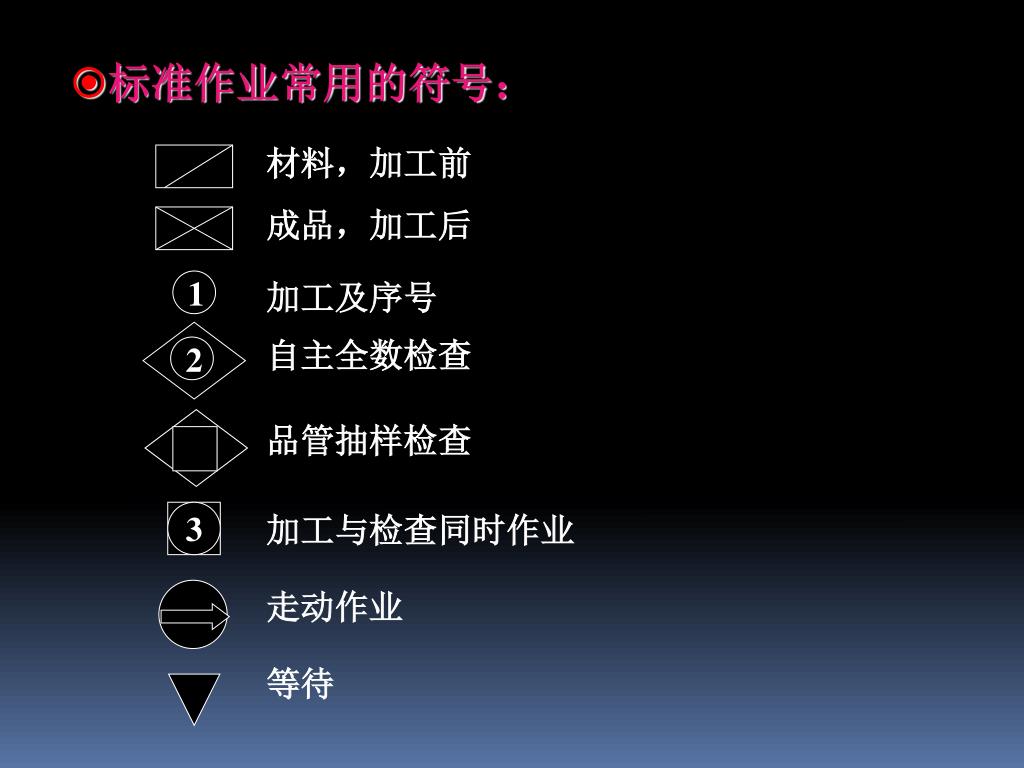

  9. 1 2 • 标准作业常用的符号: 材料,加工前 成品,加工后 加工及序号 自主全数检查 品管抽样检查 3 加工与检查同时作业 走动作业 等待

  10. 标准作业的使用表格 • 价值流程图 • 工序别时间测定表 • 作业配分表 • 标准作业票

  11. 价值流程图 产品: TT= 用量單位: 車間: n HT MT OT PT PBS m CT TBS WT INV ST COT

  12. 工序别时间测定表 页数 第 页/共 页 HT MT OT PT PBS m CT

  13. 作业配分表 ※按作业员别 改善前 改善後 日期 秒/个 产品 线名 TT CT 年 月 日 秒/个 HT 总和 理论 人数 目标 人数 现有 人数 人 秒/个 HT MT PT 作业员No. 工序No. 作業人數 CT

  14. 作业配分表 ※按作业员别 ∨ 改善前 改善後 日期 秒/个 产品 线名 TT CT 07 年 2 月7日 秒/个 HT 总和 理论 人数 目标 人数 现有 人数 人 秒/个 HT 50 40 MT 35〞 30 25 〞 20 〞 20 PT 10 0 作业员No. 工序No. 作業人數 CT

  15. 标准作业票 产品 线名 TT CT 日期 年 月 日 秒/个 秒/个 自主全数检查 合并 作业 安全 注意 作业 动线 返回 动线 水蜘蛛 手持量 材料 工序 作业员 成品 2 3 1 3

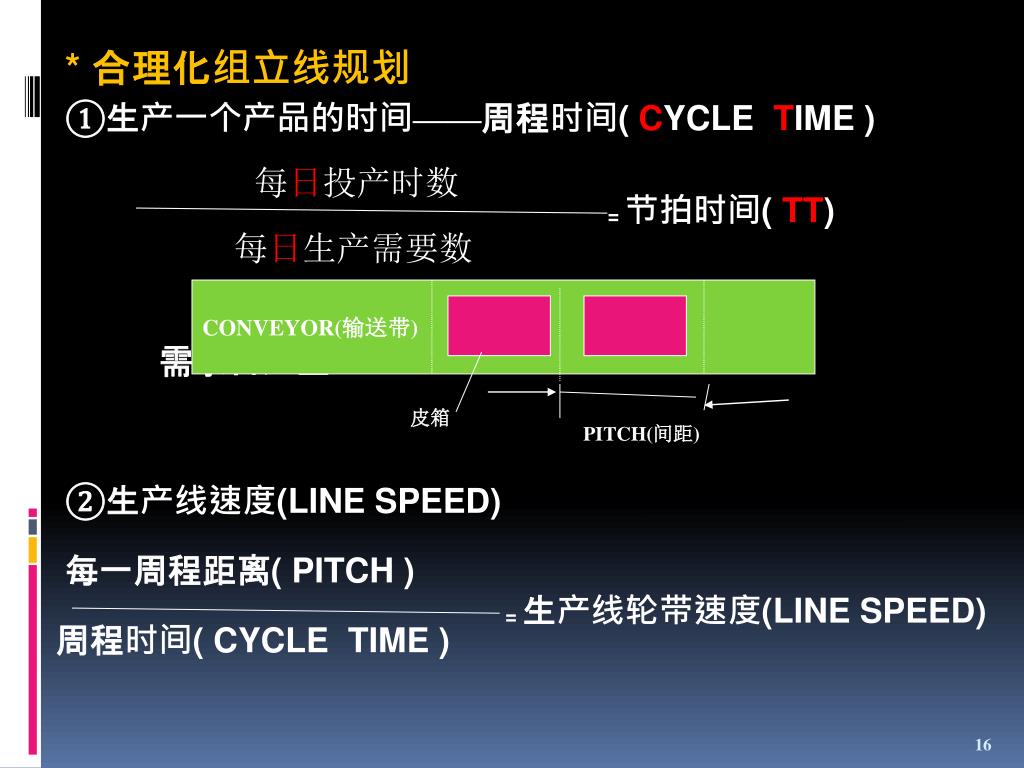

  16. = 节拍时间( TT) * 合理化组立线规划 ①生产一个产品的时间——周程时间( CYCLE TIME ) 每日投产时数 每日生产需要数 需求日产量 ②生产线速度(LINE SPEED) 每一周程距离( PITCH ) 周程时间( CYCLE TIME ) CONVEYOR(输送带) 皮箱 PITCH(间距) = 生产线轮带速度(LINE SPEED)
