An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript


  1. 자산개발사업 추진현황 및 계획 - 한국CM협회 간담회 - 2011. 3. 한국철도공사

  2. 목 차 Ⅰ. 코레일 자산개발사업 .............. 01 1. 사업 포트폴리오 .......................................... 01 2. 사업 추진방향 ............................................... 02 Ⅱ. 사업별 추진현황 및 계획 ...... 03 1. 역세권개발..................................................... 03 2. 철도연변부지(유휴지, 폐선) ...................12 3. 민자역사 ......................................................... 17 4. 복합역사 ......................................................... 20 5. 복합환승센터.............................................. 22 6. 민간제안사업 ............................................... 24

  3. Ⅰ. 코레일 자산개발사업

  4. 01 역세권개발 철도연변부지(유휴부지ㆍ폐선) 민자ㆍ복합역사 복합환승센터개발 1. 사업 포트폴리오 -역구내 나대지 또는 낙후 및 산재된 철도시설을 통폐합하여 현대화하고, 이로 인해 발생한 철도부지를 종합단지화하여 고밀도 입체․복합개발마련 - 역내 및 역외방의 나대지나 철도운송과 직접적으로 관련이 없는 철도유휴부지 또는 철도개량으로 인한 폐선부지를 활용하여 개발 - (민자역사) ’86년부터 철도청이 민간자본을 유치하여 현대식 종합역사를  건립 - (복합역사) 공사전환 이후 역사개량 및 증ㆍ신축을 통한 역사공간 내에 상업시설 등을 개발 - 철도와 타교통수단 간의 원활한 연계ㆍ환승 및 사회경제적 활동을 복합적으로 지원하며, 환승시설과 지원시설들이 상호 연계성을 가지고 한 단지내 모여 있는 시설

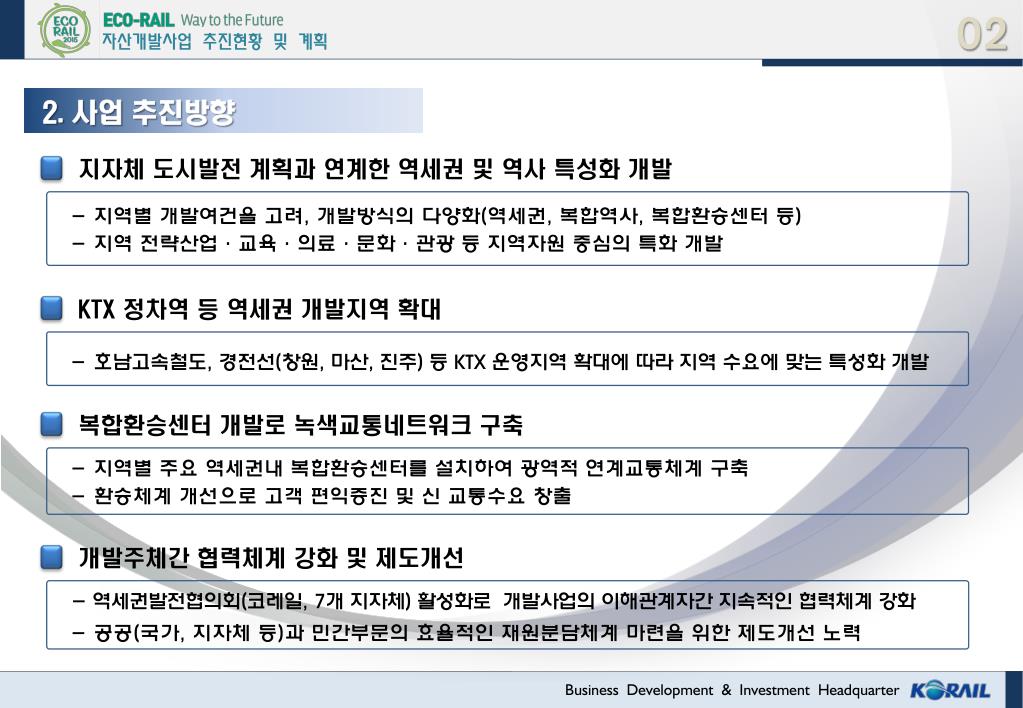

  5. 02 개발주체간 협력체계 강화 및 제도개선 지자체 도시발전 계획과 연계한 역세권 및 역사 특성화 개발 KTX 정차역 등 역세권 개발지역 확대 복합환승센터 개발로 녹색교통네트워크 구축 2. 사업 추진방향 - 지역별 개발여건을 고려, 개발방식의 다양화(역세권, 복합역사, 복합환승센터 등) - 지역 전략산업ㆍ교육ㆍ의료ㆍ문화ㆍ관광 등 지역자원 중심의 특화 개발  마련 -호남고속철도, 경전선(창원, 마산, 진주) 등 KTX 운영지역 확대에 따라 지역 수요에 맞는 특성화 개발마련 - 지역별 주요 역세권내복합환승센터를 설치하여광역적 연계교통체계 구축 -환승체계 개선으로 고객 편익증진 및 신 교통수요 창출마련 -역세권발전협의회(코레일, 7개 지자체) 활성화로 개발사업의 이해관계자간 지속적인 협력체계 강화 - 공공(국가, 지자체 등)과 민간부문의 효율적인 재원분담체계 마련을 위한 제도개선 노력

  6. Ⅱ. 사업별 추진현황 및 계획

  7. 03 서울역북부 기본구상(안) 중장기 추진계획 1. 역세권개발 낙후된 역 주변의 현대화·고급화로 지역발전 견인 및 동반성장 □ 개발가능부지(24개소)에 대한 개발타당성 및 사업성 등의 사업우선순위를 결정 □ 지자체 개발계획과 연계, 단계별로 사업추진 *’11년도 중점사업: 용산, 서울역북부, 성북, 수색, 동대구, 대전 등 ※ 개발여건 등을 고려하여 자산개발종합계획 재조정 예정(’11년 4월중)

  8. 04 가. 용산역세권 □ 국제업무지구 조성을 통한 세계적인 명품도시 구현 □ 추진현황 - 공동협의체 구성(’07.4.19), 서울시~코레일간 개발구상 합의(’07.8.17), 사업자 공모(’07.8.30) - 사업후보자 선정(’07.11), 협약체결 및 프로젝트회사 설립(’07.12) - ’08. ~ ’09년 : 개발계획 수립, - ’10.4월 : 도시개발구역 지정고시 □ 추진계획 - 도시개발구역 지정을 완료하여 개발계획 승인 추진과사업시행자 자금조달 성공 지원으로 사업정상화 진행 중 사업현황 • 대상면적 : 566,800㎡(서부이촌동 지역 124천㎡ 포함) • 용적률/건폐율 : 608% / 46.3% • 연면적/규모 : 3,192,679㎡/ 업무시설 13동, 숙박시설 2동 , 공동주택 8동 외 • 총사업비: 31조원 • 용도지역 : 일반상업지역 등(용적률 608%, 최고높이 620m이하) • 개발방향 : 국제업무지구(주상복합, 첨단업무시설, 상업문화시설) • 사업주체 : 철도공사, SH공사, 민간사업자가 공동 출자한 프로젝트 회사 • 개발방식 : 도시개발사업(도시개발법)

  9. 05 용산 조감도

  10. 06 나. 서울역북부역세권 □국제회의ㆍ전시ㆍ숙박ㆍ문화시설 등 국가상징거리에 부합하는 국제교류단지로 개발 □ 추진현황 - ’08.1. ~ : 개발구상 사전협의 및 공동협의회 구성·운영(서울시) - ’08.12. : 코레일, 서울시, 문광부MOU 체결 - ’09.5. ~ : 현상설계 공모 및 건축설계 - ’10.1. : 지구단위계획 변경 및 신축설계 진행 중 □ 추진계획 : 연내 실시설계 및 인허가를 완료하여 서울역 국제교류단지의 성공적 착수(’11.하반기) 사업현황 • 대상면적 : 56,285㎡(운영 32,153㎡, 시설 23,032㎡, 사유지 1,100㎡) • 용적률/건폐율 : 726.58%/ 71.74% • 연면적/규모 : 55,826㎡ / 최고높이 177M이하 • 총사업비: 9,288억 • 용도지역 : 3종 일반주거지역 ⇒ 일반상업지역 • 개발방향 : 컨벤션, 업무, 호텔, 판매시설 • 사업주체 : 직접개발(검토중) • 개발방식 : 지구단위계획사업(국토의 계획 및 이용에 관한 법률)

  11. 07 서울역북부 조감도 오피스40층 호텔(1급)21층 컨벤션9층

  12. 08 다. 성북역세권 □ 성북ㆍ장위뉴타운과 연계한 주거생활중심으로 개발 □ 추진현황 - ’08.8. ~ 12. : 물류기지 이전 기본구상 용역, ’08.9. ~ ’09.12. : 개발기본구상 및 타당성 조사 용역 - ’08.10. : 코레일ㆍ노원구MOU체결 - ’09. 6. : 서울시에 도시계획변경 사전협상 제안및 서울시 검토(사전협상 대상지 조건부 승인) - ’11. 2. : 서울시 도시계획위원회 자문(도시계획 변경 완료) □ 추진계획 : 이전대상지 확정 이후 역세권개발법 또는 도시개발법으로 주거복합단지 개발 추진 사업현황 • 대상면적 : 149,065㎡ 용적률 : 600% + @ • 연면적/규모 : 149,065㎡ / 평균층수 41F • 총사업비: 약 2조 5천억원 • 용도지역 : 일반상업지역 • 개발방향 : 복합단지시설(주거, 상업, 업무 등) • 사업주체 : 공동개발(코레일, 건설사) • 개발방식 : 도시개발사업 또는 역세권개발사업

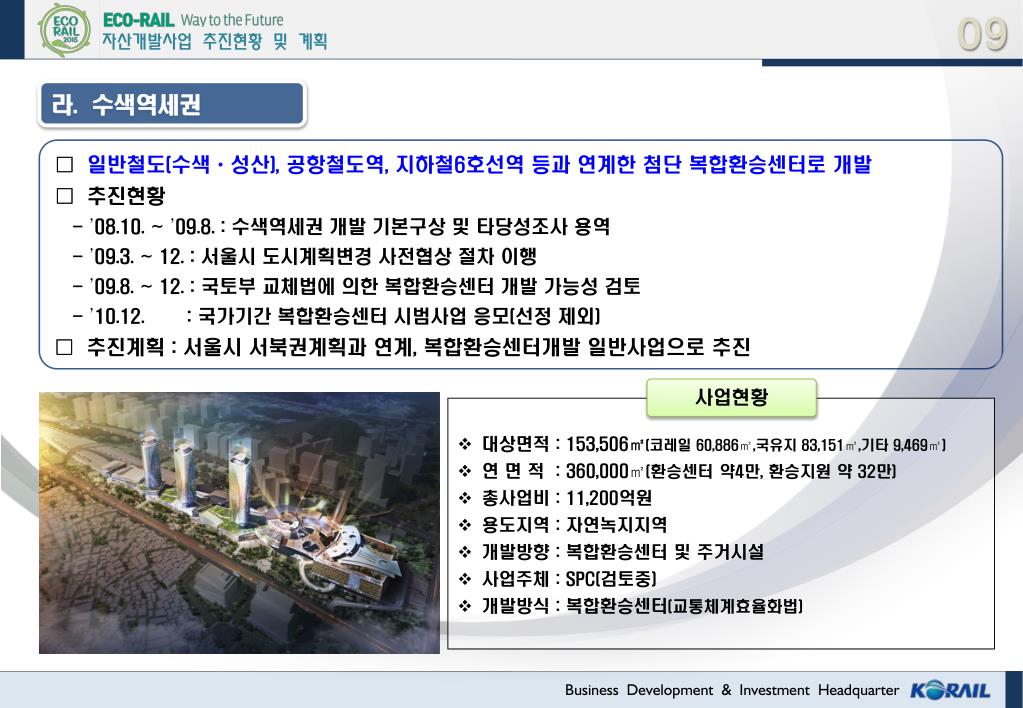

  13. 09 라. 수색역세권 □ 일반철도(수색ㆍ성산), 공항철도역, 지하철6호선역 등과 연계한 첨단 복합환승센터로 개발 □ 추진현황 - ’08.10. ~ ’09.8. : 수색역세권 개발 기본구상 및 타당성조사 용역 - ’09.3. ~ 12. : 서울시 도시계획변경 사전협상 절차 이행 - ’09.8. ~ 12. : 국토부교체법에 의한 복합환승센터 개발 가능성 검토 - ’10.12. : 국가기간 복합환승센터 시범사업 응모(선정 제외) □ 추진계획 : 서울시 서북권계획과 연계, 복합환승센터개발 일반사업으로 추진 사업현황 • 대상면적 : 153,506㎡(코레일60,886㎡,국유지 83,151㎡,기타 9,469㎡) • 연 면 적 : 360,000㎡(환승센터 약4만, 환승지원 약 32만) • 총사업비: 11,200억원 • 용도지역 : 자연녹지지역 • 개발방향 : 복합환승센터 및 주거시설 • 사업주체 : SPC(검토중) • 개발방식 : 복합환승센터(교통체계효율화법)

  14. 10 마. 대전역세권 □ 역 주변 도시기능 및 문화와 연계, 지역의 랜드마크로 개발 □ 추진현황 - ’06.12. : 재정비촉진지구 지정(대전시) - ’08. 8. : 대전역세권개발 사업공모(→ 대규모 점포 입점규제 등으로 공모무산) - ’09. 5. : 재정비촉진계획 결정고시(대전시) - ’09. 7. ~ : 실무협의회 구성(코레일, 대전시, 동구청, 철도공단) 및 대전역사건립 협의(→역사 증축 우선 시행) □ 추진계획 : 도입시설 확정 후 사업추진(주요 테넌트 유치를 위한 공동마케팅 전개 중) 사업현황 • 대상면적 : 224,710㎡(운영 84,349㎡, 시설 100,880㎡, 기타 39,481㎡) • 용적률/건폐율 : 700%~900% / 60% • 연면적/규모 : 681,470㎡/ 최고높이 300M이하 • 총사업비: 약 9천억원 • 용도지역 : 일반상업지역 • 개발방향 : 상업ㆍ업무ㆍ컨벤션 등 도심복합시설로 개발 • 사업주체 : 조합(검토중) • 개발방식 : 도시재정비촉진사업(도시재정비촉진 특별법)

  15. 11 바. 동대구역세권 □ 국토부복합환승센터 시범사업과 연계,환승ㆍ문화ㆍ상업시설 등 도심복합시설로 개발 □ 추진현황 - ’07.11.26 : 역세권개발 양해각서(MOU) 체결(코레일, 대구시) - ’08.1.~ : 역세권개발 실무협의회 구성ㆍ운영 - ’10.12.3 : 국토부 국가기간 복합환승센터 시범사업 선정 □ 추진계획 - 복합환승센터 시범사업과 연계한 철도부지 개발사업 추진(제3자 제안공모 중) 사업현황 • 대상면적 : 37,231㎡ • 용적률/건폐율 : 422.2% / 52.7% • 연면적/규모 : 268,882㎡/ 지하5층, 지상11층 • 총사업비: 약 5,600억원 • 용도지역 : 중심상업지역 • 개발방향 : 복합환승센터 및 지원시설 • 사업주체 : 민간기업 주도(코레일 참여 검토 중) • 개발방식 : 국가기간복합환승센터(교통체계효율화법)

  16. 12 중장기 개발계획 2. 철도연변부지(유휴지ㆍ폐선) 유휴부지 및 폐선부지 등을 활용·개발하여 주민 편익증진 및 수익창출 □역 외방의 유휴부지 또는 철도운송과 직접적으로 관련 없는 시설부지 등을 활용·개발 □ 각 부지별 여건, 수익전망 등을 고려하여 여건에 맞는 다양한 개발계획을 수립, 연차적으로 추진 *’11년도 중점사업: 용산중대병원부지, 해운대우동, 왕십리역, 영등포역, 당산동철도아파트부지 등 - 유휴부지 - 폐선부지 ※ 개발여건 등을 고려하여 자산개발종합계획 재조정 예정(’11년 4월중)

  17. 13 가. 왕십리역 유휴부지 □ 도시형생활주택을 장기 수익형 모델로 개발하여 안정적인 다원사업 기반조성 □ 추진현황 -’10.10. : 민간사업자 공모 -’10.10.28 : 우선협상자 선정(신영에셋컨소시엄) -’10.11. ~ ’11. 2. : 실무협상 □ 추진계획 : 사업추진협약 체결 완료및 건축설계ㆍ인허가 추진 사업현황 • 대상면적 : 5,693㎡ • 용적률/건폐율 : 249.15% / 24.15% • 연면적/규모 : 18,214㎡/ 3개동 299세대 (지하2층, 지상15층) • 총사업비: 약 257억원 • 공사기간 : 2011~2013년 • 개발방향 : 도시형생활주택 • 사업주체 : 신영에셋컨소시엄 • 사업방식 : 민간사업자 건설ㆍ운영 후 원상회복 또는 무상귀속

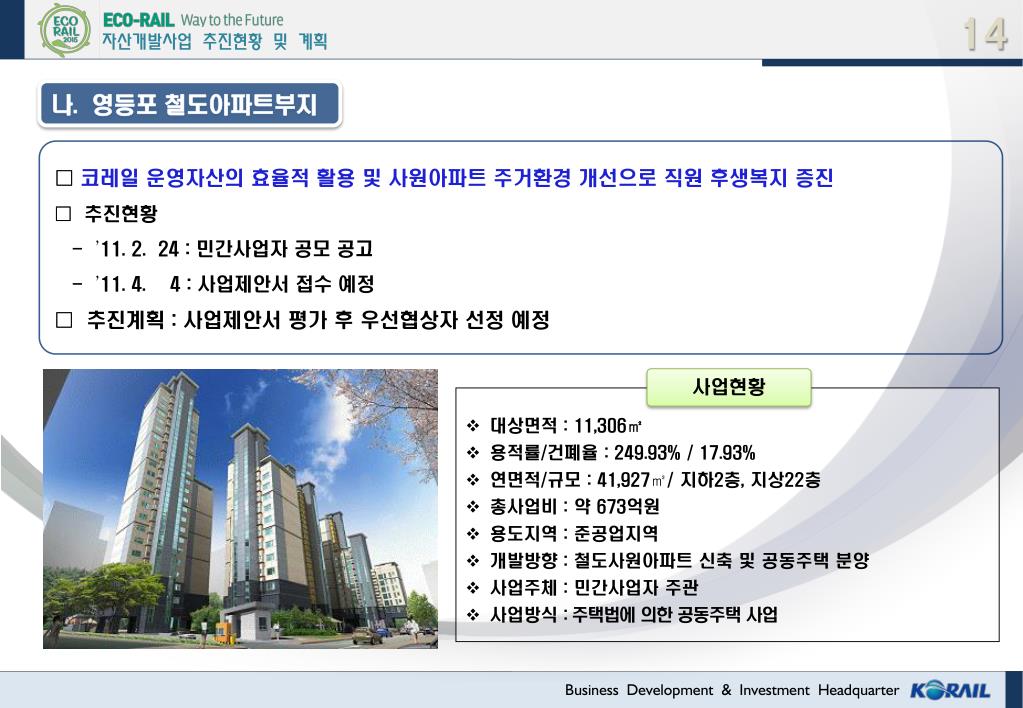

  18. 14 나. 영등포 철도아파트부지 □코레일 운영자산의 효율적 활용 및 사원아파트 주거환경 개선으로 직원 후생복지 증진 □ 추진현황 - ’11. 2. 24 : 민간사업자 공모 공고 - ’11. 4. 4 : 사업제안서 접수 예정 □ 추진계획 : 사업제안서 평가 후 우선협상자 선정 예정 사업현황 • 대상면적 : 11,306㎡ • 용적률/건폐율 : 249.93% / 17.93% • 연면적/규모 : 41,927㎡/ 지하2층, 지상22층 • 총사업비: 약 673억원 • 용도지역 : 준공업지역 • 개발방향 : 철도사원아파트 신축 및 공동주택 분양 • 사업주체 : 민간사업자 주관 • 사업방식 : 주택법에 의한 공동주택 사업

  19. 15 다. 중대 용산병원 부지 □용산병원 임대만료에 따른 새로운 운영사업자 선정으로 용산구민 및 철도직원 의료복지 향상 □추진현황 - 1984 : 철도청에서 중대의료원에 병원 임대 - 2010.3. ~ 11. : 용산병원 활성화 방안 및 전략수립 용역 시행 - 2011.2. ~ 3. : 운영사업자 공모 □ 추진계획 : 용산병원 운영사업자 재공모 예정(’11.5~6월) 부지현황

  20. 16 라. 경춘선 폐선부지 □ 경춘선복선전철 건설로 인해 발생되는 구, 철도시설을 활용ㆍ개발하는 사업 - 역사주변 개발 : 관광상품점, 위락시설, 식당 등 - 선로 개발 : 관광열차, 레일바이크 등 □ 추진현황 - ’10. 6월 : 철도공사, 철도공단, 춘천시 MOU체결 - ’10. 11~12월 : 사업자 공모 - ’11. 1월 : 사업주관후보자 선정 □ 추진계획 : SPC설립을 위한 협약체결검토 중이며,’11. 5월 SPC설립 예정 사업현황 • 대상구간 : 경춘선 구, 철도시설(춘천시계~김유정역) 약 20km • (부지면적 약 468,813㎡) • 총사업비: 약 559억원 • 개발방향 : 역사와 선로를 활용한 종합 관광산업 개발 • 사업주체 : 공사와 공단, 민간사업자 공동개발 추진 • - SPC설립(공사ㆍ공단 각 4억원, 민간 22억원, 총자본금30억원) 백양리역 김유정역 경강역 강촌역

  21. 17 서울역민자역사 전경 민자역사 개요 : 총 12개사 13개역 운영 중, 건설(3개역), 협의(2개역) 사업현황 3. 민자역사 노후역사 개량을 통한 고객편의시설 현대화 및 업무시설 취득으로 예산절감에 기여 □「국유철도 운영에 관한 특례법」에 의거, ’86년부터 ’04년까지 민간자본을 유치하여 현대식 종합역사를 개발 □ 역사 및 광장에 문화공간을 조성하고 편의시설·상업시설·후생복지시설 및 업무시설 확충 * 운영현황 : 총12개사 13개역 운영 [ 롯데역사(영등포, 대구), 동인천역사, 한화역사, 부평역사, 부천역사, 안양역사, 수원애경역사, 신촌역사, 현대아이파크몰, 비트플렉스, 평택역사, 한화청량리역사 ]

  22. 18 사업개요 연 혁 향후계획 가. 의정부민자역사 조 감 도 - 2002. 12. 10 : 회사설립 - 2007. 04. 12 : 종합사무소 착공(’08.5.28완공) - 2009. 06. 12 : 임시역사 이전 ■ 재무현황 (2010.12.31기준) (단위 : 백만원) - 2011. 03 :공정율53%(백화점 및 역무동 골조공사 중) - 2011. 12 : 역무시설 완료 - 2012. 03 : 상업시설 준공 및 영업개시

  23. 19 사업개요 연 혁 향후계획 나. 성북민자역사 조 감 도 - 1996. 09. 24 : 회사설립 - 2009. 06. 04 : 도시계획변경 사전협상대상지 선정(서울시) - 2011. 03.현재 : 서울시와 공공기여 방안 협상 중 (협상결과에 따라 규모 및 사업비 변경될 수 있음) ■ 재무현황 (2010.12.31기준) (단위 : 백만원) • - 2011. 12 : 도시관리계획 변경 및 건축 인허가 • - 2012. 01: 지장시설 이설 및 건축공사 착공 • - 2015. 07 : 준공 및 영업개시

  24. 20 구미복합역사 복합역사 개요 중장기 추진계획 4. 복합역사 기존 철도역사를 현대식 역무ㆍ상업시설로 개발하여 고객편의증진 및 수익 창출 □ 노후된 철도역사의 개량과 증·개축으로 역사 내 역무시설, 고객편의시설 및 상업시설을 현대화 □ 주변 개발여건 및 역사개량(신축·대규모 증축)과의 연계성을 고려하여 매년 1∼2개소 개발 *’11년도 중점사업 : 구로역, 성대역, 망우역 등 ※ 개발여건 등을 고려하여 자산개발종합계획 재조정 예정(’11년 4월중)

  25. 21 사업개요(운영 중) 연 혁 재무현황 (2010.12월) 가. 송내복합역사 송내복합역사 전경 - 2005. 08. 04 : 건축허가 - 2005. 10. 25 : 공사착공 및 임대분양 - 2006. 12. 29 : 건축물 사용승인 및 영업개시 ※ 2010회계연도 영업실적 (단위 : 백만원) (단위 : 백만원)

  26. 22 기본방향 실행방안 5. 복합환승센터 • 국토부 시범사업과 연계하여 체계적ㆍ단계적으로 개발 • 환승ㆍ문화ㆍ상업 등 복합시설의 입체 고밀도 개발 • ‘대중교통 중심 도시개발(TOD) 방식’정착화 • 국토부 시범사업 등 개발소요에 따라 단계적으로 개발 • ㆍ개소별 사업여건 및 사업성을 감안, 점진적 확대 추진 • ㆍ국토부 시범사업 대상지 및 권역별 주요 철도역 중심으로 우선 사업대상지를 선정ㆍ추진 • 지자체의 개발의지, 교통ㆍ여객수요, 사업성 등을 종합 고려, 공사 단독개발 또는 민간과 공동개발 • 방안을 마련하여 추진 ※ 국가기간복합환승센터 시범사업대상지(8개소) - 동대구, 광주송정, 익산, 부산부전, 울산, 경기대곡, 남춘천, 부산동래(지하철)

  27. 23 추진현황 사업별 기본구상(안) • 지자체별 개발계획 수립 용역 및 민간사업자 공모 계획 준비 중(’11년 ~ ) • ㆍ동 대 구 : 시범사업과 연계, 철도부지를 포함한 개발계획(안) 협의 중 • ㆍ 부산부전 : 철도공사, 부산시, 철도공단 MOU체결 (’10.9 ~ ) • ㆍ 광주송정 : 추진위원회 구성ㆍ운영(’11.1 ~ ) * 분야별 전문가, 주민대표, 정ㆍ관계 인사로 구성(22인) • ㆍ 울 산 : 실무협의회 구성ㆍ운영(’10.8 ~ ) * 울산시, 울산도시공사, 철도공사, 용역사 등 • ㆍ 경기대곡 : 실무협의회 구성 및 참여방안 협의 중 (’10.12~ ) (동대구) (광주송정) (부산부전) (익산)

  28. 24 추진현황 공모개요 6. 민간제안사업 추진현황 • 철도부지의 효율적 활용 및 다원사업 활성화를 위해 민간 제안사업을 공모 • 공 모 명 : 철도부지개발 민간제안사업 공모 • 공모대상 : 철도공사 자산 중 개발계획이 정해지지 않은 전국 약 157개소 • 공모기간 : 2010. 11. 10 ~ 2011. 3. 15 • * 1차 접수(’10.12.15), 2차 접수(’11.3.15) • 1차 제안서 접수 : 5개소 7건 • * 사업심의 통과한 동대구역, 덕소역 제3자 제안 공모 추진 중 • 2차 제안서 접수 : 7개소 10건 • * 영등포역, 청량리역, 광주역 3건 사업심의 예정(4월초)

  29. 25 가. 덕소역 철도부지개발 □덕소역 주차장부지를 활용, 고객 편의시설 유치 및 다원사업 활성화 □ 추진현황 - ’10.11. ~ 3. : 민간제안사업 공모 - ’11. 12. 15 : 제안서 접수(1차) - ’11. 1.~ 3. : 제안서 평가, 사업심의, 제3자 공모지침서 수립 □ 추진계획 : 제3자 제안 공모(’11.3.21~5.9) 중이며, 우선협상자대상자 선정 예정 사업현황 • 대상면적 : 3,659㎡ • 용적률/건폐율 : 28% / 19.9% • 연면적/규모 : 10,564㎡/ 지하1층, 지상3층 • 총사업비: 약 97억원 • 용도지역 : 자연녹지지역 • 개발방향 : 복합역사(판매시설) • 사업주체 : 민간사업자 주관 • 사업방식 : 민간사업자 건설ㆍ운영 후 원상회복 또는 무상귀속

  30. 26 나. 해운대우동 □ 부산 해운대의 수요를 고려, 최적의 도입시설을 결정하여 장기적 수익창출 방안으로 사업 추진 □ 추진현황 - ’10.11. ~ ’11.3. : 민간제안사업 공모 - ’10.12.15 : 제안서 접수(→사업심의 부결) □ 추진계획 : 사업추진방안을 다각도로 검토 중(직접개발 또는 민간과 공동개발, 분양ㆍ임대사업 등) 사업현황 • 대상면적 : 8,109㎡ • 용적률/건폐율 : 1,075% / 38% • 연면적/규모 : 97,098㎡/ 지하4층, 지상34층 • 총사업비: 약 1,800억원 • 용도지역 : 일반상업지역 • 개발방향 : 주상복합, 업무시설, 비즈니스 호텔 등 • 사업주체 및 방식 : 검토 중(민간주관 또는 코레일 참여)

  31. 27 다. 영등포역 유휴부지 • □영등포역 소화물부지를 활용, 고객 니즈에 부합하는 최적의 도입시설 공급 및 다원사업 활성화 • □ 추진현황 • - ’10.11. ~ 3 : 민간제안사업 공모 • - ’11. 3. 15 : 제안서 접수(2차) • □ 추진계획 : 사업제안서 평가 및 사업심의(’11.4월) 사업현황 • 대상면적 : 2,739㎡ • 용적률/건폐율 : 399.5% / 55.6% • 연면적/규모 : 17,506㎡/ 지하4층, 지상15층 • 총사업비: 약 338억원 • 용도지역 : 준공업지역 • 개발방향 : 비즈니스 호텔 또는 지식산업센터 등 • 사업주체 : 민간사업자 주관 • 사업방식 : 민간사업자 건설ㆍ운영 후 원상회복 또는 무상귀속

  32. 28 라. 청량리역 □청량리역차량정비고부지를 활용, 지역 여건에 맞는 도입시설 입지로 토지이용 합리화 및 환경개선 □ 추진현황 - ’10.11. ~ 3 : 민간제안사업 공모 - ’11. 3. 15 : 제안서 접수(2차) □ 추진계획 : 사업제안서 평가 및 사업심의(’11.4월) 사업현황 • 대상면적 : 34,421㎡ • 용적률/건폐율 : 307.83% / 57.65% • 연면적/규모 : 119,666㎡/ 지상31층 • 총사업비: 1,971억원 • 용도지역 : 제2,3종일반주거지역 • 개발방향 : 오피스텔, 도시형생활주택, 공동주택, 기숙사 등 • 사업주체 : 민간사업자 주관 • 사업방식 : 민간사업자 건설ㆍ운영 후 원상회복 또는 무상귀속

  33. 29 마. 광주역 □광주역 주차장부지를 활용, 고객 편의시설 유치 및 지역경제 활성화 □ 추진현황 - ’10.11. ~ 3 : 민간제안사업 공모 - ’11. 3. 15 : 제안서 접수(2차) □ 추진계획 : 사업제안서 평가 및 사업심의(’11.4월) 사업현황 • 대상면적 : 12,471㎡ • 용적률/건폐율 : 185.78% / 28.28% • 연면적/규모 : 17,506㎡/ 지하 9층 • 총사업비: 약 225억원 • 용도지역 : 제2종일반주거지역 • 개발방향 : 근린생활시설, 집회시설(예식장 등) • 사업주체 : 민간사업자 주관 • 사업방식 : 민간사업자 건설ㆍ운영 후 원상회복 또는 무상귀속

  34. 감사합니다.
