การบริหารโครงการ (Project Management)

การบริหารโครงการ (Project Management). โดย อาจารย์ สมสุณีย์ ดวงแข สถาบันวิจัยและให้คำปรึกษาแห่งมหาวิทยาลัยธรรมศาสตร์. การบริหารโครงการ. 1. ความรู้เบื้องต้นเกี่ยวกับโครงการ ความหมายโครงการ/ตัวอย่างโครงการ ลักษณะของโครงการ ความแตกต่างระหว่างแผนงาน(Program)และโครงการ (Project)

Jimmy
Download Presentation

การบริหารโครงการ (Project Management)

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript

  1. การบริหารโครงการ (Project Management) โดย อาจารย์ สมสุณีย์ ดวงแข สถาบันวิจัยและให้คำปรึกษาแห่งมหาวิทยาลัยธรรมศาสตร์ Page 1

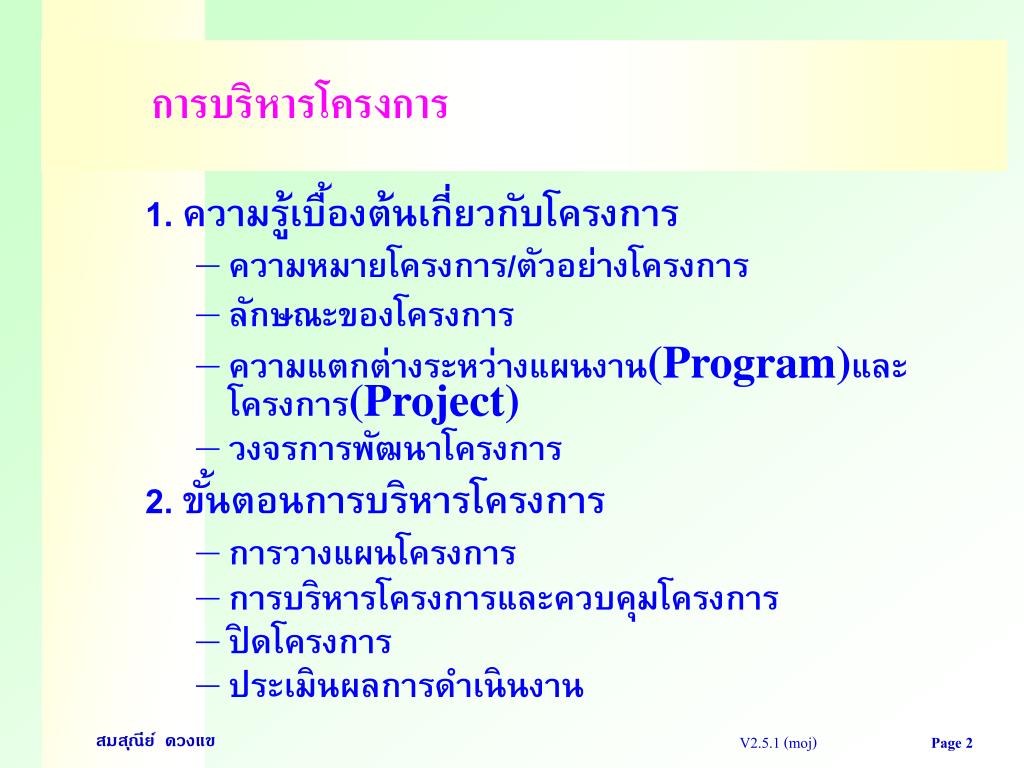

  2. การบริหารโครงการ 1. ความรู้เบื้องต้นเกี่ยวกับโครงการ • ความหมายโครงการ/ตัวอย่างโครงการ • ลักษณะของโครงการ • ความแตกต่างระหว่างแผนงาน(Program)และโครงการ(Project) • วงจรการพัฒนาโครงการ 2. ขั้นตอนการบริหารโครงการ • การวางแผนโครงการ • การบริหารโครงการและควบคุมโครงการ • ปิดโครงการ • ประเมินผลการดำเนินงาน Page 2

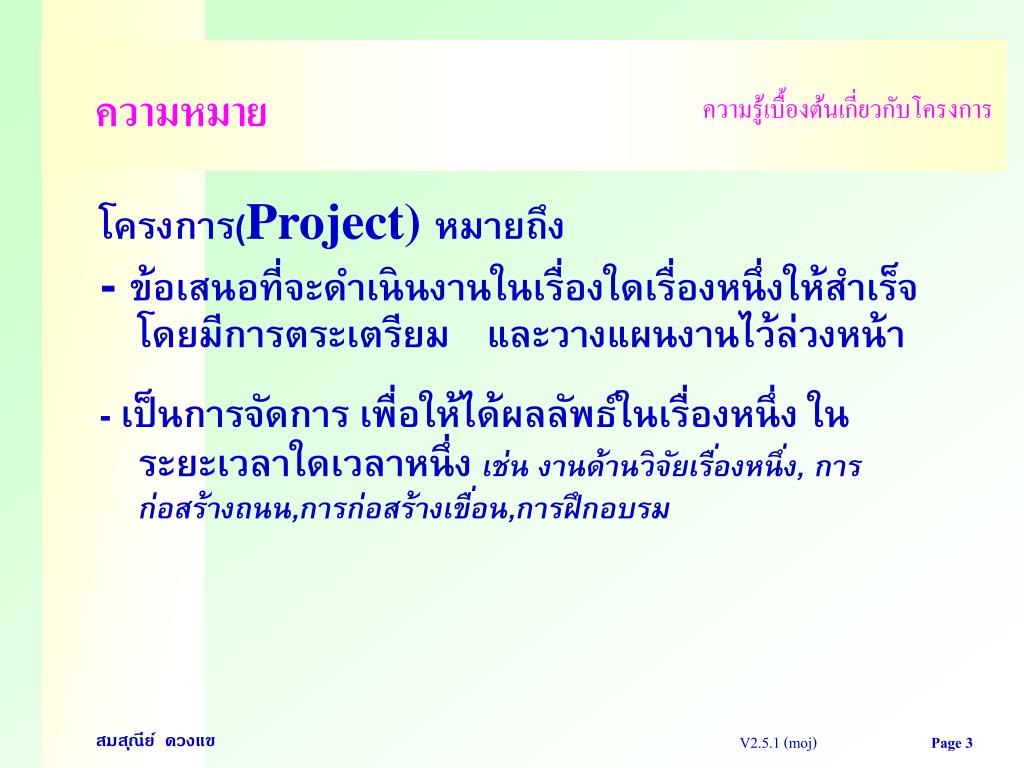

  3. ความรู้เบื้องต้นเกี่ยวกับโครงการความรู้เบื้องต้นเกี่ยวกับโครงการ ความหมาย โครงการ(Project) หมายถึง - ข้อเสนอที่จะดำเนินงานในเรื่องใดเรื่องหนึ่งให้สำเร็จ โดยมีการตระเตรียม และวางแผนงานไว้ล่วงหน้า - เป็นการจัดการ เพื่อให้ได้ผลลัพธ์ในเรื่องหนึ่ง ในระยะเวลาใดเวลาหนึ่ง เช่น งานด้านวิจัยเรื่องหนึ่ง, การก่อสร้างถนน,การก่อสร้างเขื่อน,การฝึกอบรม Page 3

  4. การก่อสร้างอาคาร/รถไฟใต้ดินการก่อสร้างอาคาร/รถไฟใต้ดิน การก่อสร้างท่าเรือ/ยานอวกาศ ความรู้เบื้องต้นเกี่ยวกับโครงการ ตัวอย่าง โครงการทางวิศวกรรม การก่อสร้างถนน Page 4

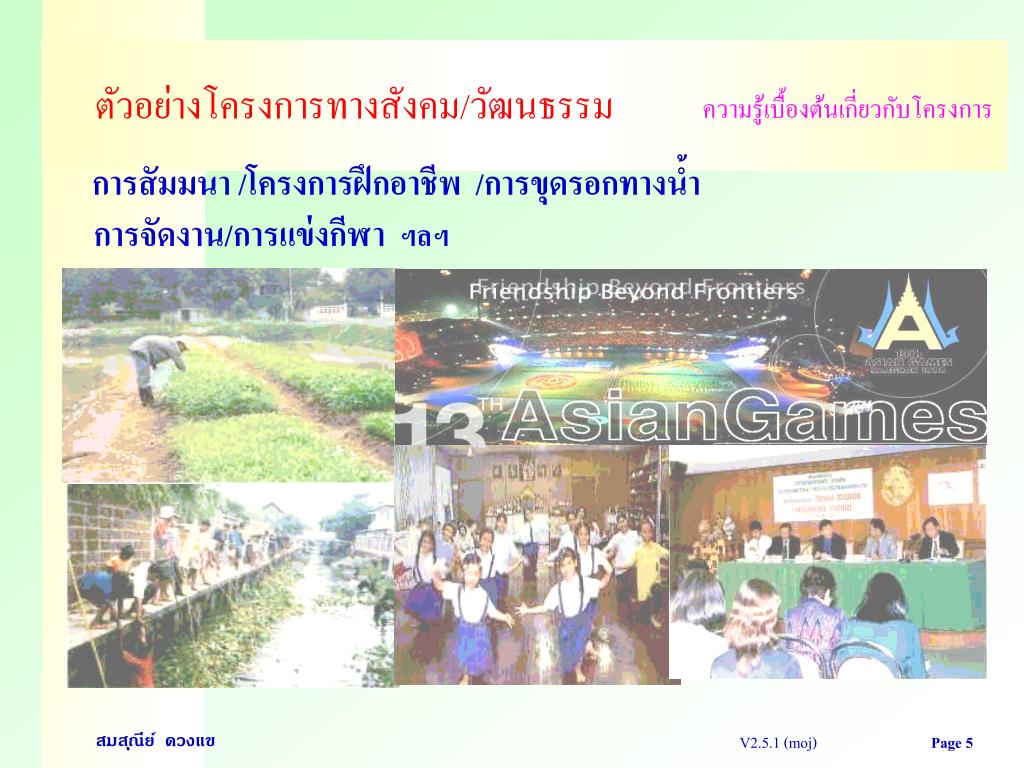

  5. การจัดงาน/การแข่งกีฬา ฯลฯ ความรู้เบื้องต้นเกี่ยวกับโครงการ ตัวอย่างโครงการทางสังคม/วัฒนธรรม การสัมมนา /โครงการฝึกอาชีพ /การขุดรอกทางน้ำ Page 5

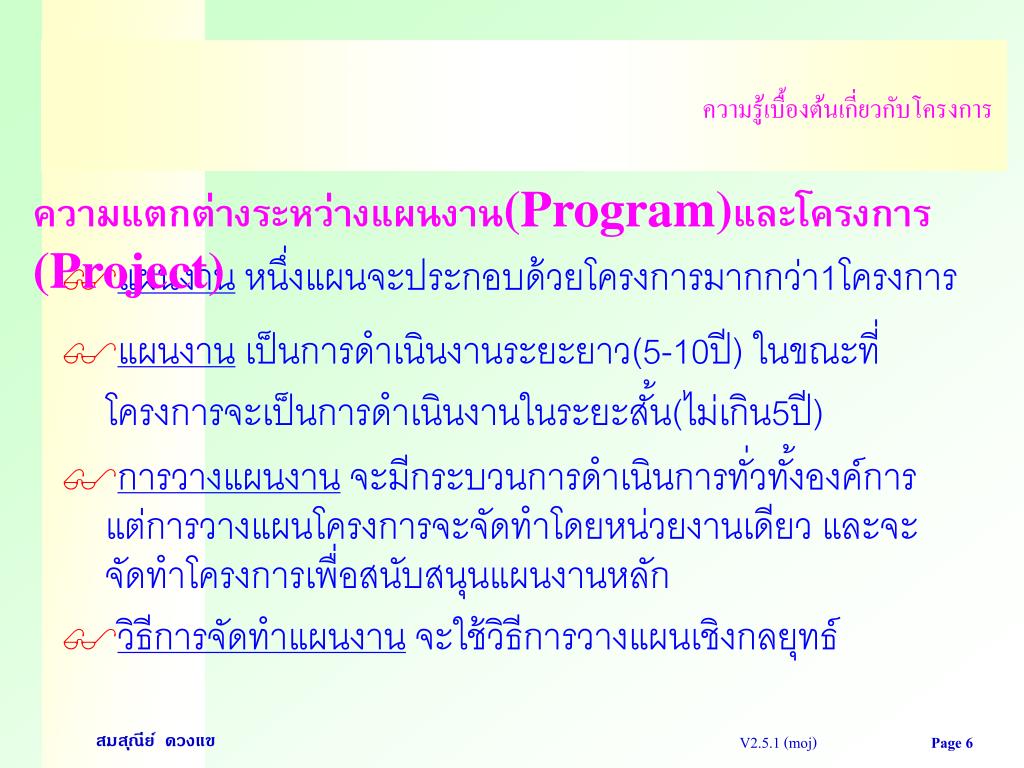

  6. ความรู้เบื้องต้นเกี่ยวกับโครงการความรู้เบื้องต้นเกี่ยวกับโครงการ ความแตกต่างระหว่างแผนงาน(Program)และโครงการ(Project) • แผนงาน หนึ่งแผนจะประกอบด้วยโครงการมากกว่า1โครงการ • แผนงาน เป็นการดำเนินงานระยะยาว(5-10ปี) ในขณะที่โครงการจะเป็นการดำเนินงานในระยะสั้น(ไม่เกิน5ปี) • การวางแผนงาน จะมีกระบวนการดำเนินการทั่วทั้งองค์การ แต่การวางแผนโครงการจะจัดทำโดยหน่วยงานเดียว และจะจัดทำโครงการเพื่อสนับสนุนแผนงานหลัก • วิธีการจัดทำแผนงาน จะใช้วิธีการวางแผนเชิงกลยุทธ์ Page 6

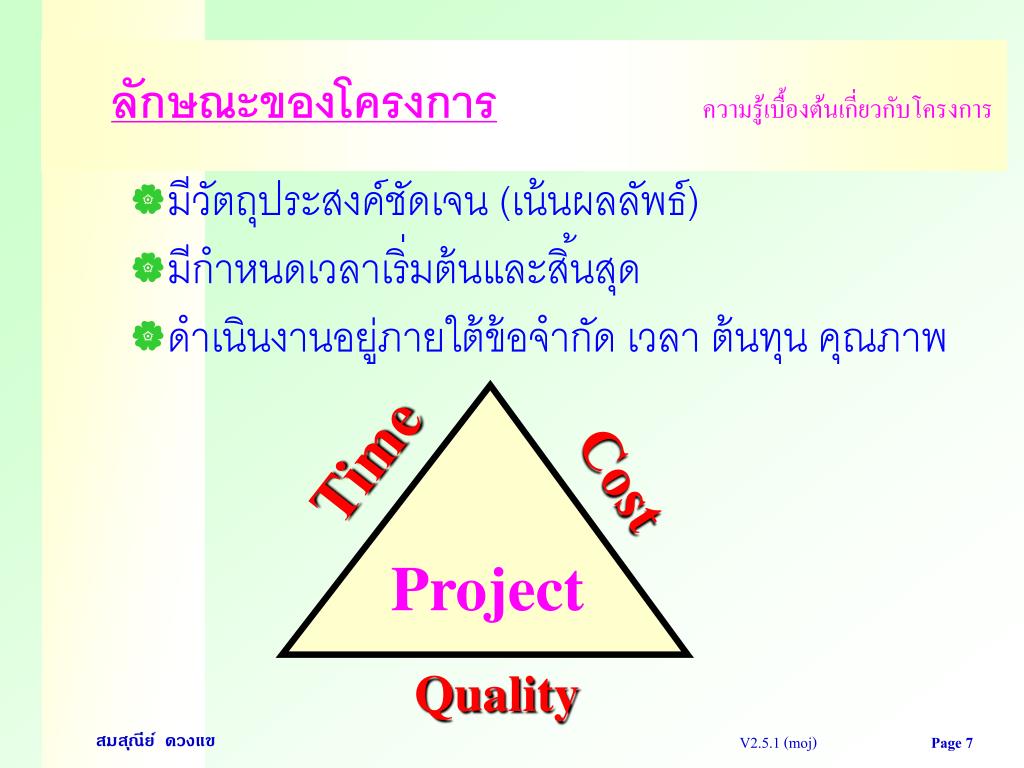

  7. Project Time Cost Quality ความรู้เบื้องต้นเกี่ยวกับโครงการ ลักษณะของโครงการ • มีวัตถุประสงค์ชัดเจน (เน้นผลลัพธ์) • มีกำหนดเวลาเริ่มต้นและสิ้นสุด • ดำเนินงานอยู่ภายใต้ข้อจำกัด เวลา ต้นทุน คุณภาพ Page 7

  8. ความรู้เบื้องต้นเกี่ยวกับโครงการความรู้เบื้องต้นเกี่ยวกับโครงการ 1.วิเคราะห์โครงการ 2. การบริหารโครงการ การวางแผน การติดตามควบคุม ปิดโครงการ 3. การบำรุงรักษา วงจรการพัฒนาโครงการ: • 1. ช่วงระยะก่อนการบริหารโครงการ • เสาะหาโครงการ • การวิเคราะห์โครงการเบื้องต้น • ศึกษาความเป็นไปได้ของโครงการ • การประเมินโครงการและตัดสินใจ • 2. ช่วงระยะการบริหารโครงการ • การวางแผนบริหารโครงการ • การติดตามควบคุมโครงการ • ปิดโครงการ • ประเมินผลการดำเนินงาน • 3. ช่วงระยะการบำรุงรักษา • การรับประกันและบำรุงรักษา Page 8

  9. ช่วงระยะการบริหารโครงการช่วงระยะการบริหารโครงการ ช่วงระยะหลัง บริหารโครงการ ช่วงระยะก่อน บริหารโครงการ ปิดโครงการ กิจกรรม กิจกรรม กิจกรรม ความรู้เบื้องต้นเกี่ยวกับโครงการ วงจรการพัฒนาโครงการ จัดซื้อ บัญชี-การเงิน วิเคราะห์โครงการ การวางแผนโครงการ ควบคุมติดตามโครงการ บำรุงรักษา วัตถุประสงค์ ประเมินผล Page 9

  10. การใช้ทรัพยากรเพื่อบริหารโครงการการใช้ทรัพยากรเพื่อบริหารโครงการ ปริมาณทรัพยากร ดำเนินการโครงการ ปิดโครงการ ริเริ่มโครงการ วางแผน ปริมาณการใช้ทรัพยากร (เงินทุน,แรงงาน,เครื่องจักร) เวลา Page 10

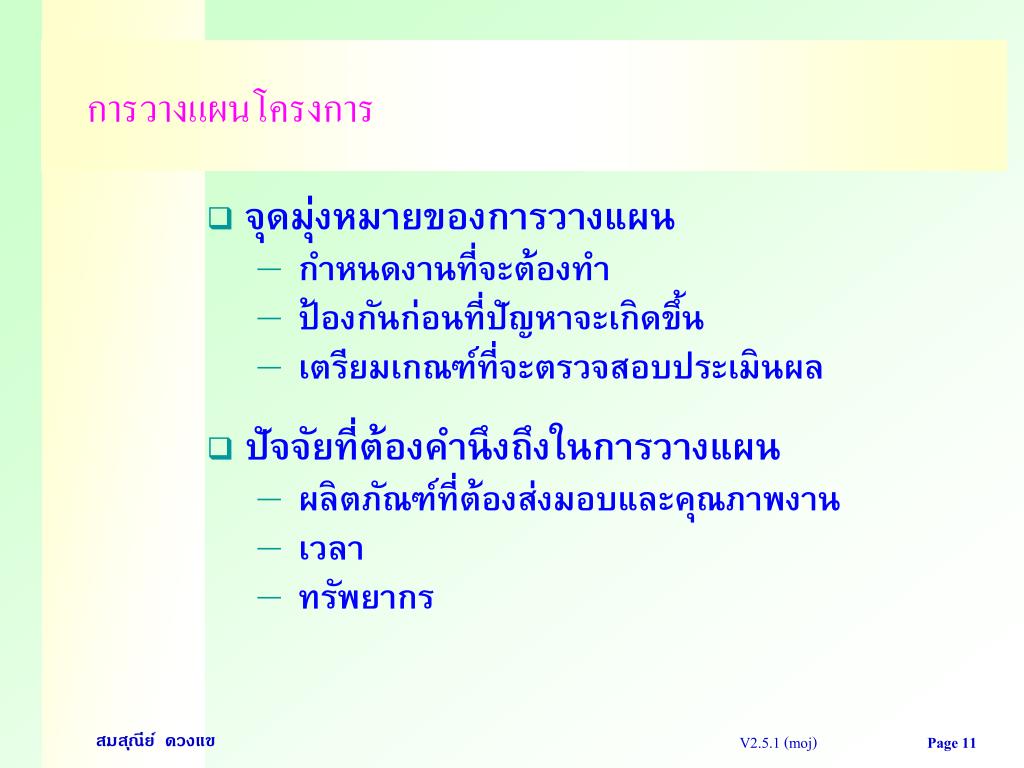

  11. การวางแผนโครงการ • จุดมุ่งหมายของการวางแผน • กำหนดงานที่จะต้องทำ • ป้องกันก่อนที่ปัญหาจะเกิดขึ้น • เตรียมเกณฑ์ที่จะตรวจสอบประเมินผล • ปัจจัยที่ต้องคำนึงถึงในการวางแผน • ผลิตภัณฑ์ที่ต้องส่งมอบและคุณภาพงาน • เวลา • ทรัพยากร Page 11

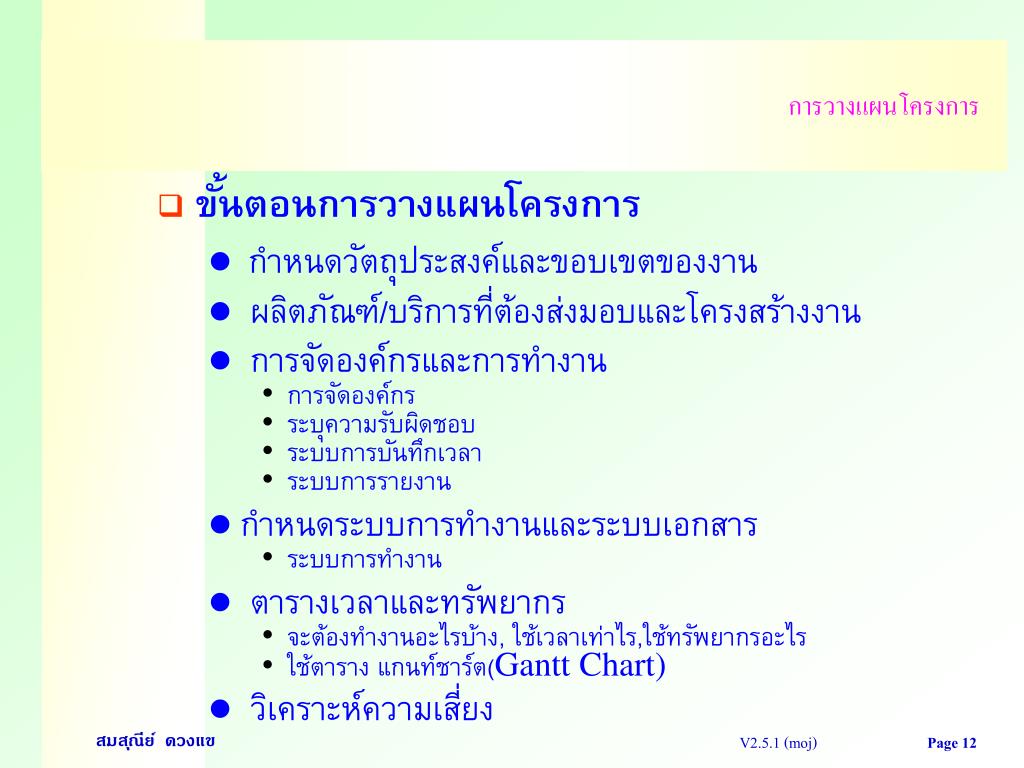

  12. การวางแผนโครงการ • ขั้นตอนการวางแผนโครงการ • กำหนดวัตถุประสงค์และขอบเขตของงาน • ผลิตภัณฑ์/บริการที่ต้องส่งมอบและโครงสร้างงาน • การจัดองค์กรและการทำงาน • การจัดองค์กร • ระบุความรับผิดชอบ • ระบบการบันทึกเวลา • ระบบการรายงาน • กำหนดระบบการทำงานและระบบเอกสาร • ระบบการทำงาน • ตารางเวลาและทรัพยากร • จะต้องทำงานอะไรบ้าง, ใช้เวลาเท่าไร,ใช้ทรัพยากรอะไร • ใช้ตาราง แกนท์ชาร์ต(Gantt Chart) • วิเคราะห์ความเสี่ยง Page 12

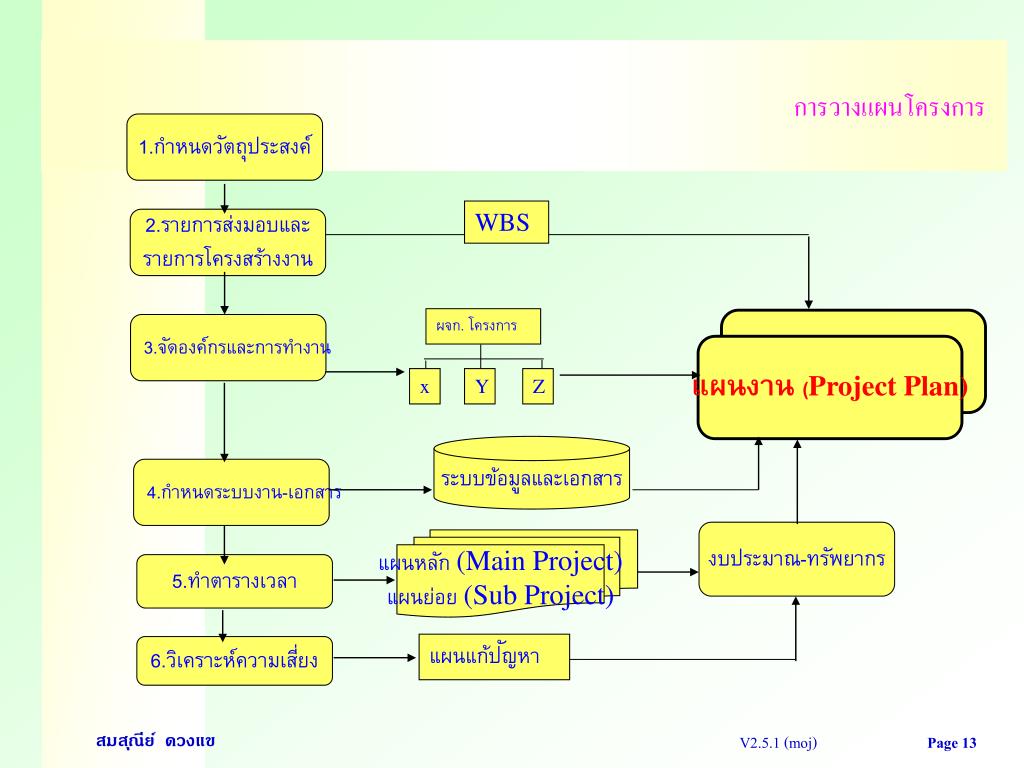

  13. WBS แผนงาน (Project Plan) ผจก. โครงการ ระบบข้อมูลและเอกสาร x Y Z งบประมาณ-ทรัพยากร แผนหลัก (Main Project) แผนย่อย (Sub Project) แผนแก้ปัญหา การวางแผนโครงการ 1.กำหนดวัตถุประสงค์ 2.รายการส่งมอบและ รายการโครงสร้างงาน 3.จัดองค์กรและการทำงาน 4.กำหนดระบบงาน-เอกสาร 5.ทำตารางเวลา 6.วิเคราะห์ความเสี่ยง Page 13

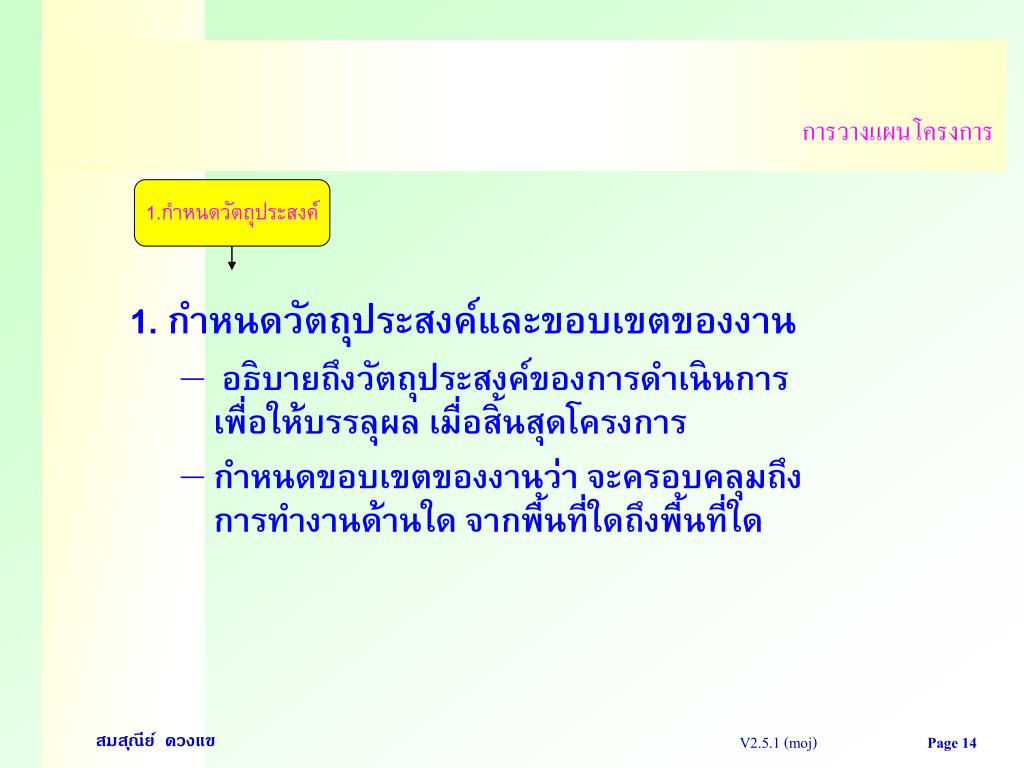

  14. การวางแผนโครงการ 1.กำหนดวัตถุประสงค์ 1. กำหนดวัตถุประสงค์และขอบเขตของงาน • อธิบายถึงวัตถุประสงค์ของการดำเนินการเพื่อให้บรรลุผล เมื่อสิ้นสุดโครงการ • กำหนดขอบเขตของงานว่า จะครอบคลุมถึงการทำงานด้านใด จากพื้นที่ใดถึงพื้นที่ใด Page 14

  15. การวางแผนโครงการ ตัวอย่าง - กำหนดวัตถุประสงค์และขอบเขตของงาน โครงการหมู่บ้าน/ชุมชนเฉลิมพระเกียรติปลอดยาเสพติด วัตถุประสงค์ของโครงการ • เพื่อรณรงค์ใหประชาชนและทุกหนวยงานทั้งภาครัฐและเอกชนรวมมือรวมใจกันดําเนินการใหชุมชนของตนอย่างน้อย 4,000 แห่งปลอดยาเสพติด โดยถวายเปนพระกุศลเนื่องในโอกาสพระราชพิธีมหามงคลเฉลิมพระชนมพรรษา 6 รอบ 5 ธันวาคม 2542 Page 15

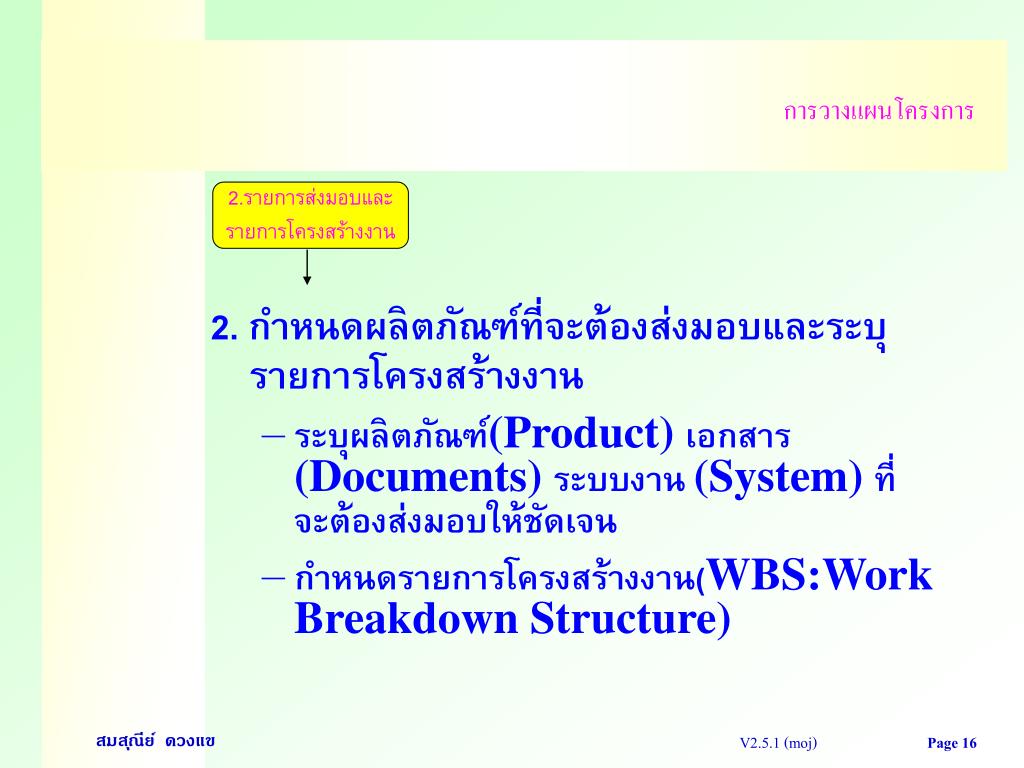

  16. การวางแผนโครงการ 2.รายการส่งมอบและ รายการโครงสร้างงาน 2. กำหนดผลิตภัณฑ์ที่จะต้องส่งมอบและระบุรายการโครงสร้างงาน • ระบุผลิตภัณฑ์(Product) เอกสาร (Documents) ระบบงาน (System) ที่จะต้องส่งมอบให้ชัดเจน • กำหนดรายการโครงสร้างงาน(WBS:Work Breakdown Structure) Page 16

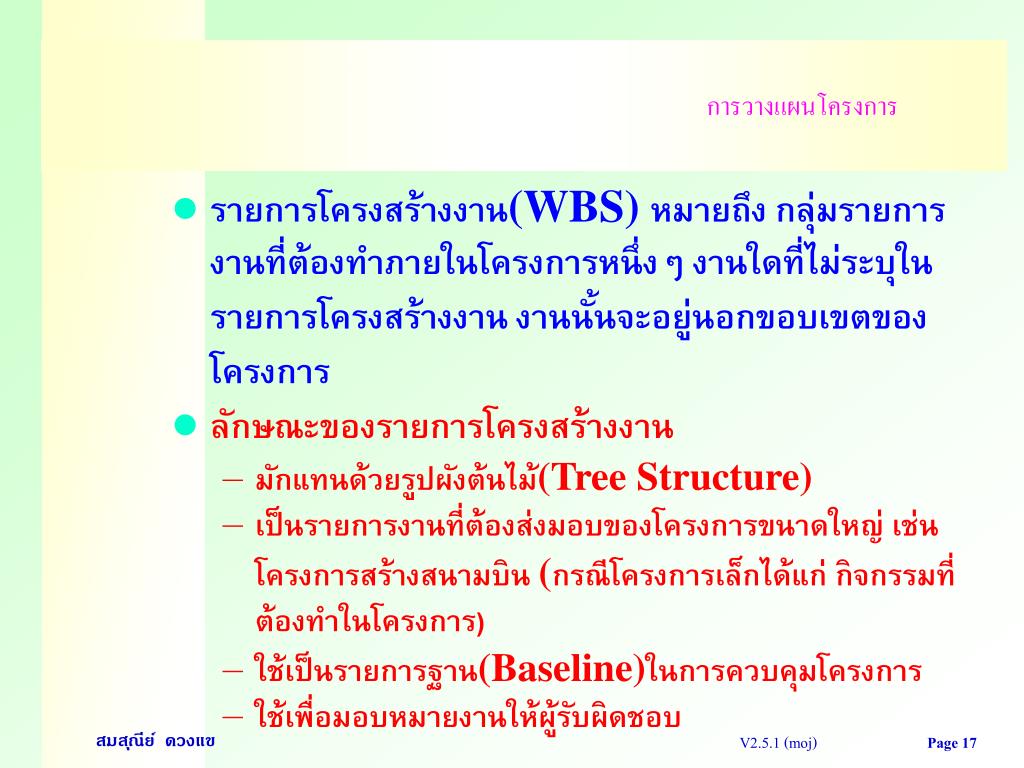

  17. การวางแผนโครงการ • รายการโครงสร้างงาน(WBS) หมายถึง กลุ่มรายการงานที่ต้องทำภายในโครงการหนึ่งๆ งานใดที่ไม่ระบุในรายการโครงสร้างงาน งานนั้นจะอยู่นอกขอบเขตของโครงการ • ลักษณะของรายการโครงสร้างงาน • มักแทนด้วยรูปผังต้นไม้(Tree Structure) • เป็นรายการงานที่ต้องส่งมอบของโครงการขนาดใหญ่ เช่น โครงการสร้างสนามบิน (กรณีโครงการเล็กได้แก่ กิจกรรมที่ต้องทำในโครงการ) • ใช้เป็นรายการฐาน(Baseline)ในการควบคุมโครงการ • ใช้เพื่อมอบหมายงานให้ผู้รับผิดชอบ Page 17

  18. ตัวอย่าง รายการโครงสร้างงาน(WBS) สนามบินสุวรรณภูมิ Page 18

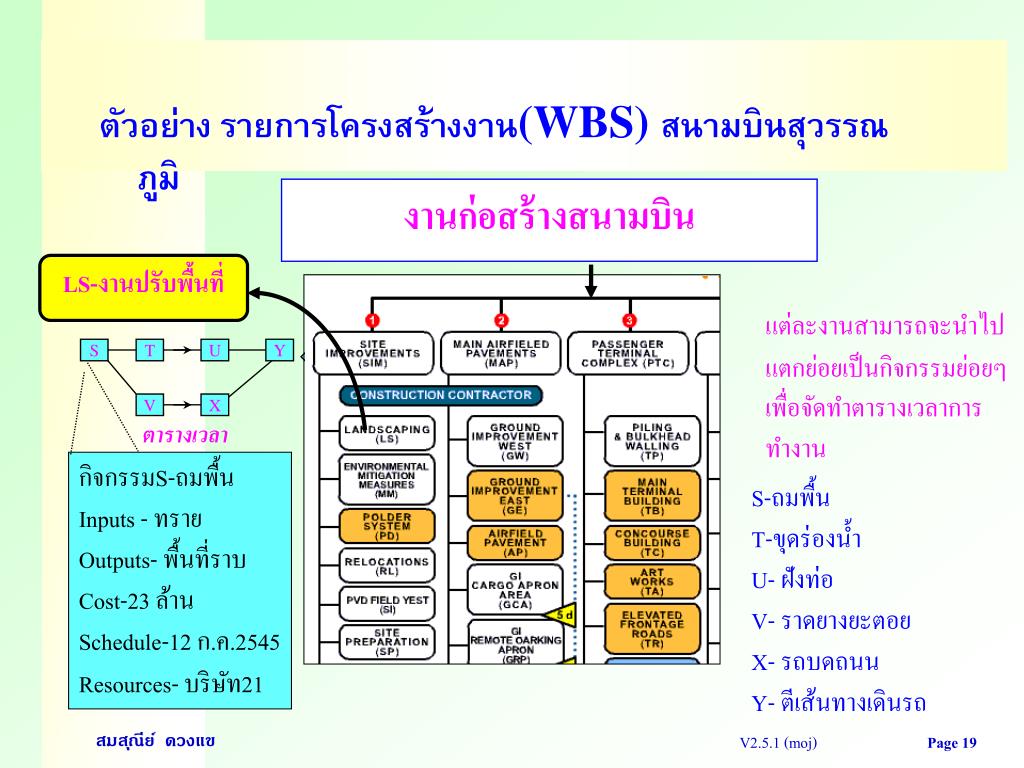

  19. S T U Y V X ตารางเวลา กิจกรรมS-ถมพื้น Inputs - ทราย Outputs- พื้นที่ราบ Cost-23 ล้าน Schedule-12 ก.ค.2545 Resources- บริษัท21 งานก่อสร้างสนามบิน ตัวอย่าง รายการโครงสร้างงาน(WBS) สนามบินสุวรรณภูมิ LS-งานปรับพื้นที่ แต่ละงานสามารถจะนำไปแตกย่อยเป็นกิจกรรมย่อยๆ เพื่อจัดทำตารางเวลาการทำงาน S-ถมพื้น T-ขุดร่องน้ำ U- ฝังท่อ V- ราดยางยะตอย X- รถบดถนน Y- ตีเส้นทางเดินรถ Page 19

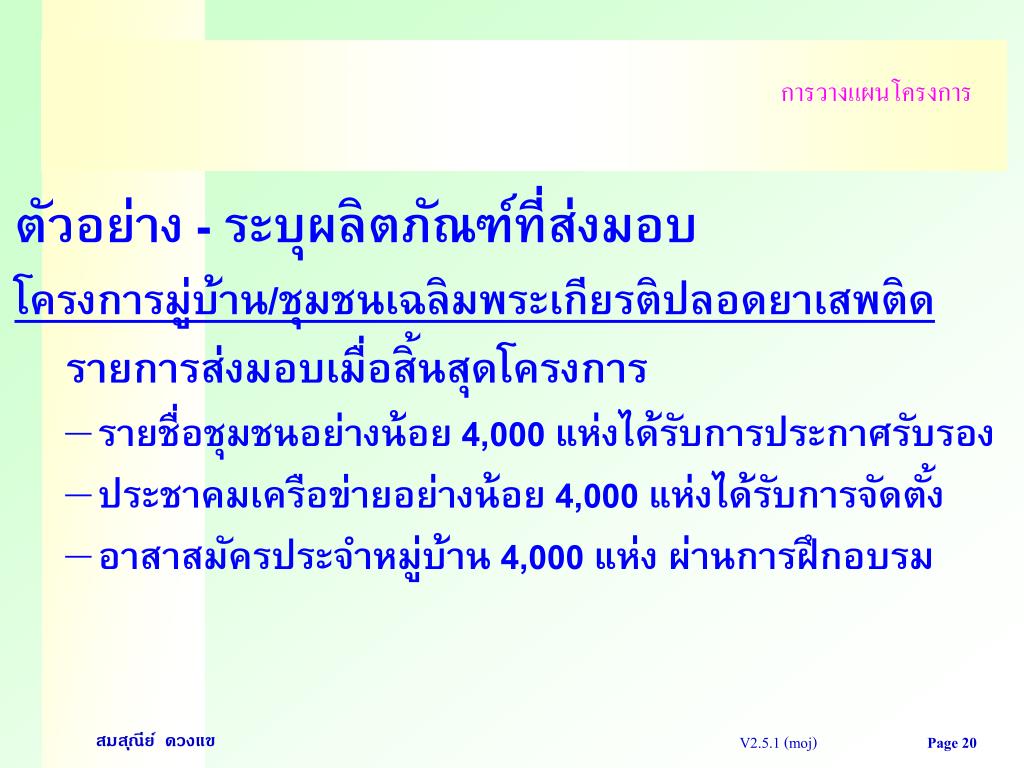

  20. การวางแผนโครงการ ตัวอย่าง - ระบุผลิตภัณฑ์ที่ส่งมอบ โครงการมู่บ้าน/ชุมชนเฉลิมพระเกียรติปลอดยาเสพติด รายการส่งมอบเมื่อสิ้นสุดโครงการ • รายชื่อชุมชนอย่างน้อย 4,000 แห่งได้รับการประกาศรับรอง • ประชาคมเครือข่ายอย่างน้อย 4,000 แห่งได้รับการจัดตั้ง • อาสาสมัครประจำหมู่บ้าน 4,000 แห่ง ผ่านการฝึกอบรม Page 20

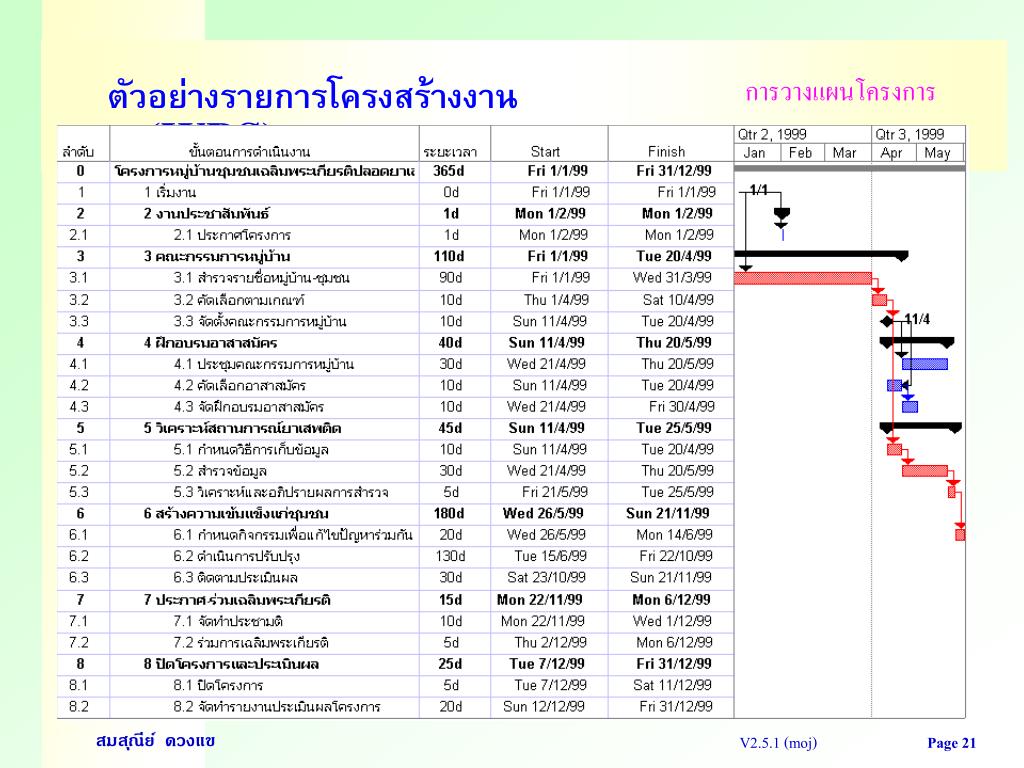

  21. การวางแผนโครงการ ตัวอย่างรายการโครงสร้างงาน(WBS) Page 21

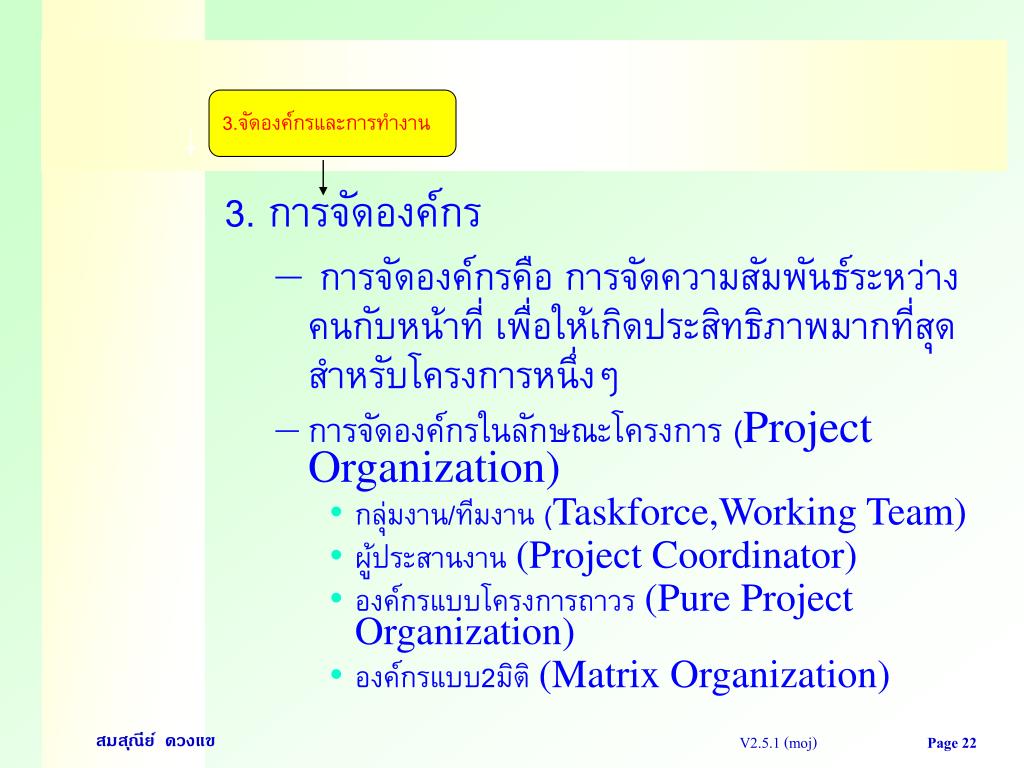

  22. 3.จัดองค์กรและการทำงาน3.จัดองค์กรและการทำงาน 3. การจัดองค์กร • การจัดองค์กรคือ การจัดความสัมพันธ์ระหว่างคนกับหน้าที่ เพื่อให้เกิดประสิทธิภาพมากที่สุดสำหรับโครงการหนึ่งๆ • การจัดองค์กรในลักษณะโครงการ (Project Organization) • กลุ่มงาน/ทีมงาน (Taskforce,Working Team) • ผู้ประสานงาน (Project Coordinator) • องค์กรแบบโครงการถาวร (Pure Project Organization) • องค์กรแบบ2มิติ (Matrix Organization) Page 22

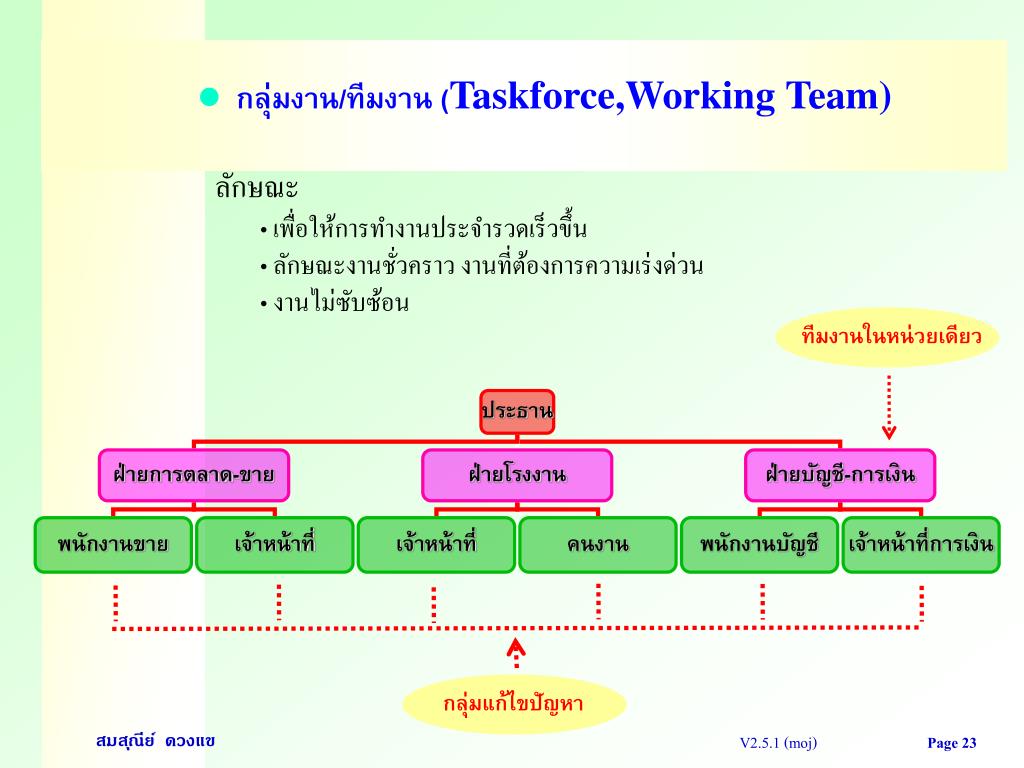

  23. ทีมงานในหน่วยเดียว ประธาน ฝ่ายการตลาด-ขาย ฝ่ายโรงงาน ฝ่ายบัญชี-การเงิน พนักงานขาย เจ้าหน้าที่ เจ้าหน้าที่ คนงาน พนักงานบัญชี เจ้าหน้าที่การเงิน กลุ่มแก้ไขปัญหา • ลักษณะ • เพื่อให้การทำงานประจำรวดเร็วขึ้น • ลักษณะงานชั่วคราว งานที่ต้องการความเร่งด่วน • งานไม่ซับซ้อน • กลุ่มงาน/ทีมงาน (Taskforce,Working Team) Page 23

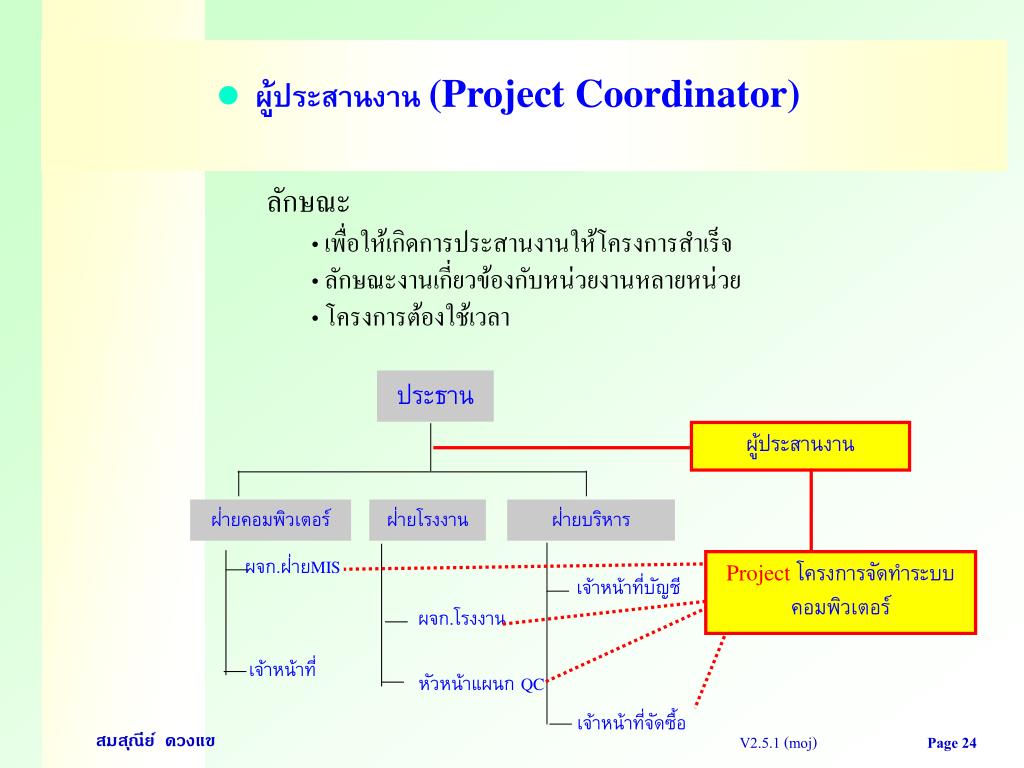

  24. ประธาน ผู้ประสานงาน ฝ่ายคอมพิวเตอร์ ฝ่ายโรงงาน ฝ่ายบริหาร ผจก.ฝ่ายMIS Project โครงการจัดทำระบบคอมพิวเตอร์ เจ้าหน้าที่บัญชี ผจก.โรงงาน เจ้าหน้าที่ หัวหน้าแผนกQC เจ้าหน้าที่จัดซื้อ • ลักษณะ • เพื่อให้เกิดการประสานงานให้โครงการสำเร็จ • ลักษณะงานเกี่ยวข้องกับหน่วยงานหลายหน่วย • โครงการต้องใช้เวลา • ผู้ประสานงาน (Project Coordinator) Page 24

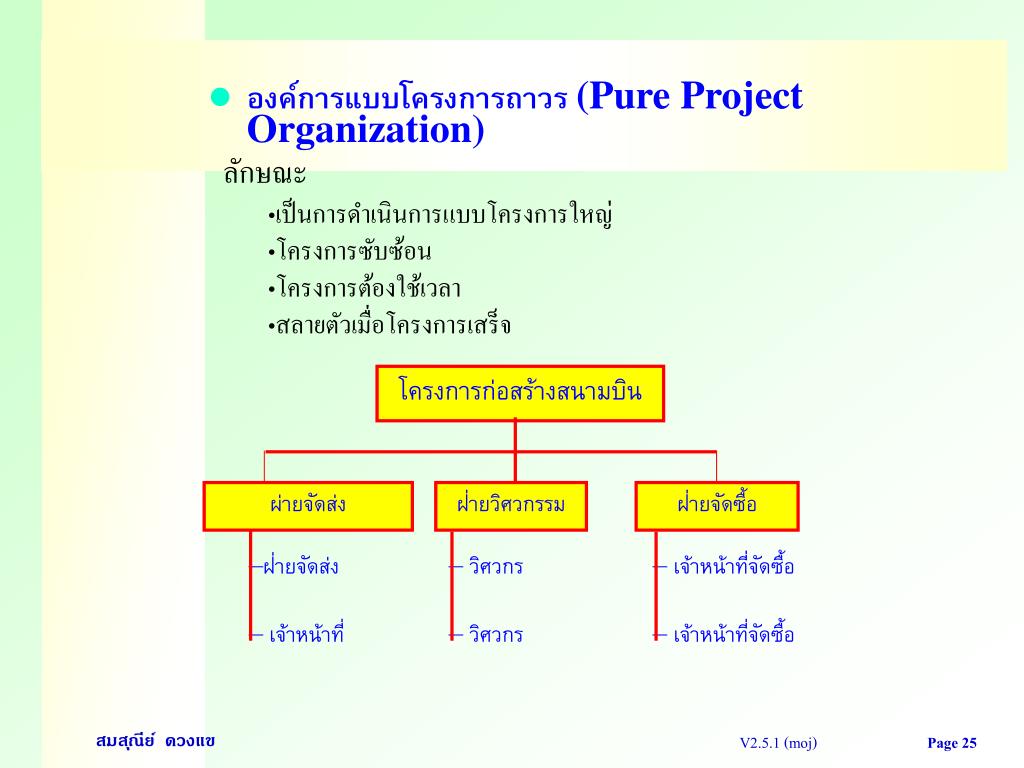

  25. โครงการก่อสร้างสนามบินโครงการก่อสร้างสนามบิน ผ่ายจัดส่ง ฝ่ายวิศวกรรม ฝ่ายจัดซื้อ • ฝ่ายจัดส่ง • เจ้าหน้าที่ • วิศวกร • วิศวกร • เจ้าหน้าที่จัดซื้อ • เจ้าหน้าที่จัดซื้อ • ลักษณะ • เป็นการดำเนินการแบบโครงการใหญ่ • โครงการซับซ้อน • โครงการต้องใช้เวลา • สลายตัวเมื่อโครงการเสร็จ • องค์การแบบโครงการถาวร (Pure Project Organization) Page 25

  26. ประธาน ฝ่ายโครงการ ฝ่ายวิศวกรรม ฝ่ายจัดซื้อ ผจก.โครงการ - 1 วิศวกร เจ้าหน้าที่จัดซื้อ วิศวกร เจ้าหน้าที่จัดซื้อ ผจก. โครงการ - 2 • ลักษณะ • โครงการซับซ้อน • มีโครงการเกิดขึ้นใหม่จำนวนมากและมีลักษณะคล้ายกัน • บุคลากรย้ายคืนหน่วยงานเมื่อโครงการเสร็จ • ต้องการรักษาบุคลากรให้มีความชำนาญ • องค์การแบบ2มิติ (Matrix Organization) Page 26

  27. ขนาดและความซับซ้อน จัดองค์การโครงการถาวร มาก กลุ่มงาน/ทีมงาน หลายแผนก องค์การ2มิติ (ถาวร) องค์การ2มิติ (ชั่วคราว) ปานกลาง กลุ่มงาน/ทีมงานในแผนกเดียว น้อย ระยะเวลาโครงการ &จำนวนโครงการใหม่ น้อย ปานกลาง มาก ปัจจัยในการพิจารณาในการจัดองค์การในโครงการ Page 27

  28. การวางแผนโครงการ • การกำหนดบทบาทและหน้าที่ความรับผิดชอบ • หน้าที่และบทบาท (Roles and Functions) • การกำหนดหน้าที่ความรับผิดชอบ (Allocation of Responsibility) ตัวอย่างบทบาทในโครงการ • ผู้ดำเนินงาน,วิศวกร,นักวิจัย,ผู้ช่วยนักวิจัย&ข้อมูล,โปรแกรมเมอร์ • ผู้จัดการโครงการ,ผู้รับผิดชอบโครงการ,ผู้ประสานงาน • เจ้าหน้าที่ทดสอบ,เจ้าหน้าที่ตรวจสอบคุณภาพ,เจ้าหน้าที่ควบคุมข้อมูล,เจ้าหน้าที่ควบคุมงบประมาณ,เจ้าหน้าที่จัดซื้อ • นักออกแบบ,เจ้าหน้าที่วิเคราะห์,สถาปัตยกร,ครีเอทีฟ Page 28

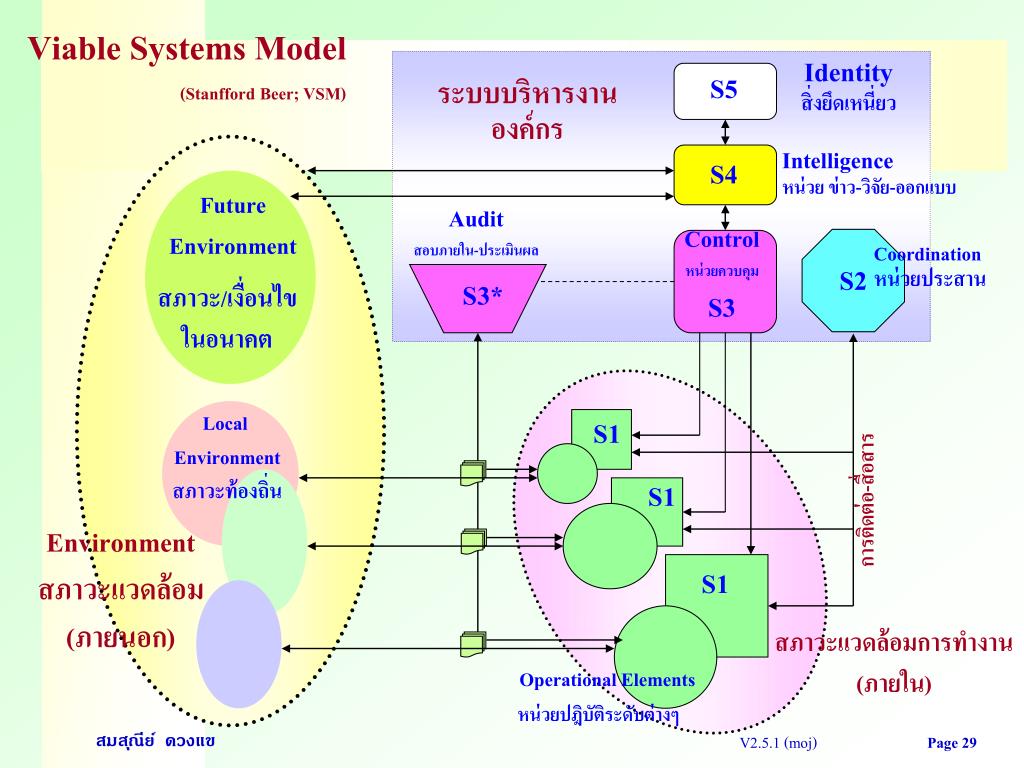

  29. Identity สิ่งยึดเหนี่ยว S5 ระบบบริหารงานองค์กร Intelligence หน่วย ข่าว-วิจัย-ออกแบบ S4 Future Environment Audit สอบภายใน-ประเมินผล Control หน่วยควบคุม S3 S2 Coordination หน่วยประสาน S3* สภาวะ/เงื่อนไข ในอนาคต Local Environment สภาวะท้องถิ่น S1 S1 การติดต่อ-สื่อสาร Environment สภาวะแวดล้อม (ภายนอก) S1 สภาวะแวดล้อมการทำงาน (ภายใน) Operational Elements หน่วยปฎิบัติระดับต่างๆ Viable Systems Model (Stanfford Beer; VSM) Page 29

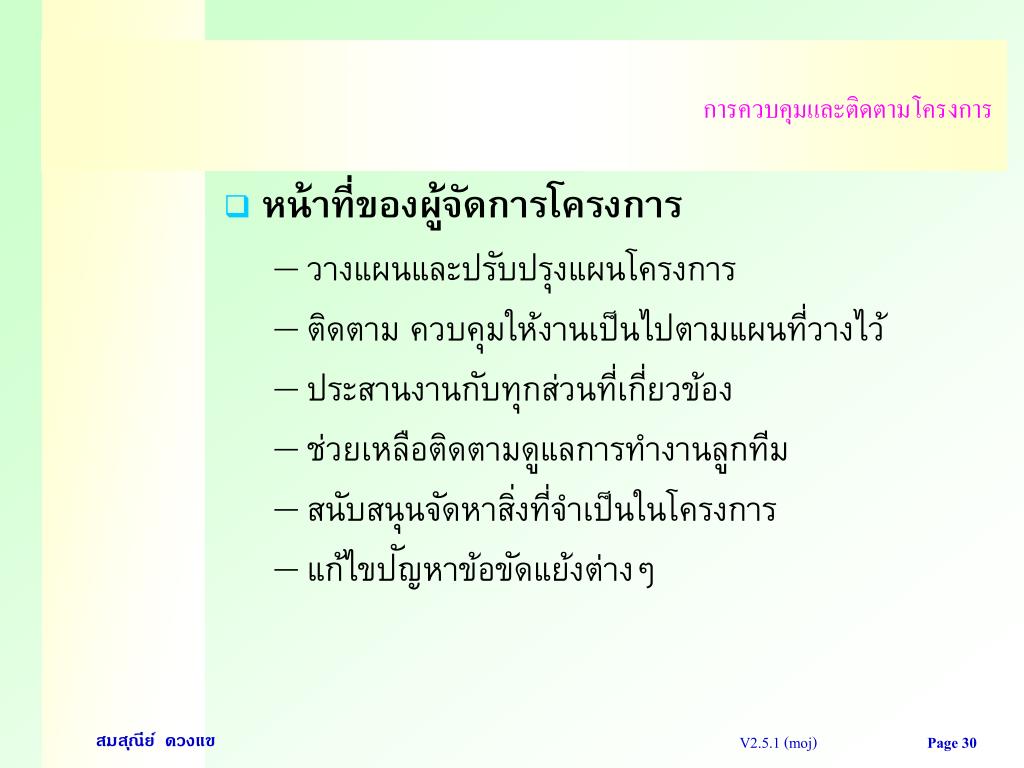

  30. การควบคุมและติดตามโครงการการควบคุมและติดตามโครงการ • หน้าที่ของผู้จัดการโครงการ • วางแผนและปรับปรุงแผนโครงการ • ติดตาม ควบคุมให้งานเป็นไปตามแผนที่วางไว้ • ประสานงานกับทุกส่วนที่เกี่ยวข้อง • ช่วยเหลือติดตามดูแลการทำงานลูกทีม • สนับสนุนจัดหาสิ่งที่จำเป็นในโครงการ • แก้ไขปัญหาข้อขัดแย้งต่างๆ Page 30

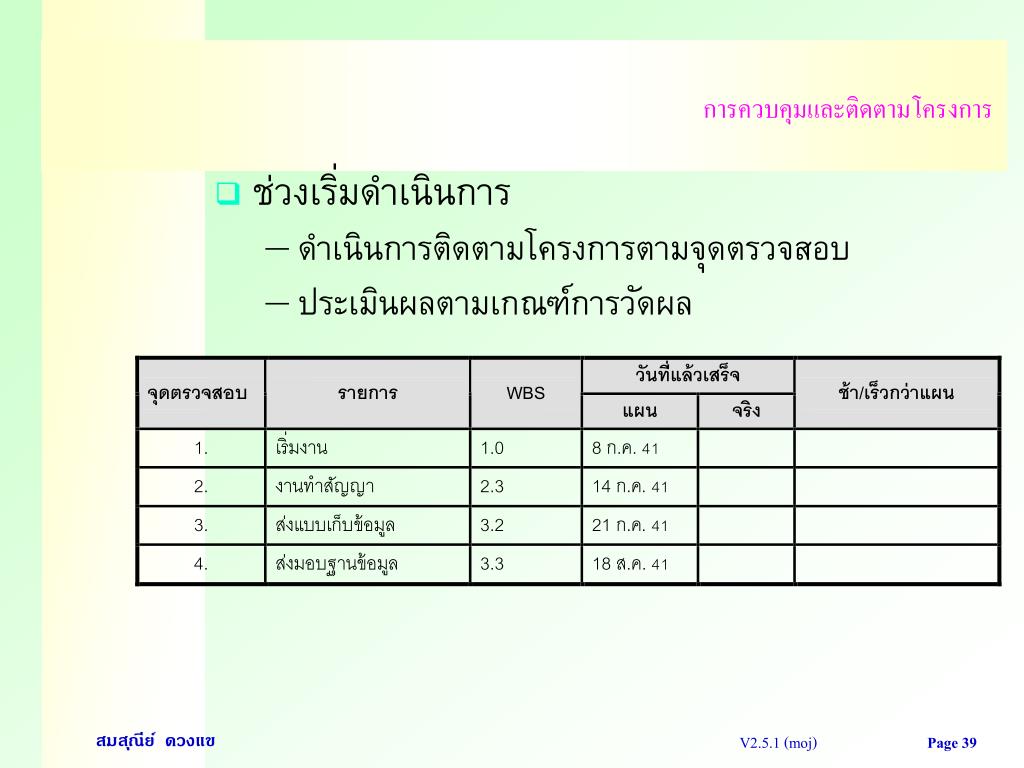

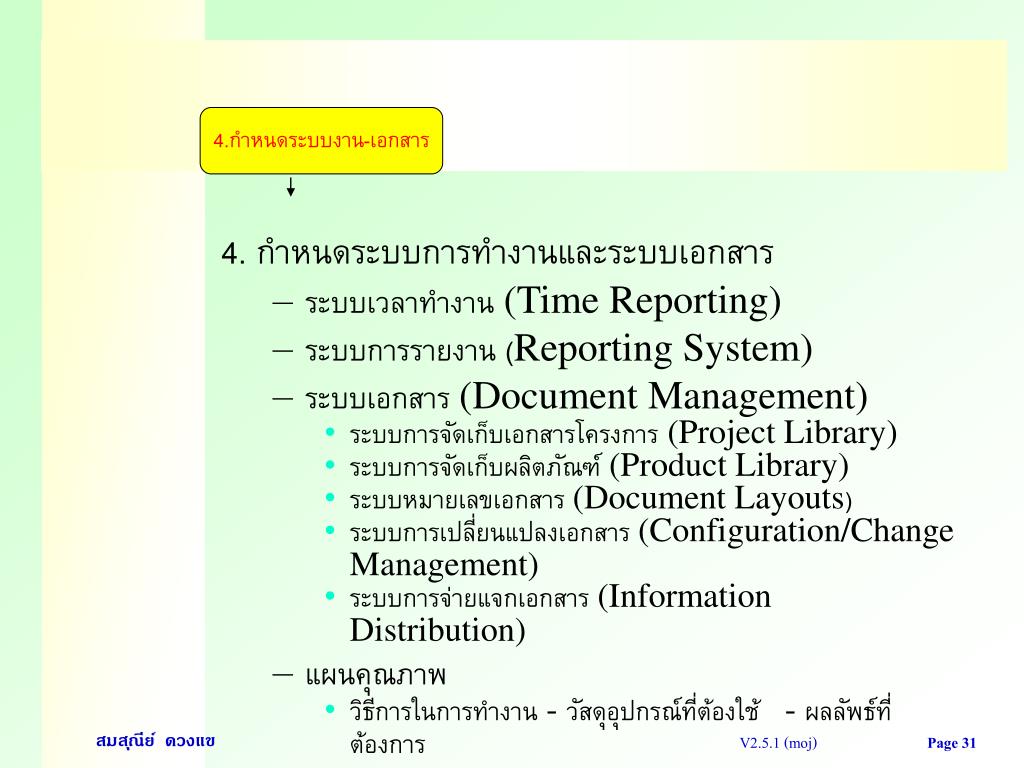

  31. 4.กำหนดระบบงาน-เอกสาร 4. กำหนดระบบการทำงานและระบบเอกสาร • ระบบเวลาทำงาน (Time Reporting) • ระบบการรายงาน (Reporting System) • ระบบเอกสาร (Document Management) • ระบบการจัดเก็บเอกสารโครงการ (Project Library) • ระบบการจัดเก็บผลิตภัณฑ์ (Product Library) • ระบบหมายเลขเอกสาร (Document Layouts) • ระบบการเปลี่ยนแปลงเอกสาร (Configuration/Change Management) • ระบบการจ่ายแจกเอกสาร (Information Distribution) • แผนคุณภาพ • วิธีการในการทำงาน - วัสดุอุปกรณ์ที่ต้องใช้ - ผลลัพธ์ที่ต้องการ Page 31

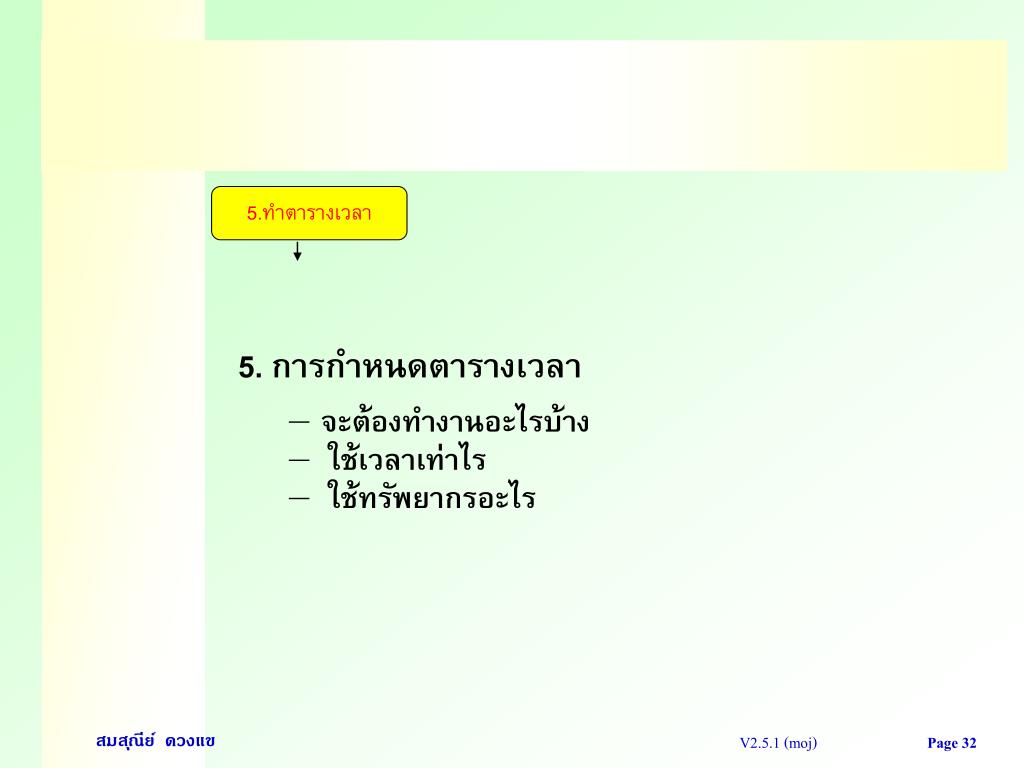

  32. 5.ทำตารางเวลา 5. การกำหนดตารางเวลา • จะต้องทำงานอะไรบ้าง • ใช้เวลาเท่าไร • ใช้ทรัพยากรอะไร Page 32

  33. การกำหนดตารางเวลาโครงการการกำหนดตารางเวลาโครงการ • จุดมุ่งหมายของการกำหนดตารางเวลาโครงการ • จะต้องทำงานอะไรบ้าง • ใช้เวลาเท่าไร • ใช้ทรัพยากรอะไร • เครื่องมือที่ใช้ในการจัดทำตารางเวลา • Gantt Chart : by Henry Gantt • ประกอบด้วยกิจกรรมช่วงเวลา กราฟแท่งแนวนอน • Precedence Diagram Method (PDM): by John W. Fondahl, Standford University Page 33

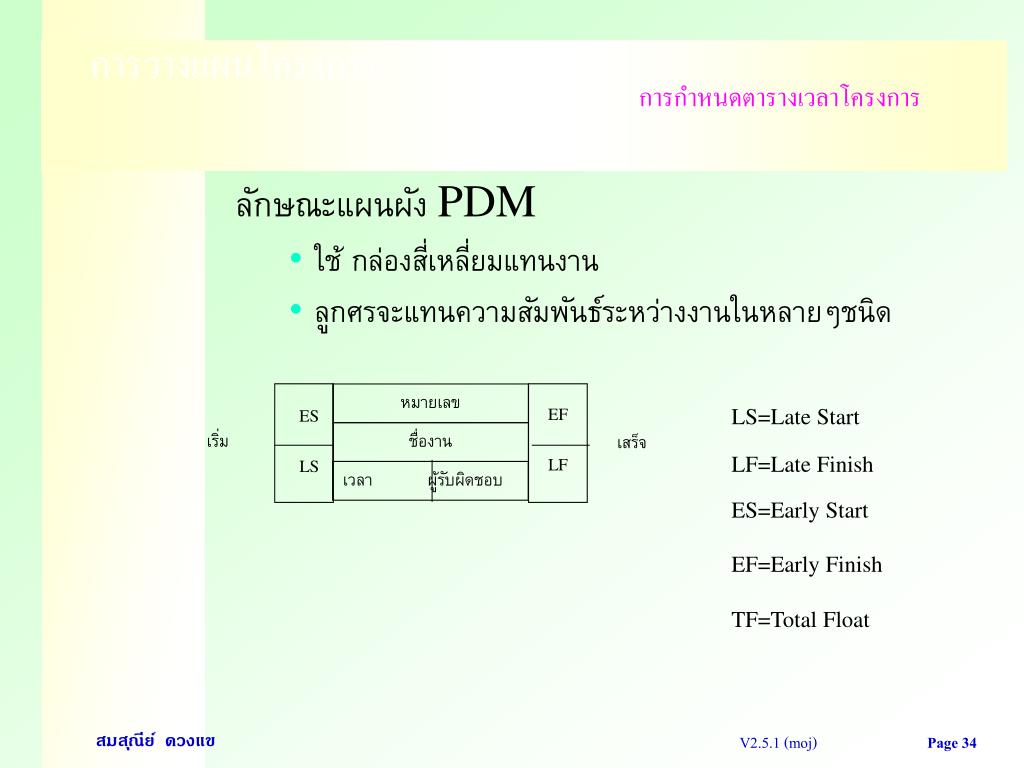

  34. หมายเลข EF ES LS=Late Start เริ่ม ชื่องาน เสร็จ LF LS เวลา ผู้รับผิดชอบ LF=Late Finish ES=Early Start EF=Early Finish TF=Total Float การวางแผนโครงการ การกำหนดตารางเวลาโครงการ ลักษณะแผนผัง PDM • ใช้ กล่องสี่เหลี่ยมแทนงาน • ลูกศรจะแทนความสัมพันธ์ระหว่างงานในหลายๆชนิด Page 34

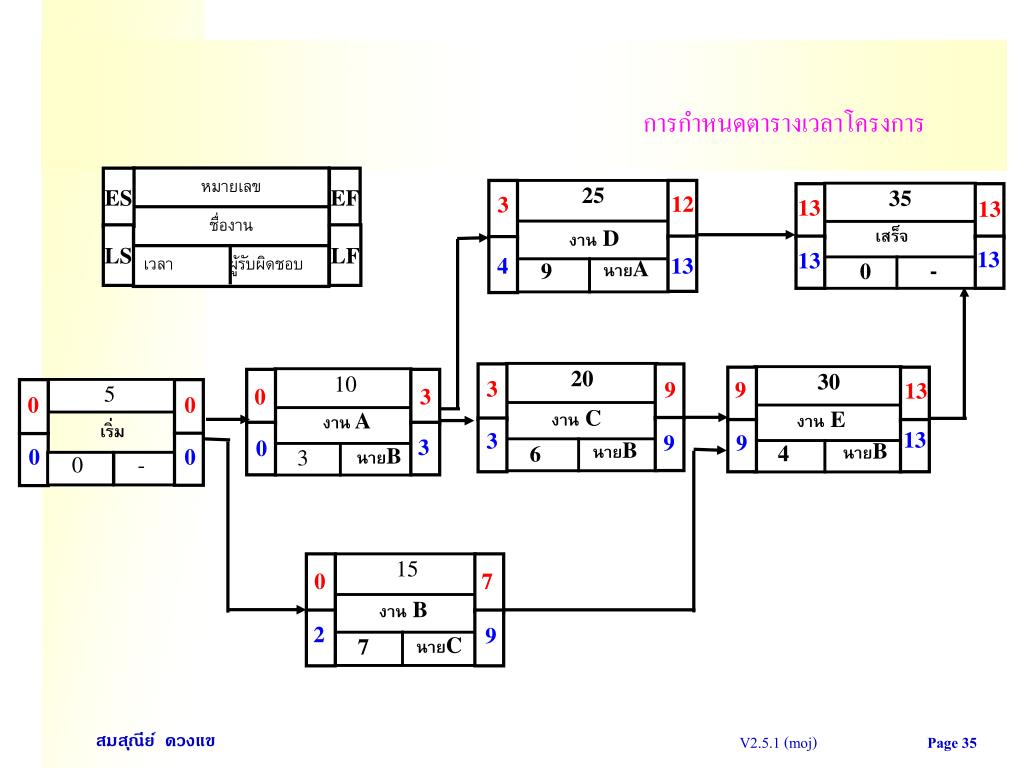

  35. หมายเลข ES EF 25 35 ชื่องาน เสร็จ งาน D LS LF เวลา ผู้รับผิดชอบ - 9 นายA 0 20 30 10 5 งาน C งาน E งาน A เริ่ม นายB 4 นายB 6 3 นายB 0 - 15 งาน B 7 นายC การกำหนดตารางเวลาโครงการ 12 3 13 13 13 13 4 13 3 9 9 13 0 3 0 0 13 3 9 9 3 0 0 0 0 7 2 9 Page 35

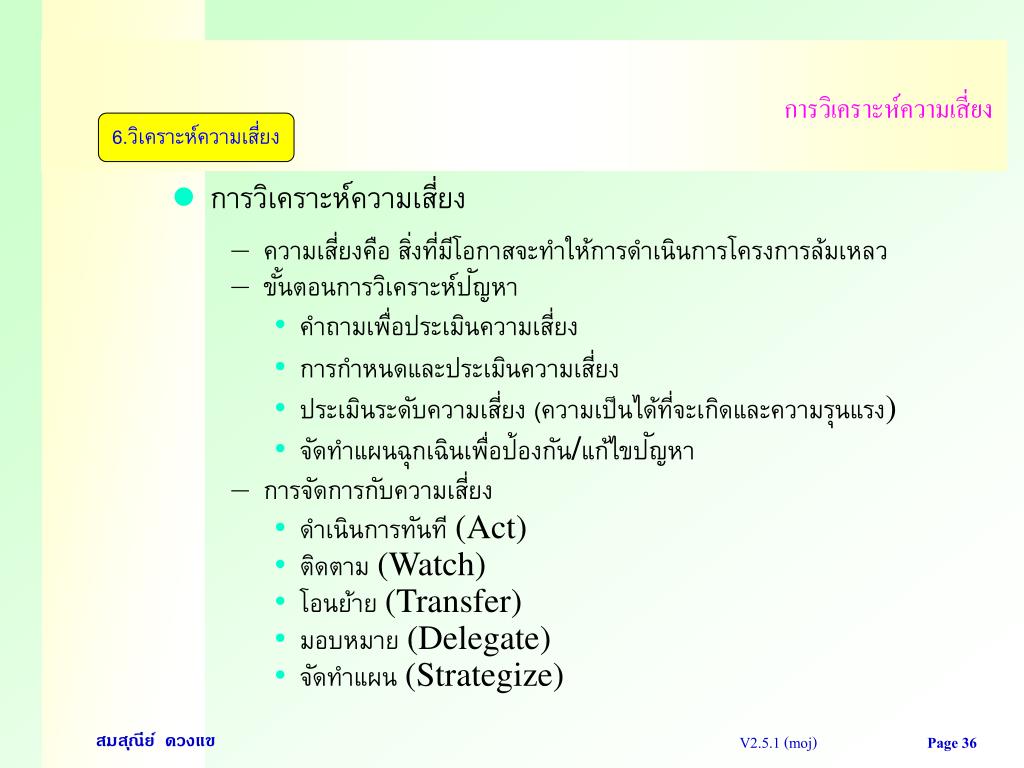

  36. การวิเคราะห์ความเสี่ยงการวิเคราะห์ความเสี่ยง 6.วิเคราะห์ความเสี่ยง • การวิเคราะห์ความเสี่ยง • ความเสี่ยงคือ สิ่งที่มีโอกาสจะทำให้การดำเนินการโครงการล้มเหลว • ขั้นตอนการวิเคราะห์ปัญหา • คำถามเพื่อประเมินความเสี่ยง • การกำหนดและประเมินความเสี่ยง • ประเมินระดับความเสี่ยง (ความเป็นได้ที่จะเกิดและความรุนแรง) • จัดทำแผนฉุกเฉินเพื่อป้องกัน/แก้ไขปัญหา • การจัดการกับความเสี่ยง • ดำเนินการทันที (Act) • ติดตาม (Watch) • โอนย้าย (Transfer) • มอบหมาย (Delegate) • จัดทำแผน (Strategize) Page 36

  37. การวิเคราะห์ความเสี่ยงการวิเคราะห์ความเสี่ยง • คำถามเพื่อการวิเคราะห์ความเสี่ยง • กระบวนการบริหารโครงการ • มีการวางแผน • มีการปฏิบัติตามแผน • มีการจัดองค์กร • ประสบการณ์และความซับซ้อนของโครงการมากน้อย • การติดตามควบคุมมีตัวชี้วัดที่ดีหรือไม่ • มีระบบควบคุมคุณภาพ ระบบควบคุมเอกสาร หรือไม่ • สภาพแวดล้อมในการบริหารโครงการ • ทัศนคติต่อระบบคุณภาพ • ขวัญกำลังใจของบุคลากร • การร่วมมือประสานงาน • การติดต่อสื่อสาร • ข้อจำกัด • ข้อจำกัดด้านเวลา บุคลากร งบประมาณ สิ่งอำนวยความสะดวก • ความเกี่ยวพันกับโครงการอื่น Page 37

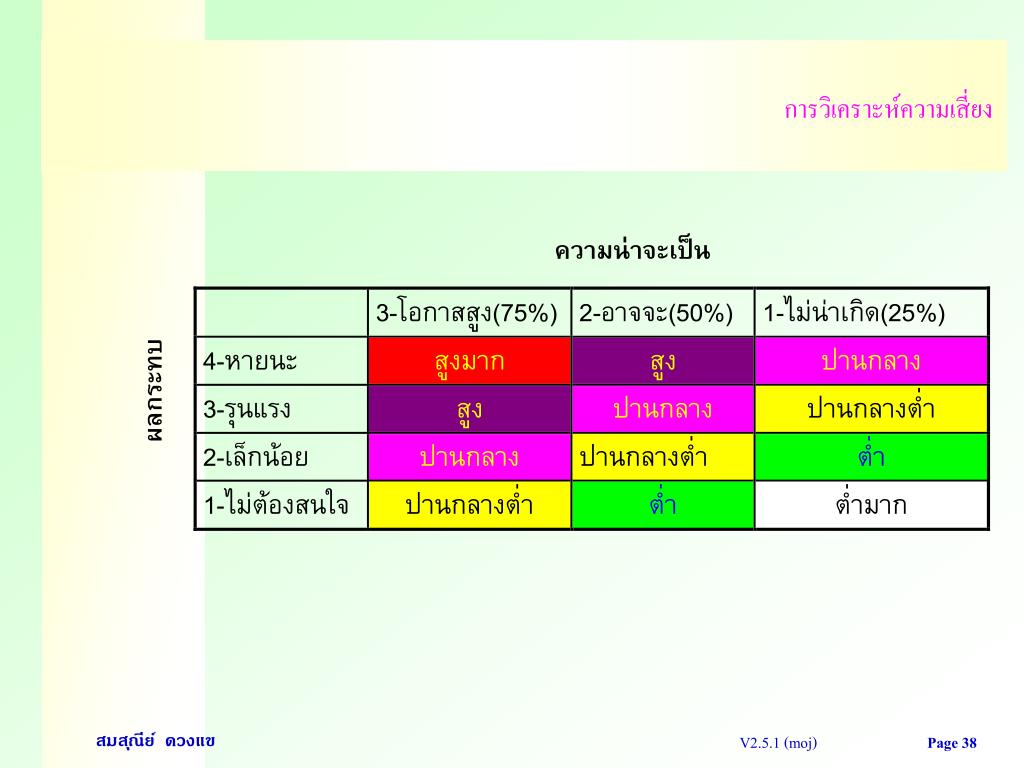

  38. การวิเคราะห์ความเสี่ยงการวิเคราะห์ความเสี่ยง ความน่าจะเป็น ผลกระทบ Page 38

  39. การควบคุมและติดตามโครงการการควบคุมและติดตามโครงการ • ช่วงเริ่มดำเนินการ • ดำเนินการติดตามโครงการตามจุดตรวจสอบ • ประเมินผลตามเกณฑ์การวัดผล Page 39

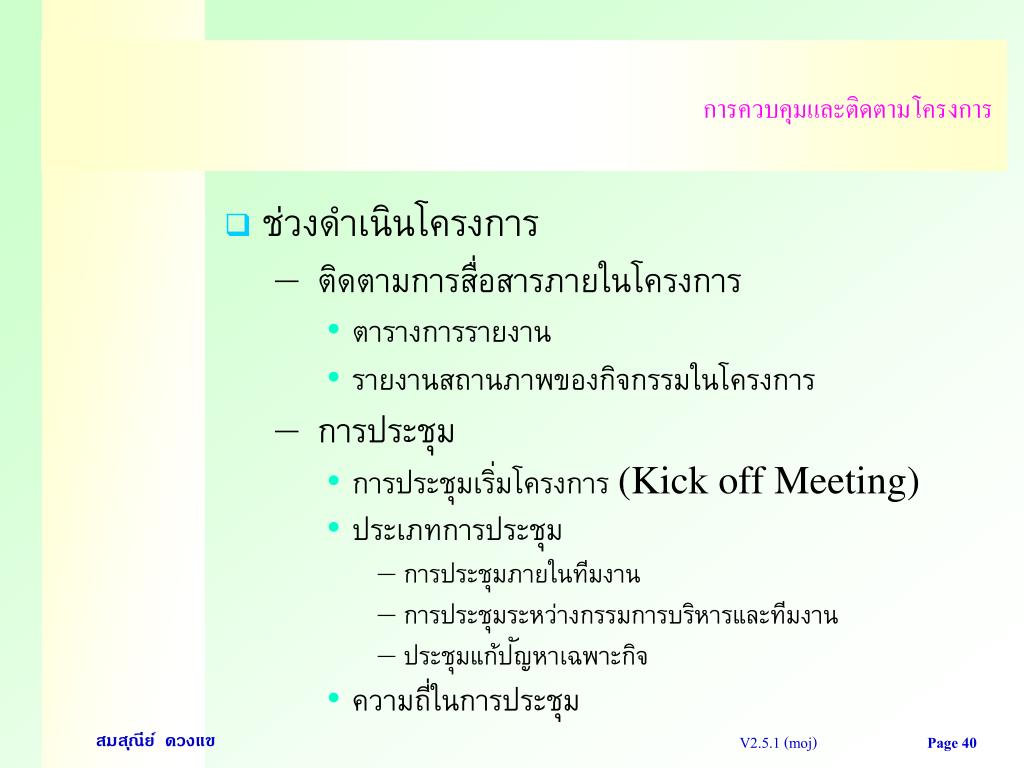

  40. การควบคุมและติดตามโครงการการควบคุมและติดตามโครงการ • ช่วงดำเนินโครงการ • ติดตามการสื่อสารภายในโครงการ • ตารางการรายงาน • รายงานสถานภาพของกิจกรรมในโครงการ • การประชุม • การประชุมเริ่มโครงการ (Kick off Meeting) • ประเภทการประชุม • การประชุมภายในทีมงาน • การประชุมระหว่างกรรมการบริหารและทีมงาน • ประชุมแก้ปัญหาเฉพาะกิจ • ความถี่ในการประชุม Page 40

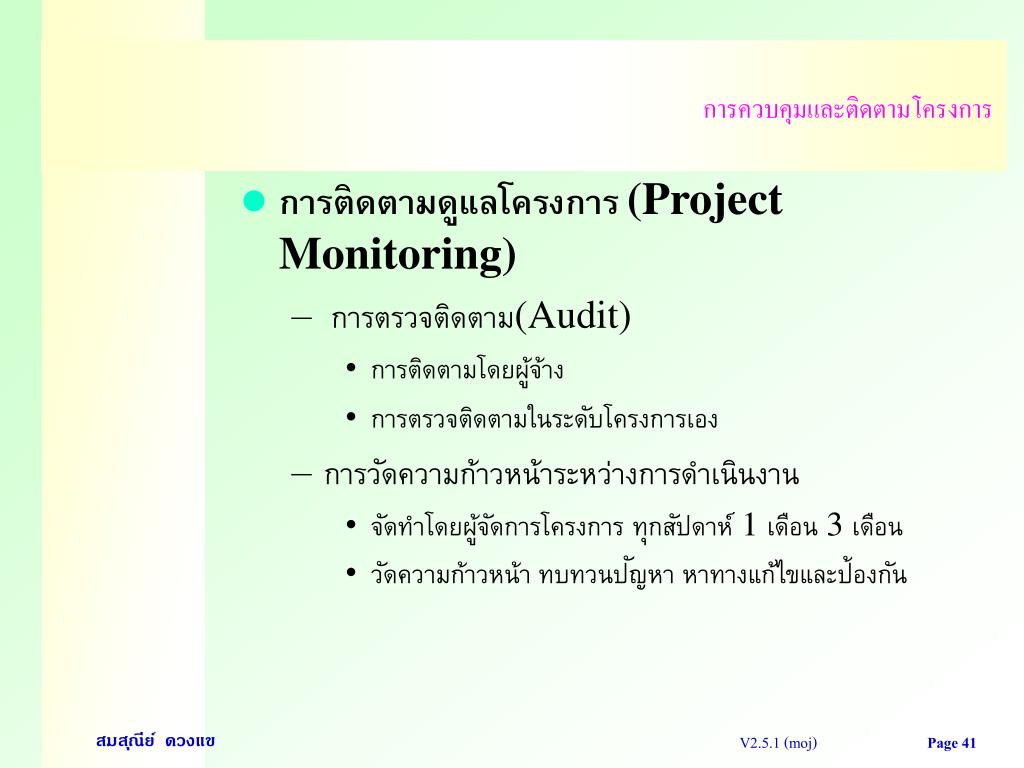

  41. การควบคุมและติดตามโครงการการควบคุมและติดตามโครงการ • การติดตามดูแลโครงการ (Project Monitoring) • การตรวจติดตาม(Audit) • การติดตามโดยผู้จ้าง • การตรวจติดตามในระดับโครงการเอง • การวัดความก้าวหน้าระหว่างการดำเนินงาน • จัดทำโดยผู้จัดการโครงการ ทุกสัปดาห์ 1 เดือน 3 เดือน • วัดความก้าวหน้า ทบทวนปัญหา หาทางแก้ไขและป้องกัน Page 41

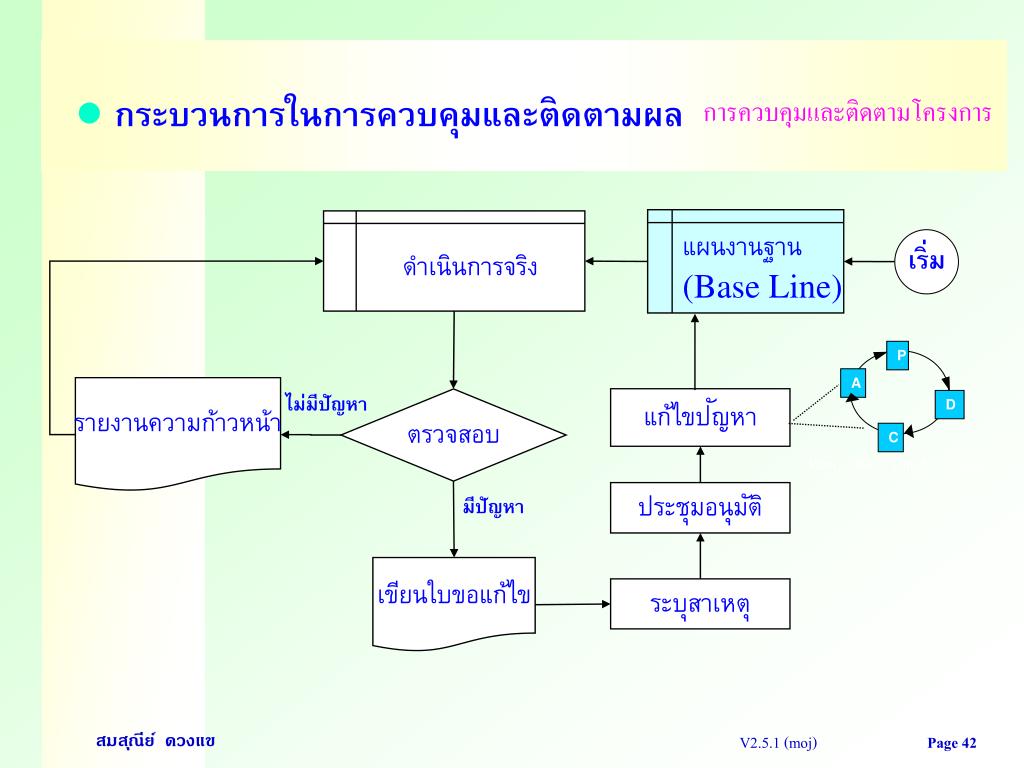

  42. P A D C Plan - Do - Check - Action การควบคุมและติดตามโครงการ แผนงานฐาน (Base Line) ดำเนินการจริง • กระบวนการในการควบคุมและติดตามผล เริ่ม รายงานความก้าวหน้า ไม่มีปัญหา แก้ไขปัญหา ตรวจสอบ ประชุมอนุมัติ มีปัญหา เขียนใบขอแก้ไข ระบุสาเหตุ Page 42

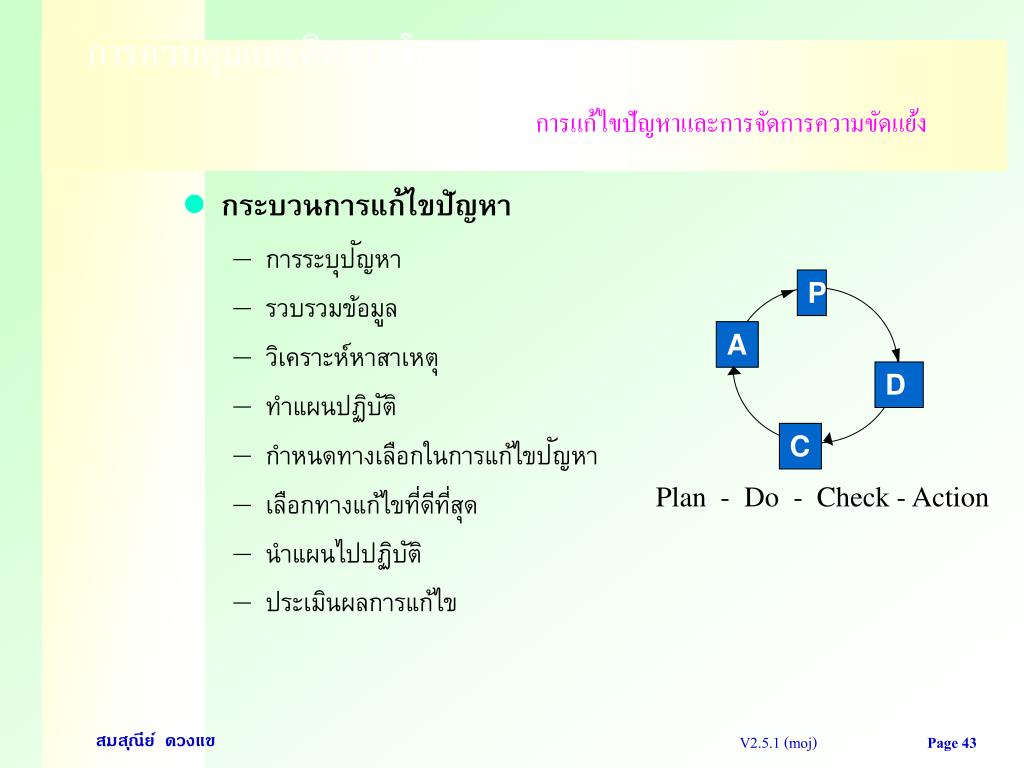

  43. P A D C Plan - Do - Check - Action การควบคุมและติดตามโครงการ การแก้ไขปัญหาและการจัดการความขัดแย้ง • กระบวนการแก้ไขปัญหา • การระบุปัญหา • รวบรวมข้อมูล • วิเคราะห์หาสาเหตุ • ทำแผนปฏิบัติ • กำหนดทางเลือกในการแก้ไขปัญหา • เลือกทางแก้ไขที่ดีที่สุด • นำแผนไปปฏิบัติ • ประเมินผลการแก้ไข Page 43

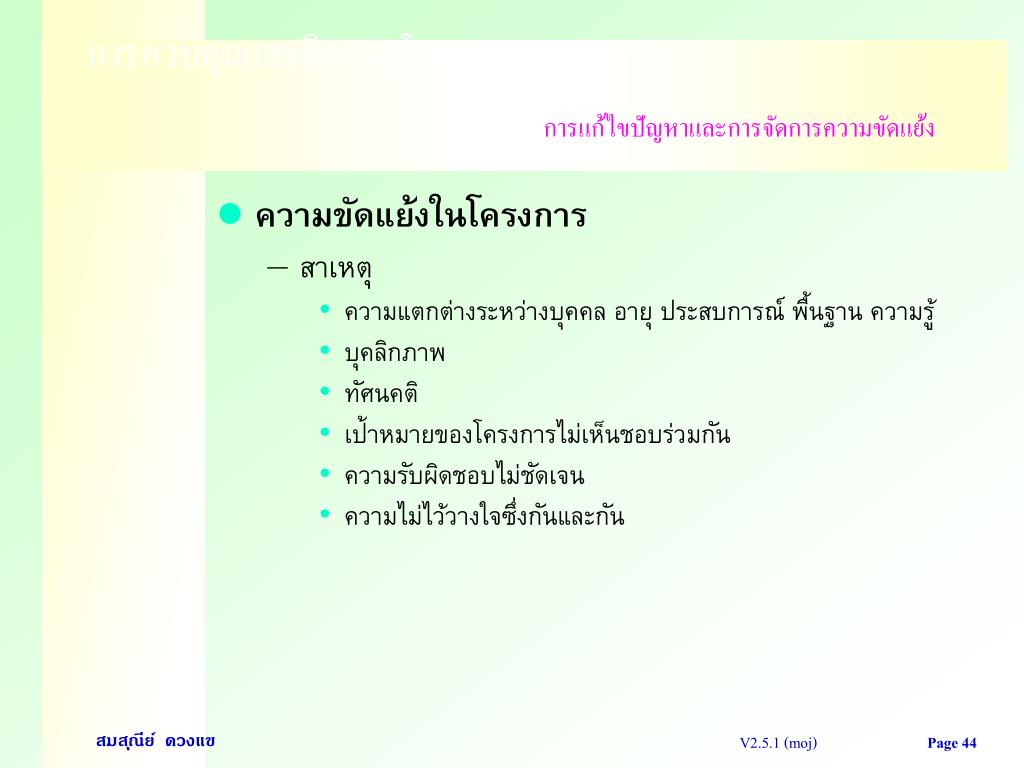

  44. การควบคุมและติดตามโครงการการควบคุมและติดตามโครงการ การแก้ไขปัญหาและการจัดการความขัดแย้ง • ความขัดแย้งในโครงการ • สาเหตุ • ความแตกต่างระหว่างบุคคล อายุ ประสบการณ์ พื้นฐาน ความรู้ • บุคลิกภาพ • ทัศนคติ • เป้าหมายของโครงการไม่เห็นชอบร่วมกัน • ความรับผิดชอบไม่ชัดเจน • ความไม่ไว้วางใจซึ่งกันและกัน Page 44

  45. การควบคุมและติดตามโครงการการควบคุมและติดตามโครงการ การแก้ไขปัญหาและการจัดการความขัดแย้ง • ประเภทความขัดแย้ง • ความขัดแย้งระหว่างผู้ว่าจ้างและผู้รับจ้าง • ความขัดแย้งภายในโครงการ • ความขัดแย้งระหว่างกลุ่ม • การจัดการความขัดแย้ง • กำหนดหน้าที่ให้ชัดเจน • กำหนดบทบาทในทีม • กำหนดบทบาทโดยการปรึกษาหารือ • แก้ไขปัญหาความขัดแย้งระหว่างกลุ่ม • ความตึงเครียดในโครงการ • สาเหตุ • หาวิธีการจัดการกับความตึงเครียด Page 45

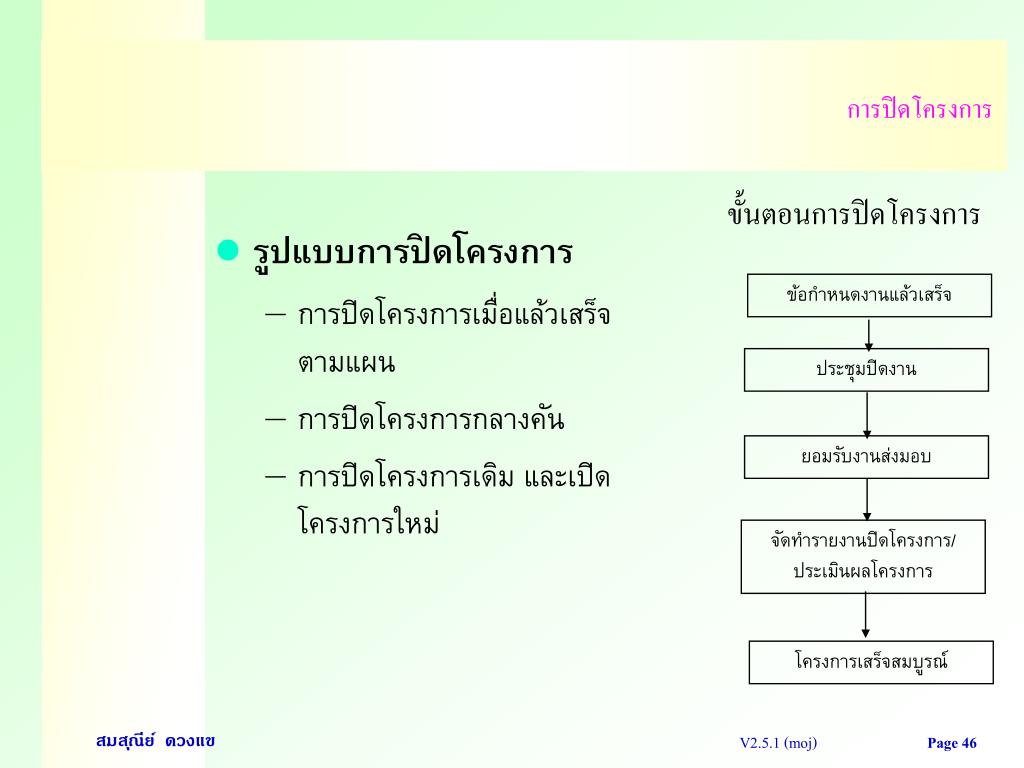

  46. การปิดโครงการ ขั้นตอนการปิดโครงการ • รูปแบบการปิดโครงการ • การปิดโครงการเมื่อแล้วเสร็จตามแผน • การปิดโครงการกลางคัน • การปิดโครงการเดิม และเปิดโครงการใหม่ ข้อกำหนดงานแล้วเสร็จ ประชุมปิดงาน ยอมรับงานส่งมอบ จัดทำรายงานปิดโครงการ/ ประเมินผลโครงการ โครงการเสร็จสมบูรณ์ Page 46

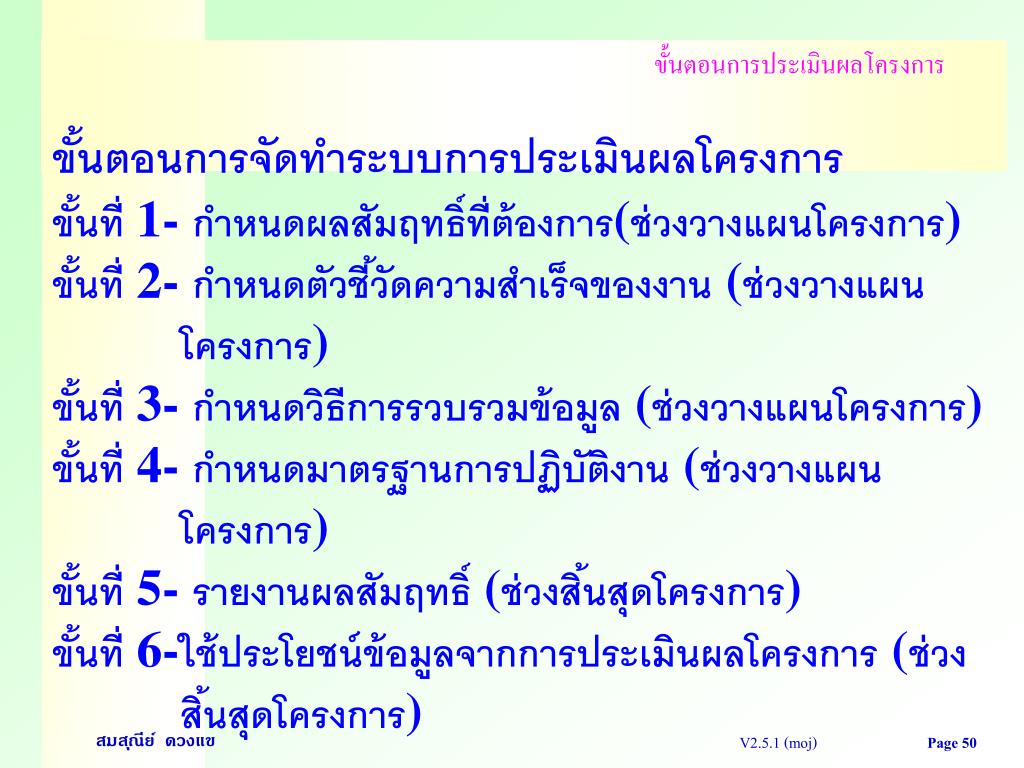

  47. การประเมินผลโครงการ ความหมาย การประเมินผลโครงการ (Project Evaluation) หมายถึง “การใช้วิธีการทางวิทยาศาสตร์ เพื่อให้ได้มาซึ่งสารสนเทศ อันจะนำไปสู่การตัดสินใจ (Decision Based) หรือการวินิจฉัยคุณค่า (Value Based) ของโครงการ” Page 47

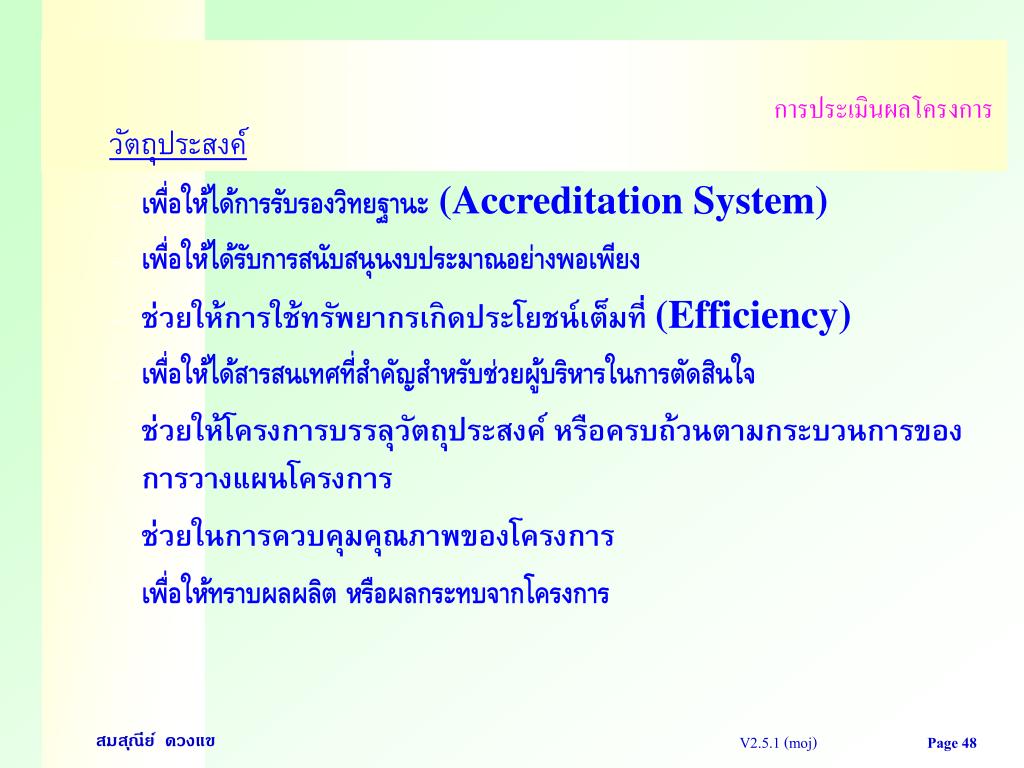

  48. การประเมินผลโครงการ วัตถุประสงค์ • เพื่อให้ได้การรับรองวิทยฐานะ (Accreditation System) • เพื่อให้ได้รับการสนับสนุนงบประมาณอย่างพอเพียง • ช่วยให้การใช้ทรัพยากรเกิดประโยชน์เต็มที่ (Efficiency) • เพื่อให้ได้สารสนเทศที่สำคัญสำหรับช่วยผู้บริหารในการตัดสินใจ • ช่วยให้โครงการบรรลุวัตถุประสงค์ หรือครบถ้วนตามกระบวนการของการวางแผนโครงการ • ช่วยในการควบคุมคุณภาพของโครงการ • เพื่อให้ทราบผลผลิต หรือผลกระทบจากโครงการ Page 48

  49. หลักการประเมินผลโครงการแบบRBM (Result Based Management) • ความประหยัด (Economy) • การใช้ทรัพยากรน้อยที่สุดในการผลิต โดยใช้ปัจจัยนำเข้า (Inputs) ด้วยต้นทุนต่ำที่สุดเท่าที่จะเป็นไปได้ • ความมีประสิทธิภาพ (Efficiency) • การเปรียบเทียบระหว่างปัจจัยนำเข้า(Inputs) กับผลผลิต(Outputs) ได้แก่ การสร้างผลผลิตในระดับที่สูงกว่าปัจจัยนำเข้า ความมีประสิทธิภาพวัดได้จาก การนำปัจจัยนำเข้าหารด้วยผลผลิต (Outputs) • ความมีประสิทธิผล (Effectiveness) • การเปรียบเทียบวัตถุประสงค์กับผลลัพธ์ของโครงการ (ระดับการบรรลุวัตถุประสงค์ที่ตั้งไว้) Page 49

  50. ขั้นตอนการประเมินผลโครงการขั้นตอนการประเมินผลโครงการ ขั้นตอนการจัดทำระบบการประเมินผลโครงการ ขั้นที่ 1- กำหนดผลสัมฤทธิ์ที่ต้องการ(ช่วงวางแผนโครงการ) ขั้นที่ 2- กำหนดตัวชี้วัดความสำเร็จของงาน (ช่วงวางแผนโครงการ) ขั้นที่ 3- กำหนดวิธีการรวบรวมข้อมูล (ช่วงวางแผนโครงการ) ขั้นที่ 4- กำหนดมาตรฐานการปฏิบัติงาน (ช่วงวางแผนโครงการ) ขั้นที่ 5- รายงานผลสัมฤทธิ์ (ช่วงสิ้นสุดโครงการ) ขั้นที่ 6-ใช้ประโยชน์ข้อมูลจากการประเมินผลโครงการ (ช่วงสิ้นสุดโครงการ) Page 50
