Презентация доклада нашего ведущего эксперта Максима Гришина на конференции "PM Bridge 2017. Connecting. Projects"
E N D
Международная конференция по управлению проектами «PM BRIDGE’2017: Connecting Projects» Максим Гришин, к.т.н., РМР
Производительность труда в строительстве в РФ Индексы производительности труда в строительной отрасли и в целом по экономике России в 2008-2015 гг. (в процентах к предыдущему году) 108 105,2 106 103,5 103,2 104 101,8 103,8 100,9 102 100,0 101,6 100 99,8 100,0 99,6 96,8 98 95,9 98,5 96 95,4 94 94,4 92 90 88 2008 100,0 100,0 2008 94,4 95,9 2010 99,6 103,2 2011 105,2 103,8 2012 101,6 103,5 2013 99,8 101,8 2014 98,5 100,9 2015 95,4 96,8 Строительство Экономика Данные Федеральной службы государственной статистики www.gks.ru Максим Гришин, к.т.н., РМР 14.04.2017 2
Рентабельность строительства в РФ по видам деятельности Изменение к 2008 году 2008 2009 2010 2014 Вид деятельности № пп Монтаж металлических строительных конструкций 5,9 3,3 4,5 1,4 -321,40% 1 % Производство бетонных и железобетонных работ 3,2 1,4 2,8 1,7 -88,20% 2 % Строительство дорог, аэродромов и спортивных сооружений -34,40% 4,3 3,7 4,3 3,2 3 % Строительство гидротехнических сооружений 3,4 5,5 4,3 1,4 -142,90% 4 % Производство санитарно- технических работ 8,4 5,3 3,3 3,8 -121,10% 5 % Производство электромонтажных работ 7,6 7,2 8,4 4,7 -61,70% 6 % Монтаж инженерного оборудования зданий и сооружений -80,00% 8,1 7,1 7,6 4,5 7 % Данные Федеральной службы государственной статистики www.gks.ru Максим Гришин, к.т.н., РМР 14.04.2017 3

Основные причины падения производительности труда • Несоответствие системы управления компаний современным внешним условиям ведения бизнеса; • Слабое использование и незнание современных технологий и инструментов управления строительством; • Снижение квалификации всех участников инвестиционно-строительного процесса. Максим Гришин, к.т.н., РМР 14.04.2017 4
Определение ограничений Ограничение (constraint) – “обобщающий термин для обозначения факторов, влияющих на возможные даты начала и окончания операции”. Лич Л. Вовремя и в рамках бюджета: Управление проектами по методу критической цепи. Максим Гришин, к.т.н., РМР 14.04.2017 5
Виды ограничений • Назначенные контрольные события • Нормативные требования • Погода • Проверки, согласования и разрешения • Ресурсы • … Construction Extension to the PMBOK Guide 2016. даты и основные Максим Гришин, к.т.н., РМР 14.04.2017 6

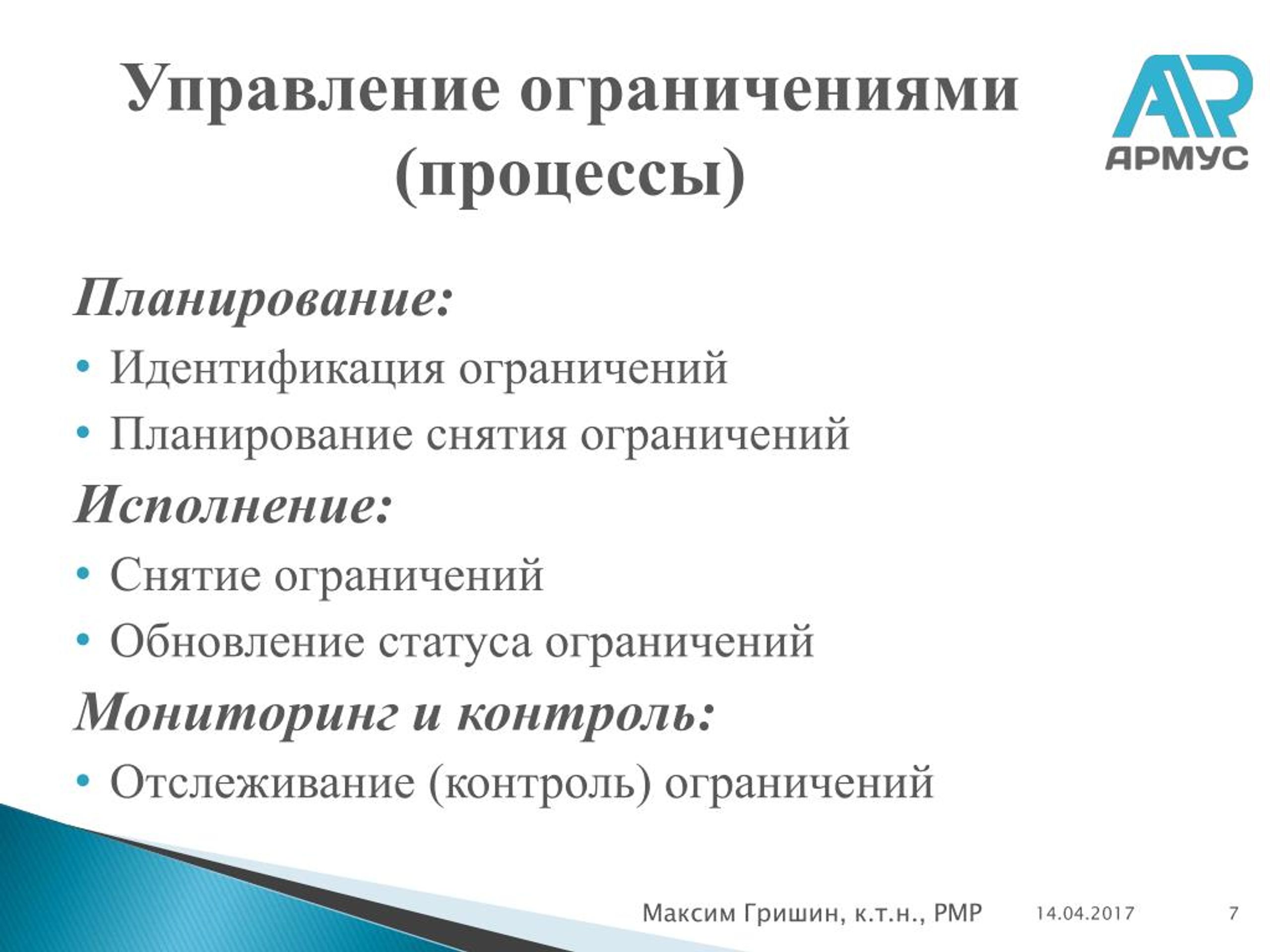

Управление ограничениями (процессы) Планирование: • Идентификация ограничений • Планирование снятия ограничений Исполнение: • Снятие ограничений • Обновление статуса ограничений Мониторинг и контроль: • Отслеживание (контроль) ограничений Максим Гришин, к.т.н., РМР 14.04.2017 7
Алгоритм работы с ограничениями для пакетов работ (СМР) ПЕРЕДЕЛАТЬ ПЕРЕДЕЛАТЬ Выполнение пакета работ Ограничения начала работ Н Н Е Е Т Т Д Д А А Выполнение предшествующего пакета работ Качество Охрана труда и техника безопасности Соответствуют критериям? Объём выполнения Соответствуют критериям? Инжиниринг (E) Исполнительная документация Н Н Е Е Т Т Д Д А А Поставки (P) Ограничения окончания работ Выполнение следующего пакета работ ПЕРЕДЕЛАТЬ ПЕРЕДЕЛАТЬ Строительство (С) Максим Гришин, к.т.н., РМР 14.04.2017 8

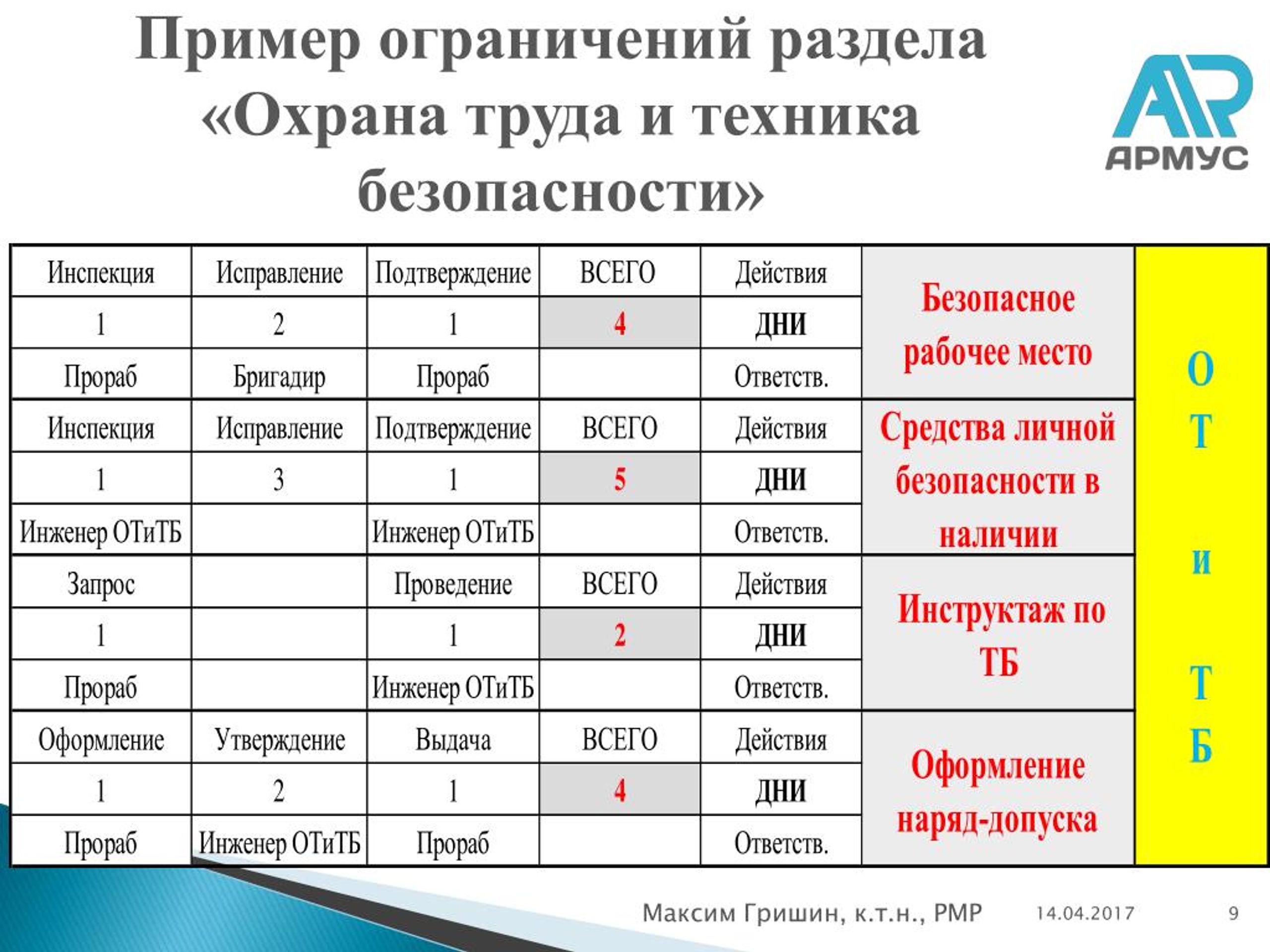

Пример ограничений раздела «Охрана труда и техника безопасности» Инспекция Исправление Подтверждение ВСЕГО 4 Действия Безопасное рабочее место 1 2 1 ДНИ О Т и Т Б Прораб Бригадир Прораб Ответств. Средства личной безопасности в наличии Инспекция Исправление Подтверждение ВСЕГО 5 Действия 1 3 1 ДНИ Инженер ОТиТБ Инженер ОТиТБ Ответств. Запрос Проведение ВСЕГО 2 Действия Инструктаж по ТБ 1 1 ДНИ Прораб Инженер ОТиТБ Ответств. Оформление Утверждение Выдача ВСЕГО 4 Действия Оформление наряд-допуска 1 2 1 ДНИ Прораб Инженер ОТиТБ Прораб Ответств. Максим Гришин, к.т.н., РМР 14.04.2017 9

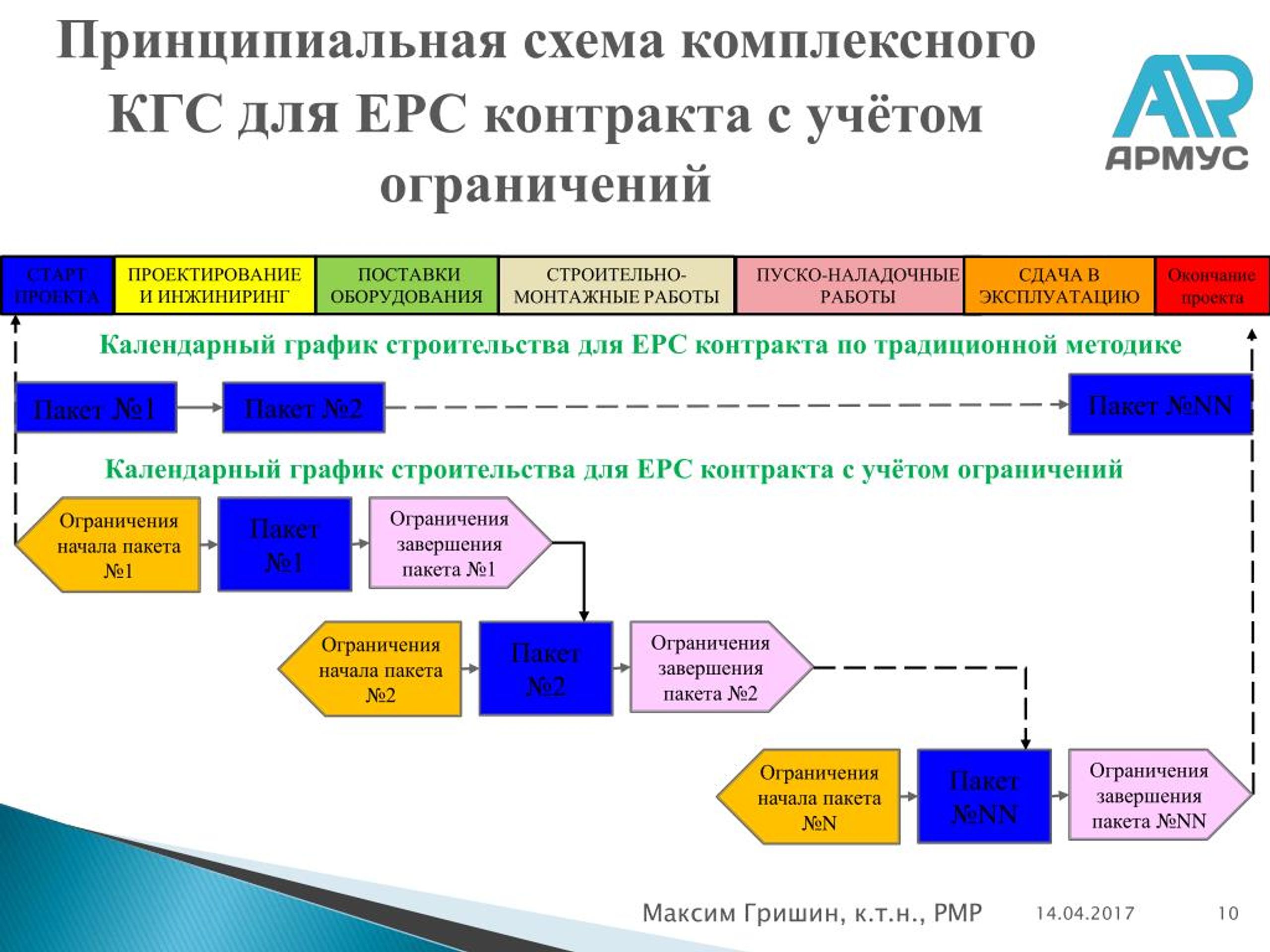

Принципиальная схема комплексного КГС для ЕРС контракта с учётом ограничений СТРОИТЕЛЬНО- МОНТАЖНЫЕ РАБОТЫ ПУСКО-НАЛАДОЧНЫЕ РАБОТЫ ПРОЕКТИРОВАНИЕ И ИНЖИНИРИНГ ПОСТАВКИ ОБОРУДОВАНИЯ СТАРТ ПРОЕКТА СДАЧА В ЭКСПЛУАТАЦИЮ Окончание проекта Календарный график строительства для ЕРС контракта по традиционной методике Пакет №NN Пакет №1 Пакет №2 Календарный график строительства для ЕРС контракта с учётом ограничений Ограничения завершения пакета №1 Ограничения начала пакета №1 Пакет №1 Ограничения завершения пакета №2 Ограничения начала пакета №2 Пакет №2 Ограничения завершения пакета №NN Ограничения начала пакета №N Пакет №NN Максим Гришин, к.т.н., РМР 14.04.2017 10
Контрольные списки (check-lists) Контрольный список ограничений «Начало пакета работ» Контрольный список ограничений «Завершение пакета работ» ОТ и ТБ Исполнительная документация Инжиниринг Пакет работ Качество Поставки Объём выполнения Строительство Машины и механизмы Максим Гришин, к.т.н., РМР 14.04.2017 11
Пример контрольного списка «Начало пакета работ СМР» www.armus-uts.ru Максим Гришин, к.т.н., РМР 14.04.2017 12
Пример контрольного списка «Качество СМР» www.armus-uts.ru Максим Гришин, к.т.н., РМР 14.04.2017 13

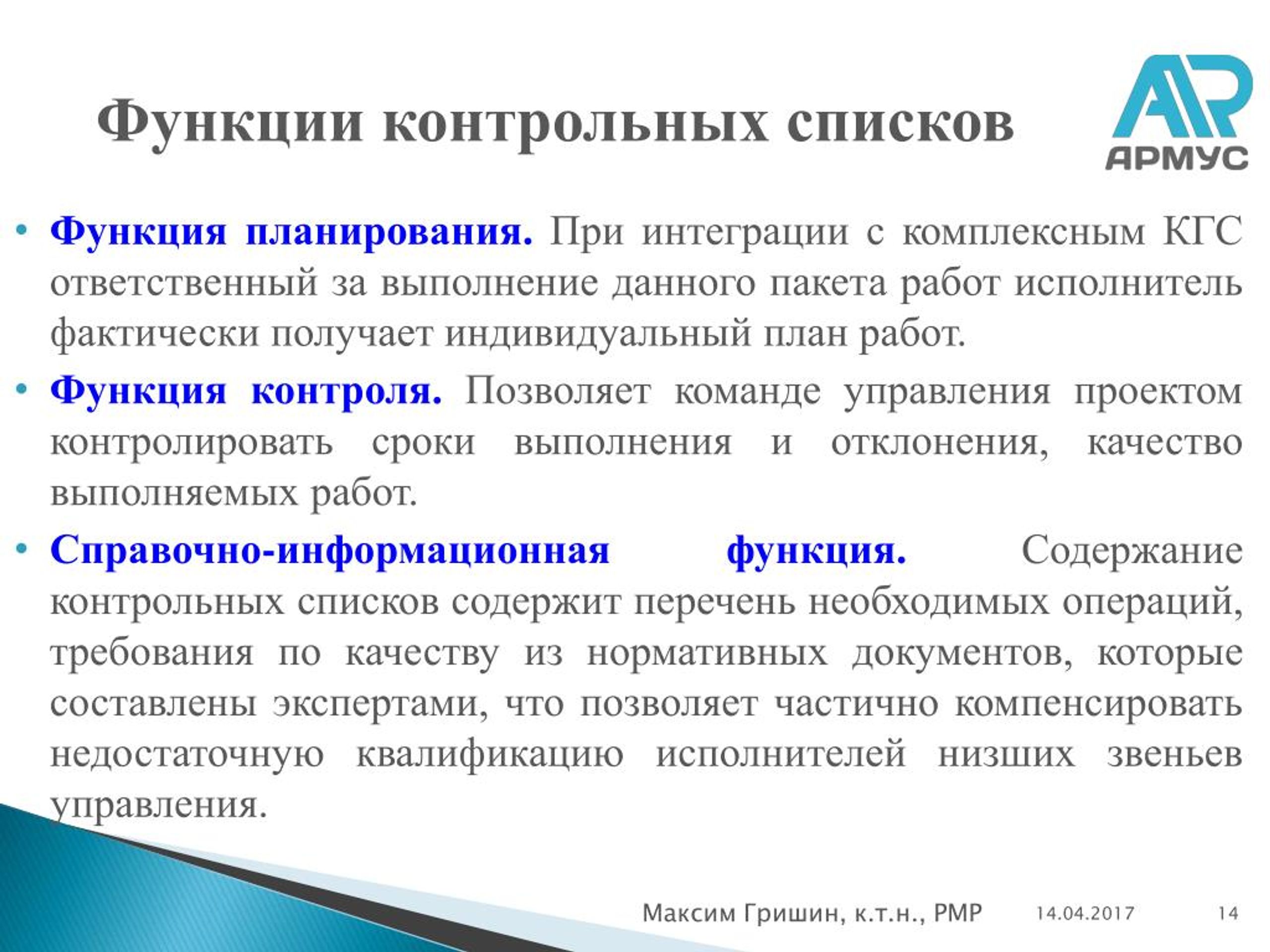

Функции контрольных списков • Функция планирования. При интеграции с комплексным КГС ответственный за выполнение данного пакета работ исполнитель фактически получает индивидуальный план работ. • Функция контроля. Позволяет команде управления проектом контролировать сроки выполнения и отклонения, качество выполняемых работ. • Справочно-информационная контрольных списков содержит перечень необходимых операций, требования по качеству из нормативных документов, которые составлены экспертами, что позволяет частично компенсировать недостаточную квалификацию исполнителей низших звеньев управления. функция. Содержание Максим Гришин, к.т.н., РМР 14.04.2017 14

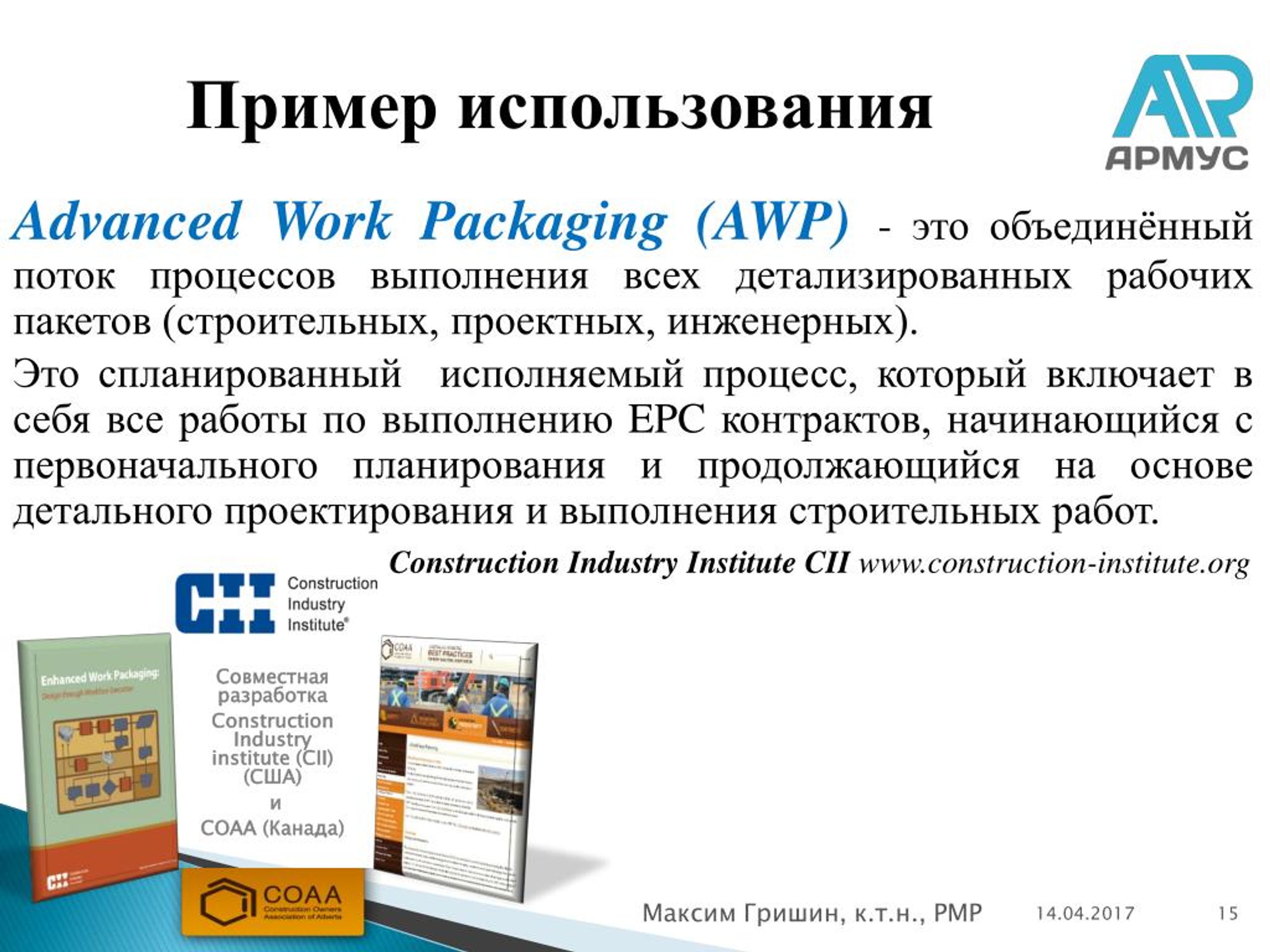

Пример использования Advanced Work Packaging (AWP) - это объединённый поток процессов выполнения всех детализированных рабочих пакетов (строительных, проектных, инженерных). Это спланированный исполняемый процесс, который включает в себя все работы по выполнению EPC контрактов, начинающийся с первоначального планирования и продолжающийся на основе детального проектирования и выполнения строительных работ. Construction Industry Institute CII www.construction-institute.org Совместная разработка Construction Industry institute (CII) (США) и и COAA Совместная разработка Construction Industry institute (CII) (США) COAA (Канада) (Канада) Максим Гришин, к.т.н., РМР 14.04.2017 15

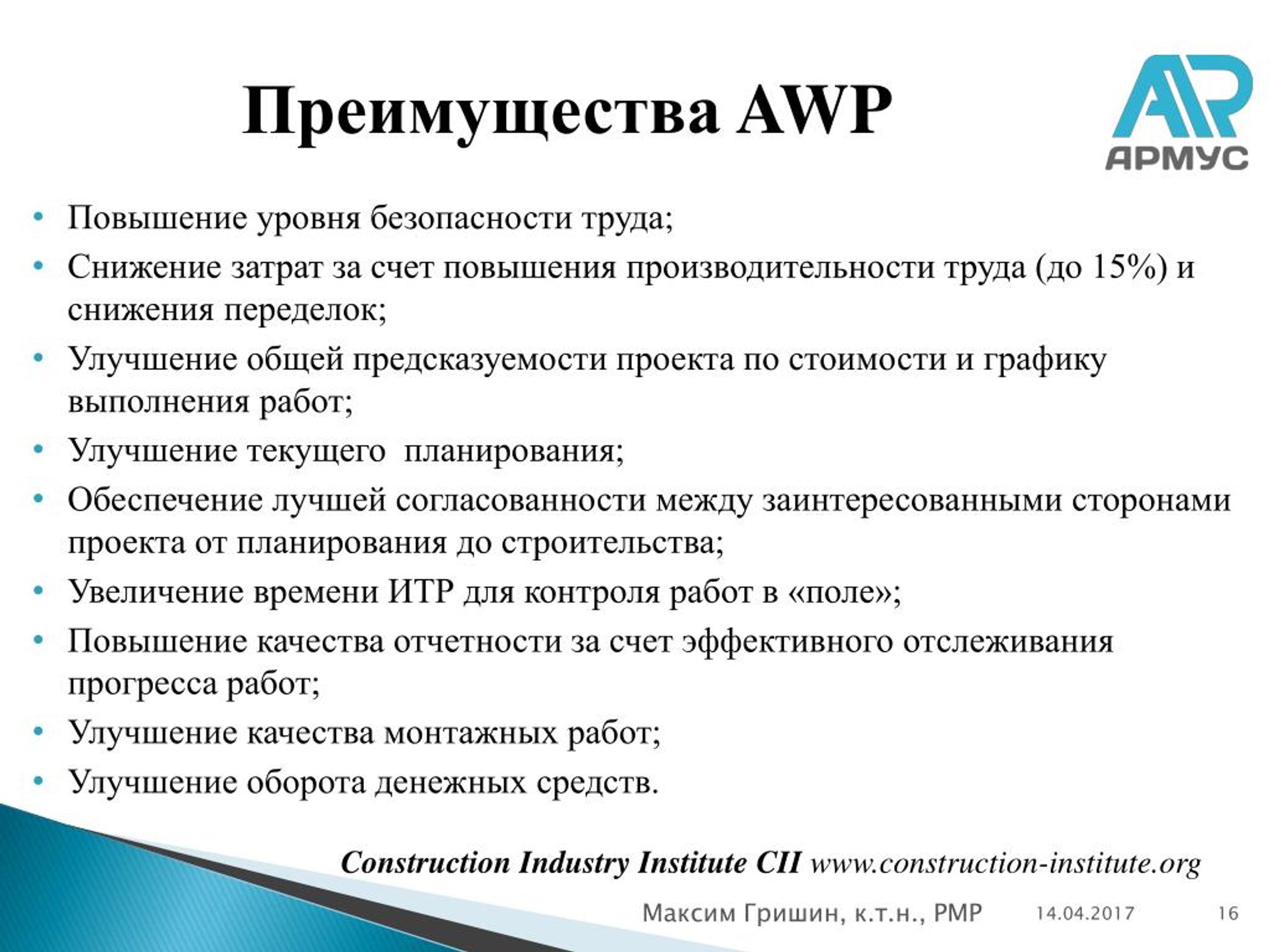

Преимущества AWP • Повышение уровня безопасности труда; • Снижение затрат за счет повышения производительности труда (до 15%) и снижения переделок; • Улучшение общей предсказуемости проекта по стоимости и графику выполнения работ; • Улучшение текущего планирования; • Обеспечение лучшей согласованности между заинтересованными сторонами проекта от планирования до строительства; • Увеличение времени ИТР для контроля работ в «поле»; • Повышение качества отчетности за счет эффективного отслеживания прогресса работ; • Улучшение качества монтажных работ; • Улучшение оборота денежных средств. Construction Industry Institute CII www.construction-institute.org Максим Гришин, к.т.н., РМР 14.04.2017 16

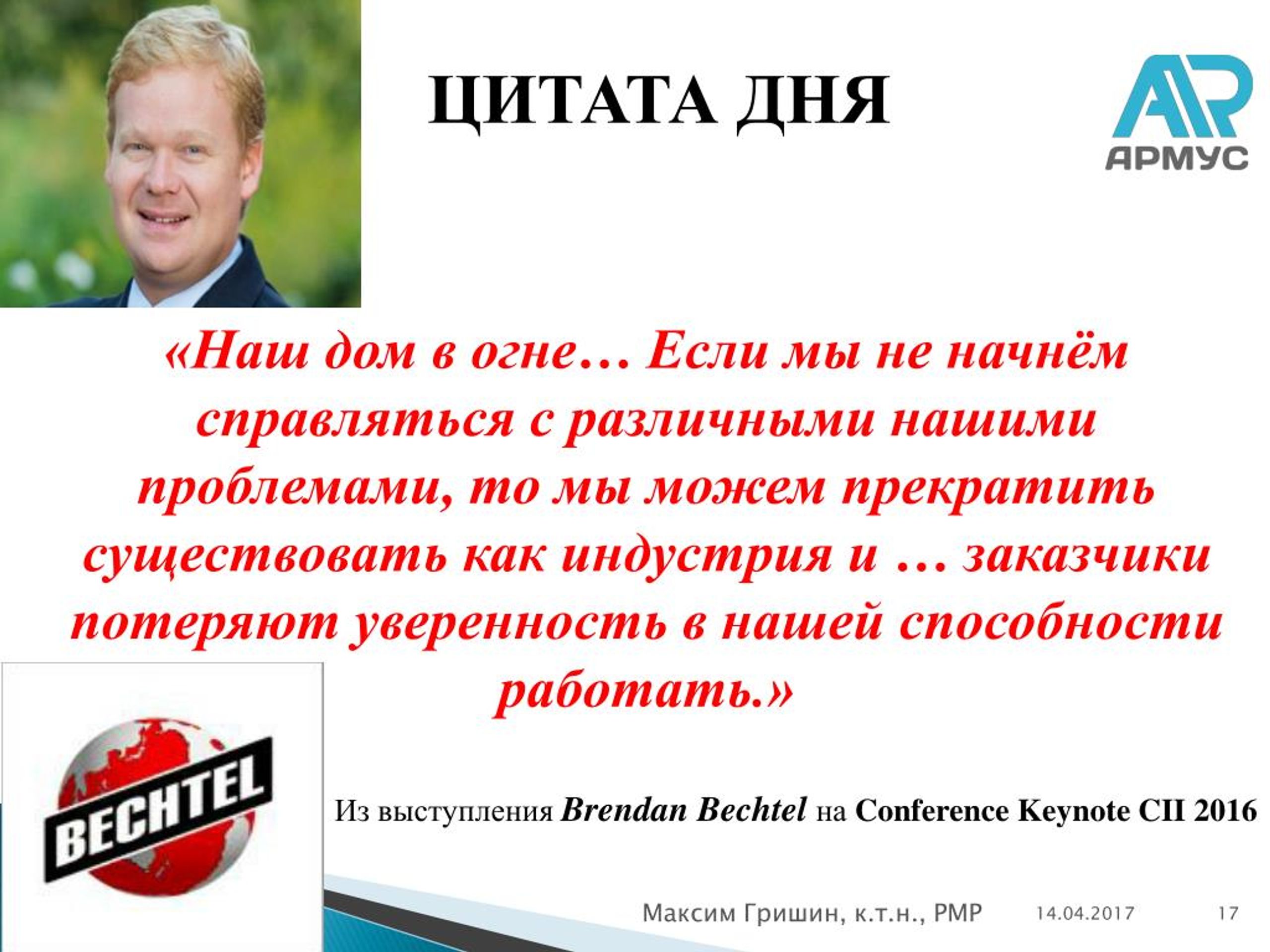

ЦИТАТА ДНЯ «Наш дом в огне… Если мы не начнём справляться с различными нашими проблемами, то мы можем прекратить существовать как индустрия и … заказчики потеряют уверенность в нашей способности работать.» Из выступления Brendan Bechtel на Conference Keynote CII 2016 Максим Гришин, к.т.н., РМР 14.04.2017 17
Максим Гришин, к.т.н., PMP, MBA innoves@mail.ru info@armus-uts.ru +7 921 952 74 07 +7 812 408 06 85 18 11.04.2017 Максим Гришин, к.т.н., PMP, MBA
