Лучшие практики управления строительством

Advanced Work Packaging - это объединённый поток процессов выполнения всех детализированных рабочих пакетов (строительных, проектных, инженерных).

ARMUSUTS
Download Presentation

Лучшие практики управления строительством

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript


  1. ВВЕДЕНИЕ ВWorkFace Planning (WFP)/ Advanced Work Packaging (AWP) Максим Гришин к.т.н., РМР

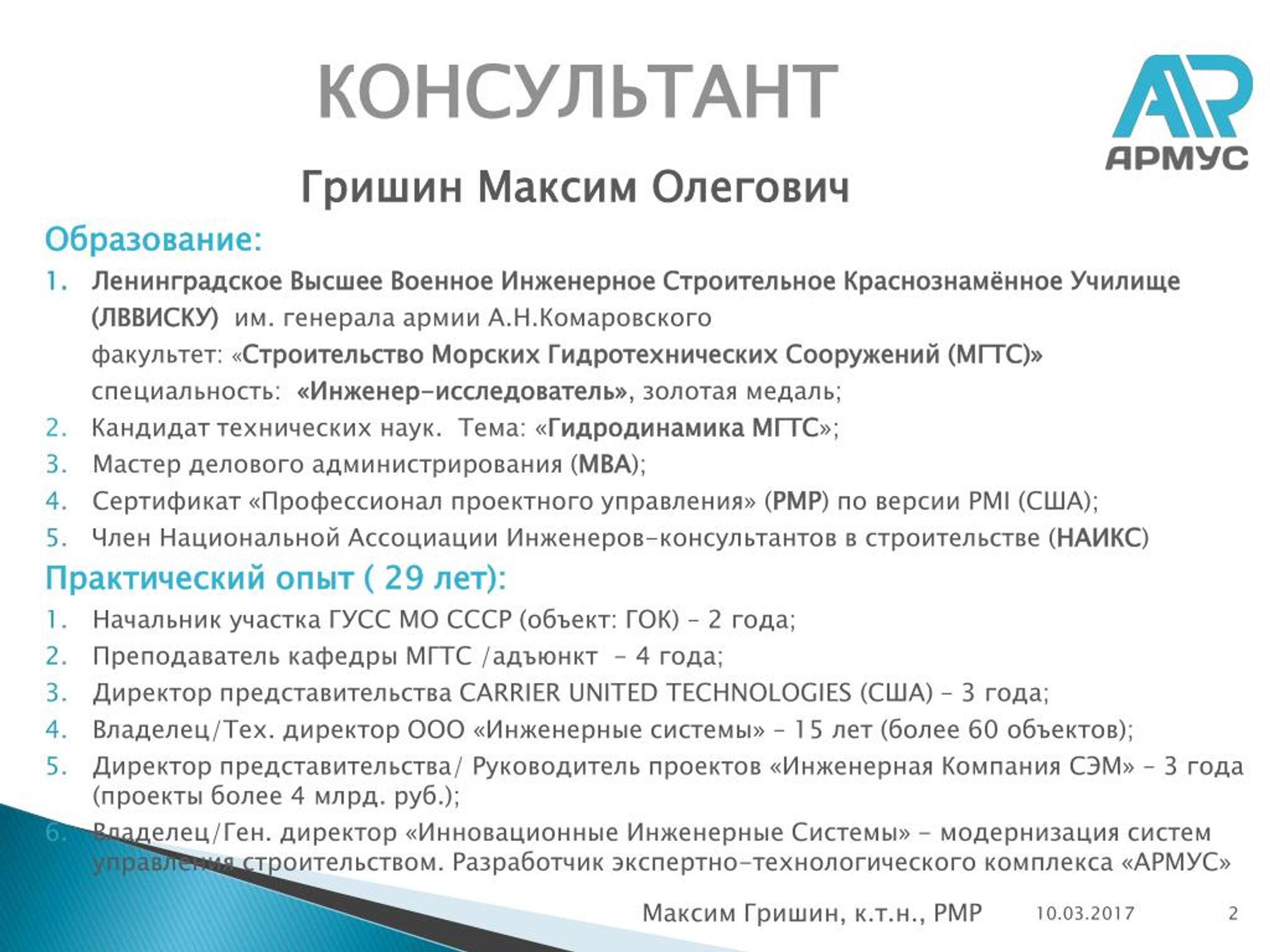

  2. КОНСУЛЬТАНТ Гришин Максим Олегович Образование: • Ленинградское Высшее Военное Инженерное Строительное Краснознамённое Училище (ЛВВИСКУ) им. генерала армии А.Н.Комаровского факультет: «Строительство Морских Гидротехнических Сооружений (МГТС)» специальность: «Инженер-исследователь», золотая медаль; 2. Кандидат технических наук. Тема: «Гидродинамика МГТС»; • Мастер делового администрирования (МВА); • Сертификат «Профессионал проектного управления» (РМР) по версии PMI (США); • Член Национальной Ассоциации Инженеров-консультантов в строительстве (НАИКС) Практический опыт ( 29 лет): • Начальник участка ГУСС МО СССР (объект: ГОК) – 2 года; • Преподаватель кафедры МГТС /адъюнкт - 4 года; • Директор представительcтва CARRIER UNITED TECHNOLOGIES (США) – 3 года; • Владелец/Тех. директор ООО «Инженерные системы» – 15 лет (более 60 объектов); • Директор представительства/ Руководитель проектов «Инженерная Компания СЭМ» – 3 года (проекты более 4 млрд. руб.); • Владелец/Ген. директор «Инновационные Инженерные Системы» - модернизация систем управления строительством. Разработчик экспертно-технологического комплекса «АРМУС» Максим Гришин, к.т.н., РМР

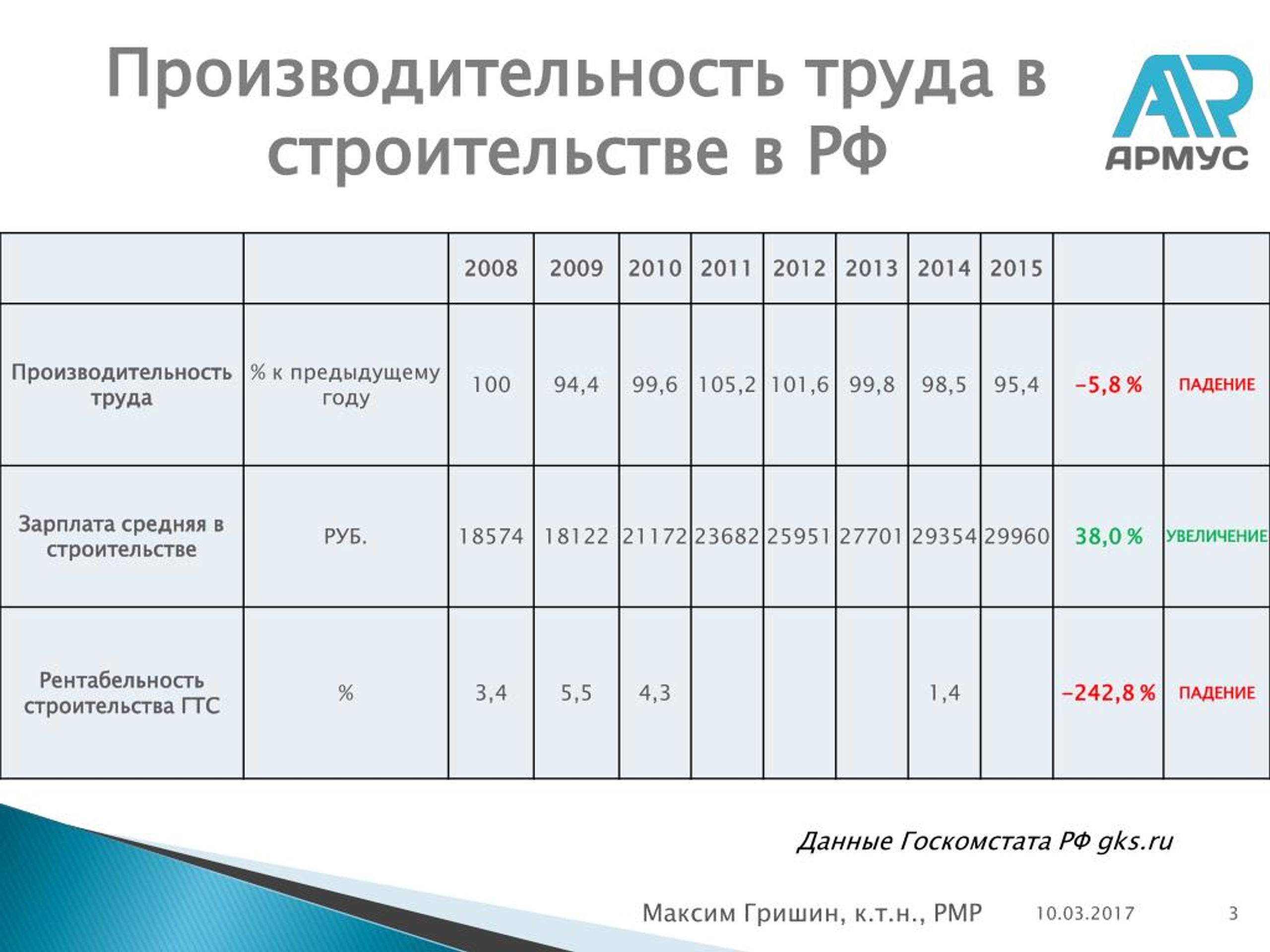

  3. Производительность труда в строительстве в РФ Данные Госкомстата РФ gks.ru Максим Гришин, к.т.н., РМР

  4. Совместная разработка Construction Industry institute (CII) (США) и COAA (Канада) Максим Гришин, к.т.н., РМР

  5. Что такое Advanced Work Packaging (AWP)? Advanced Work Packaging - это объединённый поток процессов выполнения всех детализированных рабочих пакетов (строительных, проектных, инженерных). Это спланированный исполняемый процесс, который включает в себя все работы по выполнению EPC контрактов, начинающийся с первоначального планирования и продолжающийся на основе детального проектирования и выполнения строительных работ. Advanced Work Packaging обеспечивает основу для продуктивного и прогрессивного строительства и предполагает наличие плана выполнения строительства. CII, www.construction-institute.org Максим Гришин, к.т.н., РМР

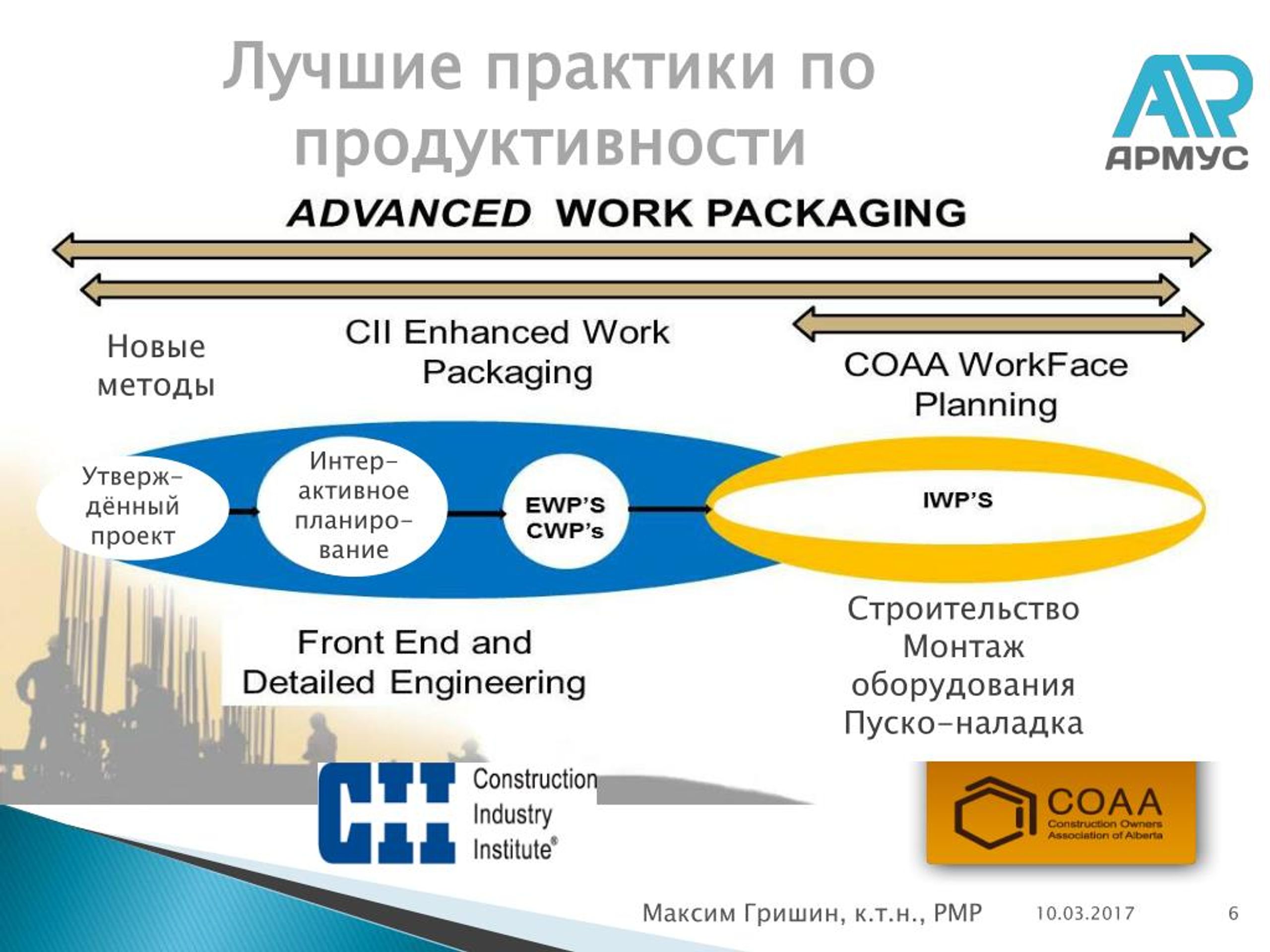

  6. Лучшие практики по продуктивности Новые методы Интер-активное планиро-вание Утверж-дённый проект Строительство Монтаж оборудования Пуско-наладка Максим Гришин, к.т.н., РМР

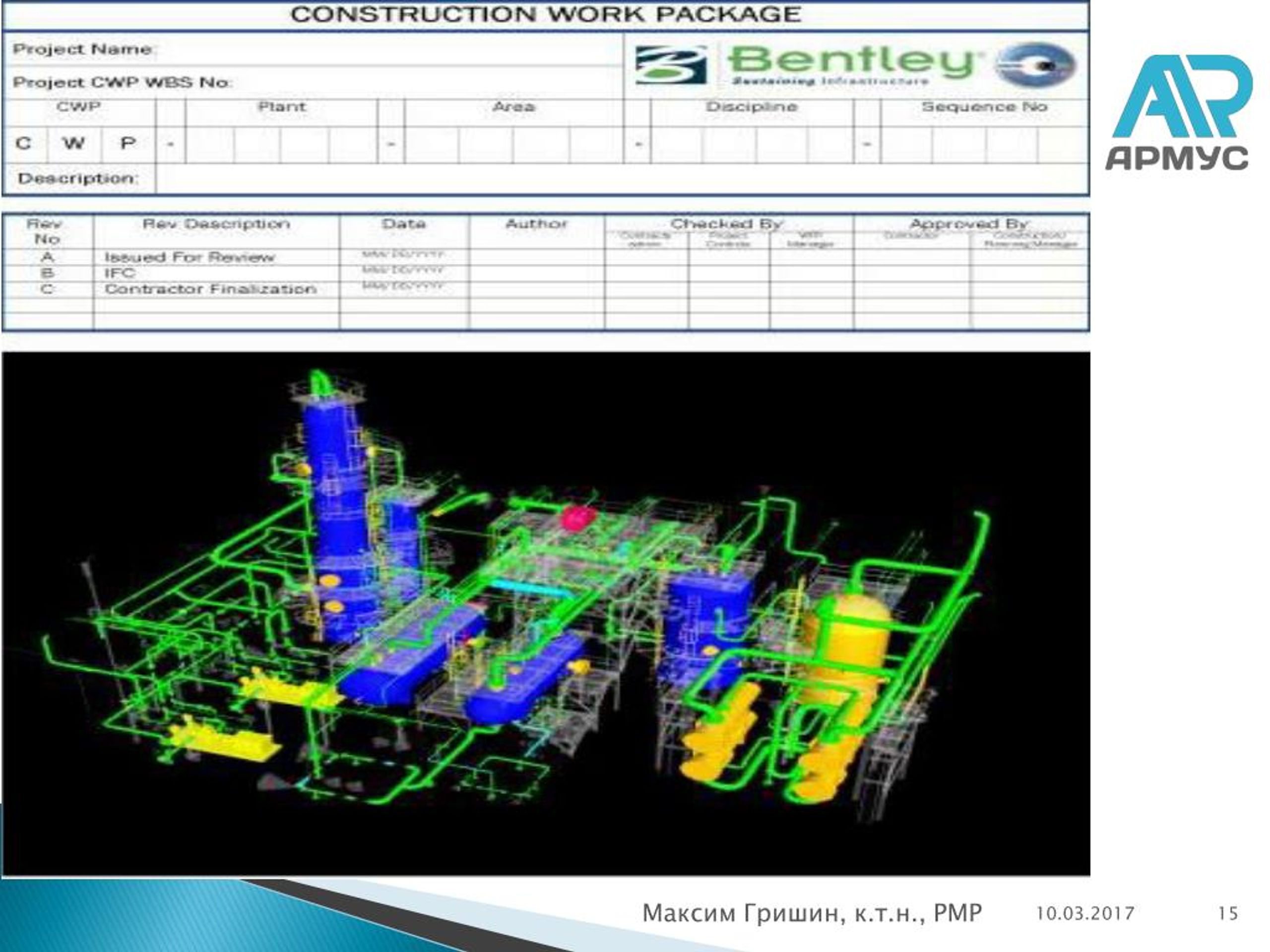

  7. AWP ПРОЦЕССЫ ПО ФАЗАМ ЖИЗНИ ПРОЕКТА Интегрированная схема Advance Work Packaging Этап I Предварительное Планирование/Проектирование Этап II Детальный инжиниринг Этап II Строительство Сборка, испытания, пуско-наладка систем Детальный график строительства Уточнение графика и создание ИСР разделение на CWP и EWP Планирование строительства и проект-ирования Создание и выполнение IWP Определение проекта Развитие графика Инжиниринг Ключевые термины: CWP- Construction Work Packages EWP- Engineering Work Packages IWP- Installation Work Packages www.workpackaging.org Максим Гришин, к.т.н., РМР

  8. Преимущества использования AWP/WFP • повышение уровня безопасности труда • снижение затрат за счет повышения производительности труда и снижения переделок; • улучшение общей предсказуемости проекта по стоимости и графику выполнения работ; • улучшение текущего планирования; • обеспечение лучшей согласованности между заинтересованными сторонами проекта от планирования до строительства; • улучшение морального духа команды проекта; • увеличение времени для бригадиров для контроля работ в «поле»; • улучшение чистоты на объекте; • повышение качества отчетности за счет эффективного отслеживания прогресса работ; • улучшение качества монтажных работ; • улучшение оборота денежных средств. CII, www.construction-institute.org Максим Гришин, к.т.н., РМР

  9. Что такое WorkFace Planning(WFP)? WorkFace Planning - это процесс организации и осуществления всех подготовительных организационно-технологических мероприятий, необходимых для пакета строительно-монтажных работ (IWP), перед началом этих работ. Этот активный процесс позволяет рабочим выполнять свою работу безопасно, эффективно и с высокой производительностью. Это достигается за счет: • разбиения строительных работ сверху вниз (по видам работ ) на монтажные пакеты работ (IWP), которые полностью покрывают объем работ для данного проекта; • контроля ограничений. Этот процесс способствует эффективному использованию имеющихся ресурсов и позволяет отслеживать прогресс работ. http://www.coaa.ab.ca Максим Гришин, к.т.н., РМР

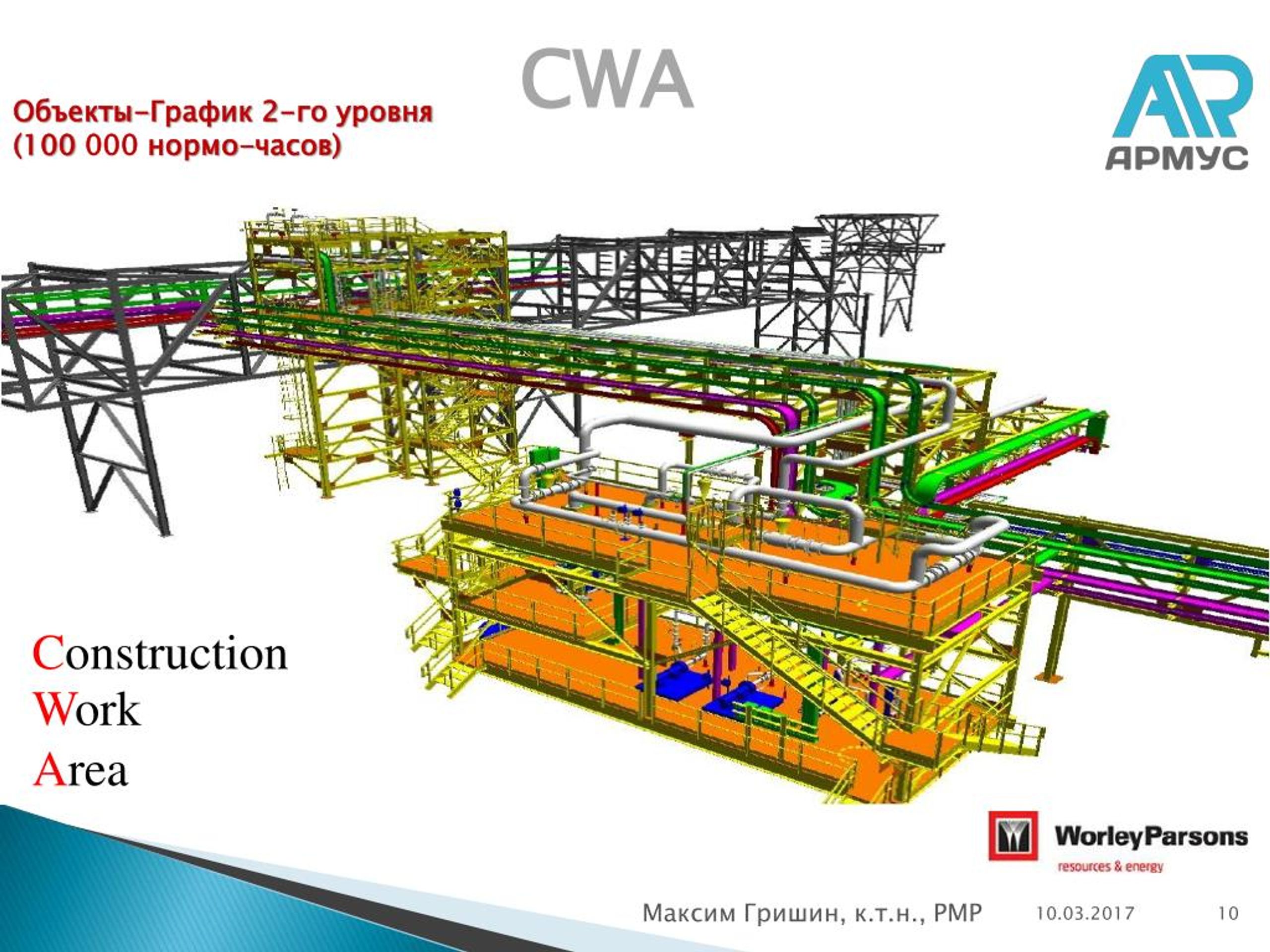

  10. CWA Объекты-График 2-го уровня (100 000 нормо-часов) Construction Work Area Максим Гришин, к.т.н., РМР

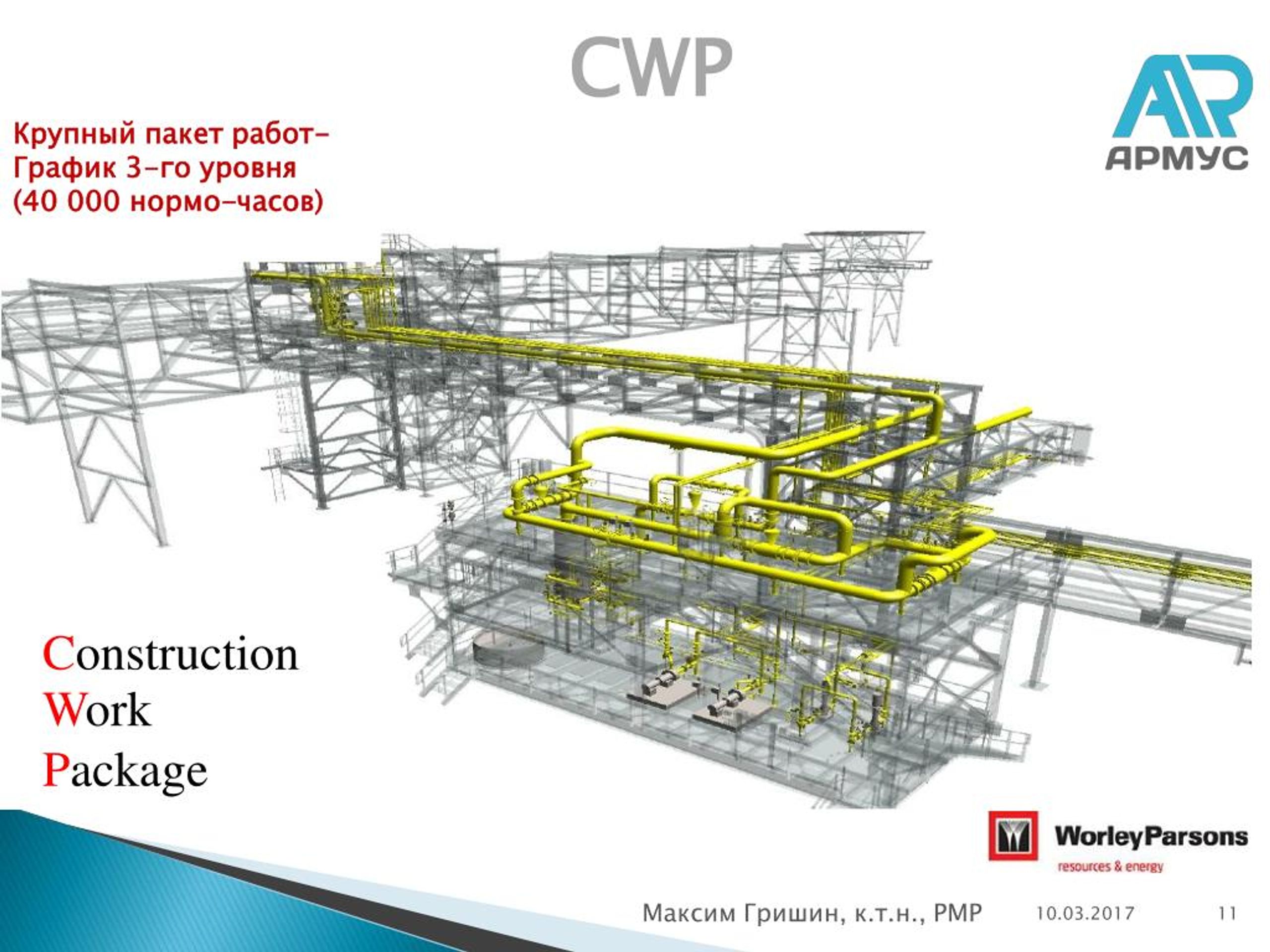

  11. CWP Крупный пакет работ-График 3-го уровня (40 000 нормо-часов) Construction Work Package Максим Гришин, к.т.н., РМР

  12. EWP Engineering Work Package Максим Гришин, к.т.н., РМР

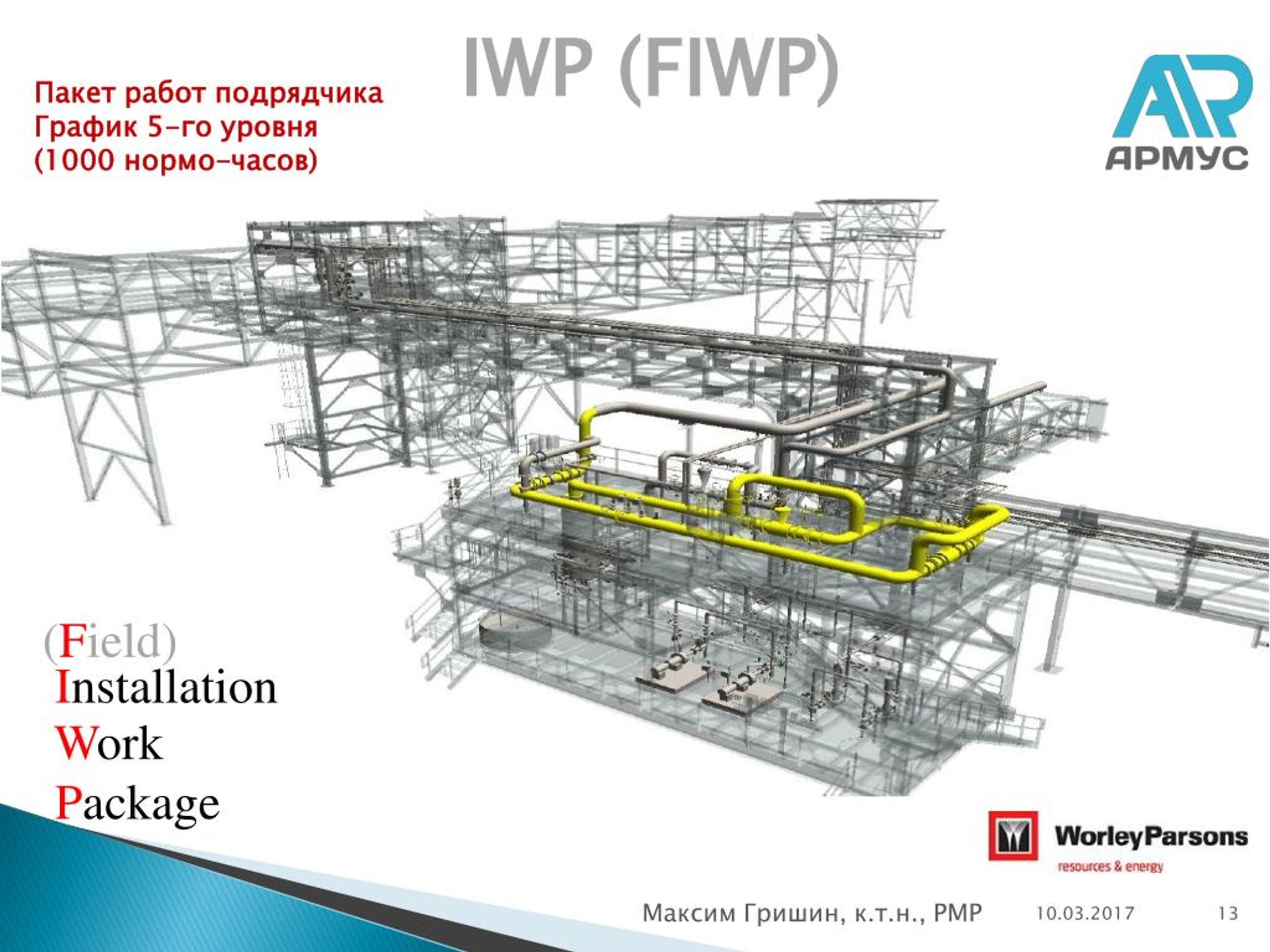

  13. IWP (FIWP) Пакет работ подрядчика График 5-го уровня (1000 нормо-часов) (Field) Installation Work Package Максим Гришин, к.т.н., РМР

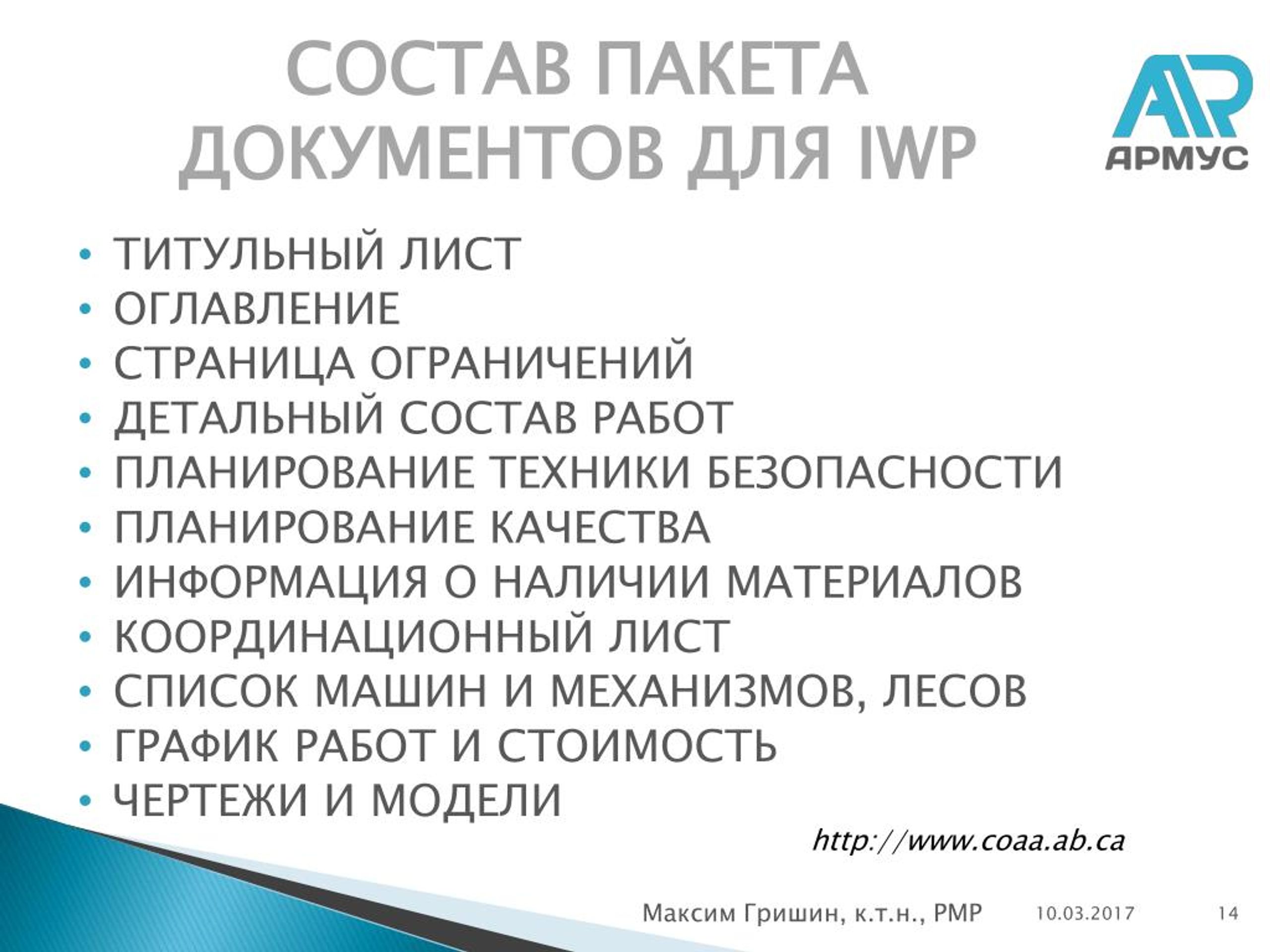

  14. CОСТАВ ПАКЕТА ДОКУМЕНТОВ ДЛЯ IWP • ТИТУЛЬНЫЙ ЛИСТ • ОГЛАВЛЕНИЕ • СТРАНИЦА ОГРАНИЧЕНИЙ • ДЕТАЛЬНЫЙ СОСТАВ РАБОТ • ПЛАНИРОВАНИЕ ТЕХНИКИ БЕЗОПАСНОСТИ • ПЛАНИРОВАНИЕ КАЧЕСТВА • ИНФОРМАЦИЯ О НАЛИЧИИ МАТЕРИАЛОВ • КООРДИНАЦИОННЫЙ ЛИСТ • СПИСОК МАШИН И МЕХАНИЗМОВ, ЛЕСОВ • ГРАФИК РАБОТ И СТОИМОСТЬ • ЧЕРТЕЖИ И МОДЕЛИ http://www.coaa.ab.ca Максим Гришин, к.т.н., РМР

  15. Максим Гришин, к.т.н., РМР

  16. УСТРАНЕНИЕ ОГРАНИЧЕНИЙ ПАКЕТОВ РАБОТ IWP Контрольные листы снятия ограничений начала Контрольные листы снятия ограничений завершения ОТ и ТБ ИД Инжиниринг Пакет работ IWP Качество Поставки Строительство Объём выполнения Машины и механизмы Максим Гришин, к.т.н., РМР

  17. ОБРАЗЕЦ ЧЕК-ЛИСТА СНЯТИЯ ОГРАНИЧЕНИЙ Максим Гришин, к.т.н., РМР

  18. ВЛИЯНИЕ НА БЕЗОПАСНОСТЬ РАБОТ • AWP/WFP идентифицирует и уменьшает проблемы безопасности работ при планировании и разработке IWP • Происходит раннее выявление потенциальных строительных рисков на начальном этапе планирования, когда все ключевые участники проекта вовлечены в обсуждение • Минимизируются все передвижения вокруг участка работ IWP • Закрытие IWP включает в себя в качестве требования обратную связь и постоянное совершенствование в области безопасности. • При реализации проектов с использованием AWP достигнуты 0 смертельных случаев на строительной площадке Olfa Hamdi, www.workpackaging.org Максим Гришин, к.т.н., РМР

  19. ВЛИЯНИЕ НА ПРОИЗВОДИТЕЛЬНОСТЬ • Взаимосвязь между AWP/FWPи производительностью труда на строительной площадке является результатом исполнения пакетов работ IWP, которые освобождены от сдерживающих работу ограничений. Следовательно, линейный персонал может сосредоточиться исключительно на выполнение строительных работ, не теряя времени на ожидание материалов, техники и документации. • AWP приносит высокое сознание об управлении пространством. Движение вокруг места производства работ сведены к минимуму, чтобы бригады были способны завершить пакеты работ IWP без перерывов. • Более высокое вовлечение прорабов и бригадиров в реализацию проекта, расширяет возможности для выполнения пакетов работ IWP с повышенной производительностью. • Докладывается о 15% увеличение производительности труда • Докладывается об уменьшении количества переделок ниже среднего уровня в компании Olfa Hamdi, www.workpackaging.org Максим Гришин, к.т.н., РМР

  20. ИСПОЛЬЗОВАНИЕ AWP/WFP Как рабочие бригады используют своё время (Данные CОАА ) ч ч Время с инструментами ч ч Время без инструментов Проекты, использующие WFP Традиционные проекты +25% увеличение времени работы с инструментами при использовании WorkFace Planning Olfa Hamdi, www.workpackaging.org Максим Гришин, к.т.н., РМР

  21. AdvancedWorkPackaging (AWP) был определён как Лучшая Практика(BestPractice)в Северной Америке в строительстве. Максим Гришин, к.т.н., РМР

  22. Максим Гришин, к.т.н., РМР

  23. Максим Гришин, PMP, MBA, к.т.н. INNOVES@MAIL.RU +7 921 952 74 07 Максим Гришин, к.т.н., PMP, MBA
