semin pro p jemce podpory z 16 17 a 18 v zvy rop jihoz pad pro p jemce n hradn ch projekt
Seminář pro příjemce podpory z 16., 17. a 18. výzvy ROP Jihozápad + pro příjemce náhradních projektů

13. 3. 2012

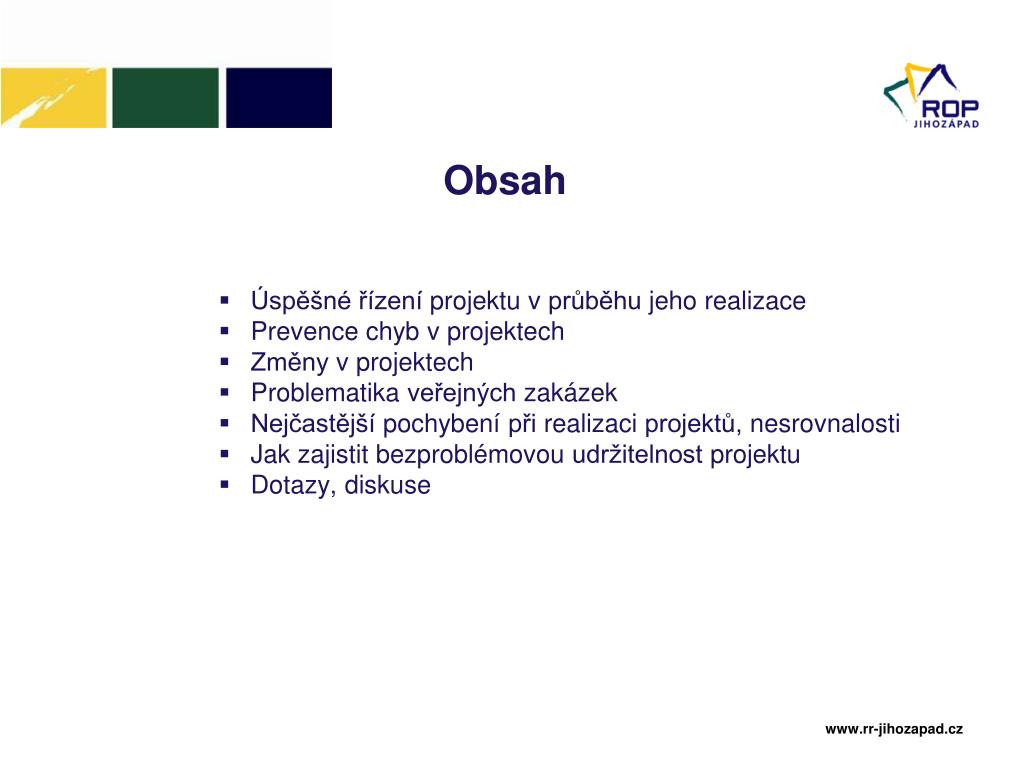

obsah
Obsah
  • Úspěšné řízení projektu v průběhu jeho realizace
  • Prevence chyb v projektech
  • Změny v projektech
  • Problematika veřejných zakázek
  • Nejčastější pochybení při realizaci projektů, nesrovnalosti
  • Jak zajistit bezproblémovou udržitelnost projektu
  • Dotazy, diskuse

www.rr-jihozapad.cz

p jemce dotace
Příjemce dotace
  • Z žadatele se stává příjemce dotace až podpisem Smlouvy o podmínkách poskytnutí dotace (na dotaci není právní nárok!)
  • Povinnost předložit požadované přílohy nejpozději do 26. 3. 2012 (16.-18. výzva), resp. do termínu uvedeného v emailu od hlavního finančního manažera projektu (10.-12.4.2012)
  • Upozornění: nová příloha – doložení žádosti o zařazení do evidence žadatelů o certifikaci ubytovacího zařízení
  • Termín podpisu Smluv o dotaci – začátek května 2012
  • Vzor smlouvy naleznete na www.rr-jihozapad.cz

www.rr-jihozapad.cz

dokumentace rop jihoz pad
Dokumentace ROP Jihozápad
  • Smlouva o podmínkách poskytnutí dotace
  • Příručka pro žadatele
  • Příručka pro příjemce
  • Metodická oznámení
  • Metodické pokyny (k veřejné podpoře, ke způsobilým výdajům atd.)
  • Definice indikátorů
  • Národní legislativa

www.rr-jihozapad.cz

www.rr-jihozapad.cz

povinnosti p jemce p i realizaci projektu
Povinnosti příjemce při realizaci projektu
  • Zahájit fyzickou realizaci projektu do 6 měsíců od podpisu smlouvy o dotaci – vztahuje s přesností na kalendářní den (nikoli měsíc!)
  • Naplnit monitorovací ukazatele uvedené ve smlouvě o dotaci
  • Informovat ÚRR o postupu realizace projektu pomocí monitorovacích zpráv
  • Dodržovat harmonogram projektu
  • Informovat o změnách projektů

www.rr-jihozapad.cz

povinnosti p jemce p i realizaci projektu1
Povinnosti příjemce při realizaci projektu
  • Vést oddělené účetnictví projektu
  • Provést audit projektu – u projektů s celkovými způsobilými výdaji nad 30 mil./ nad 100 mil.
  • Dodržovat pravidla pro publicitu
  • Nepřevádět práva a povinnosti vyplývající z projektu na třetí osobu bez souhlasu poskytovatele dotace
  • Pojistit veškerý pojistitelný majetek pořízený v rámci realizace projektu – výjimka pro projekty OP 1.1 a 1.5
  • Archivace dokumentace projektu po dobu min. 10 let (od finančního ukončení projektu)

www.rr-jihozapad.cz

zm ny v realizaci projektu jak koli zm ny oproti pl nu
Změny v realizaci projektu= jakékoli změny oproti plánu
  • Žádost o dotaci byla hodnocena a uspěla na základě podkladů, které jste doložili podle nich byste měli projekt zrealizovat
  • Realizovat projekt beze změn není možné
  • Pokud příjemce realizuje výraznější změnu (stavební) oproti žádosti o dotaci – není možné hradit ze způsobilých výdajů projektu!

www.rr-jihozapad.cz

zm ny v realizaci projektu
Změny v realizaci projektu

Formulář Oznámení příjemce o změně projektu (příloha č. 9 PPP)

Změna nepodstatná

Změna podstatná

  • menšího rozsahu
  • většího rozsahu

Změna obecně nepřípustná

www.rr-jihozapad.cz

obecn pravidla hl en zm n
Obecná pravidla hlášení změn

Změna nepodstatná - schvaluje hl. finanční manažer a vedoucí oddělení kontroly, schválení trvá cca 5 pracovních dní

Změna podstatná menšího rozsahu – posuzována schvalovacím kolečkem, schvaluje vedoucí Odboru řízení programu, schvalování trvá cca 14 dní i déle

Změna podstatná většího rozsahu – schvaluje Výbor Regionální rady, schvalování trvá 3 týdny i déle, VRR zasedá 1x za 3 měsíce

O schválení či neschválení změny je příjemce informován emailem

www.rr-jihozapad.cz

www.rr-jihozapad.cz

upozorn n
Upozornění
  • Pokud změna není schválena, nemůže ji příjemce realizovat!
  • Výdaje spojené s neohlášenou a neschválenou změnou jsou nezpůsobilými
  • Pokud příjemce realizuje neschválenou změnu, pak tato skutečnost může být řešena jako nesrovnalost projektu (dle závažnosti)

www.rr-jihozapad.cz

problematika ve ejn ch zak zek a zad vac ch zen
Problematika veřejných zakázek a zadávacích řízení
  • Bezchybně provedené výběrové řízení je základem dobře zrealizovaného projektu
  • Při kontrole klasifikujeme nejvíce pochybení v oblasti zadávání zakázek korekce, sankce, porušení rozpočtové kázně
  • Nejčastější nedostatky v souvislosti s kontrolou veřejných zakázek – ke stažení na www.rr-jihozapad.cz - Veřejné zakázky příjemců
  • Možnost konzultovat zadání zakázek s pracovníky oddělení kontroly – dokumentaci zaslat emailem – do 10 pracovních dní odpověď

www.rr-jihozapad.cz

pravidla o rop pro zad vac zen
Pravidla ŘO ROP pro zadávací řízení
  • Zákon č. 137/2006 Sb., o veřejných zakázkách v aktuálním znění
  • Závazné postupy pro zadávání zakázek spolufinancovaných ze zdrojů EU, nespadajících pod aplikaci zákona č. 137/2006 Sb., o veřejných zakázkách v programovém období 2007-2013 – projekty z 5.-13. výzvy – verze 2/2009, projekty 16.-19. výzva – verze 2/2011
  • Metodika zadávání veřejných zakázek podle zákona 137/2006 Sb., o veřejných zakázkách – Metodika zadávání zakázek financovaných ze zdrojů Evropské unie

www.rr-jihozapad.cz

pravidla o rop pro zad vac zen1
Pravidla ŘO ROP pro zadávací řízení
  • Řídící orgán ROP Jihozápad zakazuje:
  • Používat při hodnocení ekonomické výhodnosti nabídek jako dílčí hodnotící kritérium smluvní pokuty a další smluvní podmínky, jejichž účelem je zajištění povinností dodavatele – platí i pro zakázky mimo režim zákona
  • Používat náhodný výběr losem, a to ani v kombinaci s objektivními kritérii

www.rr-jihozapad.cz

novela z kona o vz

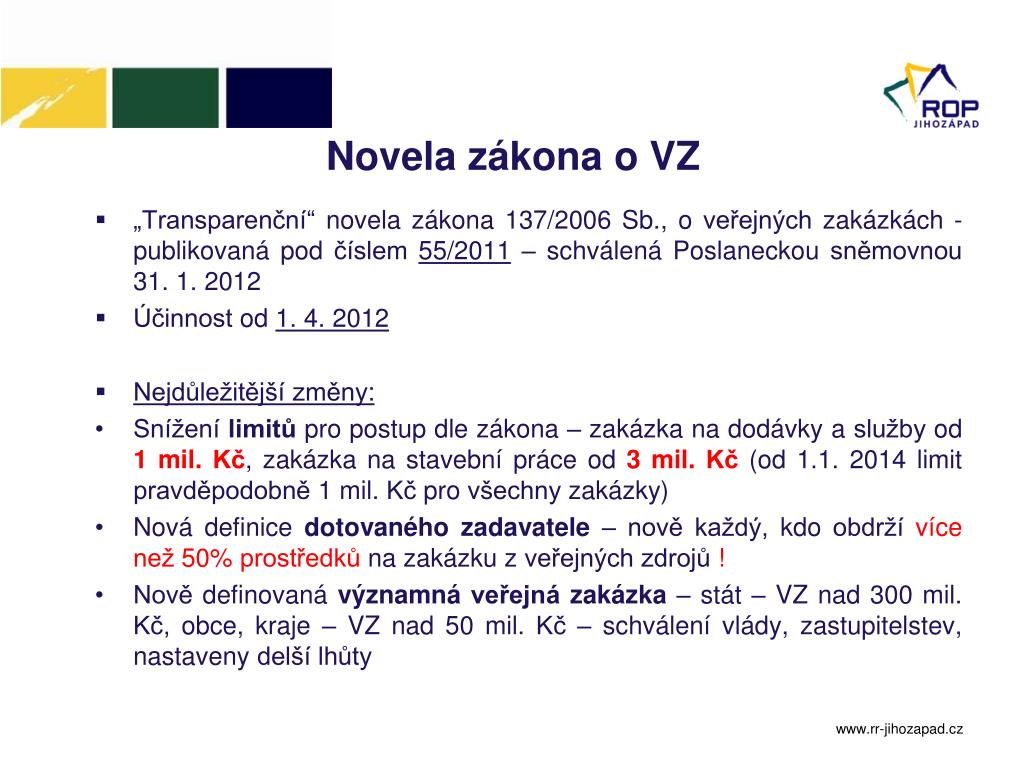

Novela zákona o VZ
  • „Transparenční“ novela zákona 137/2006 Sb., o veřejných zakázkách - publikovaná pod číslem 55/2011 – schválená Poslaneckou sněmovnou 31. 1. 2012
  • Účinnost od 1. 4. 2012
  • Nejdůležitější změny:
  • Snížení limitů pro postup dle zákona – zakázka na dodávky a služby od 1 mil. Kč, zakázka na stavební práce od 3 mil. Kč (od 1.1. 2014 limit pravděpodobně 1 mil. Kč pro všechny zakázky)
  • Nová definice dotovaného zadavatele – nově každý, kdo obdrží více než 50% prostředků na zakázku z veřejných zdrojů !
  • Nově definovaná významná veřejná zakázka – stát – VZ nad 300 mil. Kč, obce, kraje – VZ nad 50 mil. Kč – schválení vlády, zastupitelstev, nastaveny delší lhůty

www.rr-jihozapad.cz

novela z kona o vz1
Novela zákona o VZ
  • Nejdůležitější změny:
  • Ekonomická a finanční kvalifikace – bude prokazována jen čestným prohlášením dodavatele o finanční způsobilosti plnit veřejnou zakázku
  • Nový pojem „osoba se zvláštní působností“ – zaměstnanec zadavatele, vyjádření k ZD + povinný člen hodnotící komise, nutné absolvovat vzdělávací program MMR – účinnost patrně až od 1. 1. 2014
  • Rozšiřování povinnosti uveřejňování dokumentace na profilu zadavatele – celá ZD včetně smlouvy, skutečně nasmlouvaná cena, odůvodnění stanovení technických kvalifikačních požadavků
  • Novela de facto ruší užší řízení – resp. nahrazuje jej dvoukolovým otevřeným řízením
  • Zákaz požadavků na ISO, certifikátů z hlediska ochrany životního prostředí aj.

www.rr-jihozapad.cz

novela z kona o vz2
Novela zákona o VZ
  • Povinnost zadavatele zrušit zadávací řízení při obdržení jen jediné nabídky
  • Povinnost zadavatele zrušit zadávací řízení při hodnocení jediné nabídky
  • Komise pro otevírání obálek již nekontroluje úplnost nabídky
  • Hodnotícím kritériem nesmí být platební podmínky – sankce, splatnost faktur apod.
  • Taxativně uvedeny podstatné změny smlouvy, které nesmí být provedeny (rozšíření předmětu zakázky, rozšíření okruhu dodavatelů, ovlivnění výběru nejvhodnější nabídky, změna ekonomické rovnováhy ve prospěch dodavatele)
  • Povinnost zadavatele uveřejnit předběžné oznámení ke všem nadlimitním a podlimitním zakázkám (mimo zjednodušené podlimitní řízení, jednací řízení) – řízení může být zahájeno až po 1 měsíci od uveřejnění předběžného oznámení

www.rr-jihozapad.cz

konkr tn pochyben ve v
Konkrétní pochybení ve VŘ
  • Dělení zakázek – nutné zadávat dohromady spolu související plnění z hlediska místa, času i věcného plnění
  • Neoprávněné slučování spolu nesouvisejících plnění – např. vybavení IT technikou a vybavení profesionální kuchyně
  • Diskriminace potenciálních uchazečů – požadovaný obrat x předpokládaná hodnota zakázky
  • Uvádění specifických označení výrobků a služeb
  • Nesprávné použití JŘBÚ

www.rr-jihozapad.cz

konkr tn pochyben ve v1
Konkrétní pochybení ve VŘ
  • Hodnocení na základě kritérií, která jsou následně do SoD změněna (doba plnění)
  • Nedostatečně specifikovaná hodnotící kritéria (kvalita, design, technické provedení)
  • Nelze hodnotit zvyšování objemu plnění zakázky – za každý navíc pořízený PC - 1 bod navíc
  • Rozpor návrh SoD x podepsaná SoD
  • Nepřiměřená úhrada za poskytování ZD – cena musí odpovídat nákladům na pořízení kopie, poštovné, balné (nelze přenášet na uchazeče náklady spojené s realizací řízení!)

www.rr-jihozapad.cz

nej ast j pochyben p i realizaci projekt
Nejčastější pochybení při realizaci projektů

Pozor na omezené výdaje!

  • Výdaje za zpracování projektu max. 5% CZV
  • Výdaje spojené s řízením projektu max. 500 tis./50 tis za měsíc
  • BOZP,TDI, autorský dozor – 3% ze způsobilých výdajů za skutečně provedené stavební práce
  • Odborné a znalecké posudky v rámci položky „Výdaje na zpracování projektové dokumentace“ 1% z CZV (max. 300 000 Kč)
  • Supervize řízení projektu = nezpůsobilý výdaj!
  • Výše uvedené limity jsou stropem, nikoli částkou, která bude automaticky proplacena !

www.rr-jihozapad.cz

nej ast j pochyben p i realizaci projekt1
Nejčastější pochybení při realizaci projektů

Způsobilé výdaje – podmínky:

  • hospodárné
  • účelné
  • efektivní
  • cena za výdaj v čase a místě obvyklá – poskytovatel dotace může výši ceny ověřovat! Pokud jsou ceny vyšší než jsou ceny obvyklé – dotace bude ponížena.

www.rr-jihozapad.cz

slide21

Nejčastější pochybení při realizaci projektů

Účetnictví, ekonomika projektu

  • Samostatná účetní evidence pro projekt
  • Rozdělení na investice/neinvestice – důraz na správné zaúčtování
  • Správné zaúčtování samostatných movitých věcí/souborů movitých věcí

www.rr-jihozapad.cz

nej ast j pochyben p i realizaci projekt2
Nejčastější pochybení při realizaci projektů
  • Projekt musí směřovat k naplnění stanovených monitorovacích ukazatelů
  • Evidovat spolupráci s partnerem (např. zápisy z jednání)
  • Prokazatelně naplnit environmentální ukazatele uvedené v žádosti o dotaci
  • Doložit naplnění závazků k rovným příležitostem uvedeným v žádosti o dotaci

www.rr-jihozapad.cz

udr itelnost projektu
Udržitelnost projektu
  • I v době udržitelnosti (5/3 roky) je příjemce vázán podmínkami poskytovatele dotace
  • Projekt je úspěšně ukončen nikoli proplacením poslední žádosti o platbu, ale úspěšným ukončením období udržitelnosti – tj. 5 let, pro malé a střední podniky 3 roky
  • V období udržitelnosti projektu se projeví životnost projektu, jeho reálnost, finanční návratnost (u projektů podnikatelských subjektů), schopnost udržet naplánované výstupy projektu (pracovní místa, počet lůžek, pořízené vybavení atd.)
  • Nutné udržet indikátory projektu
  • Pronájem, převod majetku podpořeného z dotace – nutný souhlas VRR
  • 1x za rok povinnost informovat poskytovatele dotace o udržitelnosti projektu

www.rr-jihozapad.cz

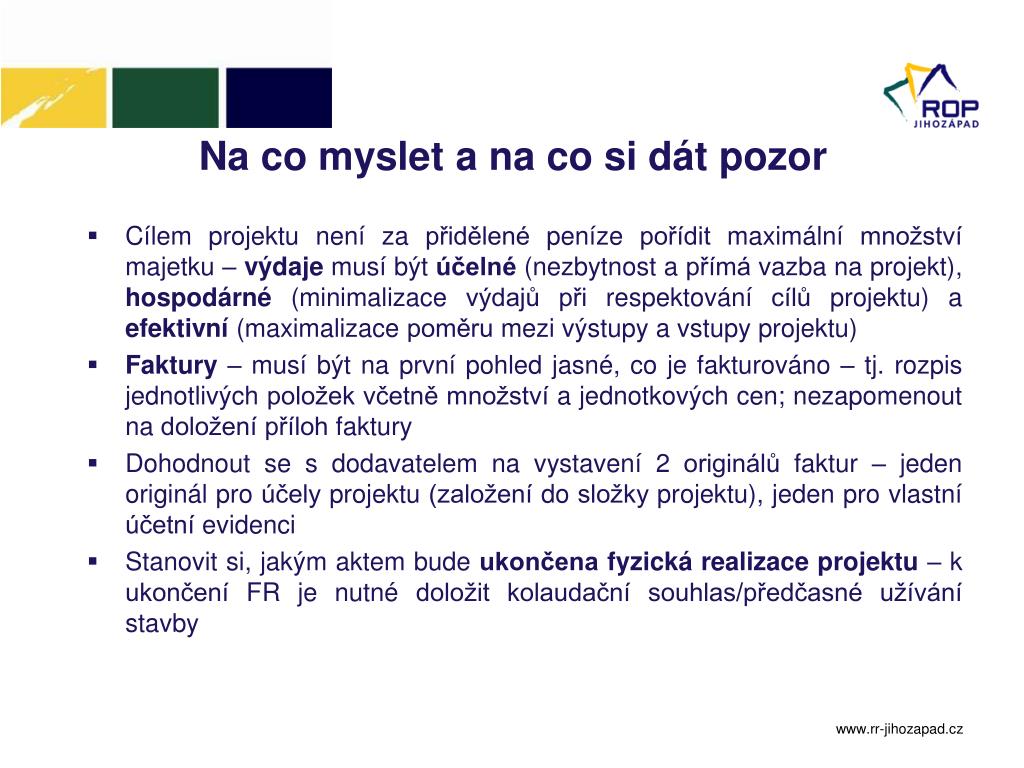

na co myslet a na co si d t pozor
Na co myslet a na co si dát pozor
  • Cílem projektu není za přidělené peníze pořídit maximální množství majetku – výdaje musí být účelné (nezbytnost a přímá vazba na projekt), hospodárné (minimalizace výdajů při respektování cílů projektu) a efektivní (maximalizace poměru mezi výstupy a vstupy projektu)
  • Faktury – musí být na první pohled jasné, co je fakturováno – tj. rozpis jednotlivých položek včetně množství a jednotkových cen; nezapomenout na doložení příloh faktury
  • Dohodnout se s dodavatelem na vystavení 2 originálů faktur – jeden originál pro účely projektu (založení do složky projektu), jeden pro vlastní účetní evidenci
  • Stanovit si, jakým aktem bude ukončena fyzická realizace projektu – k ukončení FR je nutné doložit kolaudační souhlas/předčasné užívání stavby

www.rr-jihozapad.cz

n kolik dobr ch rad na z v r
Několik dobrých rad na závěr
  • Číst, číst, číst! – vše podstatné naleznete v příručkách a na webových stránkách www.rr-jihozapad.cz
  • Nebát se zeptat! – v případě nejasnosti raději konzultovat s manažerem projektu, než se dopustit chybného řešení
  • Nenechávat vše na poslední chvíli! – raději odevzdávat dokumenty s časovou rezervou
  • Úspěšná realizace projektu končí po skončení období udržitelnosti projektu!

www.rr-jihozapad.cz

kontakt
Kontakt

Územní odbor implementace programu Plzeň

Poděbradova 2842/1 (Avalon Business Center - 4. patro)

301 00 Plzeň

  • Úřední hodiny: Pondělí: 8:00 - 16:30

Úterý – čtvrtek: 8:00 - 15:30

Pátek: 8:00 - 14:00

www.rr-jihozapad.cz

ad
