التقرير السنوي لمشاريع إدارة المدينة الجامعية

التقرير السنوي لمشاريع إدارة المدينة الجامعية. المخطط العام للمدينة الجامعية التصميم المطور. منطقة سكن أعضاء هيئة التدريس. منطقة الخدمات. المنطقة الأكاديمية للطالبات. المقر الحالى. محطة معالجة المياة و الصرف. الإستاد الرياضى. توسع مستقبلى. المنطقة الأكاديمية للطلاب.

Download Presentation

التقرير السنوي لمشاريع إدارة المدينة الجامعية

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript

  1. التقرير السنوي لمشاريع إدارة المدينة الجامعية

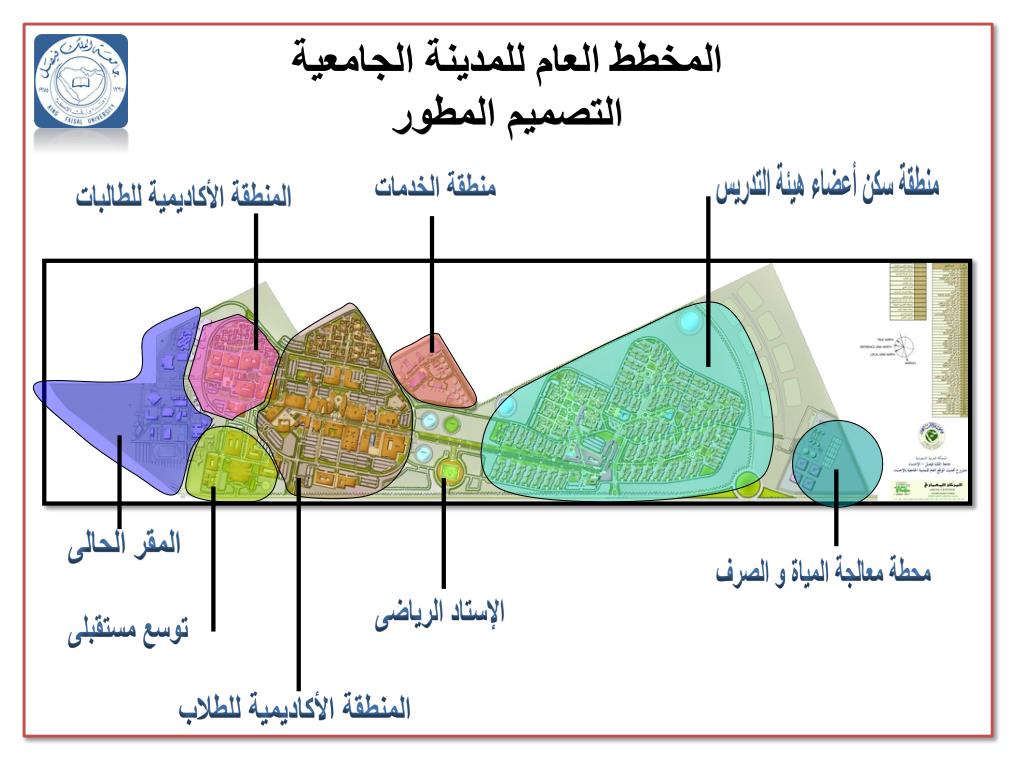

  2. المخطط العام للمدينة الجامعيةالتصميم المطور منطقة سكن أعضاء هيئة التدريس منطقة الخدمات المنطقة الأكاديمية للطالبات المقر الحالى محطة معالجة المياة و الصرف الإستاد الرياضى توسع مستقبلى المنطقة الأكاديمية للطلاب

  3. مشاريع المدينة الجامعية توسع مستقبلى تحت التصميم تحت الترسية تحت التنفيذ تم تنفيذها

  4. 64.525.581 55.000.000

  5. أولاً : مشاريع تم تنفيذها

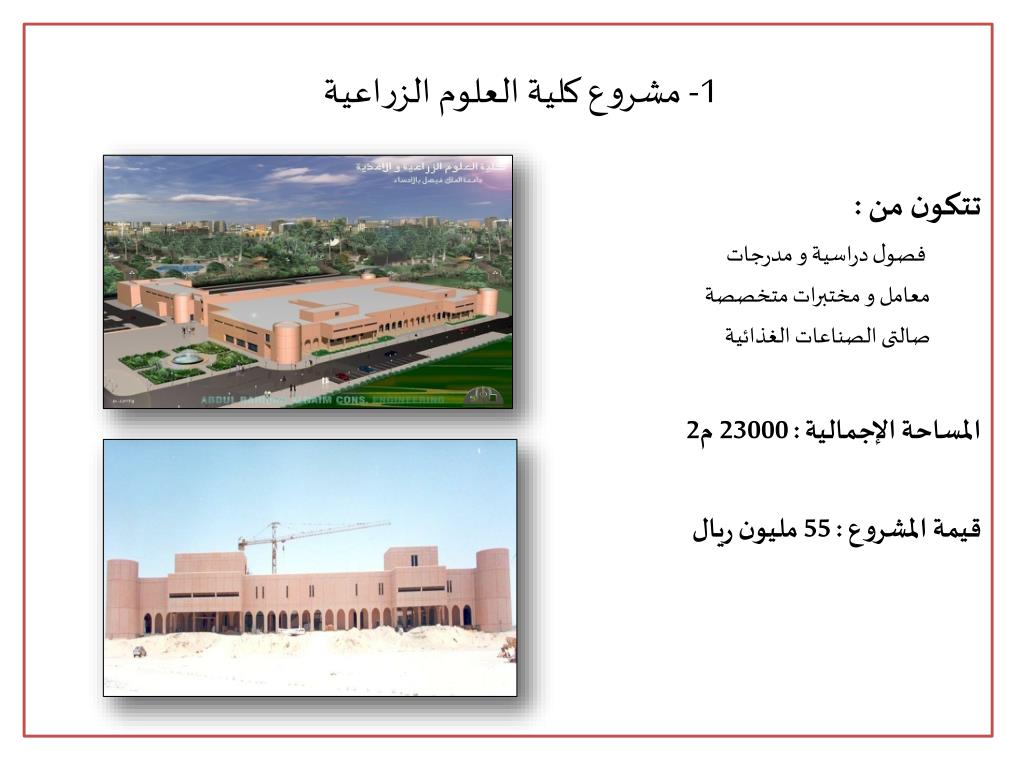

  6. 1- مشروع كلية العلوم الزراعية • تتكون من : • فصول دراسية و مدرجات • معامل و مختبرات متخصصة • صالتى الصناعات الغذائية • المساحة الإجمالية : 23000 م2 • قيمة المشروع : 55 مليون ريال

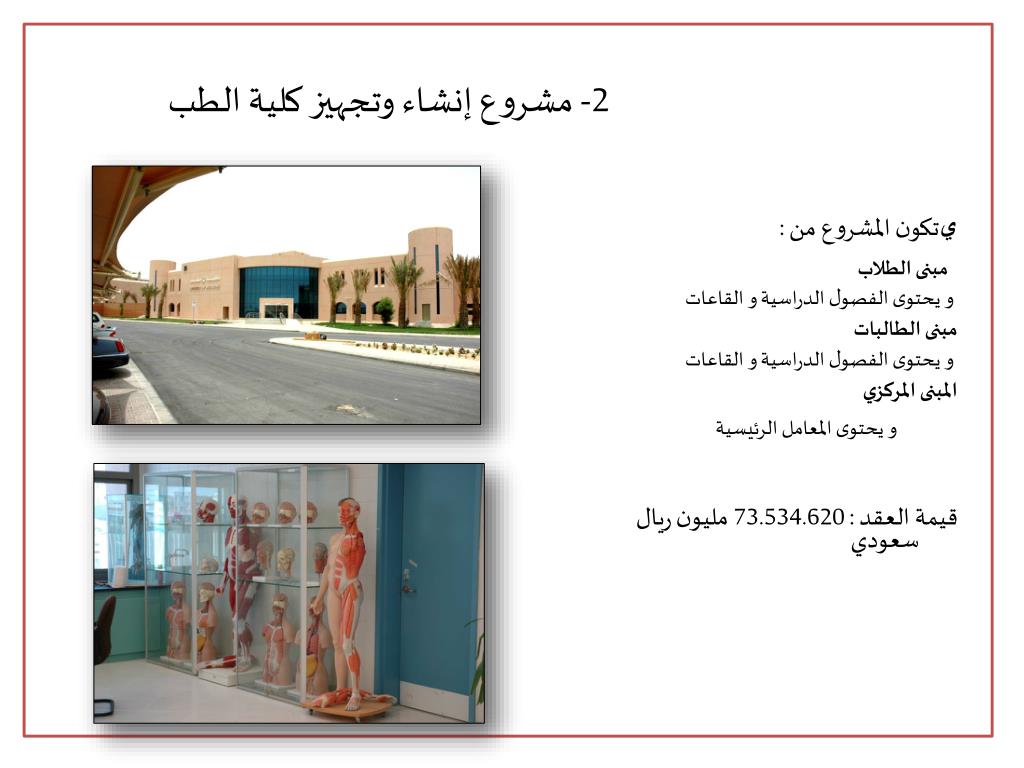

  7. 2- مشروع إنشاء وتجهيز كلية الطب • يتكون المشروع من : • مبنى الطلاب • و يحتوى الفصول الدراسية و القاعات • مبنى الطالبات • و يحتوى الفصول الدراسية و القاعات • المبنى المركزي • و يحتوى المعامل الرئيسية • قيمة العقد : 73.534.620 مليون ريال سعودي

  8. ثانياً: مشاريع تحت التنفيذ

  9. 1- مشروع البنية التحتية الأولى مكونات المشروع • المشروع يتكون من أعمال بنية تحتية تشمل : • 1.شبكة الصرف الصحي وصرف مياه الأمطار مع غرف تفتيش خرسانية. • 2.شبكة الكهرباء والاتصالات مع غرف تفتيش خرسانية. • 3.شبكة المياه وشبكة المياه المبردة . • 4.أعمال تسوية وأسفلت . • 5.أعمال جدران إستنادية • قيمة العقد : 64.525.581 ريال سعودي • مدة التنفيذ : 62 شهراً

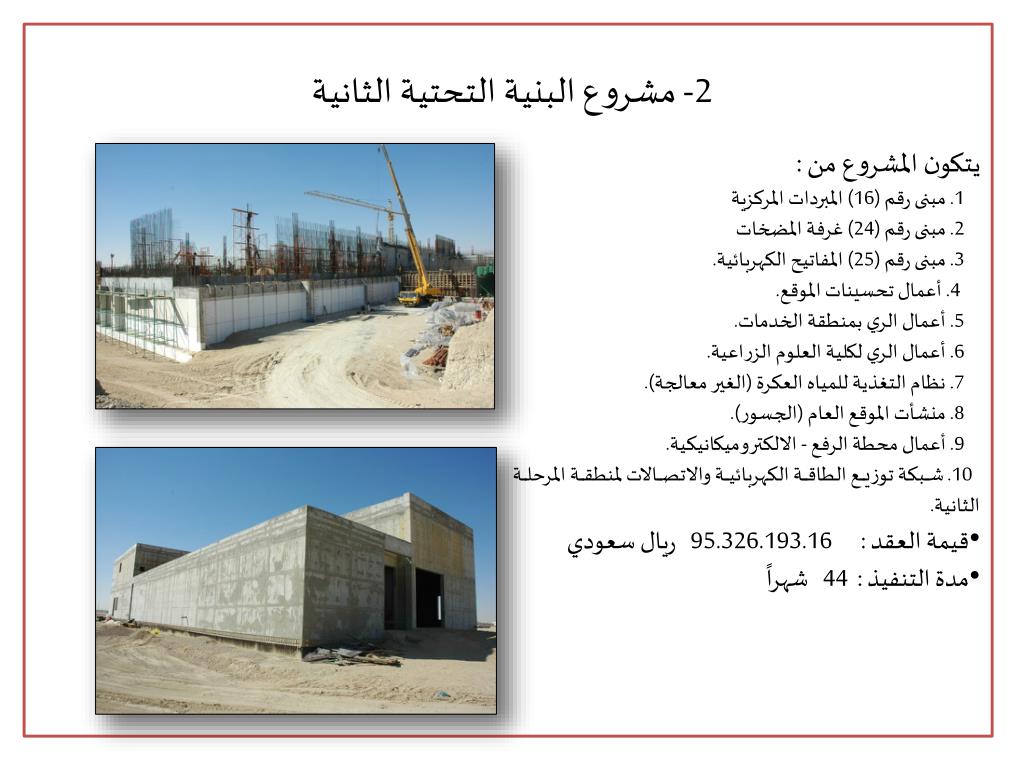

  10. 2- مشروع البنية التحتية الثانية • يتكون المشروع من : • 1. مبنى رقم (16) المبردات المركزية • 2. مبنى رقم (24) غرفة المضخات • 3. مبنى رقم (25) المفاتيح الكهربائية. • 4. أعمال تحسينات الموقع. • 5. أعمال الري بمنطقة الخدمات. • 6. أعمال الري لكلية العلوم الزراعية. • 7. نظام التغذية للمياه العكرة (الغير معالجة). • 8. منشأت الموقع العام (الجسور). • 9. أعمال محطة الرفع - الالكتروميكانيكية. • 10. شبكة توزيع الطاقة الكهربائية والاتصالات لمنطقة المرحلة الثانية. • قيمة العقد : 95.326.193.16 ريال سعودي • مدة التنفيذ : 44 شهراً

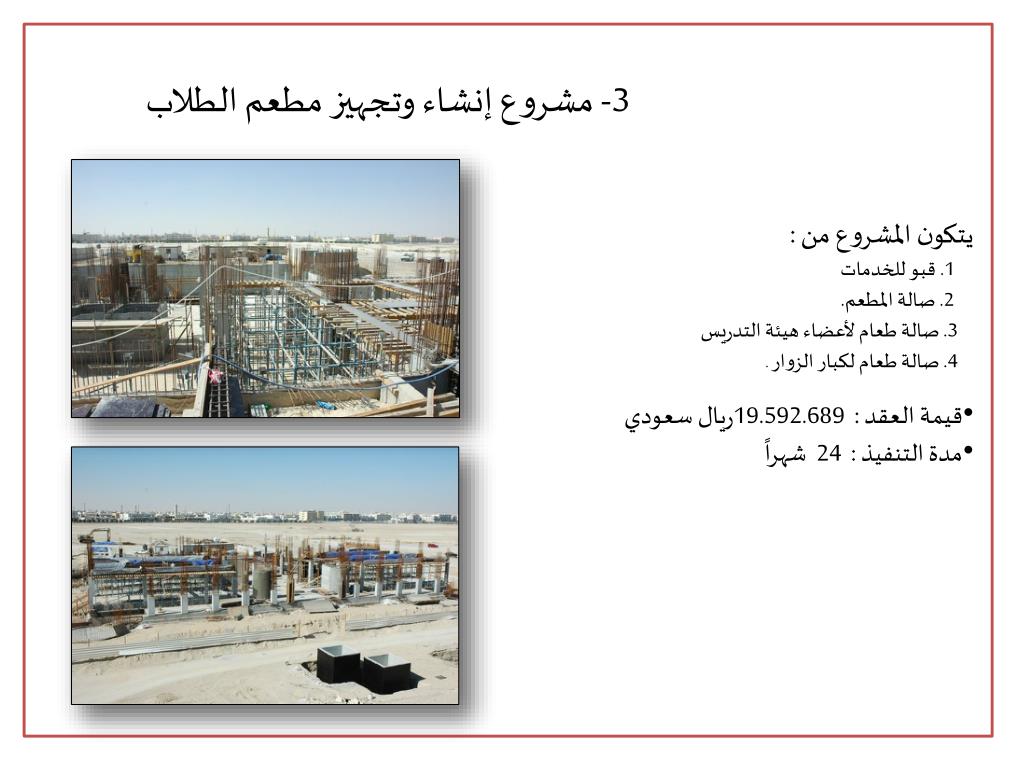

  11. 3- مشروع إنشاء وتجهيز مطعم الطلاب • يتكون المشروع من : • 1. قبو للخدمات • 2. صالة المطعم. • 3. صالة طعام لأعضاء هيئة التدريس • 4. صالة طعام لكبار الزوار . • قيمة العقد : 19.592.689ريال سعودي • مدة التنفيذ : 24 شهراً

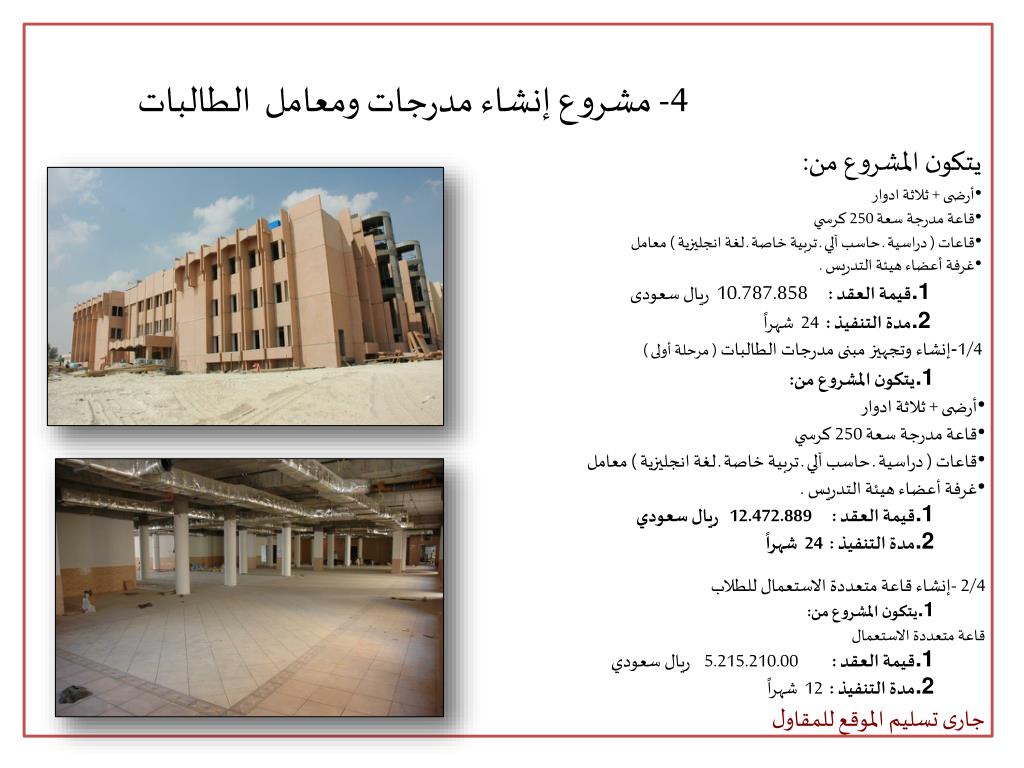

  12. 4- مشروع إنشاء مدرجات ومعامل الطالبات • يتكون المشروع من: • أرضى + ثلاثة ادوار • قاعة مدرجة سعة 250 كرسي • قاعات ( دراسية ـ حاسب آلي ـ تربية خاصة ـ لغة انجليزية ) معامل • غرفة أعضاء هيئة التدريس . • قيمة العقد:10.787.858 ريال سعودى • مدة التنفيذ : 24 شهراً • 1/4-إنشاءوتجهيز مبنى مدرجات الطالبات ( مرحلة أولى ) • يتكون المشروع من: • أرضى + ثلاثة ادوار • قاعة مدرجة سعة 250 كرسي • قاعات ( دراسية ـ حاسب آلي ـ تربية خاصة ـ لغة انجليزية ) معامل • غرفة أعضاء هيئة التدريس . • قيمة العقد : 12.472.889 ريال سعودي • مدة التنفيذ : 24 شهراً • 2/4 -إنشاء قاعة متعددة الاستعمال للطلاب • يتكون المشروع من: • قاعة متعددة الاستعمال • قيمة العقد : 5.215.210.00 ريال سعودي • مدة التنفيذ : 12 شهراً • جارى تسليم الموقع للمقاول

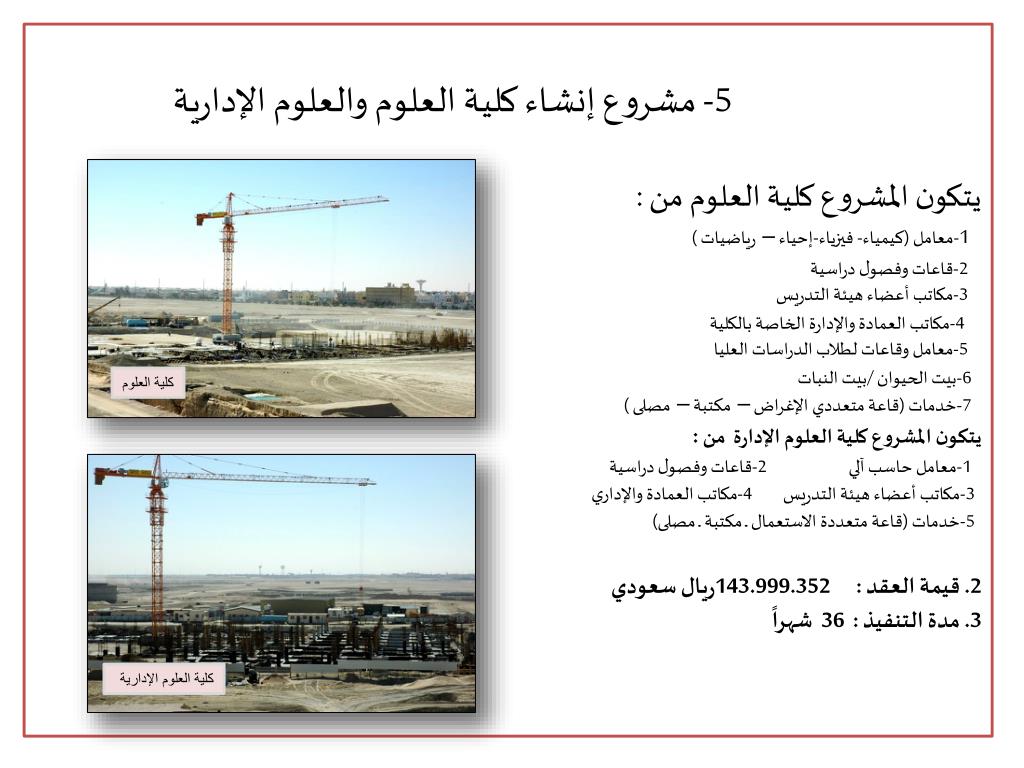

  13. 5- مشروع إنشاء كلية العلوم والعلوم الإدارية • يتكون المشروع كلية العلوم من : • 1-معامل (كيمياء- فيزياء-إحياء – رياضيات ) • 2-قاعات وفصول دراسية • 3-مكاتب أعضاء هيئة التدريس • 4-مكاتب العمادة والإدارة الخاصة بالكلية • 5-معامل وقاعات لطلاب الدراسات العليا • 6-بيت الحيوان /بيت النبات • 7-خدمات (قاعة متعددي الإغراض – مكتبة – مصلى ) • يتكون المشروع كلية العلوم الإدارة من : • 1-معامل حاسب آلي 2-قاعات وفصول دراسية • 3-مكاتب أعضاء هيئة التدريس 4-مكاتب العمادة والإداري • 5-خدمات (قاعة متعددة الاستعمال ــ مكتبة ــ مصلى) • 2. قيمة العقد : 143.999.352ريال سعودي • 3. مدة التنفيذ : 36 شهراً كلية العلوم كلية العلوم الإدارية

  14. 6- مشروع إنشاء قاعة المحاضرات الرئيسية • يتكون المشروع من : • قاعة المسرح الرئيسية • 2. قاعة كبار الزوار. • 3. مداخل وقاعات استقبال. • قيمة العقد : 41.505.684 ريال سعودي • مدة التنفيذ : 30 شهراً

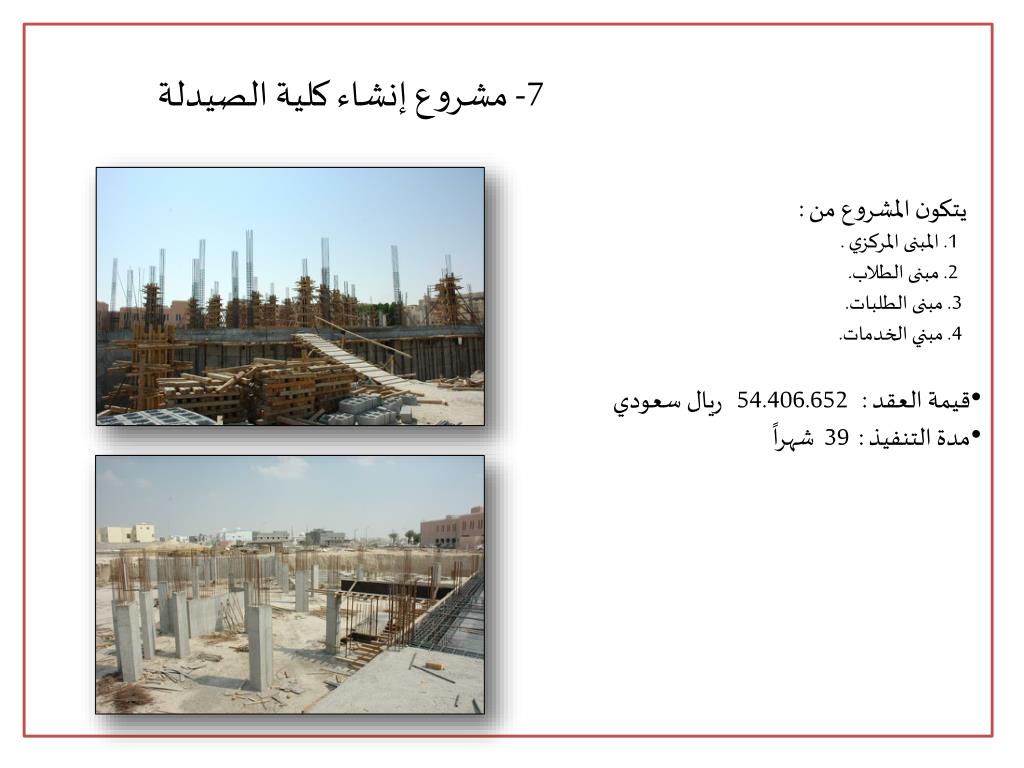

  15. 7- مشروع إنشاء كلية الصيدلة • يتكون المشروع من : • 1. المبنى المركزي . • 2. مبنى الطلاب. • 3. مبنى الطلبات. • 4. مبني الخدمات. • قيمة العقد : 54.406.652 ريال سعودي • مدة التنفيذ : 39 شهراً

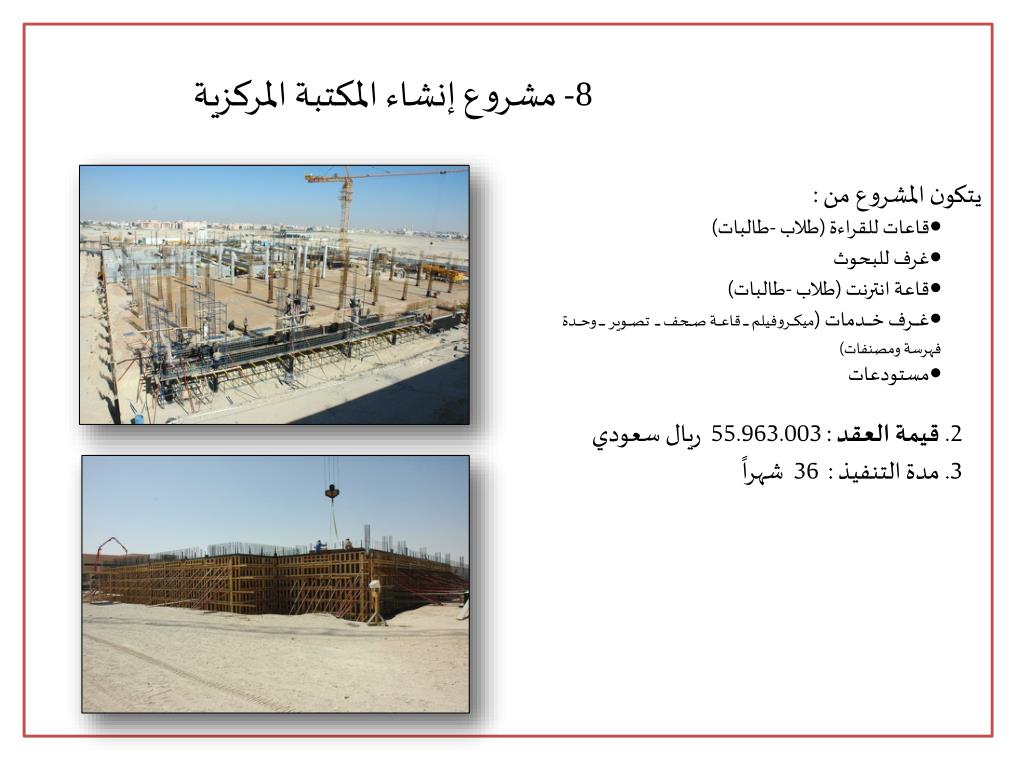

  16. 8- مشروع إنشاء المكتبة المركزية • يتكون المشروع من : • قاعات للقراءة (طلاب -طالبات) • غرف للبحوث • قاعة انترنت (طلاب -طالبات) • غرف خدمات (ميكروفيلم ــ قاعة صحف ــ تصوير ـــ وحدة فهرسة ومصنفات) • مستودعات • 2. قيمة العقد : 55.963.003 ريال سعودي • 3. مدة التنفيذ : 36 شهراً

  17. 9- مشروع إنشاء مطعم الطالبات • يتكون المشروع من : • صالة طعام • صالة طعام لأعضاء هيئة التدريس • صالة كبار الزوار • مطبخ ومخازن وخدمات • 2. قيمة العقد : 14.985.886.61 ريال سعودي • 3. مدة التنفيذ : 24 شهراً • 4. تاريخ تسليم الموقع : 5/6/1427هـ

  18. 10- مشروع البنية التحتية المرحلة الثالثة يتكون المشروع من : هذا المشروع يعتبر مكملاُ لأعمال تهيئة البنية التحتية للمرحلة الاولى والثانية حيث انه يتكون من : • مبنى و منشآت معالجة مياه الصرف الصحى • مبنى مولدات الكهرباء الاحتياطية • رصف الشوارع . • الملاعب الخارجية . • الزرع و التشجير . • إستكمال شبكات ( الرى- الصرف- المياه العكرة – المياه المثلجة ) • مبنى و منشآت محطة تحلية المياه • إستكمال جميع أعمال الموقع العام للمنطقة الأكاديمية • مظلات خشبية ( برجولات ) . • القناه المائية والنوافير . • إنارة الموقع العام و الإنارة الخارجية للمبانى • بعد إنتهاء هذه المرحلة يمكن تشغيل المنطقة الأكاديمية كاملة 2. قيمة العقد : 320.089.349.34 ريال سعودي 3. مدة التنفيذ : 36 شهراً

  19. 11 ـ مشروع إنشاء كلية الطب البيطري ( طلاب ) • يتكون المشروع من: • فصول و قاعات دراسية • معامل متخصصة • مشرحة الحيوانات • المتحف و وحدة المجهر الإلكتروني • مواقف سيارات بالبدروم • 2. قيمة العقد : 59.903.373.51 ريال سعودي • 3. مدة التنفيذ : 36 شهراً • 12 ـ مشروع إنشاء كلية التربية (طلاب ) • يتكون المشروع من: • فصول دراسية و قاعات و معامل • 2. قيمة العقد : 39.793.263 ريال سعودي • 3. مدة التنفيذ : 36 شهراً • جاري تسليم الموقع

  20. 13ـ إدارة مشروع المدينة الجامعية بالاحساء • يتكون المشروع من : • الإشراف على مشاريع المدينة الجامعية • 2. قيمة العقد : 30.533.400.00 ريال سعودي • 3. مدة التنفيذ : 36 شهرا • 14ـ مركز نشاطات الطلاب • يتكون المشروع من : • 1) عمادة شئون الطلاب 2) صالات طعام و كافيتريات • 3)خدمات طلابية • 4) صالة نشاط رياضى 5)معارض مفتوحة • تم تسليم الموقع للمقاول • تاريخ تسليم الموقع : 27/12/1428هـ • 14 /1 ــ مركز نشاطات الطالبات • يتكون المشروع من: • 1. عمادة شئون الطالبات 2. صالات طعام و كافيتريات 3. خدمات طلابية • 4.صالة نشاط رياضي 5. صالات الأنشطة الرياضية • قيمة المشروعين (طلاب ــ طالبات ) 53.528.807.00 ريال سعودي مركز نشاطات الطلاب مركز نشاطات الطلاب

  21. ثالثاً: مشاريع تحت التصميم

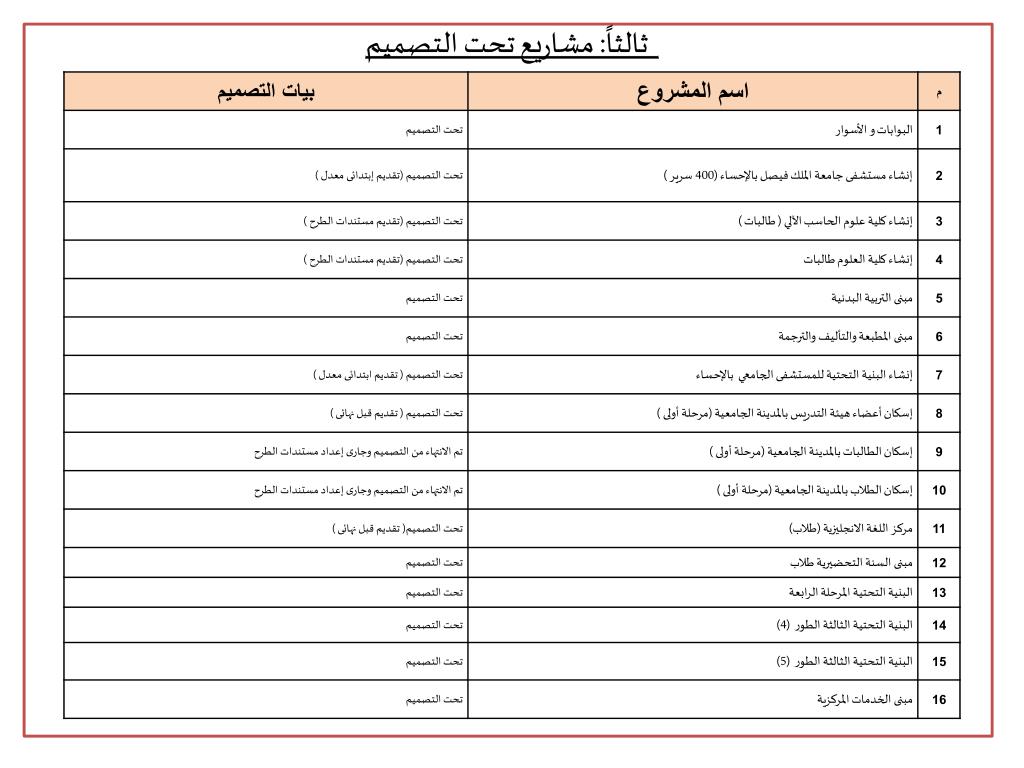

  22. ثالثاً: مشاريع تحت التصميم

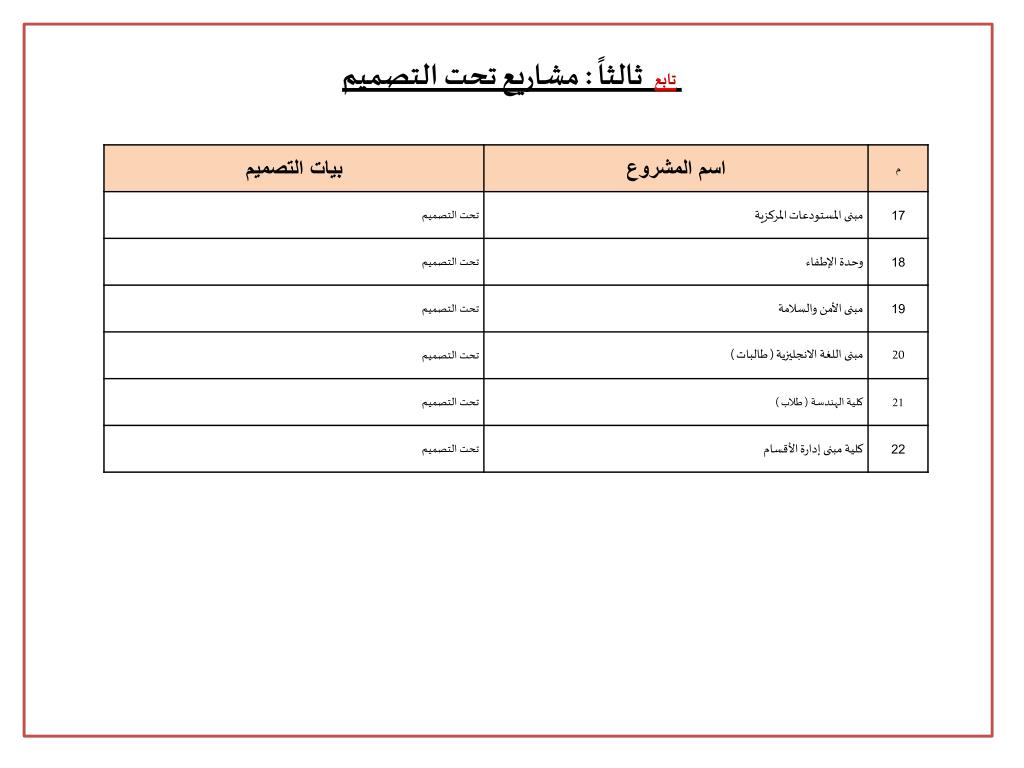

  23. تابعثالثاً : مشاريع تحت التصميم

  24. رابعاً: مشاريع تحت الترسية

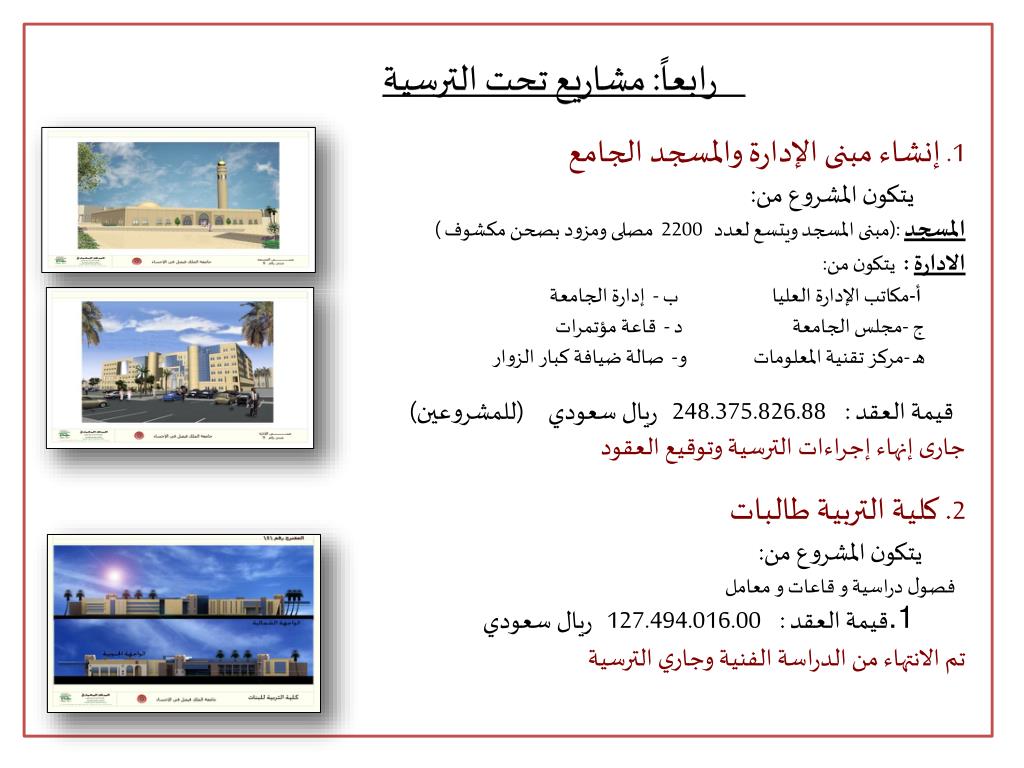

  25. رابعاً: مشاريع تحت الترسية • 1. إنشاء مبنى الإدارة والمسجد الجامع • يتكون المشروع من: • المسجد :(مبنى المسجد ويتسع لعدد 2200 مصلى ومزود بصحن مكشوف ) • الادارة : يتكون من: • أ-مكاتب الإدارة العليا ب - إدارة الجامعة • ج -مجلس الجامعة د - قاعة مؤتمرات • هـ -مركز تقنية المعلومات و- صالة ضيافة كبار الزوار • قيمة العقد : 248.375.826.88 ريال سعودي (للمشروعين) • جارى إنهاء إجراءات الترسية وتوقيع العقود • 2. كلية التربية طالبات • يتكون المشروع من: • فصول دراسية و قاعات و معامل • قيمة العقد : 127.494.016.00 ريال سعودي • تم الانتهاء من الدراسة الفنية وجاري الترسية

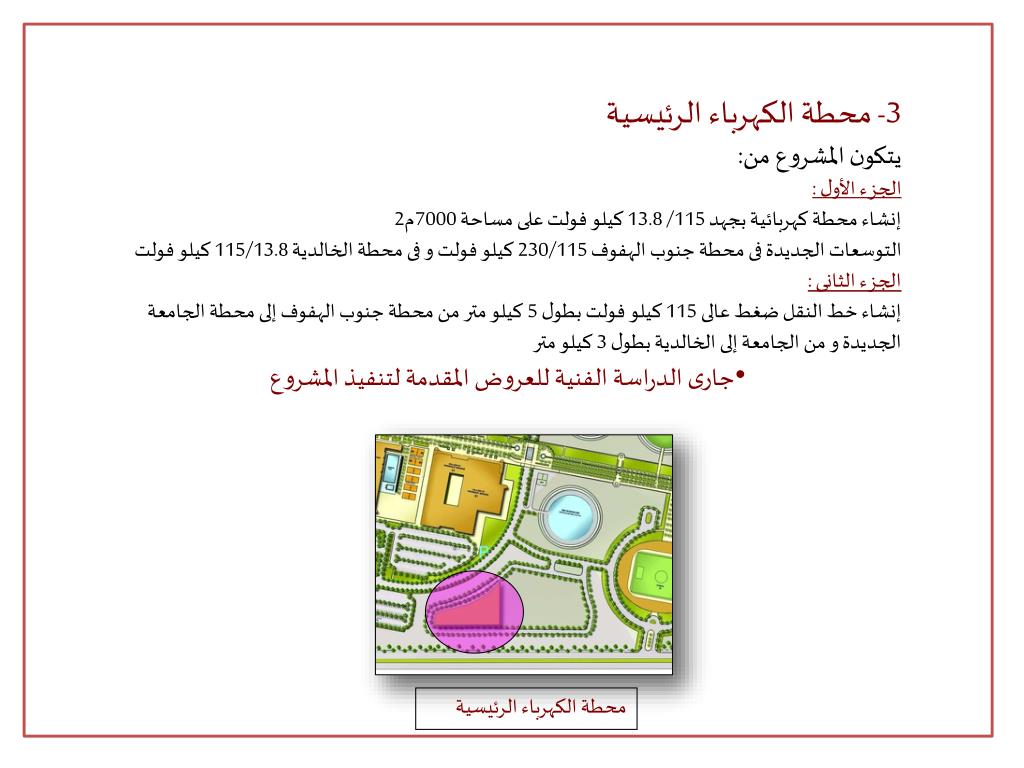

  26. 3- محطة الكهرباء الرئيسية • يتكون المشروع من: • الجزء الأول : • إنشاء محطة كهربائية بجهد 115/ 13.8 كيلو فولت على مساحة 7000م2 • التوسعات الجديدة فى محطة جنوب الهفوف 230/115 كيلو فولت و فى محطة الخالدية 115/13.8 كيلو فولت • الجزء الثانى : • إنشاء خط النقل ضغط عالى 115 كيلو فولت بطول 5 كيلو متر من محطة جنوب الهفوف إلى محطة الجامعة الجديدة و من الجامعة إلى الخالدية بطول 3 كيلو متر • جارى الدراسة الفنية للعروض المقدمة لتنفيذ المشروع محطة الكهرباء الرئيسية

  27. خامساً: مشاريع تحت الطرح

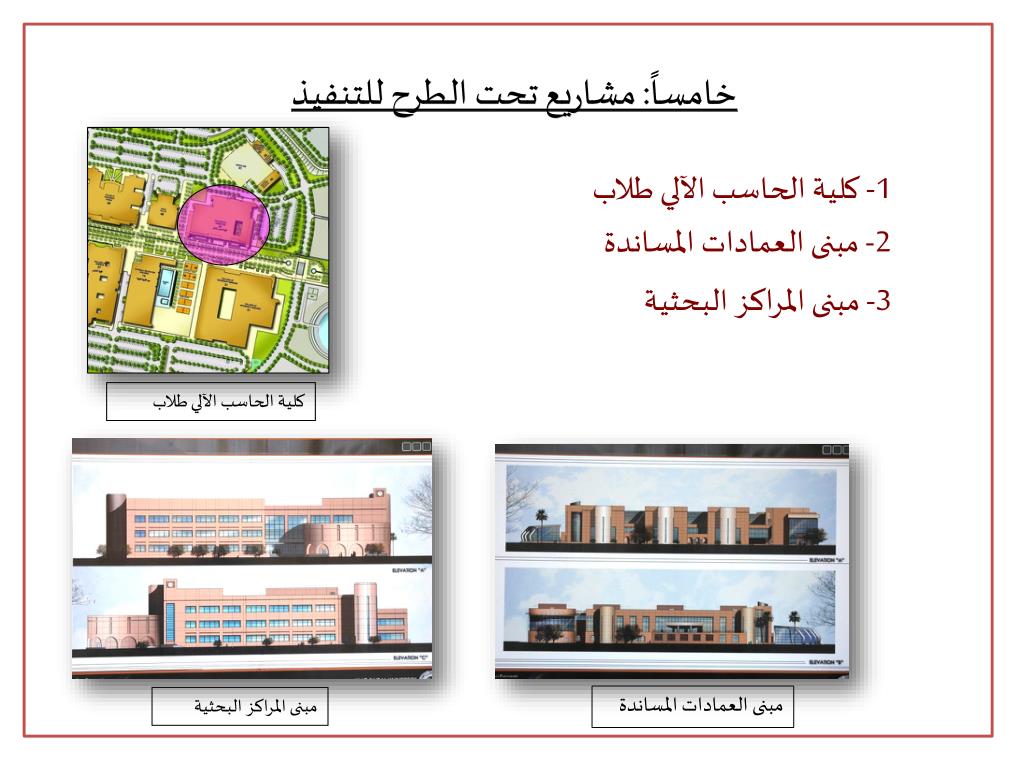

  28. خامساً: مشاريع تحت الطرح للتنفيذ 1- كلية الحاسب الآلي طلاب 2- مبنى العمادات المساندة 3- مبنى المراكز البحثية كلية الحاسب الآلي طلاب مبنى العمادات المساندة مبنى المراكز البحثية
