佛山西站枢纽配套工程项目汇报材料

佛山西站枢纽配套工程项目汇报材料. 南海区铁路投资有限公司. 目录. 1 、工程概况 2 、进展情况 3 、工作计划. 一、工程概况. 佛山西站位于广东省佛山市狮山镇的罗村和平塘村,为主要枢纽客站,与既有广州站、广州东站,广州南站形成广州铁路枢纽的四个主要客站。佛山西站与贵广、南广铁路、深茂铁路、广佛环线、佛肇城际、地铁以及公路等交通方式紧密衔接,实现零距离换乘或短距离换乘,地理位置优越。. 一、工程概况. 一、工程概况. 一、工程概况. 一、工程概况. 一、工程概况. 1 、佛山 西站地下空间开发项目

sophia-roy
Download Presentation

佛山西站枢纽配套工程项目汇报材料

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript

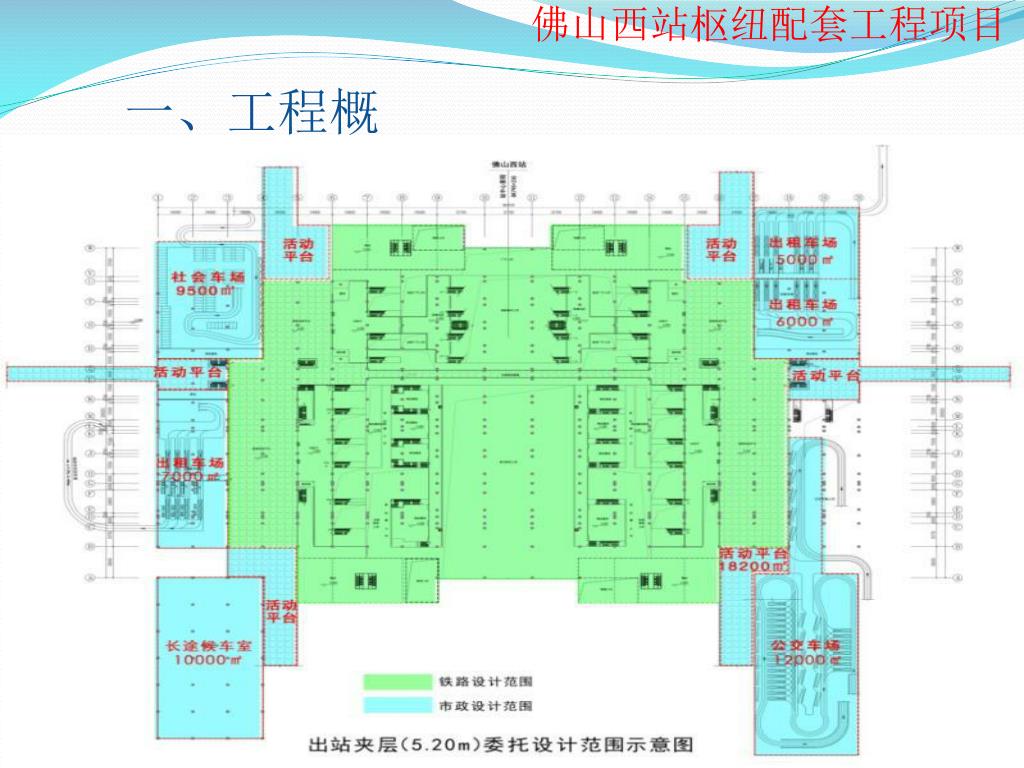

  1. 佛山西站枢纽配套工程项目汇报材料 南海区铁路投资有限公司

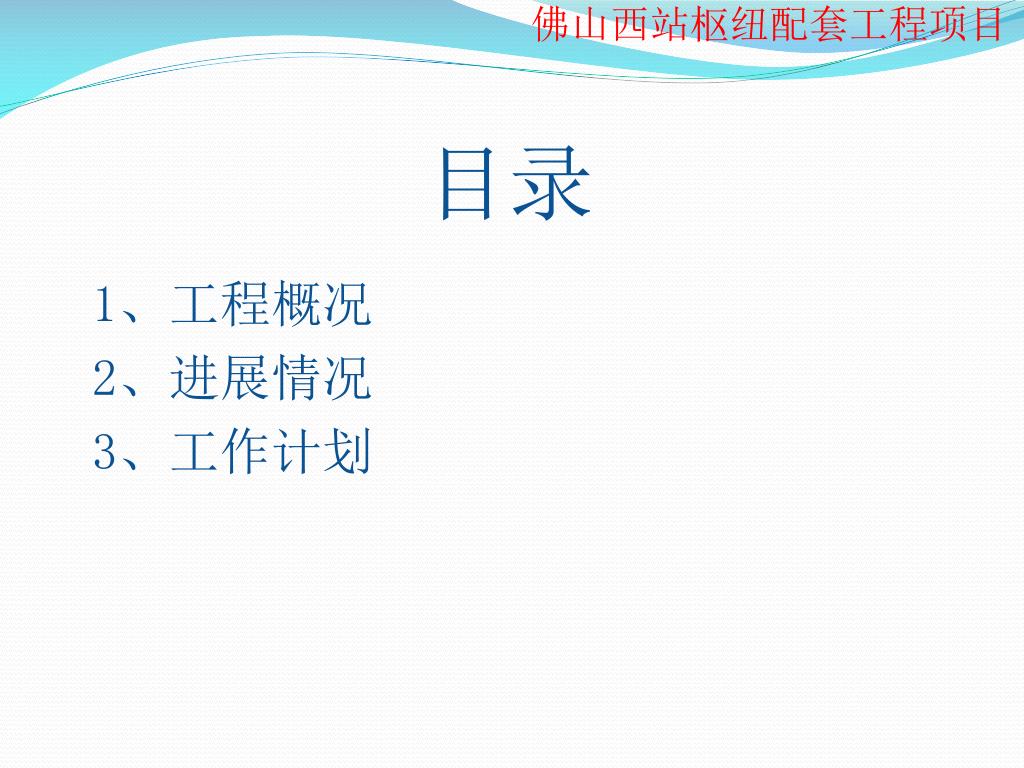

  2. 目录 1、工程概况 2、进展情况 3、工作计划

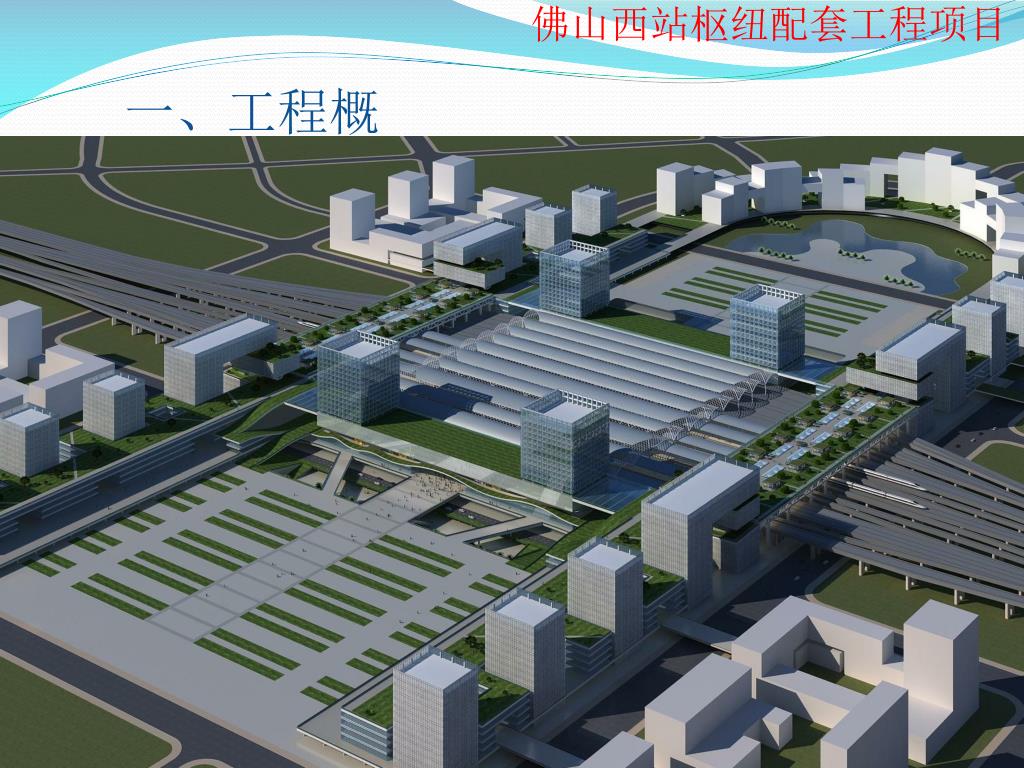

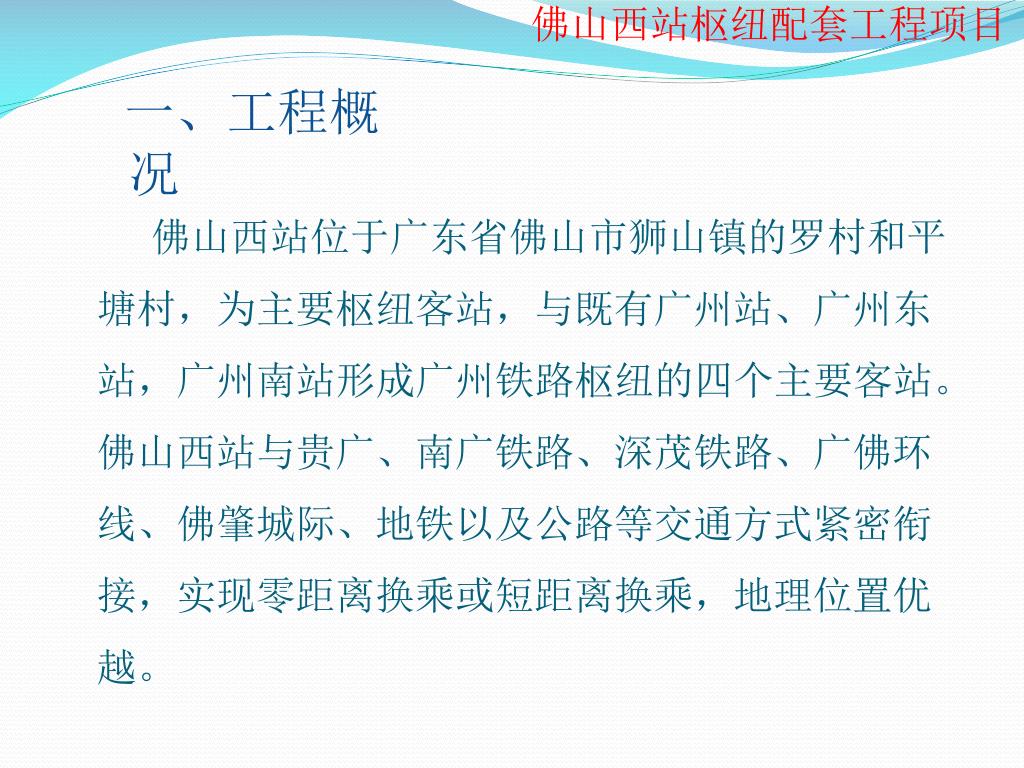

  3. 一、工程概况 佛山西站位于广东省佛山市狮山镇的罗村和平塘村,为主要枢纽客站,与既有广州站、广州东站,广州南站形成广州铁路枢纽的四个主要客站。佛山西站与贵广、南广铁路、深茂铁路、广佛环线、佛肇城际、地铁以及公路等交通方式紧密衔接,实现零距离换乘或短距离换乘,地理位置优越。

  4. 一、工程概况

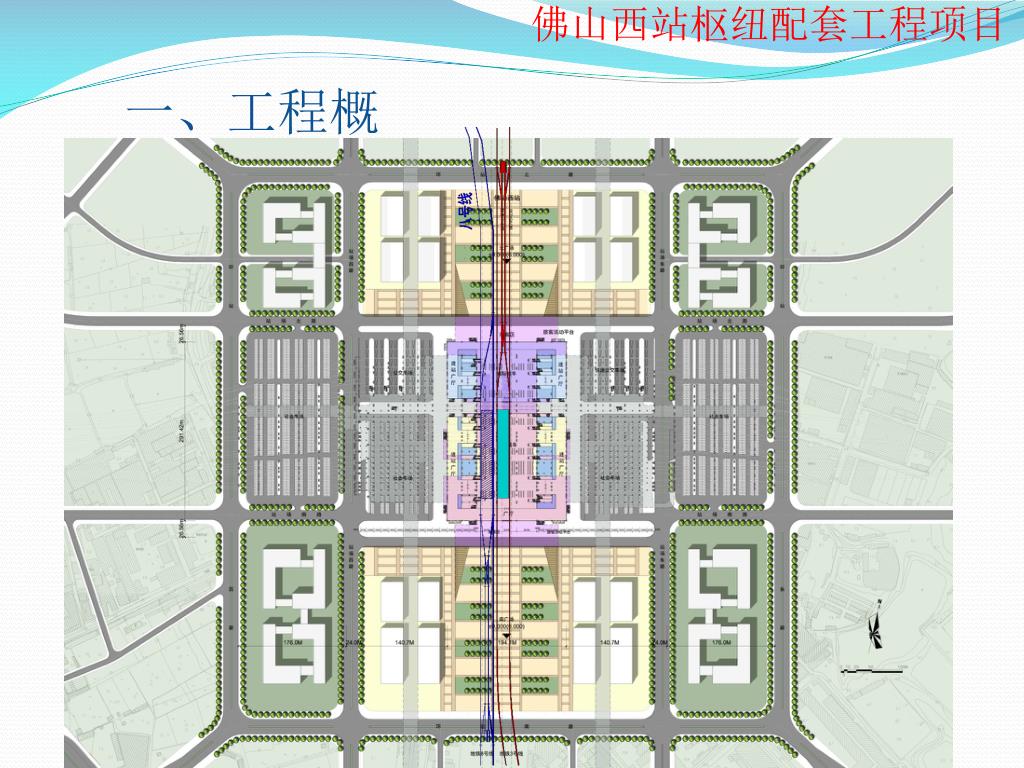

  5. 一、工程概况

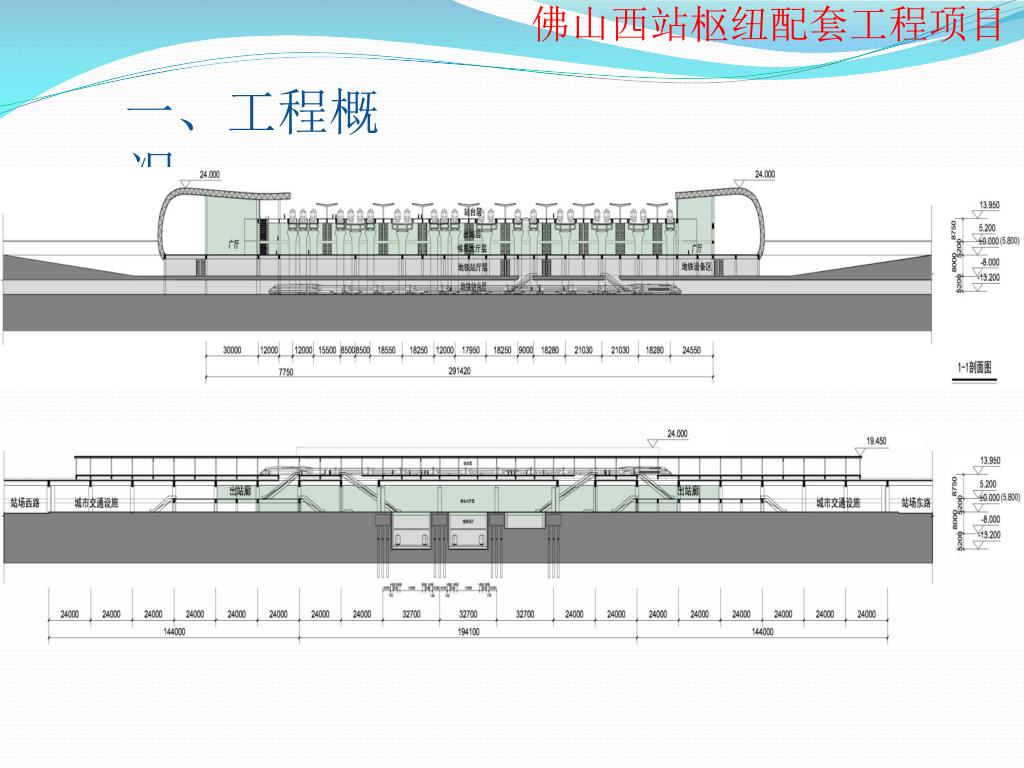

  6. 一、工程概况

  7. 一、工程概况

  8. 一、工程概况 1、佛山西站地下空间开发项目 佛山西站地下空间开发项目主要包括由地铁3、8号线换乘站、地下空间商业开发、南北广场地下联通道、下沉广场四部分组成,总建筑面积约为101540m2,工程投资估算约16.6亿元。

  9. 一、工程概况 2、佛山西站综合交通枢纽配套设施项目 该项目主要包括城市公交车车场、出租车车场、社会车车场、长途车车场、支线巴士以及城市候机室,总建筑面积约315000 m2。其中:地面车场建设面积:176400m2,夹层车场建设面积:44700 m2,建筑房屋面积:90400 m2。部分车场设置在铁路车站的红线以内,与站场的主体结构相连,需要与国铁同步建设,该项目投资估算额约8.24亿元。

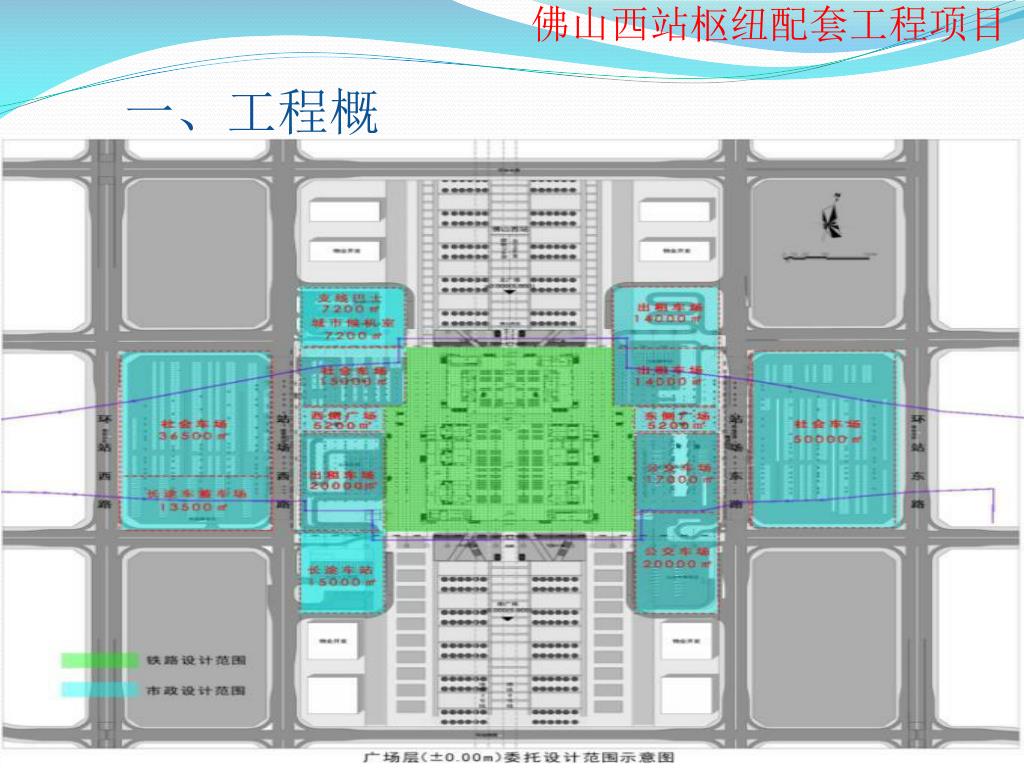

  10. 一、工程概况

  11. 一、工程概况

  12. 二、进展情况 1、备案立项情况 2013年5月,我司委托中铁第四勘测设计院集团有限公司编制佛山西站综合交通枢纽配套设施项目的项目申请报告,该项工作已于2013年6月编制完成。 2013年6月,向南海区发展规划和统计局提出备案立项申请,2013年9月5日完成该项目备案立项工作。

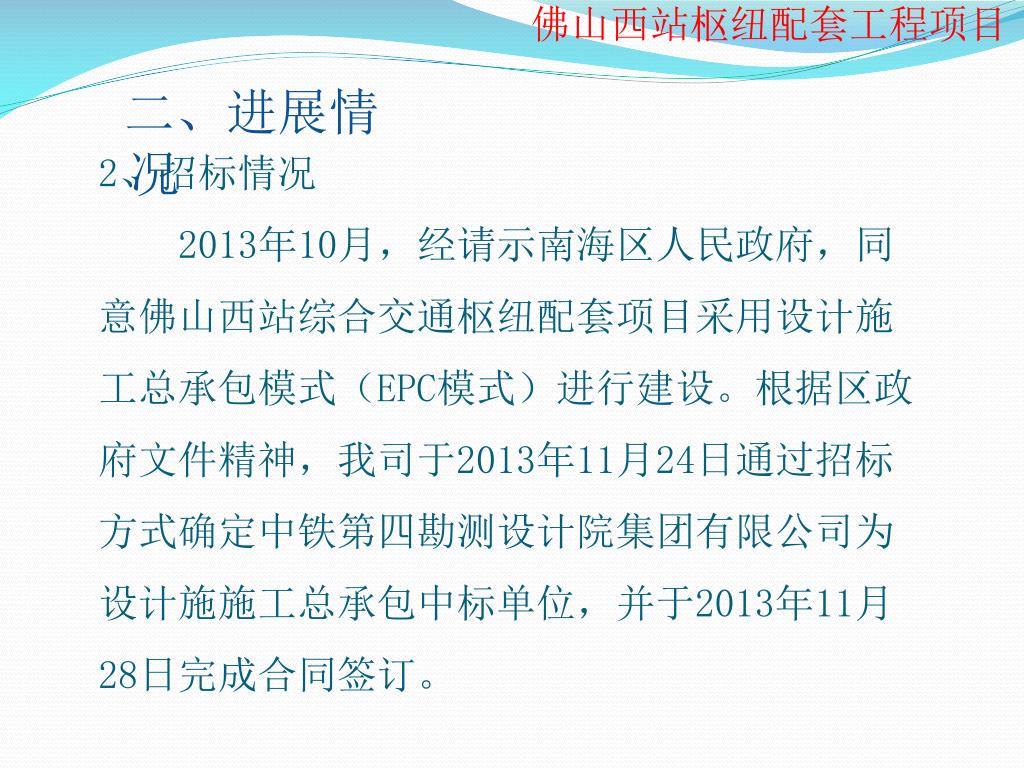

  13. 二、进展情况 2、招标情况 2013年10月,经请示南海区人民政府,同意佛山西站综合交通枢纽配套项目采用设计施工总承包模式(EPC模式)进行建设。根据区政府文件精神,我司于2013年11月24日通过招标方式确定中铁第四勘测设计院集团有限公司为设计施施工总承包中标单位,并于2013年11月28日完成合同签订。

  14. 二、进展情况 3、当前工作 1)、我司已委托中铁第四勘测设计院集团有限公司编制佛山西站综合交通枢纽配套设施项目的可行性研究报告,并同步启动环评、国土、规划等审批手续。 2)、正在进行施工监理招标,预计2014年1月完成监理招标工作。

  15. 三、工作计划 1、2014年5月前完成征地、设计方案审查等前期准备工作; 2、2014年6月工程动工建设; 3、2016年10月完成主体工程建设; 4、2017年全面竣工。

  16. 汇报结束
