An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript

  1. JPS DAERAH BATU PAHAT - DEEP - HJ MOKTAR B A. RAHIM Jurutera Daerah JabatanPengairan Dan Saliran BatuPahat, Johor - SKIM SENGGARANG -

  2. PERINGKAT DEEP

  3. PERINGKAT DEEP

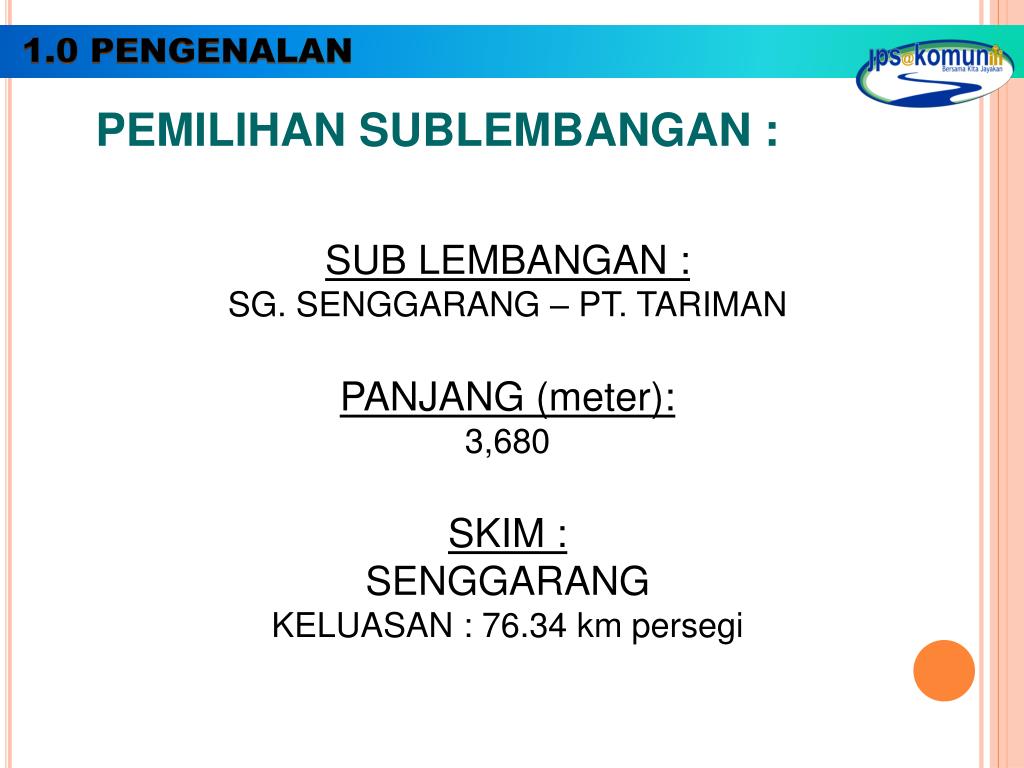

  4. 1.0 PENGENALAN PEMILIHAN SUBLEMBANGAN : SUB LEMBANGAN : SG. SENGGARANG – PT. TARIMAN PANJANG (meter): 3,680 SKIM : SENGGARANG KELUASAN : 76.34 km persegi

  5. 1.0 PENGENALAN Maklumatasaskawasan:

  6. PENGENALAN PEMILIHAN SUBLEMBANGAN : SKIM SENGGARANG

  7. ISU DAN MASALAH • Parit tidak dapat menampung kapasiti air larian permukaan dari lembangannya dan menyebabkan banjir kilat kerap berlaku. • Apabila musim hujan dan air laut pasang, air di kawasan ini lambat disalirkan keluar. • Jalan yang dibina terlalu hampir dengan tebing Parit Tariman dan tiada rezab jalan. Jalan tersebut sempit dan bahu jalan adalah lebih rendah dari permukaan jalan. Ini membahayakan keselamatan pengguna jalan tersebut. • Struktur ‘subsidiary culvert’ yang dibina semasa Projek Johor Barat sudah tidak efisyen. • Dasar parit cepat tohor dan perlu digali dengan kerap. • Tebing parit kerap runtuh dan mengakibatkan jalan penghubung selalu menghadapi kerosakan. • 6. Rumput cepat tumbuh dan memenuhi permukaan dalam parit dan menghalang aliran air.

  8. CABARAN DAN KEKANGAN Struktur ‘subsidiary culvert’ sedia ada tidak sesuai dan perlu dinaiktaraf. Pembangunan tanah yang kurang terancang memberi kesukaran kepada JPS dalam menaiktaraf sistem saliran yang sedia ada. 3. Sebahagian tanah yang tidak mempunyai kawasan rezab akan menyukarkan pihak JPS melakukan kerja-kerja penyelenggaraan. 4. Peruntukan kewangan yang terhad menyebabkan kerja kerja pebaikan atau naik taraf sistem perparitan dan struktur tidak dapat di laksanakan dengan sempurna. Kos manaiktaraf sistem saliran adalah tinggi. 5. Sublembangan terlibat dengan jadual air pasang surut.

  9. 1.2 PETA TABURAN ADUAN AWAM PETUNJUK Sungai dan (12) Koridor Banjir (40) Kejuruteraan (18) Pantai Amaran dan (7) Ramalan banjir Saliran Bandar (10) Sumber Air (13) Dan Alam Sekitar

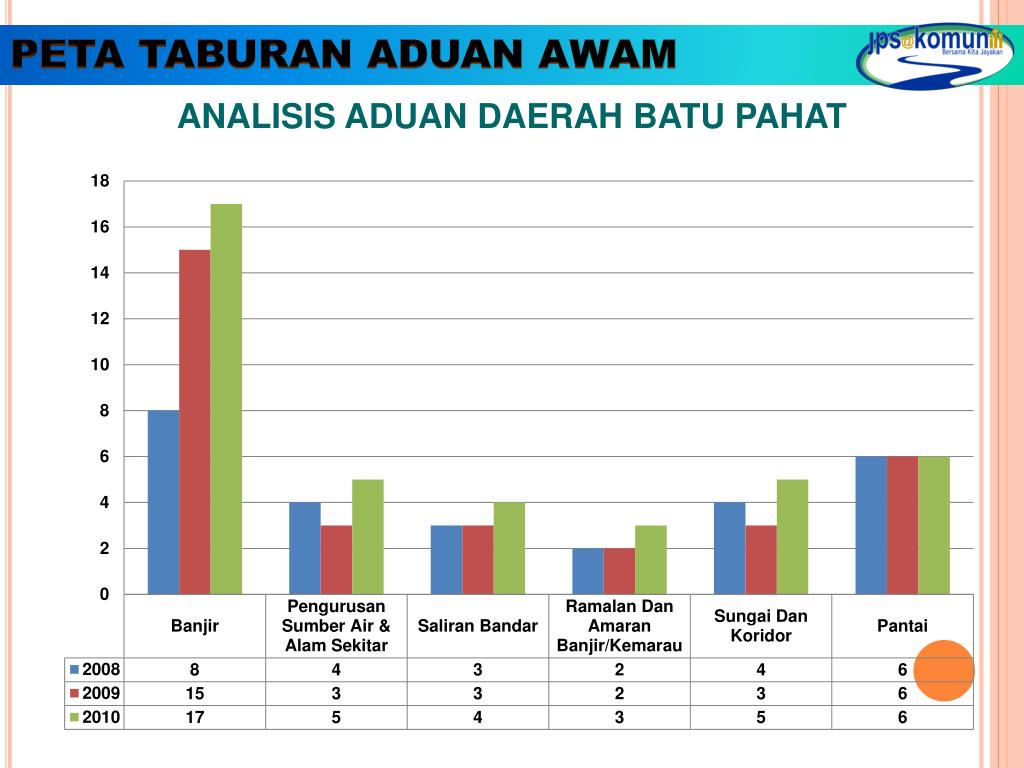

  10. PETA TABURAN ADUAN AWAM ANALISIS ADUAN DAERAH BATU PAHAT

  11. ANALISIS ADUAN KUMULATIF ADUAN 2008-2010 Rumusan Aduan Majoriti aduan adalah berkenaan banjir iaitu 40%. Aduan kedua tertinggi adalah berkaitan pantai iaitu 18%.

  12. 1.3 KAEDAH PEMILIHAN SUBLEMBANGAN

  13. KAEDAH PEMILIHAN SUBLEMBANGAN

  14. 1.4 MASALAH DI SUBLEMBANGAN

  15. 1.5 ANALISIS ADUAN DALAM SUBLEMBANGAN Kekerapan menerima aduan dari kawasan sublembangan yang di pilih? - Rendah Siapakah pihak yang membuat aduan? - Penduduk kampung Respon terhadap aduan? - Membuat siasatan di tapak dengan segera Adakah siasatan dibuat selepas menerima aduan? - Ya Tindakan segera yang diambil? - Tindakan segera yang diambil bergantung kepada peruntukan.

  16. 2.0 DESCRIBE 2.1 PENERANGAN DALAM SUBLEMBANGAN ISU DAN MASALAH 1. Kawasan tadahan di sekitar sublembangan semakin pesat membangun dimana menyumbang kepada pertambahan air larian permukaan yang masuk ke dalam Parit Tariman. 2. Apabila musim hujan dan air laut pasang, air di kawasan ini lambat disalirkan keluar. 3. Jalan yang dibina terlalu hampir dengan tebing Parit Tariman dan tiada rezab jalan. Jalan tersebut sempit dan bahu jalan adalah lebih rendah dari permukaan jalan. Ini membahayakan keselamatan pengguna jalan tersebut. 4. Terdapat struktur ‘subsidiary culvert’ dari Projek Johor Barat yang tidak bersesuaian dengan situasi di tapak pada masa kini.

  17. ISU DAN MASALAH • 5. Apabila hujan lebat, air hujan akan membawa kelodak, pasir dan lumpur dan masuk kedalam Parit Tariman dan menyebabkan ia cepat tohor. • 6. Tebing parit kerap runtuh dan mengakibatkan jalan penghubung selalu menghadapi kerosakan. • 7. Kawasan sekeliling adalah kawasan kelapa sawit. Air hujan yang membawa kandungan baja dari kawasan tersebut menyebabkan rumput cepat tumbuh di dalam Parit Tariman dan menghalang aliran air.

  18. IMPAK ISU DAN MASALAH • PENDUDUK KAMPUNG • PEKEBUN • PENTERNAK PIHAK YANG BERTANGGUNGJAWAB Sistem Saliran Kualiti Air Jalan Penduduk kampung Utiliti PEJABAT DAERAH

  19. PIHAK BERTANGGUNGJAWAB JPS Pejabat Tanah Dan daerah PENGURUSAN SUBLEMBANGAN Jabatan Perancang Bandar Dan Desa Penduduk Kampung

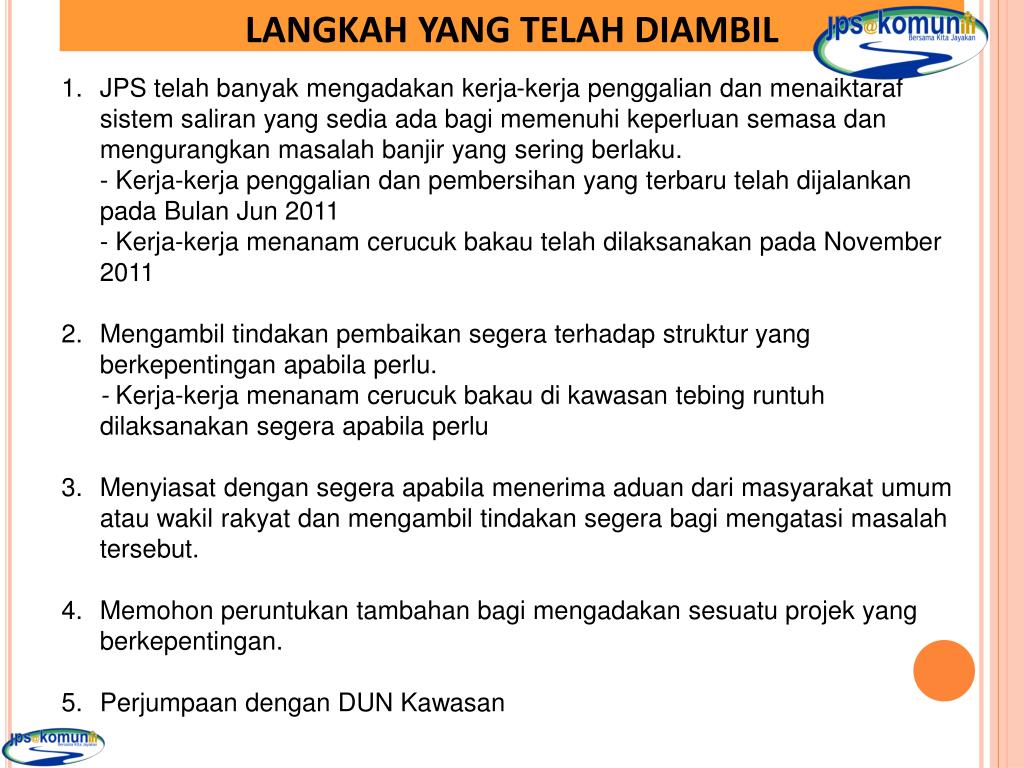

  20. LANGKAH YANG TELAH DIAMBIL • JPS telah banyak mengadakan kerja-kerja penggalian dan menaiktaraf sistem saliran yang sedia ada bagi memenuhi keperluan semasa dan mengurangkan masalah banjir yang sering berlaku. • - Kerja-kerja penggalian dan pembersihan yang terbaru telah dijalankan pada Bulan Jun 2011 • - Kerja-kerja menanam cerucuk bakau telah dilaksanakan pada November 2011 • Mengambil tindakan pembaikan segera terhadap struktur yang berkepentingan apabila perlu. • - Kerja-kerja menanam cerucuk bakau di kawasan tebing runtuh dilaksanakan segera apabila perlu • 3. Menyiasat dengan segera apabila menerima aduan dari masyarakat umum atau wakil rakyat dan mengambil tindakan segera bagi mengatasi masalah tersebut. • Memohon peruntukan tambahan bagi mengadakan sesuatu projek yang berkepentingan. • 5. Perjumpaan dengan DUN Kawasan

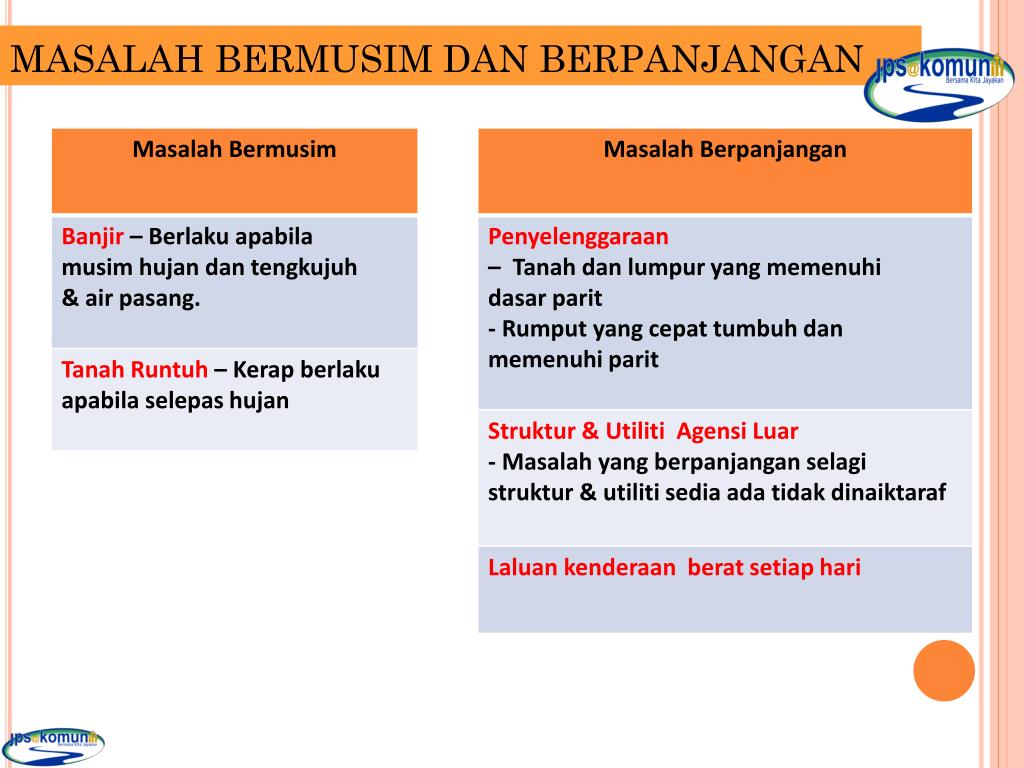

  21. MASALAH BERMUSIM DAN BERPANJANGAN

  22. 3.0 EXPLAIN 3.1 MENJELAS DAN MEMPERINCIKAN MASALAH DALAM SUBLEMBANGAN 1. Air lambat disalirkan keluar a) Pembangunan Pesat i. Kawasan tadahan di sekitar sublembangan semakin pesat membangun dimana menyumbang kepada pertambahan air larian permukaan. ii. Apabila musim hujan dan air laut pasang, air di kawasan ini lambat disalirkan keluar. b) Struktur dan utiliti i. Terdapat struktur ‘subsidiary culvert’ dari Projek Johor Barat yang tidak bersesuaian dengan situasi di tapak pada masa kini.

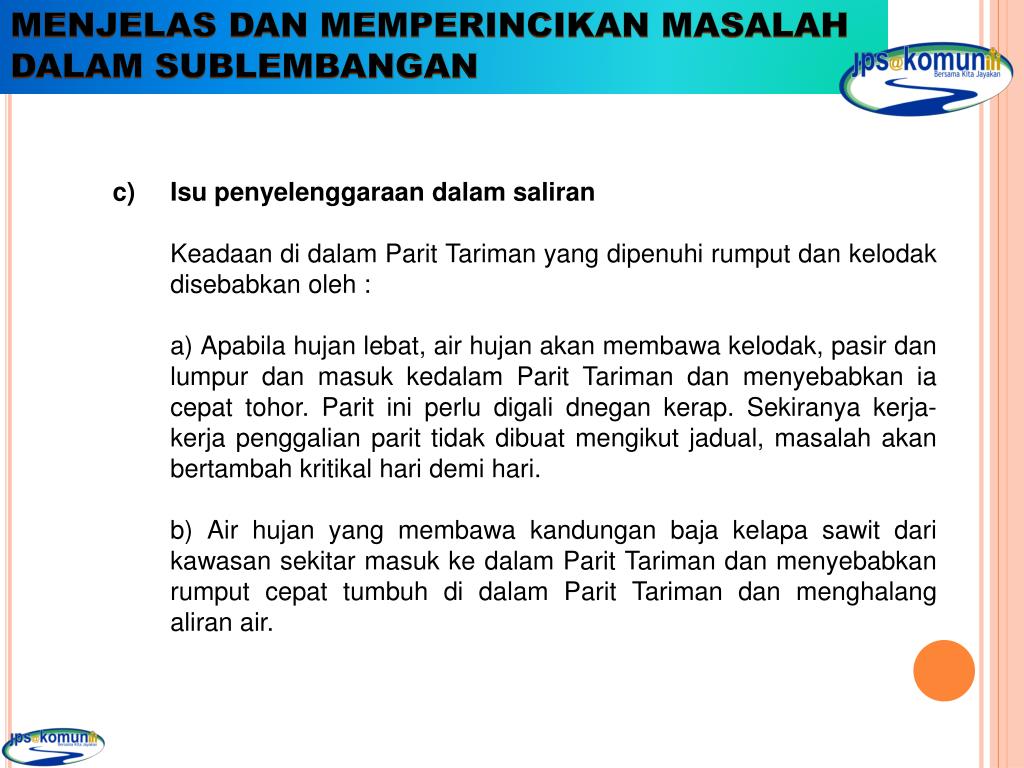

  23. MENJELAS DAN MEMPERINCIKAN MASALAH DALAM SUBLEMBANGAN • Isu penyelenggaraan dalam saliran • Keadaan di dalam Parit Tariman yang dipenuhi rumput dan kelodak disebabkan oleh : • a) Apabila hujan lebat, air hujan akan membawa kelodak, pasir dan lumpur dan masuk kedalam Parit Tariman dan menyebabkan ia cepat tohor. Parit ini perlu digali dnegan kerap. Sekiranya kerja-kerja penggalian parit tidak dibuat mengikut jadual, masalah akan bertambah kritikal hari demi hari. • b) Air hujan yang membawa kandungan baja kelapa sawit dari kawasan sekitar masuk ke dalam Parit Tariman dan menyebabkan rumput cepat tumbuh di dalam Parit Tariman dan menghalang aliran air.

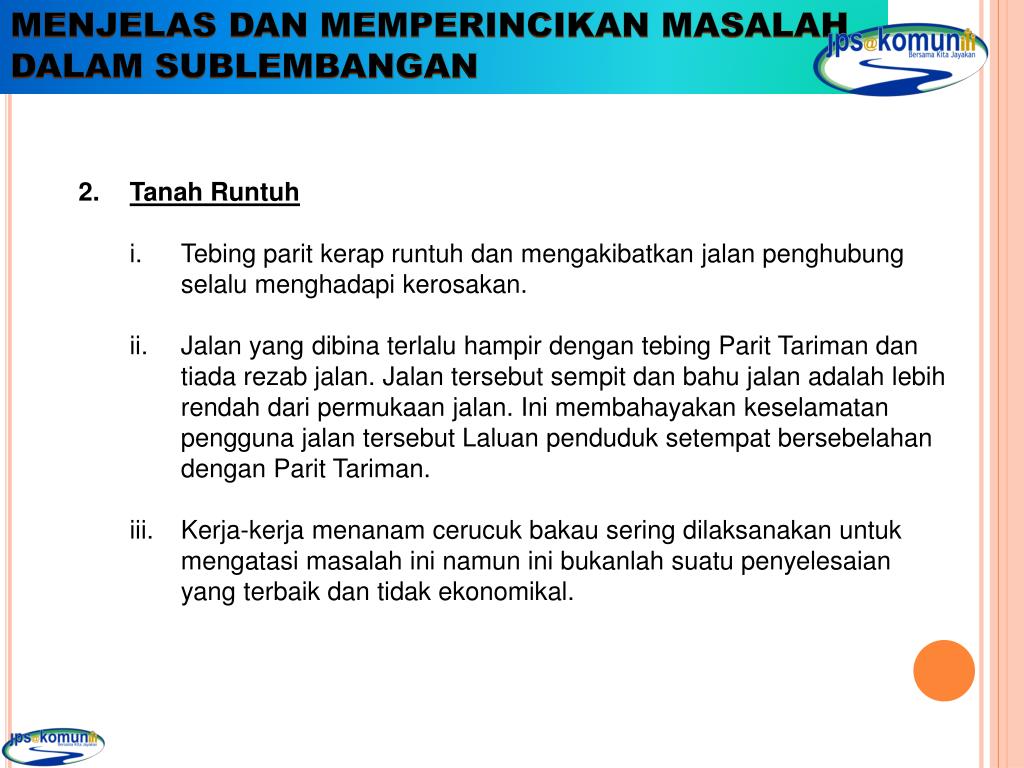

  24. MENJELAS DAN MEMPERINCIKAN MASALAH DALAM SUBLEMBANGAN • 2. Tanah Runtuh • Tebing parit kerap runtuh dan mengakibatkan jalan penghubung selalu menghadapi kerosakan. • Jalan yang dibina terlalu hampir dengan tebing Parit Tariman dan tiada rezab jalan. Jalan tersebut sempit dan bahu jalan adalah lebih rendah dari permukaan jalan. Ini membahayakan keselamatan pengguna jalan tersebut Laluan penduduk setempat bersebelahan dengan Parit Tariman. • iii. Kerja-kerja menanam cerucuk bakau sering dilaksanakan untuk mengatasi masalah ini namun ini bukanlah suatu penyelesaian yang terbaik dan tidak ekonomikal.

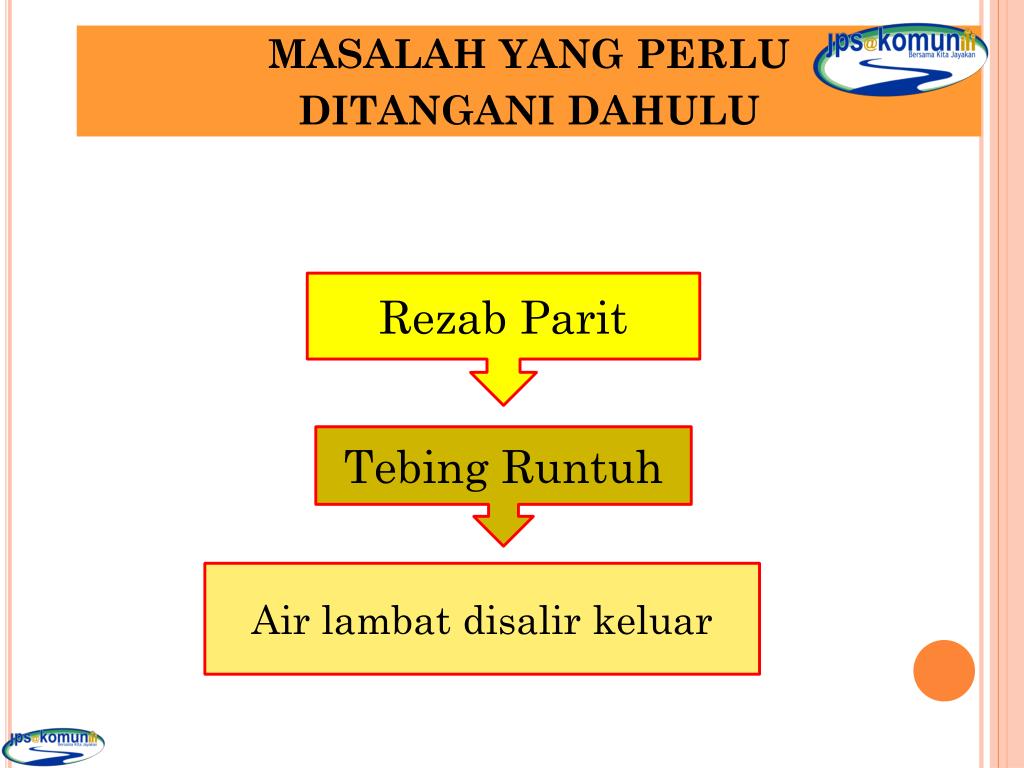

  25. MASALAH YANG PERLU DITANGANI DAHULU Rezab Parit MASALAH YANG PERLU DITANGANGI DAHULU Tebing Runtuh Air lambat disalir keluar

  26. KEBERKESANAN SISTEM SALIRAN SEDIA ADA PETA DAN DATA YANG DIPERLUKAN Masih perlu Dinaiktaraf kerana : 1. Sistem saliran parit tanah sedia ada memerlukan kos penyelenggaraan yang tinggi 2. Struktur seperti pembentung dan lintasan sudah tidak efisien 3. Parit Tariman perlu dinaiktaraf dan dilakukan penggalian lebih kerap kerana cepat dipenuhi rumput. 4. Pengalihan utiliti perlu mengambil kira lokasi yang sesuai KEBERKESANAN SISTEM SALIRAN SEDIA ADA Pelan Kerja Ukur Terkini Untuk sublembangan Peta GIS Bagi Inventori Di Dalam Lembangan. Bancian Penduduk Berkenaan Sesuatu Projek.

  27. 4.0 EVALUATE 4.1 MENILAI KAEDAH PENYELESAIAN

  28. KAJIAN SEDIA ADA • Batu Pahat river basin flood mitigation and intergrated agricultural development study (Western Johore Integratetd Agricultural Development Project Phase II). Phase II - Final Report Volume 7. Annexes (Agriculture) • - Oleh Sepakat Setia Perunding Sdn. Bhd dengan kerjasama Snowy Mountains Engineering Corporation dan Planmac Management Services Sdn. Bhd • - Oktober 1985

  29. KEPERLUAN MAKLUMAT • Maklumat diperlukan bagi : • i) Mengenalpasti kedalaman parit yang perlu dikorek dalam proses • rekabentuk. • ii) Mengenalpasti rezab yang ada • iii) Mengenalpasti struktur yang perlu dinaiktaraf • iv) Maklumat dan status kualiti air sungai bagi menentukan kaedah yang sesuai bagi merawat air di kawasan tersebut

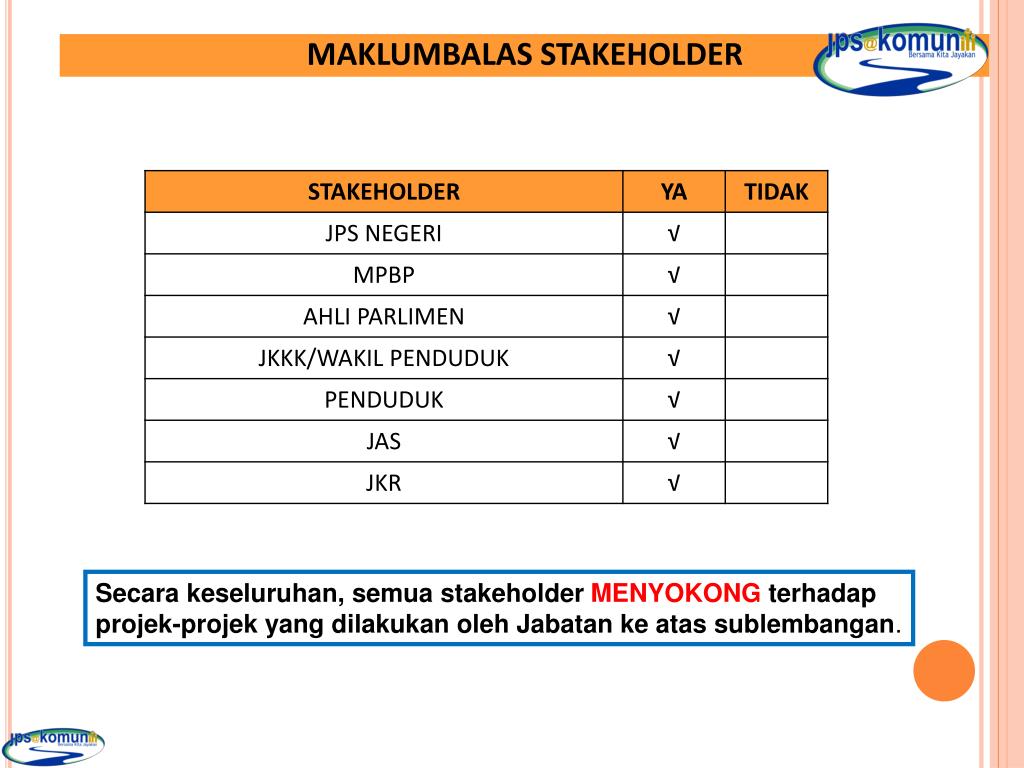

  30. MAKLUMBALAS STAKEHOLDER Secara keseluruhan, semua stakeholder MENYOKONG terhadap projek-projek yang dilakukan oleh Jabatan ke atas sublembangan.

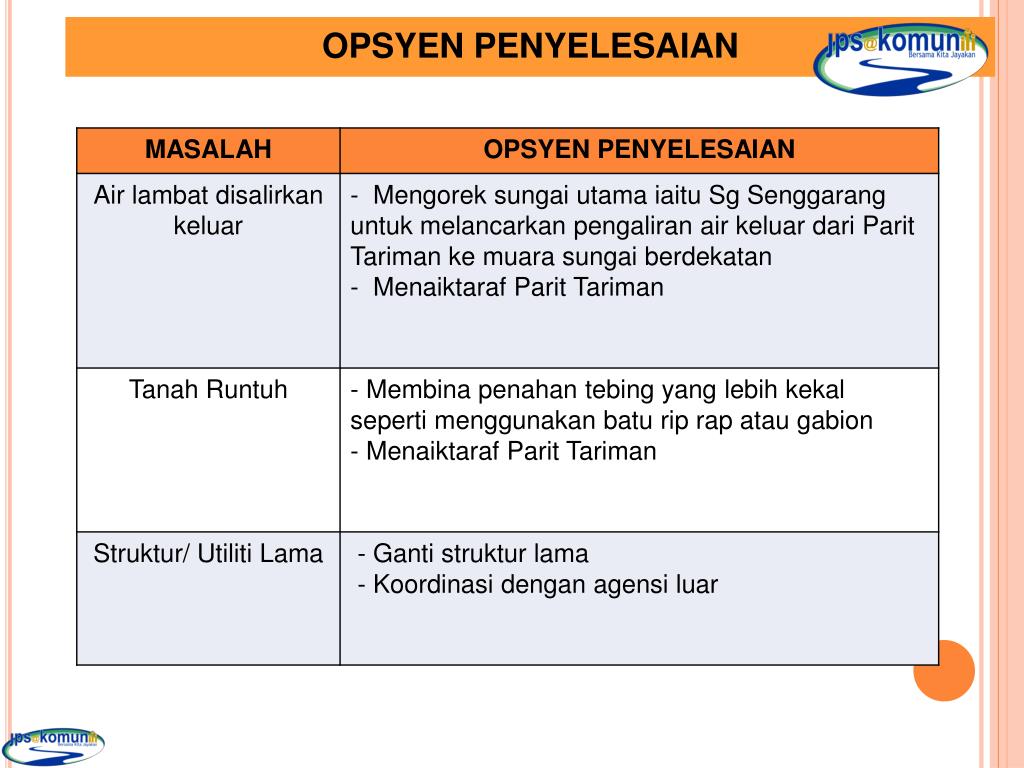

  31. OPSYEN PENYELESAIAN

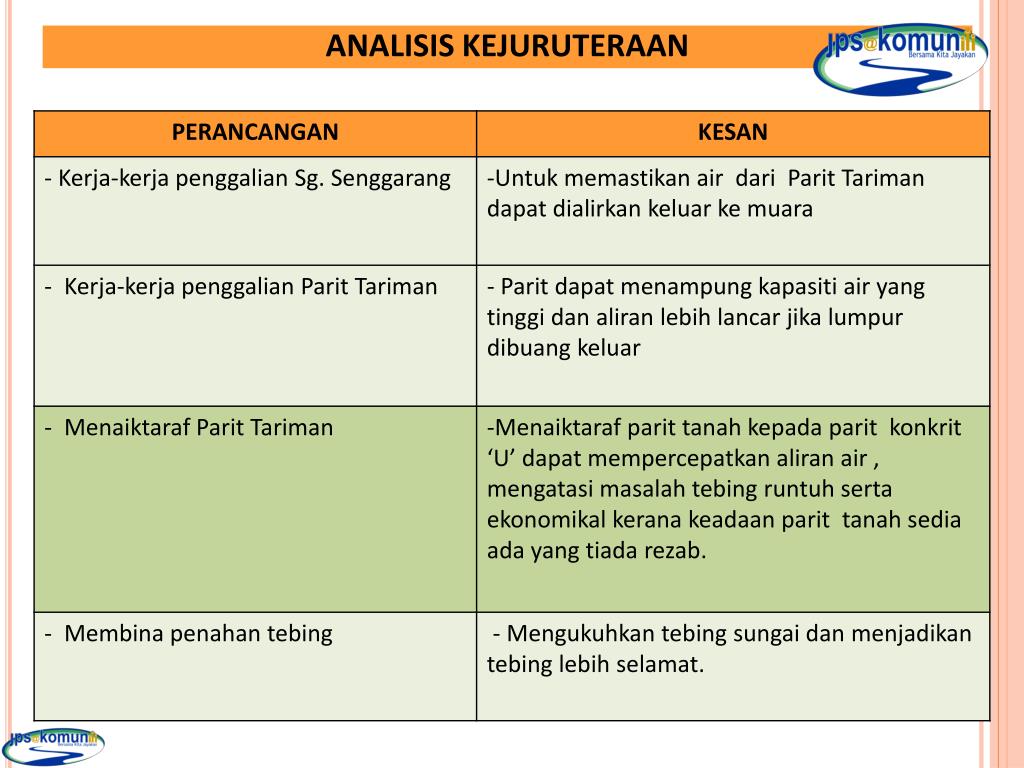

  32. ANALISIS KEJURUTERAAN

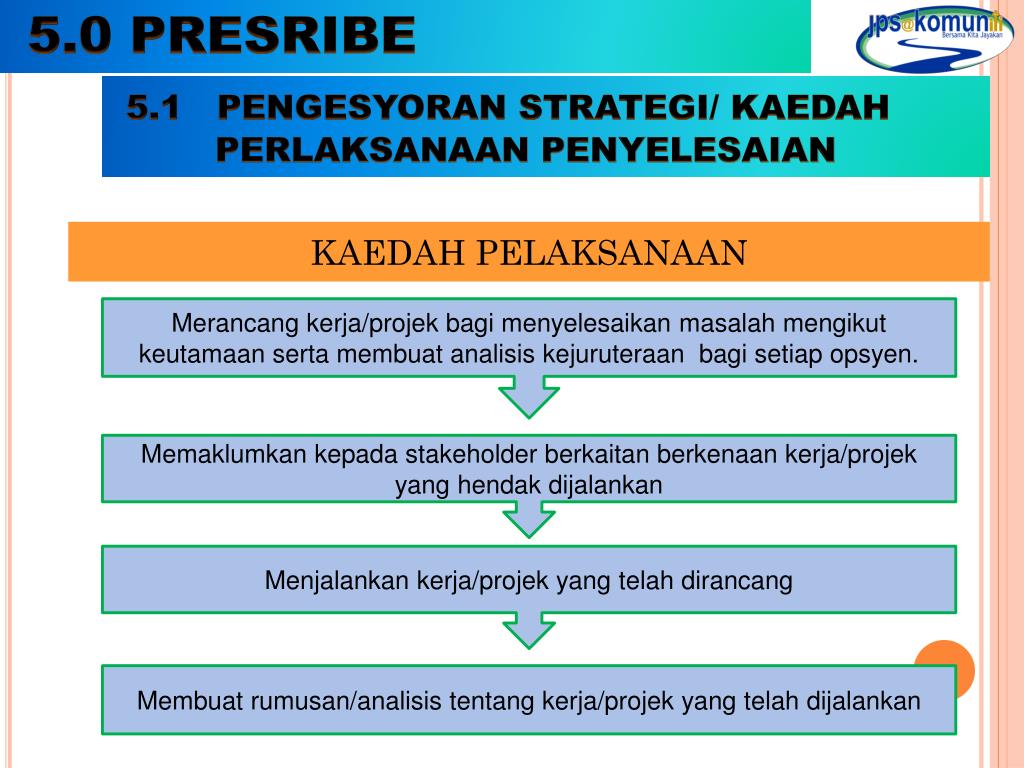

  33. 5.0 PRESRIBE 5.1 PENGESYORAN STRATEGI/ KAEDAH PERLAKSANAAN PENYELESAIAN KAEDAH PELAKSANAAN Merancang kerja/projek bagi menyelesaikan masalah mengikut keutamaan serta membuat analisis kejuruteraan bagi setiap opsyen. Memaklumkan kepada stakeholder berkaitan berkenaan kerja/projek yang hendak dijalankan Menjalankan kerja/projek yang telah dirancang Membuat rumusan/analisis tentang kerja/projek yang telah dijalankan

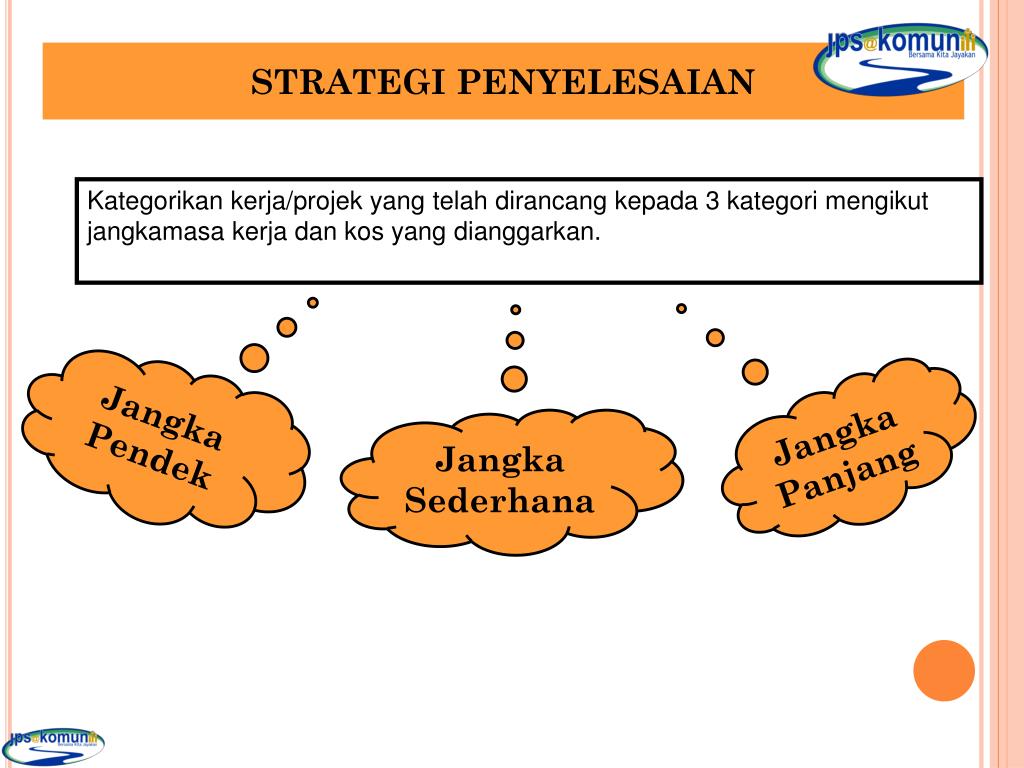

  34. STRATEGI PENYELESAIAN Kategorikan kerja/projek yang telah dirancang kepada 3 kategori mengikut jangkamasa kerja dan kos yang dianggarkan. Jangka Pendek Jangka Panjang Jangka Sederhana

  35. JangkaPendek • Mengenalpastikeperluanpenyelenggaraanparitdantetapkanjadualpenyelenggaraanbagisetiaptahun. • Menggantikan ‘subsidiary culvert’ kesaiz yang lebihefisyen • Mendapatkanmaklumatdariaduanorangawamdanpermohonanwakilrakyat. • Maklumkankepadapihak stakeholder tentangkerja yang hendakdijalankan. • Jalankankerja yang telahdirancang

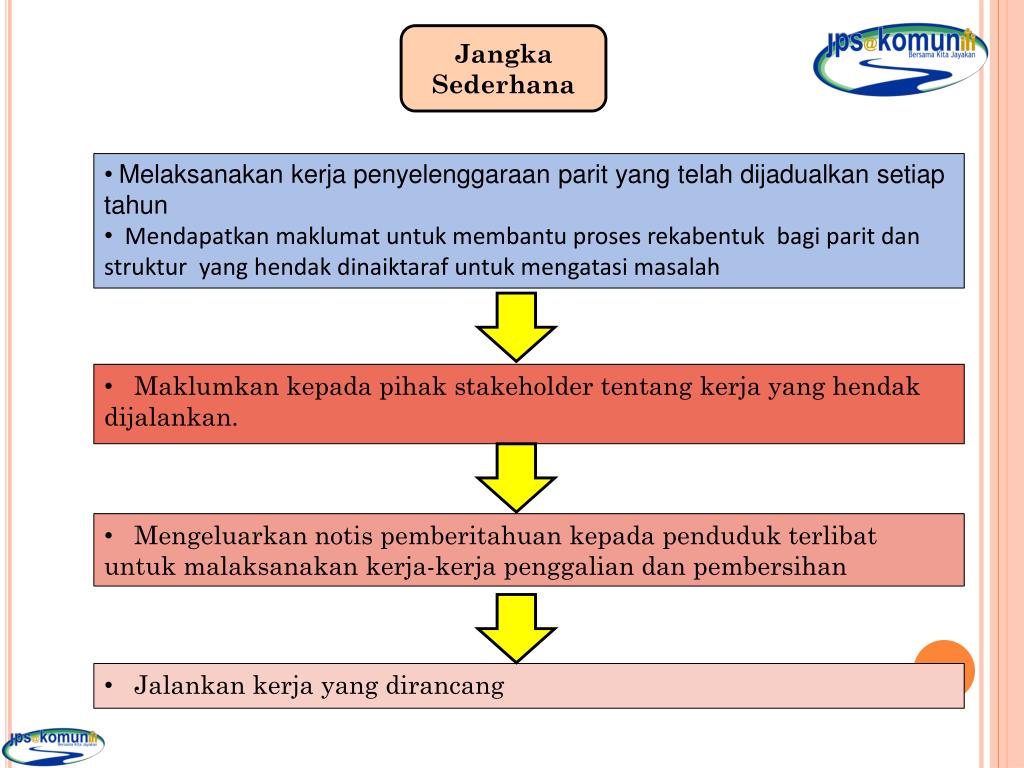

  36. JangkaSederhana • Melaksanakan kerja penyelenggaraan parit yang telah dijadualkan setiap tahun • Mendapatkan maklumat untuk membantu proses rekabentuk bagi parit dan struktur yang hendak dinaiktaraf untuk mengatasi masalah • Maklumkankepadapihak stakeholder tentangkerja yang hendakdijalankan. • Mengeluarkannotispemberitahuankepadapendudukterlibatuntukmalaksanakankerja-kerjapenggaliandanpembersihan • Jalankankerja yang dirancang

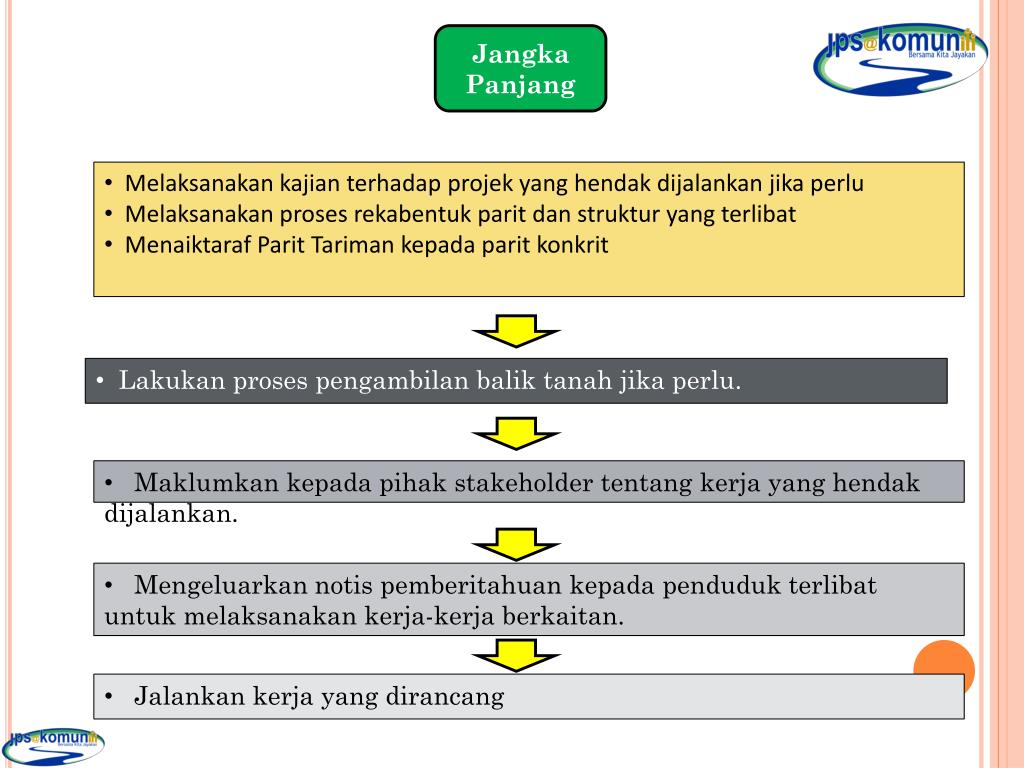

  37. JangkaPanjang • Melaksanakan kajian terhadap projek yang hendak dijalankan jika perlu • Melaksanakan proses rekabentuk parit dan struktur yang terlibat • Menaiktaraf Parit Tariman kepada parit konkrit • Lakukanprosespengambilanbaliktanahjikaperlu. • Maklumkankepadapihak stakeholder tentangkerja yang hendakdijalankan. • Mengeluarkannotispemberitahuankepadapendudukterlibatuntukmelaksanakankerja-kerjaberkaitan. • Jalankankerja yang dirancang

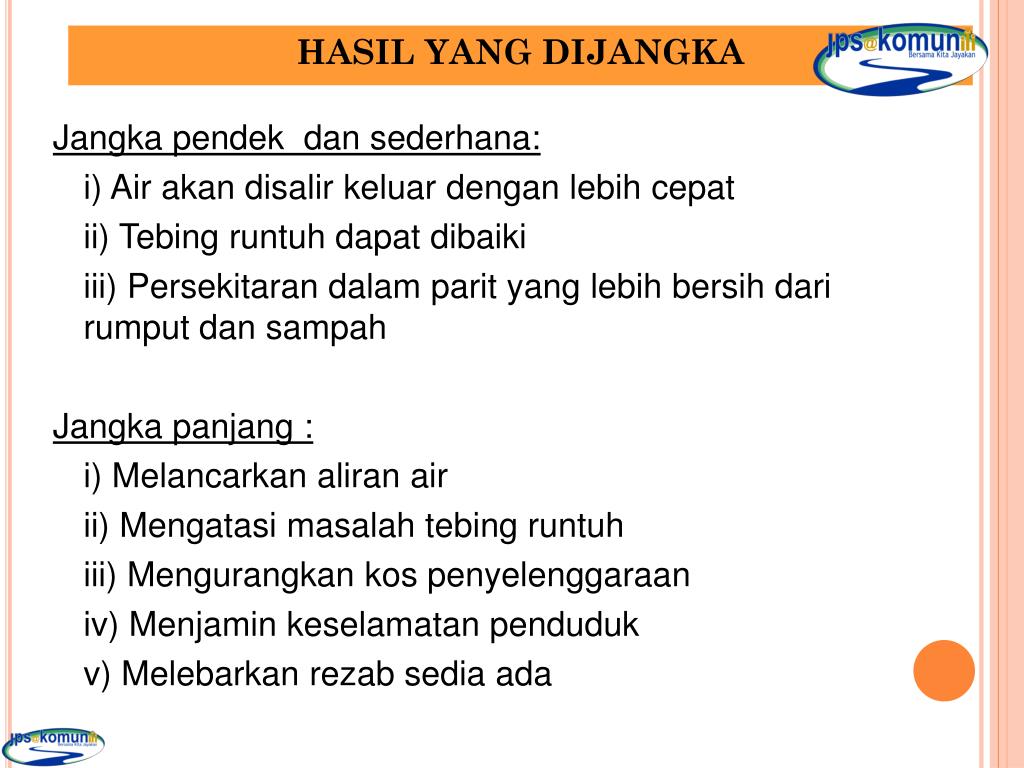

  38. HASIL YANG DIJANGKA Jangka pendek dan sederhana: i) Air akan disalir keluar dengan lebih cepat ii) Tebing runtuh dapat dibaiki iii) Persekitaran dalam parit yang lebih bersih dari rumput dan sampah Jangka panjang : i) Melancarkan aliran air ii) Mengatasi masalah tebing runtuh iii) Mengurangkan kos penyelenggaraan iv) Menjamin keselamatan penduduk v) Melebarkan rezab sedia ada

  39. GAMBAR-GAMBAR DI PARIT TARIMAN AIR LAMBAT DISALIR KELUAR KERANA KEADAAN DI DALAM PARIT SEBELUM

  40. GAMBAR-GAMBAR DI PARIT TARIMAN KEADAAN DI DALAM PARIT TARIMAN SELEPAS DIBERSIHKAN SELEPAS

  41. GAMBAR-GAMBAR DI PARIT TARIMAN SEBELUM MASALAH TEBING RUNTUH SELEPAS

  42. SEKIAN, TERIMA KASIH
