试油气操作规程. “ 试油”概念:. 试油就是对确定可能的油、气层,利用一套专用的设备和方法,降低井内液柱压力,诱导地层中的流体流入井内并取得流体产量、压力、温度、流体性质、地层参数等资料的工艺过程。. 地层流体产出情况: 产不产,产什么,产多少,产多久!. 常规试油操作规程、资料录取标准、及安全注意事项. 一 施工准备. 1 、 井场规格化: a )营区距井口距离:浅井 30m ;深井 50m ;气井 70m b )作业机距井口距离:起下作业 5m ;抽汲、提捞 7m

latham
Download Presentation

试油气操作规程

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript

  1. 试油气操作规程

  2. “试油”概念: • 试油就是对确定可能的油、气层,利用一套专用的设备和方法,降低井内液柱压力,诱导地层中的流体流入井内并取得流体产量、压力、温度、流体性质、地层参数等资料的工艺过程。 地层流体产出情况: 产不产,产什么,产多少,产多久!

  3. 常规试油操作规程、资料录取标准、及安全注意事项常规试油操作规程、资料录取标准、及安全注意事项

  4. 一 施工准备 1、 井场规格化: a)营区距井口距离:浅井30m;深井50m;气井70m b)作业机距井口距离:起下作业5m;抽汲、提捞7m c)警戒线桩子间距10m,高1.2m,线绳绷紧,警戒线圈定面积以特殊施工作业区(压裂、测气)的大小现场圈定 d)要因地制宜,根据井场条件,按标准摆放(特殊情况,特殊对待) e)根据季节的不同,野营房要摆放在上风口,特别是气井更为重要 f)井场必须有紧急情况逃生示意图

  5. g)检查井架、天车、滑车的各个润滑部位是否及时打黄油润滑。g)检查井架、天车、滑车的各个润滑部位是否及时打黄油润滑。 h)检查地锚桩、绷绳、作业钢丝绳、抽汲钢丝绳是否有断股现象。 i)检查发电机、电器、电线、电路是否有漏电、短路、断路现象。 j)检查工具库房是否齐全、整洁、摆放整齐、标识清晰,规格化。 k)检查动力设备是否能正常运行。 l)井口必须装好井口操作台,并从操作台接出流程,使起、下管柱过程中井口溢流的液体做到全部回收,不污染地面。

  6. 厕所 警戒线 垃圾坑 发电/库房 压井 管汇 发电/库房 炊事房 发电/库房 特殊施 工作业区 营区距井口距离 水泥车 餐厅 柴油罐 作业机距井口距离 计 量 池 计 量 池 0.5m 队部 2m 井架 作业机 天线 住宿房 节流 管汇 存放台 作业机 放喷管线 住宿房 气罐房 住宿房 锅炉车 垃圾箱 门8m-10m 试油井场平面定置图

  7. 影响因素:田地、水域、树木、输电线路等安全、环境敏感区。井场周围环境勘察:电线、树木及其它建筑物或特殊地势对施工的影响影响因素:田地、水域、树木、输电线路等安全、环境敏感区。井场周围环境勘察:电线、树木及其它建筑物或特殊地势对施工的影响 原则: 方便生产、方便生活、满足安全要求!

  8. 2、 排油管、刺油管、检查油管 井场油管整齐地排放在油管桥上,十根一出头,下井前刺干净;逐根检查油管。 3、 井场环保要求 平整井场,距井口30m之内无杂物,井场油管下部铺15m×15m的防油布防渗。 4、 井架系统准备 (1) 检查天车、滑车 滑轮各部分灵活好用,定期打黄油,保持润滑良好;井架各连接部分无松动、断裂。 (2)、检查绷绳 BJ-18型井架绷绳采用φ15.5mm,XJ型修井机采用φ18.5mm的整根钢丝绳,并且钢丝绳无死扭、无疙瘩、无断股,在一个扭距内断丝不超过10丝。

  9. 表1 井架常见故障及校正方法 (3) 立井架 a、 井架底座基础平整坚实、牢固,井架底座中心距井口距离:BJ-18井架为1.8m、XJ型修井机为1.5m,误差不超过10cm。井架地锚应打牢,绷绳有备绳,井架上应使用防爆灯。 b、 井架使用中常见故障及校正方法(见表1)。 表2 绷绳坑距井口距离和开挡尺寸表 (4)打地锚桩、紧固绷绳 a、 地锚桩井口距离和开挡尺寸(见表2)。 b、每道绷绳和井架与地锚连接分别卡四个与钢丝绳规格一致的绳卡子,同方向卡牢,每个卡子的U型环卡在死绳头上,绷绳绷紧,受力均匀。

  10. (5)校井架 井架平稳牢固,天车、游动滑车、井口对齐,游动滑车运行时与井口对中,起下作业不卡、不磨井口;作业机停放平稳,游动滑车与井口中心、天车形成三点一条线,作业机距井口4m~5m,作业时打好千斤。 5、 井口施工准备 (1)检查井口:检查井口、套管接箍丝扣是否完好,若不完好要及时更换。 (2)检查大绳: BJ-18井架采用ф18.5mm作业大绳结成猪蹄扣拴于井架两底脚,绳子中间穿上拉力表下环,并用四个卡子卡牢;XJ型修井机采用ф25.4mm作业大绳,大绳不得有断丝、退火、变形、死扭。 (3)穿大绳:按顺穿法穿过井架天车与游动滑车轮槽,使天车与游动滑车串联起来,能够完成起下作业。BJ-18型井架死绳头结成猪蹄扣栓拉力表上环上,四个卡子同方向卡牢。

  11. (4)装拉力表:BJ-18井架拉力表与死绳头串卡于井架底座上,指重表表面对准司钻;XJ型井架则把死绳头缠在限绳器上,不能低于三圈,指重表与限绳器之间接好拉力传感器,表面对准司钻。(4)装拉力表:BJ-18井架拉力表与死绳头串卡于井架底座上,指重表表面对准司钻;XJ型井架则把死绳头缠在限绳器上,不能低于三圈,指重表与限绳器之间接好拉力传感器,表面对准司钻。 (5)安装采油树 a、套管头与法兰短节丝扣擦净,涂上丝扣油,并一次上紧,螺栓两端余扣一致,连接牢固。 b、井深小于2500m的井,井口采用KY24.5/65型采油树。 c、气井与井深大于或等于2500m的井,井口采用KQS70/65或KQS105/78型采油树,底法兰短节一次涂好丝扣油或密封胶带上满上紧,并试压30MPa,保证不漏,套管接双翼闸门并打开,套管接放喷管线,管线长度大于50m。

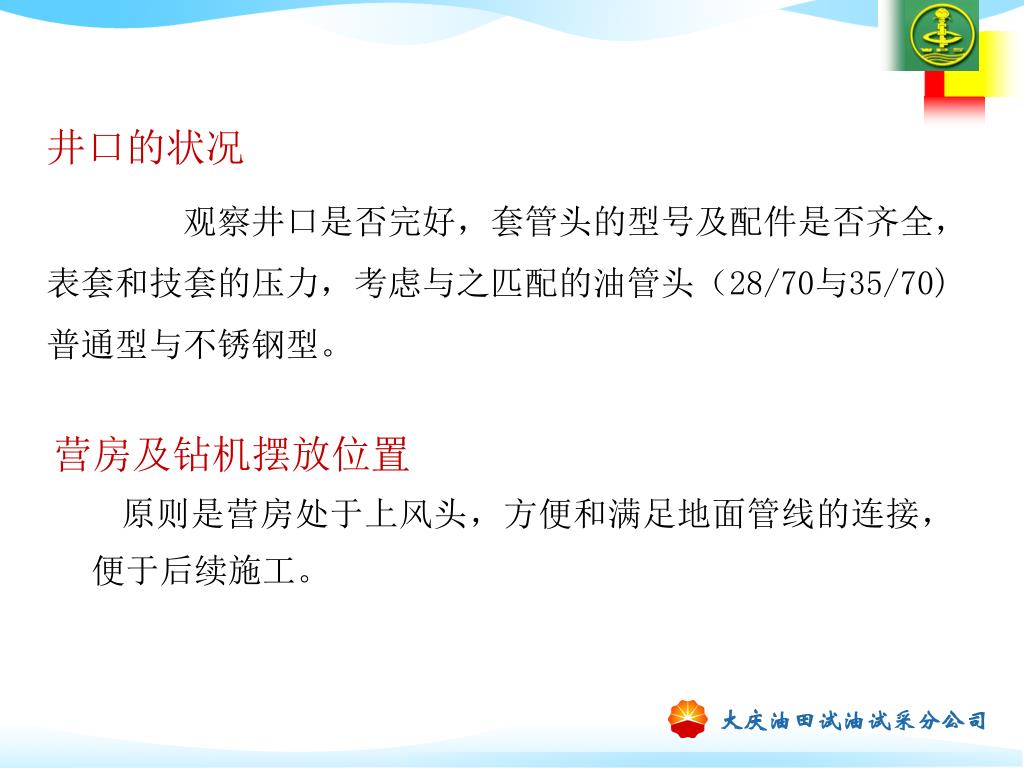

  12. 井口的状况 观察井口是否完好,套管头的型号及配件是否齐全, 表套和技套的压力,考虑与之匹配的油管头(28/70与35/70)普通型与不锈钢型。 营房及钻机摆放位置 原则是营房处于上风头,方便和满足地面管线的连接,便于后续施工。

  13. 搬家就位后需要对井口检查: 1、井口是否完好,圆坑及周围地表是否有泄 漏之处。 2、套管头各闸门、压力表、钢圈槽是否完好无损,配备是否齐全。 3、一级套管头与二级套管头是否有压力。 4、套管头顶部是否水平,预留套管是否符合安装油管头的标准。

  14. 二 生产准备 • 地面流程的布置 1.天然气燃烧处距离井口70米以外,天然气燃烧处应在下风头。 2.各丝扣连接必须缠密封胶带,丝扣上满上紧保证不刺不漏。 3.各连接管线不能悬空、捌劲,放喷管线要求直通。 4.所有管线每距离6米打一对桩子,并用钢丝绳拢捞固定。 5.各控制阀门灵活好用。 6.充分考虑电线、树木及其它建筑物或特殊地势对施工的影响。

  15. 压井地面流程

  16. 压裂放喷地面流程 17 16 3 2 4 1 15 27 6 26 5 14 7 13 25 12 24 11 23 21 22 8 9 18 19 20 10

  17. 45 • 344 3 4 39 36 2 38 5 1 35 6 37 34 8 14 9 26 7 10 11 13 12 19 25 33 24 32 31 23 20 22 30 40 41 42 18 21 27 28 29 43 15 16 17 气层 • 试气地面流程

  18. 井场合理摆放、可压井、可循环、可放喷通过倒闸门实现井场合理摆放、可压井、可循环、可放喷通过倒闸门实现

  19. 废液坑位置的选择与挖取 1、与井口距离75m 2、考虑气体燃烧对周围环境的影响 3、废液坑面积15m×10m×2m 4、三面围起,管线接入面为窄面(10m) 5、选择时要考虑方便各管线流程的连接

  20. 井场安全:春天开化翻浆、钻井泥浆坑勘察 此坑为施工时人员踩踏后挖掘发现

  21. 油管头的安装 1、打开井口封井帽,检查套管头的完好情况。 2、将高于发兰面170mm处的51/2〃套管切断,并将切口倒呈30°坡口,打磨光滑,检查套管的圆度是否有表面缺陷。 3、清洗油管四通内腔BT密封槽和套管短柱的密封面。 4、用轻质油涂抹BT密封件,并将其安放到油管四通内腔密封槽中。 5、清洗套管四通垫环槽放入BX158钢圈。 6、平稳下放油管头,使套管慢慢套入BT密封,对称上紧螺栓螺母。

  22. 油管头的注脂与试压 1、卸去油管四通下部标有“注塑孔”字样的两只注塑接头螺母及对面标有“观察孔”字样的丝堵。 2、在注塑枪装满EM08密封脂,通过软管连接到注塑接头上。 3、操作注塑枪,注入密封脂,同时观察对面的观察孔,直到观察孔有密封脂溢出,上紧丝堵。 4、继续操作注塑枪,注入密封脂,达到工作压力或套管抗外挤强度的80%,取两者之一低值。保压5分钟。 5、在油管四通下法兰标有“试压孔”的试压孔接头上,泵入工作压力或套管抗外挤强度的80%水压,取两者之一低值。保压5分钟,检查两道BT密封之间密封性能,如无泄漏,从试压接头用试压帽将压力卸压为零。 6、再对另一油管四通下法兰试压孔接头上试压。

  23. 油管头及采气树 (KQS105/78) KQY105/78油管头用于悬挂油管,密封油、套环空和连接采油树。 KYS105/78采气树用来控制井口压力和调节油(气)流量,并把油(气)诱导到输油管去,必要时还可用来关闭油井或进行油井酸化压裂及清腊作用。

  24. 井口闸门组合及用法

  25. 配管柱 1、 丈量油管 (1)、每次下管柱前,必须丈量油管。油管丈量的原则是除去外螺纹部分的长度,千米误差小于0.3m。 (2)、用钢卷尺丈量油管时,必须由三人同时进行。一人拉尺的开端,一人拉尺盒端,一人做记录。尺身要拉直,精确度到小数点后二位。 (3)、丈量油管时,钢卷尺的开端零线对准油管接箍端面,尺盒端对准油管外螺纹丝扣消失端的刻度线,即为丈量的长度,报记录员记录。 2、 计算管柱完成深度 (1)、计算方法:管柱完成深度(m)=油补距(m)(套管头至补心距-套管四通高度-法兰短节长度)+油管挂(m)+油管长度(m)+下井工具长度(m)。 (2)、计算工具深度:封隔器卡点深度以中胶筒中部为准,其它工具以下端面为准。

  26. 起下作业 • 1、 施工操作人员穿戴好劳保用品,戴好安全帽。 • 2、 作业前必须严格检查,保养调整好井口控制器、拉力表、吊卡、作业机、液压管钳等作业工具。 • 3、 下井油管应清洁,用Ф58mm×0.8m的通径规对油管进行逐根通径,不通不准下井。 • 4、 下井油管将丝扣刷干净,涂均丝扣油,上紧上满。 • 5、 吊卡销子要用绳拴在吊环上,井口人员手势不清,司钻不提不放,不刹住车井口人员不摘不扣吊卡,每次操作吊卡手柄应放进槽内。

  27. 6、 操作平稳,严禁猛提、猛刹、猛放,防止封隔器中途坐封。若下管柱中途遇阻,应及时处理。 7、 起下管柱速度控制在每小时30根(或立柱),并打好背钳,防止管柱倒转、卸扣。 8、 起管柱时,按十根一出头排好。 9、 下入和上扣过程中均不得转动已入井的油管柱。 10、作业机距井口5m~5.5m以内。 • 通洗井 “通洗井”的目的: 1.清除套管内壁上粘附的固体物质; 2.检查套管同径及变形、破损情况; 3.检查固井后形成的人工井底是否符合试油要求; 4.调整井内的压井液,使之符合射孔要求。

  28. (一)、 通井 1、 通井管柱底部必须带通井规,通井规外径应小于套管内径6-8mm,下油管距声幅测深10m时,应慢下,绝不能猛放。 2、 下管柱中途遇阻时,及时处理。 3、 以拉力表悬重下降12kN为准,停止下放,上提距遇阻深度2m~3m。 (二) 洗井 1、 洗井准备 连接好油、套进出口管线,保证洗井配件齐全、好用,不刺不漏,固定好洗井管线。洗井液清洁无杂物,液量大于井筒容积的1.5倍~2.0倍,取样瓶用原样冲洗三次,取地面洗井液原样一支。 2、 洗井方式 通井管柱下至距人工井底2m~3m后,采用反洗井方式,洗井至出口相对密度小于1.02。

  29. 3、 洗井液进行现场化验(半分析)。 a、 取过滤后的水样5mL~10mL注入干净的烧杯,用硝酸溶液调节试样pH值至6.0~8.5,加入2滴~3滴铬酸钾指示剂,用硝酸银标准溶液滴至生成淡砖红色悬物为终点。 b、 计算公式: 氯离子含量的计算见下式 Cl-(mg/L) = Cl-(mmol/L)= 式中: C硝硝酸银标准溶液的摩尔浓度, mol/L; V1硝硝酸银标准溶液的消耗量, mL; V0硝空白试验时,硝酸银标准溶液的消耗量, mL; V 试料的体积(原水水样), mL; 35.45 与1.00mL硝酸银标准溶液完全反应所需的氯离子的质 量, mg。 c、 用pH值试纸测量过滤后的水样,并与标准比色卡对比,测量PH值。

  30. (三)、 试压 新井洗井后必须试压,井口安装标准压力表,加压12MPa,关井15min;深井(大于或等于2500m)加压25MPa,关井30min,压力不降为合格。 (四)、 实探人工井底 探井底时要缓慢下放管柱,以悬重下降12kN为准,实探三次,以最深深度为准。 (五)、资料录取内容 下入油管数量、型号、时间、管柱图(工具名称、下入深度)、洗井水量、取样时间、数量、洗井泵压(最高泵压、工作压力)、洗井方式、洗井时间、洗井水温度(热洗)、返液情况、计量池型号、抽汲深度和液量(负压井射孔),灌水量(全压井射孔).

  31. 老井施工要取环空返液样(时间、数量)、试压值、试压时间、试压情况、实探人工井底三次,以悬重下降12kN为准,每次的深度值,取最深值,螺杆钻通井要记录钻头名称、规格,排量、若通井下不去,每次记录遇阻深度,详细记录遇阻特征。老井施工要取环空返液样(时间、数量)、试压值、试压时间、试压情况、实探人工井底三次,以悬重下降12kN为准,每次的深度值,取最深值,螺杆钻通井要记录钻头名称、规格,排量、若通井下不去,每次记录遇阻深度,详细记录遇阻特征。 (六)、安全注意事项 1、 洗井后必须试压,试压时施工人员远离高压管线,防止伤人。 2、 遇阻后,不能猛提猛放,防止卡管柱。 3、 钻桥塞时要核实桥塞封堵层是否为高压层,若是则要压井后方可进行钻桥塞,防止钻掉桥塞后发生井喷事故。 4、 严禁用螺杆钻洗井。 5、 洗井水下井前要现场进行半分析化验,施工小队有权严禁不合格洗井水入井。 6、 螺杆钻通井时井口自封要保证密封、保证吊装活动弯脖的棕绳(钢丝绳)结实。 7、 螺杆钻通井时井口操作人员,注意活动弯脖的情况,防止掉落伤人。

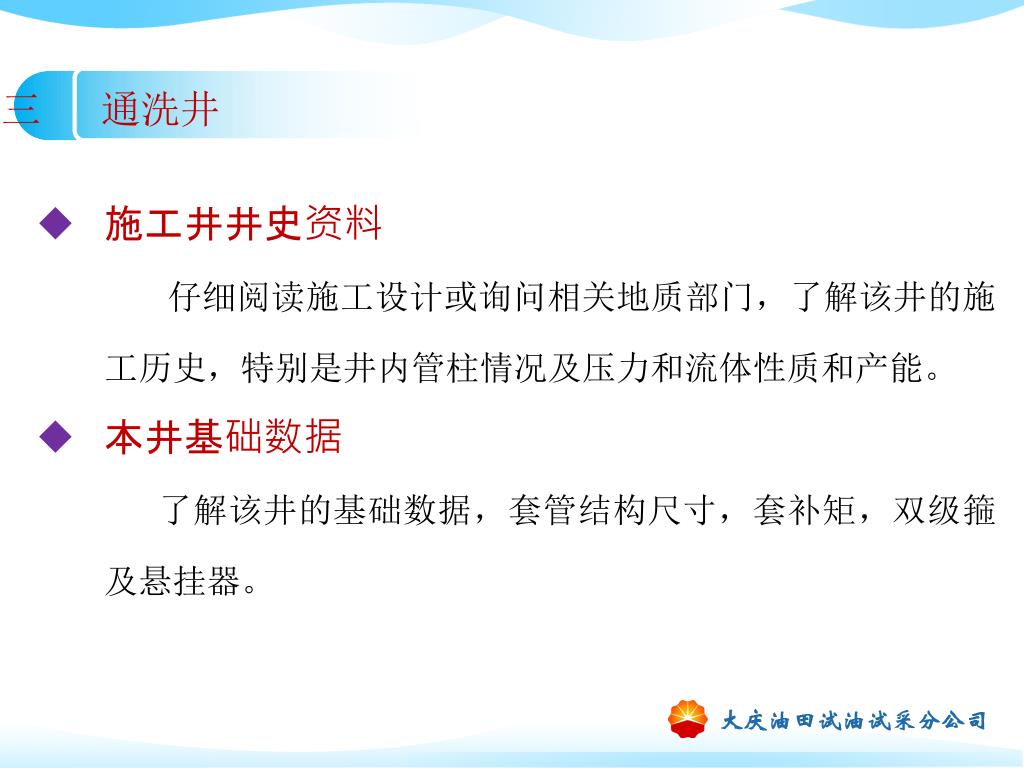

  32. 三 通洗井 • 施工井井史资料 仔细阅读施工设计或询问相关地质部门,了解该井的施工历史,特别是井内管柱情况及压力和流体性质和产能。 • 本井基础数据 了解该井的基础数据,套管结构尺寸,套补矩,双级箍及悬挂器。

  33. × ×井井深结构示意图 双级箍

  34. × ×井井深结构示意图

  35. 通洗井工具的选择及洗井方式 根据井况选择合适的通井工具(导锥或通径规)进行通洗井,根据井深及反出液体的性质决定分段洗井还是一次完成。 • 其它注意事项 下洗井管柱过程中一定要准确的丈量油管,同时要隔根缠好密封胶带,同时要求井口工上紧丝扣,以便后续施工立柱长度准确,密封良好。 实探人工井底,对照实际深度与设计人工井底的差别,对井筒和井控器进行试压。

  36. 其它注意事项 整个下管柱过程中观察有无遇阻现象,起管柱后观察通井工具的磨损情况 对于在洗井管柱中进行其它工艺试验或测试的,严格按设计规定执行。如携带压力计测温测压(重要是针对风险勘探井,重点井及超深井)

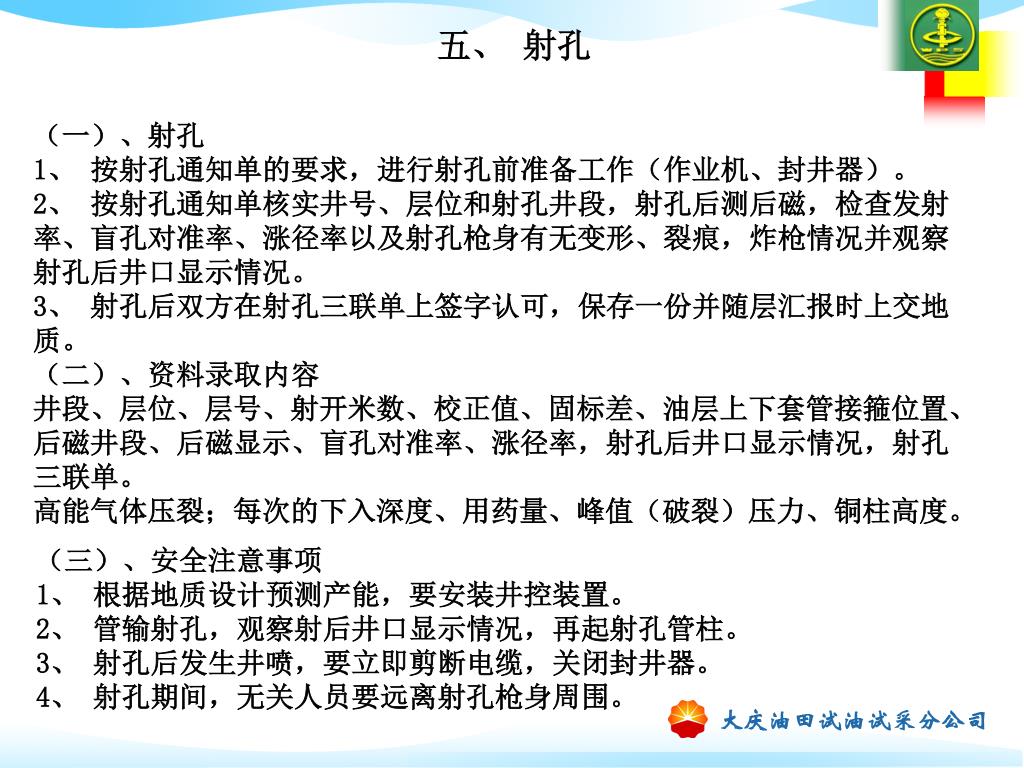

  37. 五、 射孔 (一)、射孔 1、 按射孔通知单的要求,进行射孔前准备工作(作业机、封井器)。 2、 按射孔通知单核实井号、层位和射孔井段,射孔后测后磁,检查发射率、盲孔对准率、涨径率以及射孔枪身有无变形、裂痕,炸枪情况并观察射孔后井口显示情况。 3、 射孔后双方在射孔三联单上签字认可,保存一份并随层汇报时上交地质。 (二)、资料录取内容 井段、层位、层号、射开米数、校正值、固标差、油层上下套管接箍位置、后磁井段、后磁显示、盲孔对准率、涨径率,射孔后井口显示情况,射孔三联单。 高能气体压裂;每次的下入深度、用药量、峰值(破裂)压力、铜柱高度。 (三)、安全注意事项 1、 根据地质设计预测产能,要安装井控装置。 2、 管输射孔,观察射后井口显示情况,再起射孔管柱。 3、 射孔后发生井喷,要立即剪断电缆,关闭封井器。 4、 射孔期间,无关人员要远离射孔枪身周围。

  38. 三 射孔 • 油管输送式射孔 目前气井施工均采用该方式进行射孔 • 射孔点火时必须装全采气树井口,防止产气量大时增加井口控制的难度。 • 施工前准备好足够的短节,便于最后调整管柱。 • 射孔管柱必须配备反循环阀。 • 对定位短接进行检查,确保内径一致,无异物堵塞,保证射孔仪器通过。 • 只按照射孔施工队的要求进行配合射孔,无关工作不参加,特别是投棒点火,投杆时射孔有专用的投杆工具!

  39. 四 测试工艺技术 技术工艺原理:测试工具和射孔枪组合使用,采用座封—开井—射孔—测试的施工方式,一趟管柱实现射孔和测试两个目的。录取真实地层资料。 优点:有效地防止井喷,减少压井作业,确保施工安全和环境保护;实现负压射孔,减少油气层污染和井筒储存影响,提高压力恢复速度和地层测试资料采集质量,缩短周期,减轻工人劳动强度。 射孔跨隔测试联作 射孔常规测试联作

  40. 油 管 测试器 封隔器 P D1 D2 射孔枪 C1 C2 B2 B1 O T 封隔器 P 压力计 O T 压力计 工艺原理、管柱结构 原理:井下管柱采用双封隔器结构,射孔枪放在两个封隔器之间,用油管输送使射孔枪对准油层。负压射孔后立即进行地层测试,一趟管柱实现射孔和测试两个目的。 射孔 待射层 测试压力曲线形态 已射层 监测压力曲线形态

  41. 射孔测试联作与MFE测试 • 井下工具准备(封隔器,电子压力计,托筒,测试器) • 地面工具(测试控制头,内六方扳手,活动管线) • 清水或压井液,液垫。 • 所有下井测试管柱油管必须严格检查,保证管内清洁无杂物 • 缠好密封胶带,上紧管柱,防止漏失。 • 下井工具管柱在下井前要进行检查,油管丝扣无损坏,胶筒无刮痕,封隔器换位正常方可下井。 • 下井管柱必须控制在40根(20柱)/h以内

  42. 射孔测试联作与MFE测试 • 下管柱一半后停30min观察管柱是否漏失,准确计量漏失量。 • 管柱下到预定深度在射孔校深后、座封前观察环空液面以判断在定位期间管柱是否存在漏失,并将环空补满。若存在环空液面下降,则记录补入量和补入时间,计算漏失速度。 • 坐封封隔器,坐封力控制在90—100 kN 范围内;

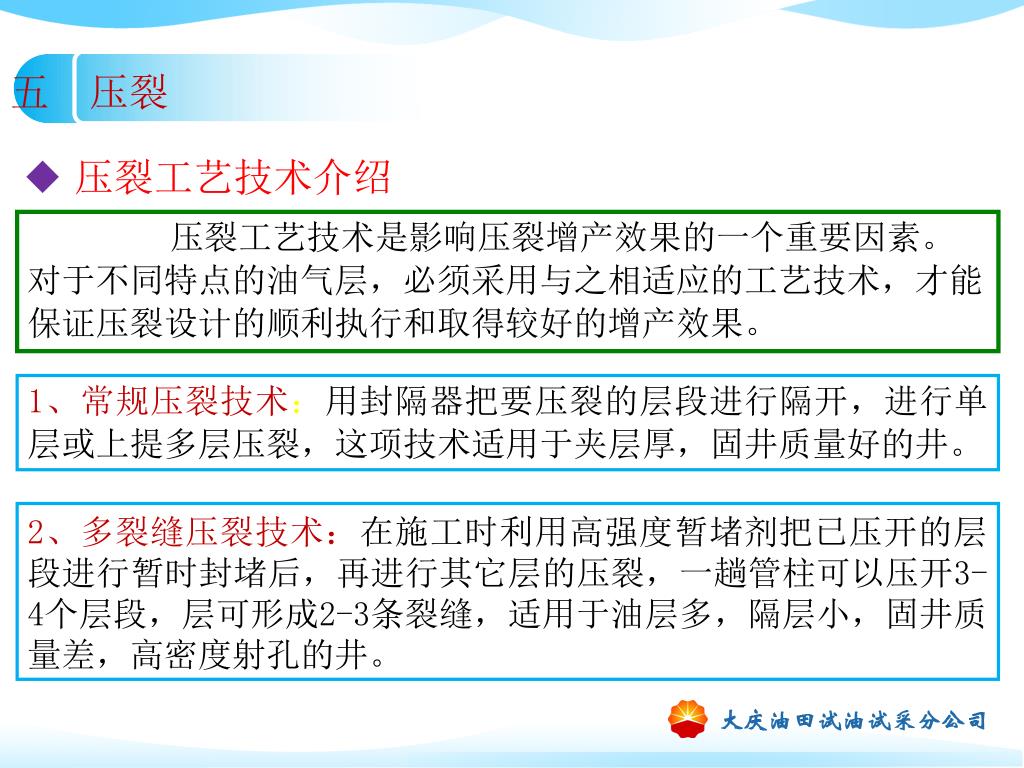

  43. 五 压裂 • 压裂工艺技术介绍 压裂工艺技术是影响压裂增产效果的一个重要因素。对于不同特点的油气层,必须采用与之相适应的工艺技术,才能保证压裂设计的顺利执行和取得较好的增产效果。 1、常规压裂技术:用封隔器把要压裂的层段进行隔开,进行单层或上提多层压裂,这项技术适用于夹层厚,固井质量好的井。 2、多裂缝压裂技术:在施工时利用高强度暂堵剂把已压开的层段进行暂时封堵后,再进行其它层的压裂,一趟管柱可以压开3-4个层段,层可形成2-3条裂缝,适用于油层多,隔层小,固井质量差,高密度射孔的井。

  44. 3、限流法压裂技术:压裂前通过低密度射孔、压裂时大排量供液,形成足够的炮眼磨阻,实现一次压裂对最多5个破裂压力相近的油层进行改造,适用于油层多,隔层小,渗透率低,可以定点低密度射孔的井压裂,增产效果显著。3、限流法压裂技术:压裂前通过低密度射孔、压裂时大排量供液,形成足够的炮眼磨阻,实现一次压裂对最多5个破裂压力相近的油层进行改造,适用于油层多,隔层小,渗透率低,可以定点低密度射孔的井压裂,增产效果显著。 4、CO2压裂技术:把液态CO2和水基压裂液形成的混合物泵入井内和地层中,实现压裂达达增产增注的目的,其压裂液具有残渣,返排率高,返排及时,滤失小和弱酸解堵的特点,减少对地层的伤害。适用于低渗透、致密层的油气井的改造。

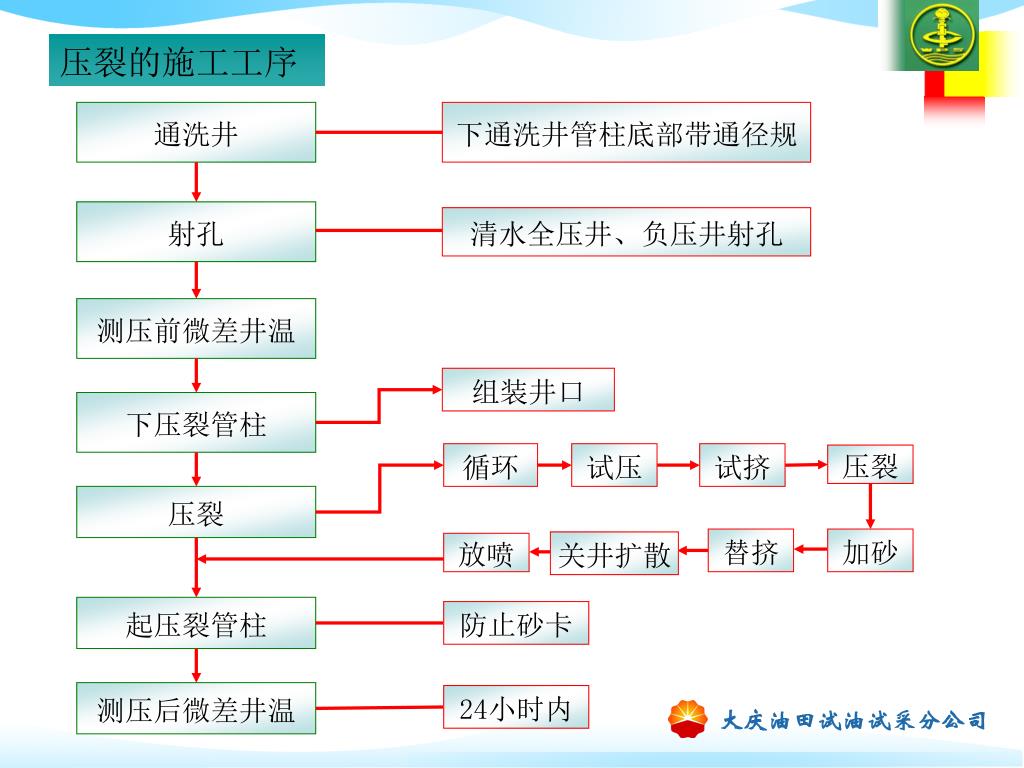

  45. 压裂的施工工序 通洗井 下通洗井管柱底部带通径规 射孔 清水全压井、负压井射孔 测压前微差井温 组装井口 下压裂管柱 循环 试压 试挤 压裂 压裂 替挤 加砂 关井扩散 放喷 起压裂管柱 防止砂卡 测压后微差井温 24小时内
