PODZEMNÍ STAVBY

PODZEMNÍ STAVBY. NATM. Ústav geotechniky. Nová rakouská tunelovací metoda (NRTM, NATM, NÖTM). Moderní tunelovací metoda, jejíž zásady byly od 40. a 50. let XX. stol. rozpracovány teoretiky a praktiky tzv. „Salzburgské školy“ (Rabcewicz, Fener, Pacher, Müller a další)

karena
Download Presentation

PODZEMNÍ STAVBY

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript

  1. PODZEMNÍ STAVBY NATM Ústav geotechniky

  2. Nová rakouská tunelovací metoda (NRTM, NATM, NÖTM) • Moderní tunelovací metoda, jejíž zásady byly od 40. a 50. let XX. stol. rozpracovány teoretiky a praktiky tzv. „Salzburgské školy“ (Rabcewicz, Fener, Pacher, Müller a další) • Dlouholetý spor rakouských a švýcarských tunelářů, zda NATM vůbec existuje (Švýc.: Spritzbetonmethode) • Univerzální a velmi flexibilní metoda použitelná prakticky pro veškeré typy PS a pro jakékoliv geologické podmínky • Již v r. 1998 bylo NATM (obvykle s použitím trhavin) vyraženo na světě několik tisíc tunelů

  3. Definice Rakouského národního komitétu PS: • Horninový masív se při NATM stává nosným prvkem • K tomu je potřebná koncepce • Ta spočívá v aktivování nosného prstence v horninovém masívu (tvořeném zeminou nebo skalní horninou)

  4. Jedná se o typický případ OBSERVAČNÍ METODY použité pro návrh a realizaci složité inženýrské konstrukce: • Na základě předběžného návrhu (výpočtem nebo podle zkušenosti) následuje: • Provedení zkušebního úseku (pro optimalizaci postupu a výstroje) široce instrumentovaného a monitorovaného • Stanovení provozních a varovných stavů pro prováděnou stavbu včetně nutných opatření v případě dosažení varovných stavů • Návrh observační procedury pro kontroluprovozních (varovných) stavů • Cílem je maximální ekonomie při optimálním nebo maximálním postupu

  5. Principy metody jsou shrnuty do 21 až 24 zásad (nejčastěji je uváděno 22)

  6. Lauferova klasifikace „volné délky“ a jí odpovídajícího času stabilnosti:

  7. Instrumentace a monitorování podzemní liniové stavby (tunelu) při NATM

  8. Nesmírně důležitý je vliv času => musí být použita jednoduchá a rychlá výstroj • Jako výstroj se používá: • SB na ocelové sítě (KARI-síť, svařovanou mřížovinu). SB bývá urychlený; suchý či mokrý i s rozptýlenou výztuží [= tenkostěnné, tak akorát poddajné ostění] • Kotvení(včetně čela). Svorníky a hřebíky všech možných typů • Ocelové oblouky. Plnostěnné (I, H, HE, HEB, K [TH = Heintzmann]) i příhradové (Bretex, Pantex, Asta ap.) • Ve velmi až extrémně špatné geologii je možné předstihové zlepšování horninového masívu v okolí i předpolí PS (pilotami, mikropilotami, injektáží, TI, zmrazováním, odvodňováním ap.)

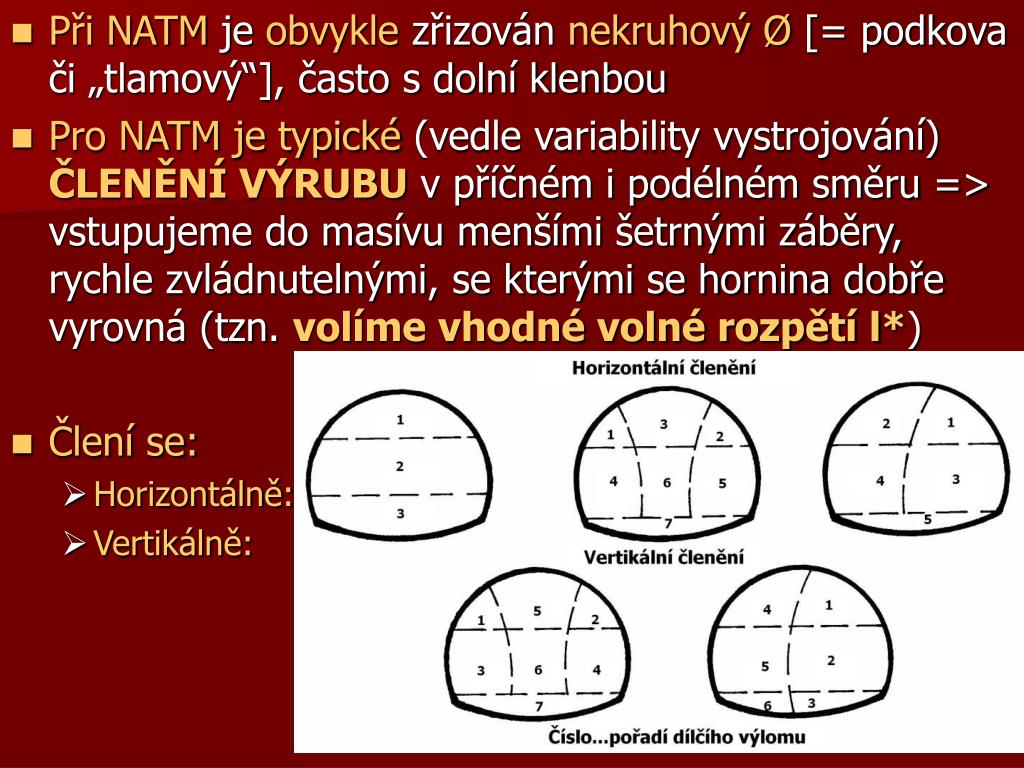

  9. Při NATM je obvykle zřizován nekruhový Ø [= podkova či „tlamový“], často s dolní klenbou • Pro NATM je typické (vedle variability vystrojování) ČLENĚNÍ VÝRUBU v příčném i podélném směru => vstupujeme do masívu menšími šetrnými záběry, rychle zvládnutelnými, se kterými se hornina dobře vyrovná (tzn. volíme vhodné volné rozpětí l*) • Člení se: • Horizontálně: • Vertikálně:

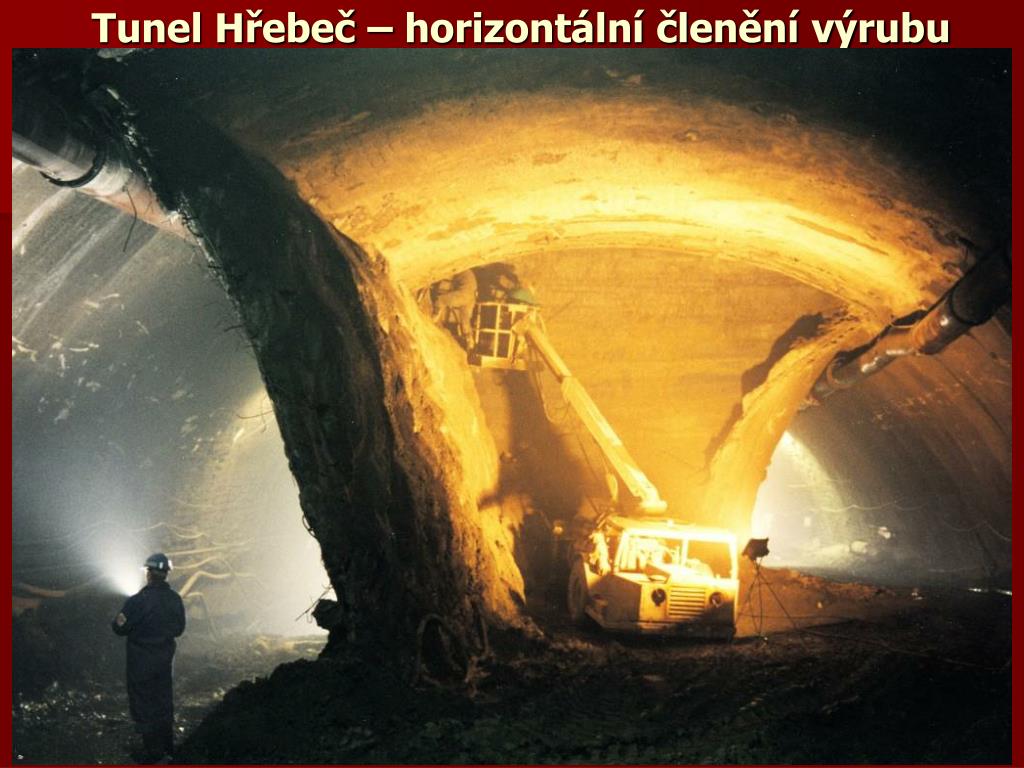

  10. Tunel Hřebeč – horizontální členění výrubu

  11. Rozpojování horniny (ražení) probíhá: • Trhavinami (= trhací prací): • TSM (= výložníkové frézy, rypadla, impaktory):

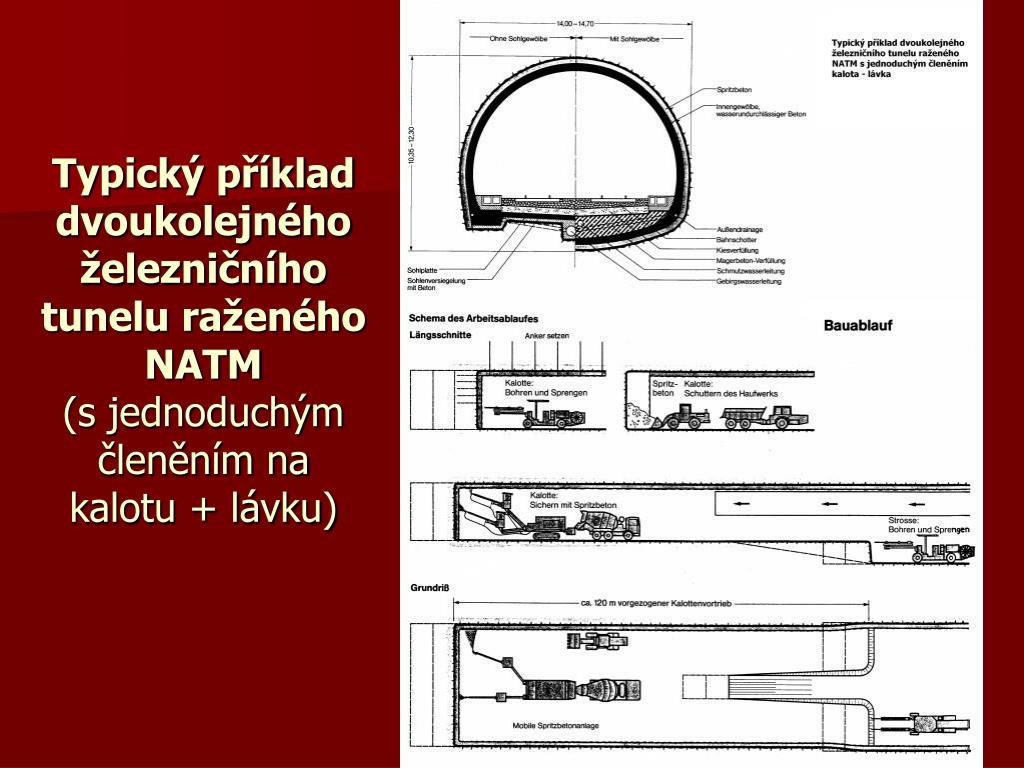

  12. Typický příklad dvoukolejného železničního tunelu raženého NATM (s jednoduchým členěním na kalotu + lávku)

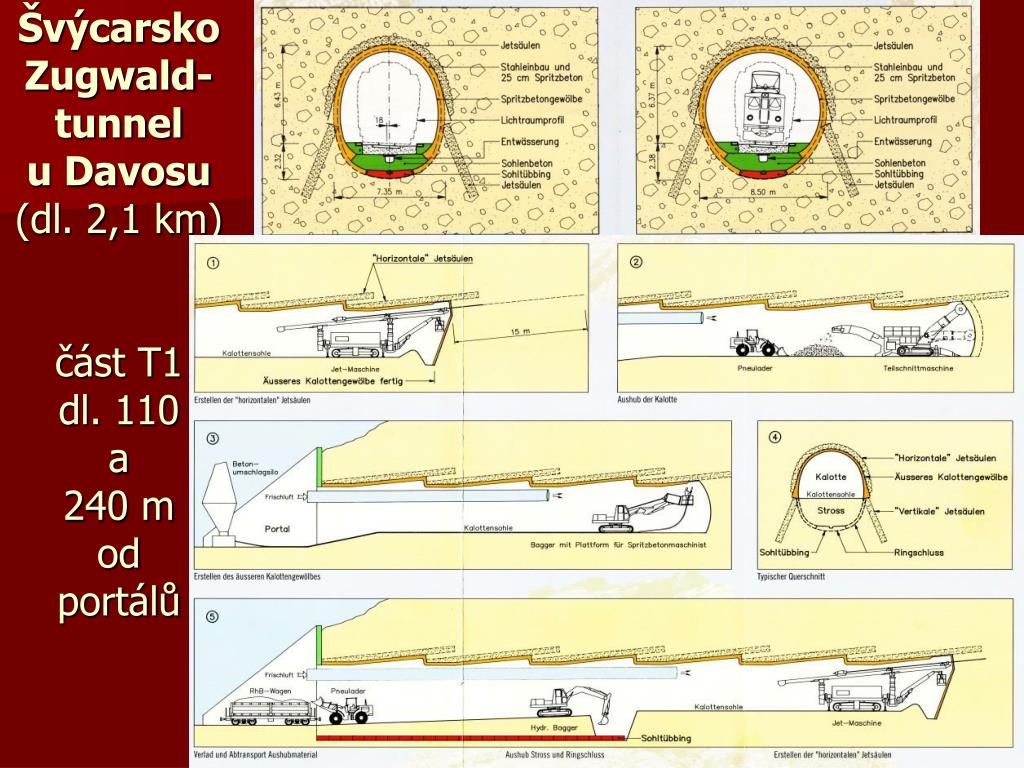

  13. Švýcarsko Zugwald-tunnelu Davosu(dl. 2,1 km)část T1dl. 110 a240 modportálů

  14. Železniční Vereinatunnel (Švýcarsko – u Davosu,dl. 19 km)Horizontální členění na 2 (3) záběry

  15. Členění výrubu při ražbě Uetliberg tunnel (Švýcarsko)

  16. Tunel Mrázovka v Praze

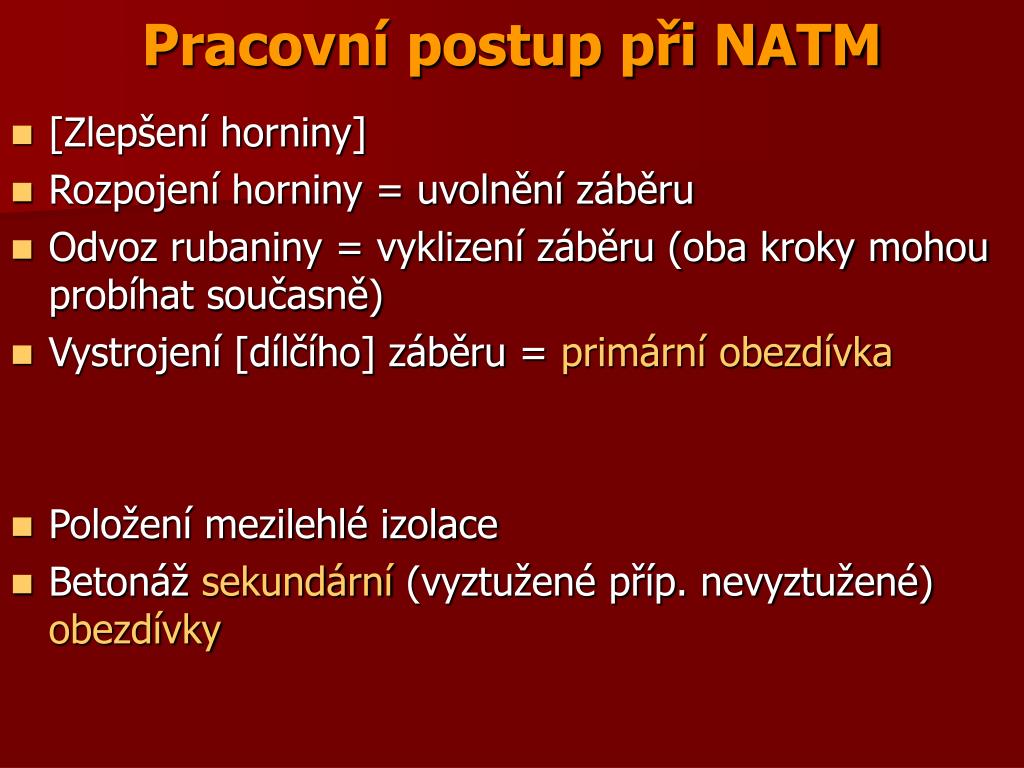

  17. Pracovní postup při NATM • [Zlepšení horniny] • Rozpojení horniny = uvolnění záběru • Odvoz rubaniny = vyklizení záběru (oba kroky mohou probíhat současně) • Vystrojení [dílčího] záběru = primární obezdívka • Položení mezilehlé izolace • Betonáž sekundární (vyztužené příp. nevyztužené) obezdívky
