Erőforrások. tárolhatóság tárolható nem tárolható (megújuló) klasszikus felosztás ember gép pénz anyag erőforrás-vezérelt ütemezés terhelés (contour). Becslés. Az erőforrás rendelkezésre állása szokásos hatékonyság ( m p , ξ )

loader
I am the owner, or an agent authorized to act on behalf of the owner, of the copyrighted work described.
capcha
Download Presentation

PowerPoint Slideshow about ' Erőforrások' - isanne


An Image/Link below is provided (as is) to download presentation

Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author.While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server.


- - - - - - - - - - - - - - - - - - - - - - - - - - E N D - - - - - - - - - - - - - - - - - - - - - - - - - -
Presentation Transcript
er forr sok

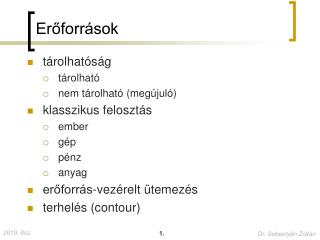

Erőforrások
  • tárolhatóság
    • tárolható
    • nem tárolható (megújuló)
  • klasszikus felosztás
    • ember
    • gép
    • pénz
    • anyag
  • erőforrás-vezérelt ütemezés
  • terhelés (contour)
becsl s
Becslés
  • Az erőforrás rendelkezésre állása
    • szokásos hatékonyság (mp, ξ)
    • szokásos vagy várt megbetegedési, illetve hiányzási arány
    • munkarend (szabadságok, munkaszünetek)-24/7
    • erőforrást terhelő egyéb kötelezettségek
    • kiszolgáló és segédfeladatok
    • munkamódszerek aktuális korlátai (pl. térbeli)
    • kapacitásbővítési lehetőségek és azok költségei
er forr s allok l s
Erőforrás-allokálás
  • Mi képezi a „kemény” korlátot?
    • kiegyenlítés, simítás (időkorlátos)
      • tapasztalatok miatt
    • erőforrás-korlátos allokálás
      • soros
      • párhuzamos
terhel s
Terhelés

Rajzolja fel és elemezze (CPM)!

terhel s1
Terhelés
  • XX korai ütemezésű terhelése?
  • ZZ késői ütemezésű terhelése?
terhel s 11
Terhelés 1.
  • erőforrásigény a 30. hétig meghaladja a kapacitáskorlátot, a 21 héten elegendő a kapacitás, de van komoly kihasználatlanság
  • a túlterhelés egy részét terheljük át a kihasználatlan időszakra
  • G tevékenységnek csak egy hét tartalékideje van
  • legnagyobb tartalékidővel a C rendelkezik
  • C lehető legnagyobb csúsztatása sem fogja megfelelően csökkenteni a 20. és 30. hét közötti csúcsot
  • tartalékidő szerint E a következő, ha ezt a lehető legnagyobb mértékben elmozdítjuk, akkor a K egy hetet csúszik
terhel s 21
Terhelés 2.
  • 20-29. hét közötti túlterhelést teljesen megszűnt
  • kisebb túlterhelés a 35-38. héten és nagyobb a 29. héten
  • minden tartalékidőt elvettünk E és K tevékenységektől
  • J-nek maradt tartalékideje, négy héttel történő előremozdítása:
    • csökkentené a 16-20. hét túlterhelését
    • kissé csökkentené a 31-35. hét kihasználatlanságát
terhel s 31
Terhelés 3.
  • elmozdítható A, C és G, de nem hozna jelentős változást
  • további lehetőségek:
    • 29. heti csúcs eltüntethető az E tevékenység egy héttel történő elcsúsztatásával, de ez már a kritikus utat is módosítja.
    • 1-16. hétig tartó túlterhelést megszüntethető a C tevékenység megszakíthatóvá tételével (az első 20, a második 10 hetes), valamint a második rész 42-51. hétig tartó teljesítésével
sim t si elj r s
Simítási eljárás
  • ütemezési sorrend
    • erőforrás típusa és fontossága
    • tevékenység teljes erőforrásigénye
    • tartalékidő
  • ha az első alapján nem megy, akkor
  • hová ütemezzük?
    • ahol a legjobban simul a terhelésbe=
    • a legkisebb összes erőforrás-felhasználás növekedést okozza
er forr s korl tos allok l s
Erőforrás-korlátos allokálás
  • prioritási szabályok
    • korai ütemezési szabály (As soon as possible – ASAP)
    • késői ütemezési szabály (As Late as possible – ALAP)
    • legtöbb erőforrás szabály (Most resources)
    • legrövidebb átfutási idő szabály (Shortest task time)
    • legkevesebb tartalékidő szabály (Least slack)
    • LOGIKA!
egy b sim t si lehet s gek
Egyéb simítási lehetőségek
  • A projekt egyes szegmenseinek vagy tevékenységeinek eliminálása, teljes megszüntetése.
  • Tevékenységek helyettesítése kevésbé erőforrás-igényes tevékenységekkel.
  • Erőforrások helyettesítése.
  • kockázat!
egy b lehet s gek
Egyéb lehetőségek
  • csökkentsük a tevékenységek erőforrás igényét
    • Például, ha egy tevékenység 10 munkást igényel naponta egy 2 hetes időszakra, akkor feltételezhető, hogy ha csak 5 munkást alkalmazunk, akkor kétszer annyi ideig fog tartani, tehát 4 hétig dolgoznak . A tevékenységek és erőforrások közötti kapcsolatot az ütemezés-tömörítés eljárásánál is kihasználjuk.
  • tegyük a tevékenységet megszakíthatóvá
    • A d) esetben az A tevékenység felbontható két egyhetes tevékenységre, és amikor a B tevékenység és az A tevékenység első szegmense véget ér, végrehajtható a D és C tevékenység. Ha pedig D és C tevékenységgel végeztünk, az A tevékenység második része párhuzamosan az F tevékenységgel végrehajtható. A teljes átfutási idő ezzel 1 hetet csökken.
  • módosítsuk a hálótervet
