An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript


  1. Convênios ACE Pedro Antônio de Jesus Baptista (revisão e apresentação) pedroaj@tcu.gov.br TCU - SECEX-RJ, julho de 2004

  2. Sumário • convênio, meio de transferência voluntária • marco legal • vedações • obtenção de recurso • conseqüências de contas julgadas irregulares • principais falhas e irregularidades • orientações do TCU • conseqüência de contas julgadas regulares (veja também as anotações de cada slide)

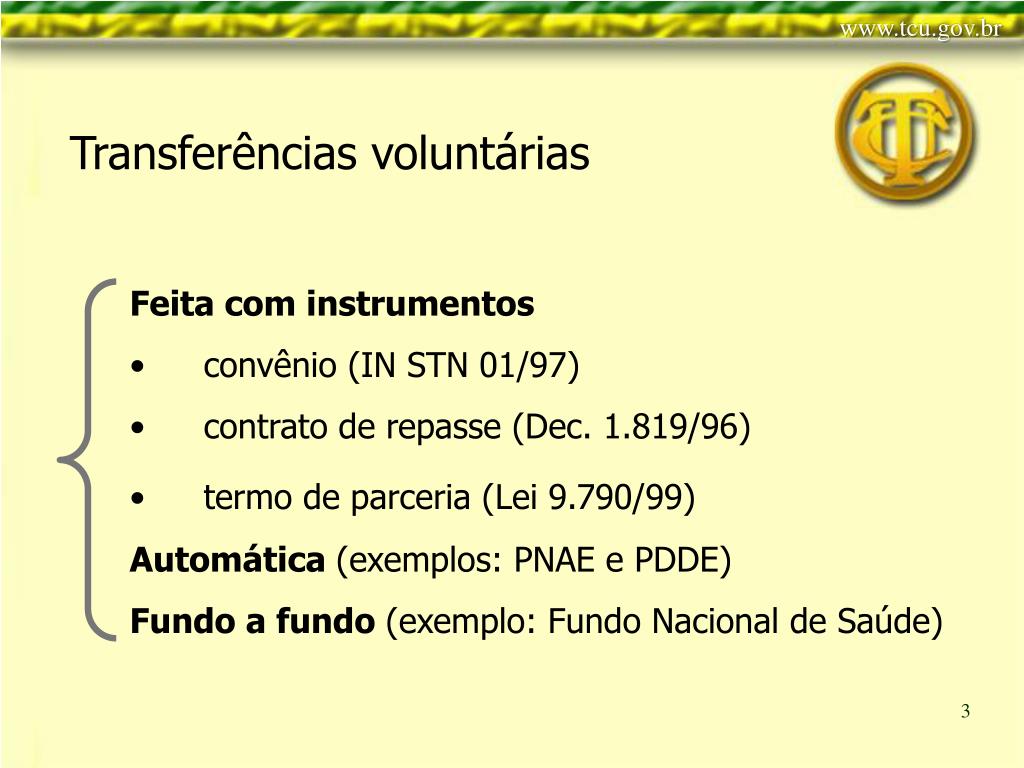

  3. Transferências voluntárias • Feita com instrumentos • convênio (IN STN 01/97) • contrato de repasse (Dec. 1.819/96) • termo de parceria (Lei 9.790/99) • Automática (exemplos: PNAE e PDDE) • Fundo a fundo (exemplo: Fundo Nacional de Saúde)

  4. Marco legal - legislação superior • Constituição Federal (vide EC 19/98) • Lei Complementar nº 101/00 (LRF) • Leis e Decreto-lei: • Lei de Diretrizes Orçamentárias (LDO) • Lei n.º 9.452/97 (comunicação de repasses) • Lei nº 8.666/93 (vide art. 116) • Lei nº 4.320/64 • Decreto-lei nº 200/67

  5. Marco legal - legislação inferior • Decreto: • Decreto nº 93.872/86 • Instruções Normativas da STN: • IN nº 01, de 15.01.1997 (assinatura, execução e prestação de contas de convênios) • IN nº 05, de 08.06.2000 (cumprimento do art.25 da LRF) • IN nº 01, de 04.05.2001 (CAUC - Disciplina o cumprimento das exigências para transferências voluntárias)

  6. Vedações • LRF: Lei Compl. nº 101, de 04.05.2000, art. 25 • LDO 2004: Lei nº 10.707, de 30.07.2003, art. 27 • Lei Eleitoral: Lei nº 9.504, de 30.09.1997, art. 73

  7. Como obter recursos federais Proposta de convênio feita ao concedente • manual em http://www.interlegis.gov.br Previsão do concedente de transferência voluntária • com convênios, repasse automático, transferências fundo a fundo Emenda ao Orçamento Geral da União

  8. Passos da entidade interessada: levanta necessidades e custos estuda opções de instrumentos propõe convênio assina e executa convênio presta contas do convênio

  9. Conseqüências de irregularidades sustação de ato pelo TCU (Lei nº 8.443/92, art. 45) não aprovação da prestação de contas pelo concedente instauração de tomada de contas especial pelo concedente (Lei nº 8.443/92, Art. 8º) citação ou audiência feita pelo TCU, e, caso a defesa não justifique o ocorrido, possível julgamento de contas como irregulares (Lei nº 8.443/92, Arts. 12, 16 e 43)

  10. CONTAS IRREGULARES - TCU Conseqüências de CADIN MULTA INELEGIBILIDADE AÇÃO PENAL (MP) RESSARCIMENTO ARRESTO DE BENS

  11. Falhas e irregularidades - proposta do convênio 1) Programa de Trabalho pouco detalhado Decisão 994/2002 – Plenário 2) Caracterização insuficiente da situação de carência dos recursos 3) Projeto básico incompleto e/ou com informações insuficientes Acórdão 1308/2003 - Segunda Câmara 4) Ausência de projeto básico 5) Orçamento subestimado ou superestimado Acórdão 88/2000 - Segunda Câmara

  12. Falhas e irregularidades - proposta do convênio 6) Não comprovação da existência de contrapartida Posição do TCU Acórdão 898/2004 - Segunda Câmara Orientação ao concedente Decisão 239/2000 - Primeira Câmara, subitem 8.10 Decisão 994/2002 - Plenário

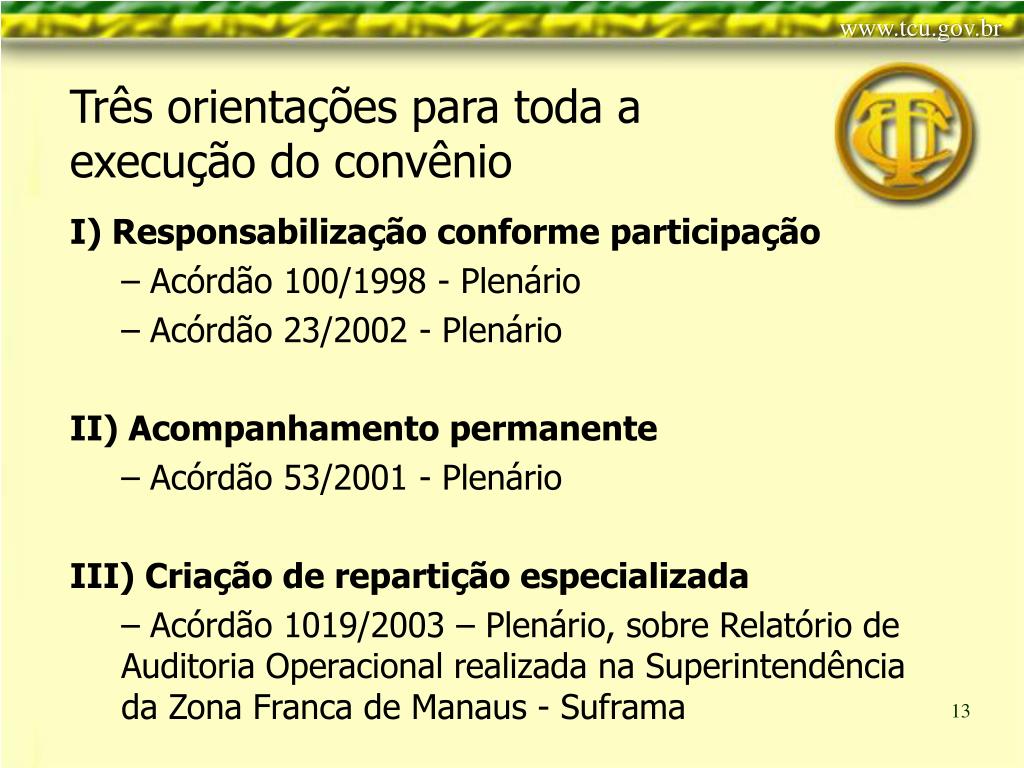

  13. Três orientações para toda a execução do convênio I) Responsabilização conforme participação Acórdão 100/1998 - Plenário Acórdão 23/2002 - Plenário II) Acompanhamento permanente Acórdão 53/2001 - Plenário III) Criação de repartição especializada Acórdão 1019/2003 – Plenário, sobre Relatório de Auditoria Operacional realizada na Superintendência da Zona Franca de Manaus - Suframa

  14. Falhas e irregularidades - execução do convênio 7) Realização de despesas fora da vigência do convênio Orientação aplicável aos partícipes: - Decisão 994/2002 – Plenário

  15. Falhas e irregularidades - execução do convênio • 8) saque total X cronograma físico-financeiro • 9) saque para pagamento de despesas em espécie • 10) transferência de recursos da conta corrente específica para outras contas • 11) ausência de aplicação de recursos no mercado financeiro, quando o prazo previsto de utilização é superior a 30 dias • 12) uso dos rendimentos de aplicação financeira para finalidade diferente da prevista no convênio • Orientação ao Convenente - Acórdão 78/2003 - Segunda Câmara

  16. Falhas e irregularidades - execução do convênio 13) Desvio de finalidade: Entendimento do TCU - Acórdão n°17/93-2ª Câmara - Acórdão n° 26/93-Plenário - Acórdão n° 72/93-1ª Câmara Orientação ao Convenente - Evitar tal desvio

  17. Falhas e irregularidades - execução do convênio 14) pagamento antecipado a fornecedores Orientação ao Convenente - Acórdão 78/2003 - Segunda Câmara - Acórdão 1308/2003 - Segunda Câmara

  18. Falhas e irregularidades - execução do convênio 15) Aceitação ou apresentação de documentação insuficiente ou inidônea para comprovação de despesas Orientação aos partícipes - Acórdão 44/2000 - Plenário - Acórdão 78/2003 - Segunda Câmara Orientação ao Concedente - Acórdão 55/2000 - Plenário - Acórdão 209/2001 - Primeira Câmara - Acórdão 79/1999 - Primeira Câmara

  19. Falhas e irregularidades - execução do convênio 16) falta de conciliação entre os débitos em conta e os pagamentos efetuados Orientação ao Convenente - Acórdão 79/1999 - 1ª Câmara

  20. Falhas e irregularidades - execução do convênio 17) não comprovação da aplicação da contrapartida Orientação ao Concedente - Acórdão 898/2004 - Segunda Câmara - Decisão 239/2000 - Primeira Câmara, subitem 8.10

  21. Outros cuidados com convênios 18) guardar toda a documentação sobre o convênio; - Acórdão 1308/2003 - 2ª Câmara - Acórdão 44/2000 - Plenário 19) para o mesmo objeto, fazer um só convênio com uma só instituição, salvo em caso de ações complementares;

  22. Outros cuidados com convênios 20) em no máximo 30 dias após fim do convênio, devolver os saldos não utilizados; 21) conferir se o termo formal de convênio tem realmente conteúdo de convênio. - Acórdão 37/2003 - Plenário 22) conferir se entidade filantrópica de direito é entidade filantrópica de fato - Acórdão 23/2002 - Plenário

  23. CONTAS REGULARES - TCU Conseqüência de QUITAÇÃO PLENA

  24. Sumário • convênio, meio de transferência voluntária • marco legal • vedações • obtenção de recurso • conseqüências de contas julgadas irregulares • principais falhas e irregularidades • orientações do TCU • conseqüência de contas julgadas regulares

  25. Maiores Informações www.tcu.gov.br
