An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript


  1. 中科院上海天文台65米射电望远镜配套工程 (B地块)施工工作简报 第004期 (2010/04/13—2010/04/19)

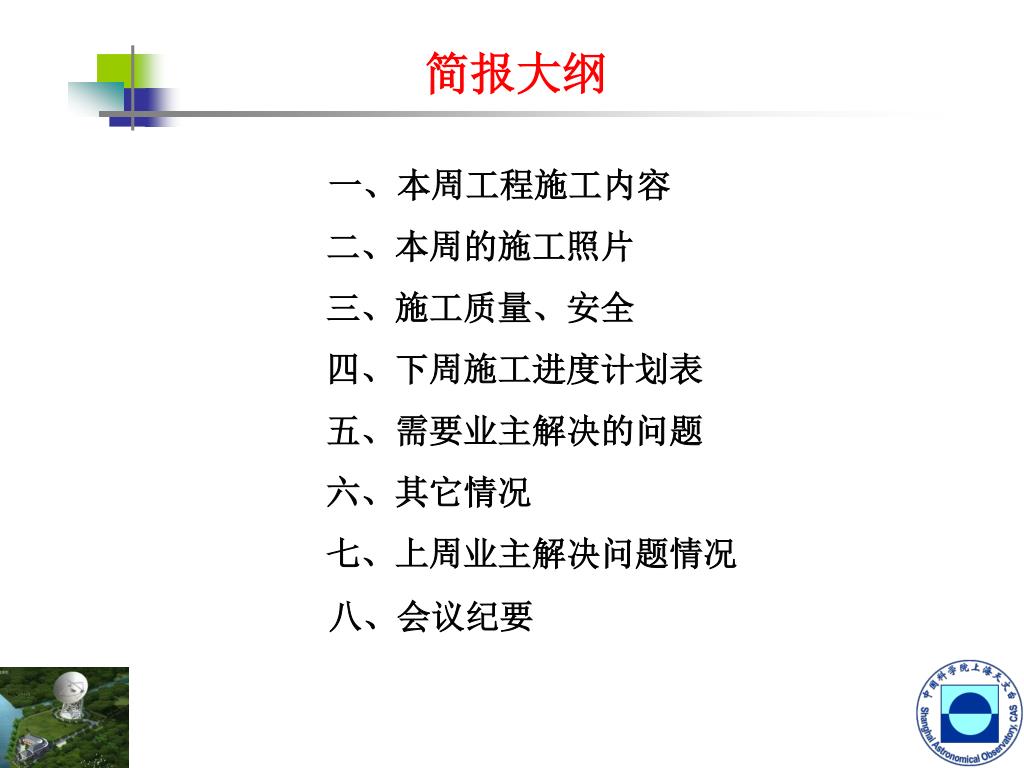

  2. 简报大纲 • 一、本周工程施工内容 • 二、本周的施工照片 • 三、施工质量、安全 • 四、下周施工进度计划表 • 五、需要业主解决的问题 • 六、其它情况 • 七、上周业主解决问题情况 • 八、会议纪要

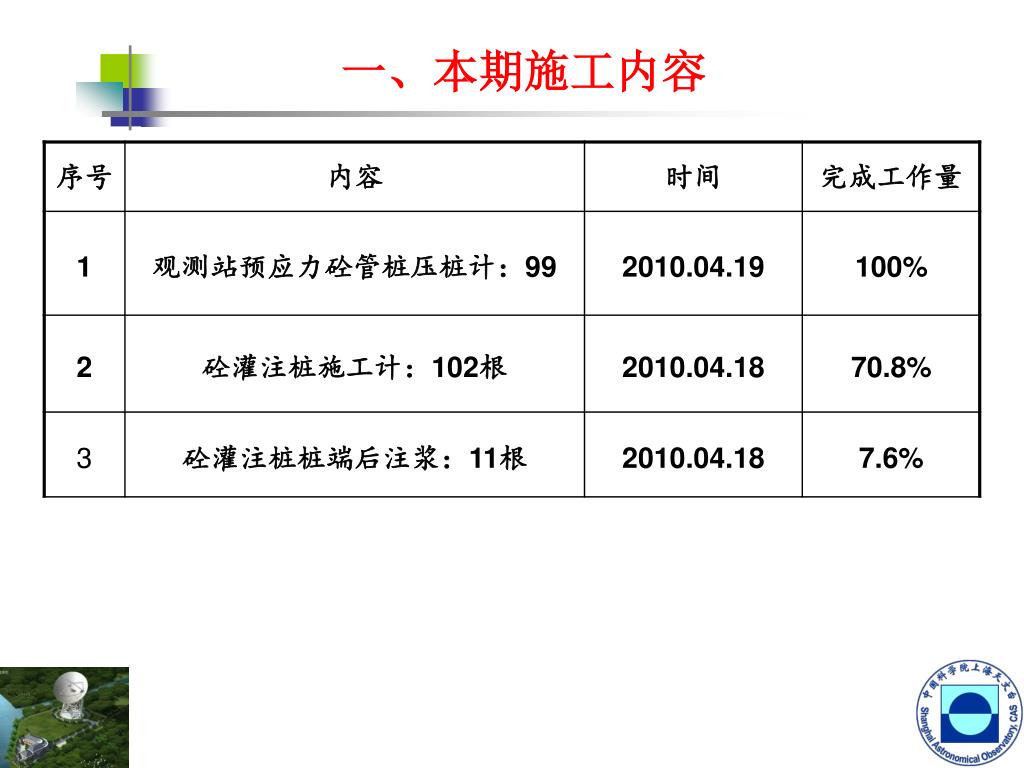

  3. 一、本期施工内容

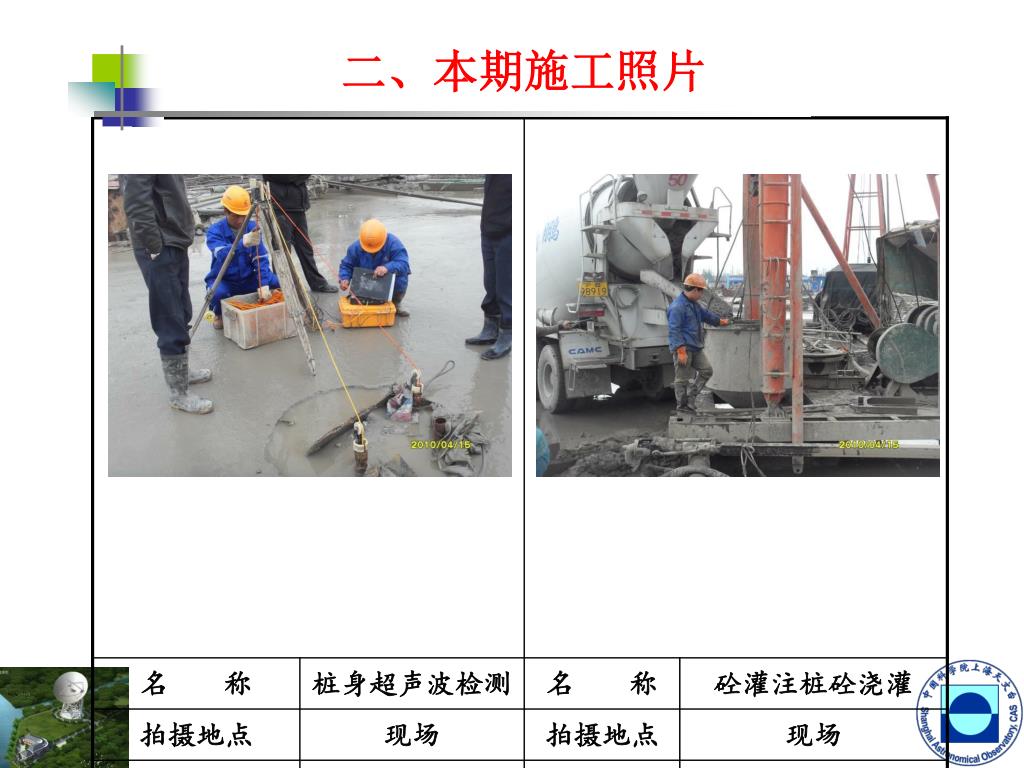

  4. 二、本期施工照片

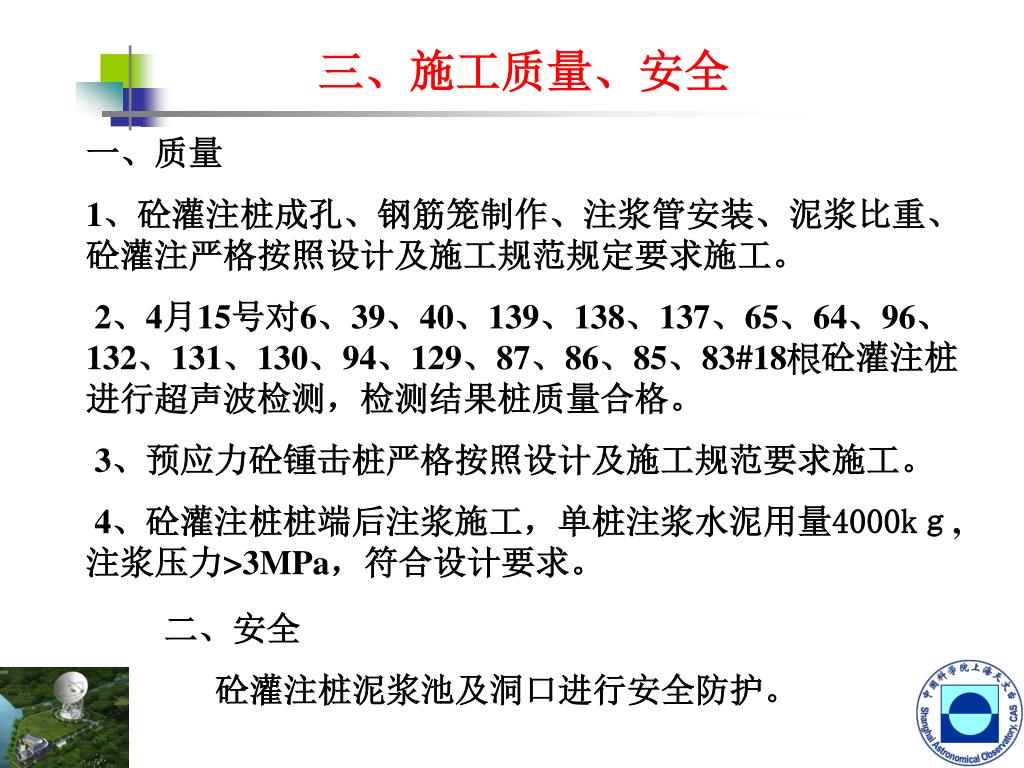

  5. 三、施工质量、安全 • 一、质量 • 1、砼灌注桩成孔、钢筋笼制作、注浆管安装、泥浆比重、砼灌注严格按照设计及施工规范规定要求施工。 • 2、4月15号对6、39、40、139、138、137、65、64、96、132、131、130、94、129、87、86、85、83#18根砼灌注桩进行超声波检测,检测结果桩质量合格。 • 3、预应力砼锺击桩严格按照设计及施工规范要求施工。 • 4、砼灌注桩桩端后注浆施工,单桩注浆水泥用量4000kg,注浆压力>3MPa,符合设计要求。 • 二、安全 • 砼灌注桩泥浆池及洞口进行安全防护。

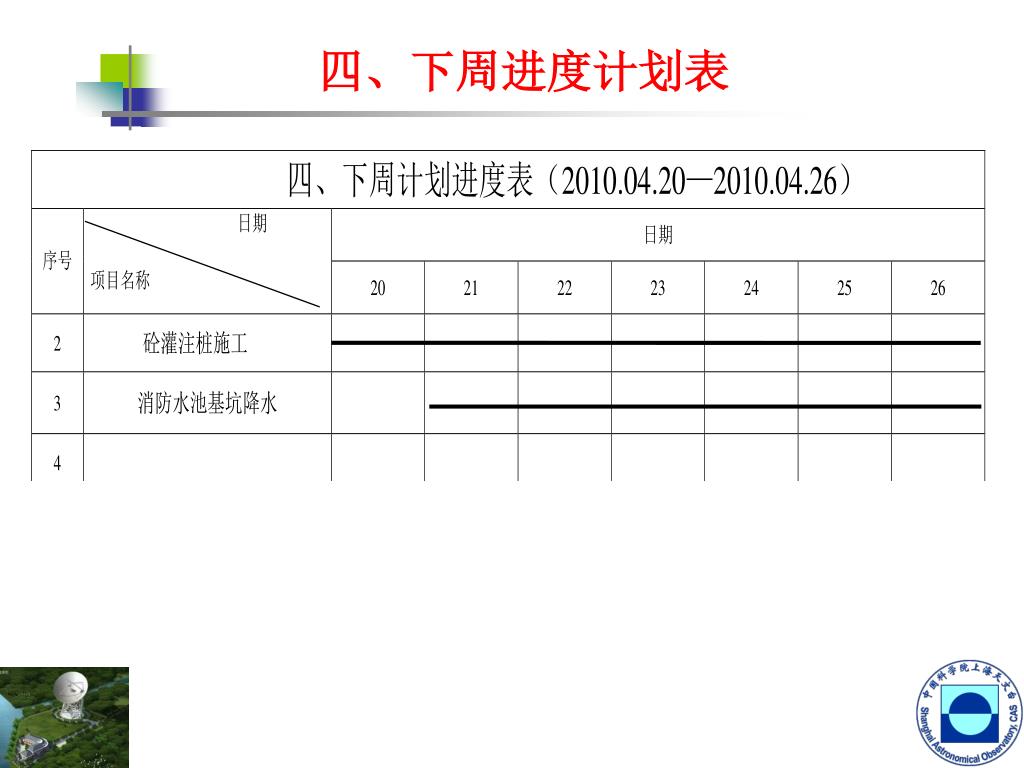

  6. 四、下周进度计划表

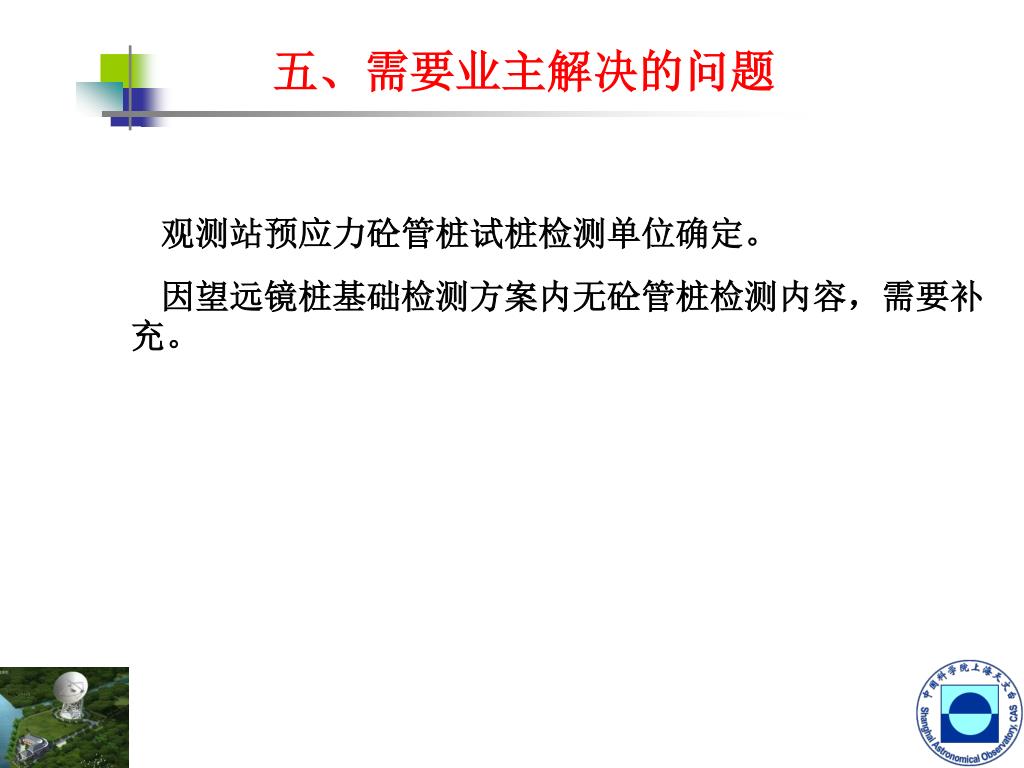

  7. 五、需要业主解决的问题 • 观测站预应力砼管桩试桩检测单位确定。 • 因望远镜桩基础检测方案内无砼管桩检测内容,需要补充。

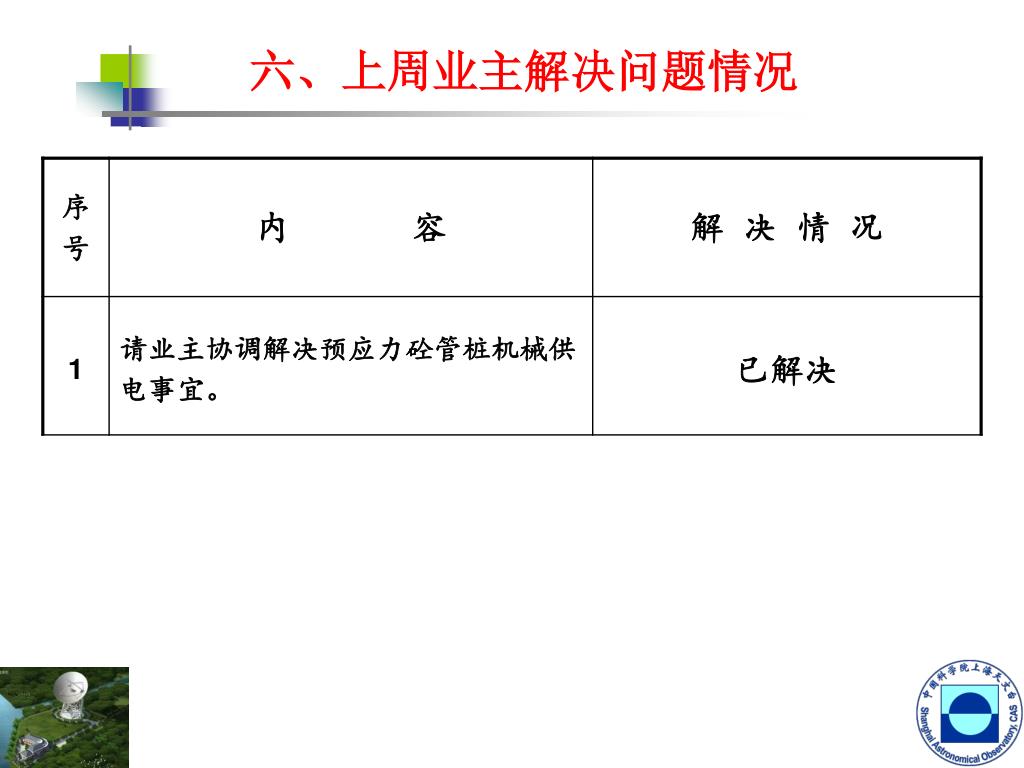

  8. 六、上周业主解决问题情况

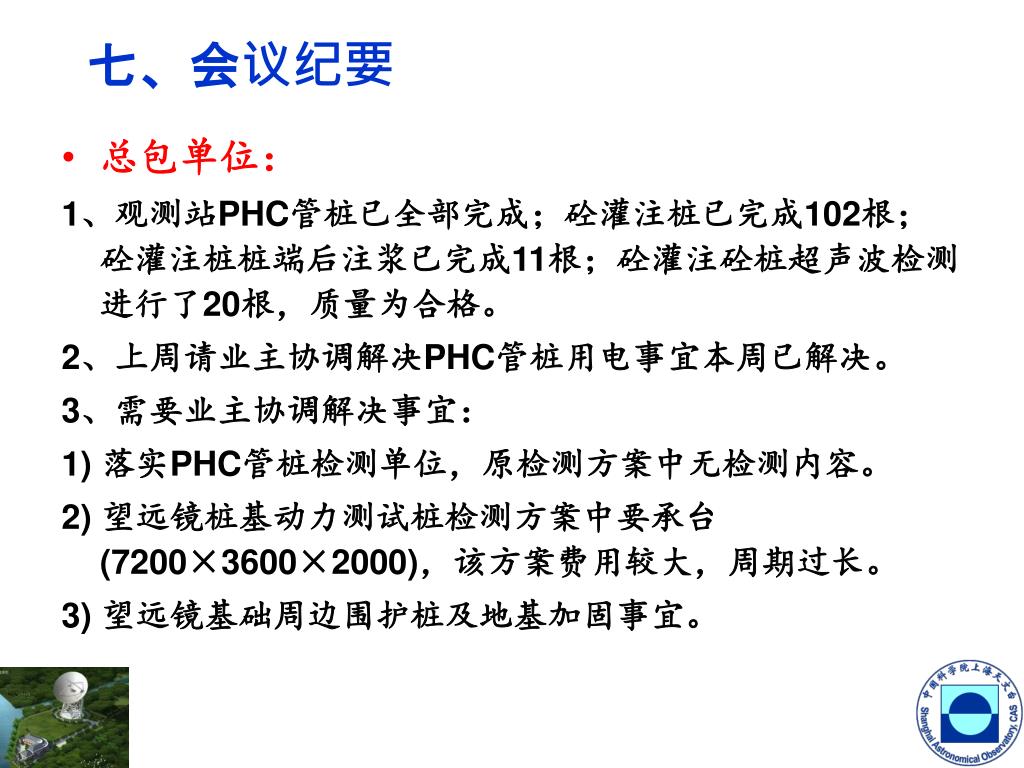

  9. 七、会议纪要 • 总包单位: 1、观测站PHC管桩已全部完成;砼灌注桩已完成102根;砼灌注桩桩端后注浆已完成11根;砼灌注砼桩超声波检测进行了20根,质量为合格。 2、上周请业主协调解决PHC管桩用电事宜本周已解决。 3、需要业主协调解决事宜: 1) 落实PHC管桩检测单位,原检测方案中无检测内容。 2) 望远镜桩基动力测试桩检测方案中要承台(7200×3600×2000),该方案费用较大,周期过长。 3) 望远镜基础周边围护桩及地基加固事宜。

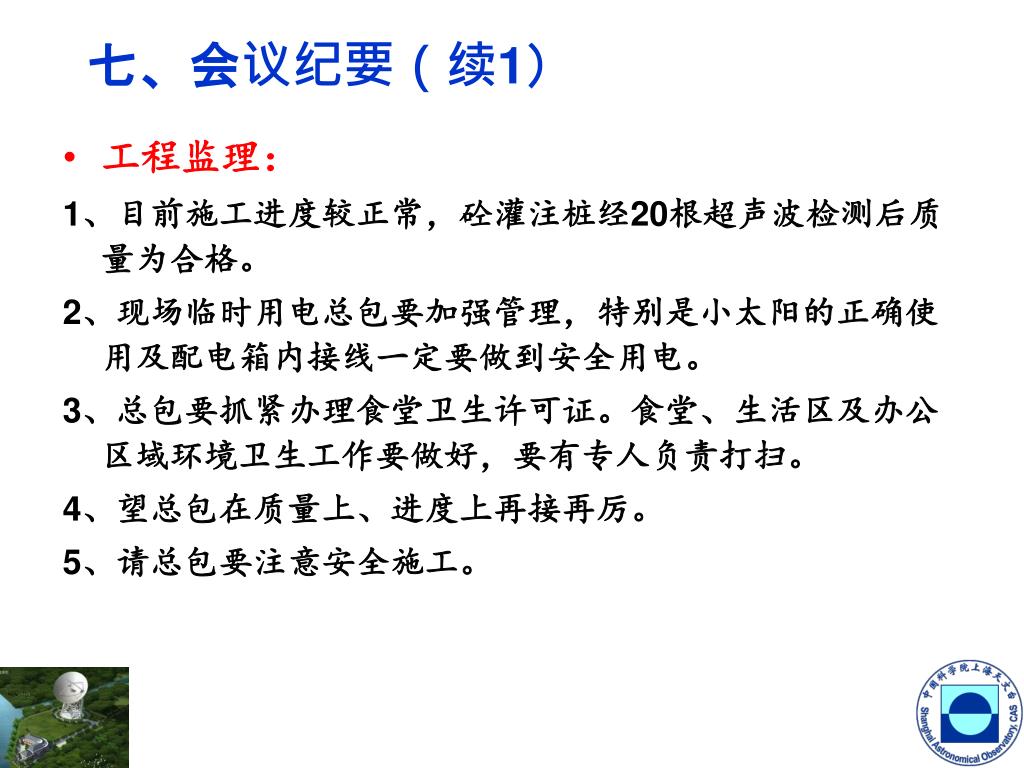

  10. 七、会议纪要(续1) • 工程监理: 1、目前施工进度较正常,砼灌注桩经20根超声波检测后质量为合格。 2、现场临时用电总包要加强管理,特别是小太阳的正确使用及配电箱内接线一定要做到安全用电。 3、总包要抓紧办理食堂卫生许可证。食堂、生活区及办公区域环境卫生工作要做好,要有专人负责打扫。 4、望总包在质量上、进度上再接再厉。 5、请总包要注意安全施工。

  11. 七、会议纪要(续2) • 业主单位: 1、现场成品PHC管桩目测质量较好。 2、PHC管桩沉桩后标高 、垂直度、贯入度等资料要及时报监理。 3、动力桩测试检测方案中要另做承台事宜,在费用及工期方面要考虑,该需设计单位及检测单位共同协商,明天检测单位有人来现场,对PHC管桩检测及动力桩另做承台等事宜要一起落实解决。 4、观测站及消防水池的土方开挖后,土方要在现场合理堆放,以免影响其他工程施工。

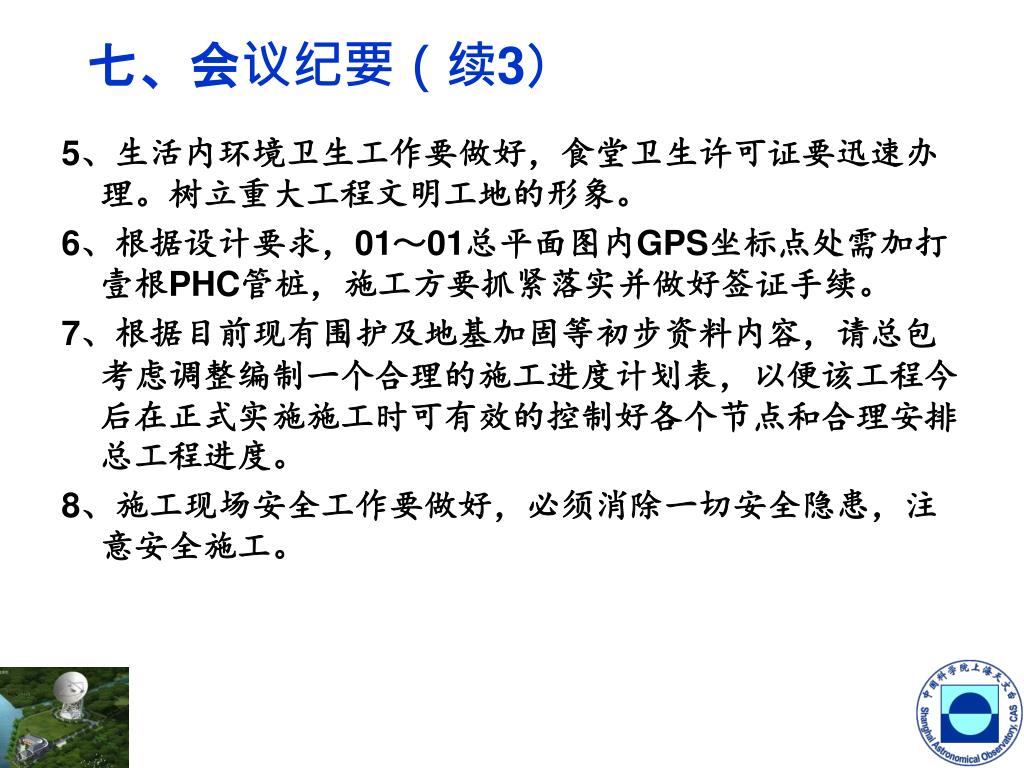

  12. 七、会议纪要(续3) 5、生活内环境卫生工作要做好,食堂卫生许可证要迅速办理。树立重大工程文明工地的形象。 6、根据设计要求,01~01总平面图内GPS坐标点处需加打壹根PHC管桩,施工方要抓紧落实并做好签证手续。 7、根据目前现有围护及地基加固等初步资料内容,请总包考虑调整编制一个合理的施工进度计划表,以便该工程今后在正式实施施工时可有效的控制好各个节点和合理安排总工程进度。 8、施工现场安全工作要做好,必须消除一切安全隐患,注意安全施工。

  13. 敬请批评指正!!
