click to add title

Vlaams Parlement

Commissie Openbare Werken en Mobiliteit

Masterplan Mobiliteit Antwerpen

Voor een mobiel en leefbaar Antwerpen

22 april 2010

Click to add title

Click to add subtitle

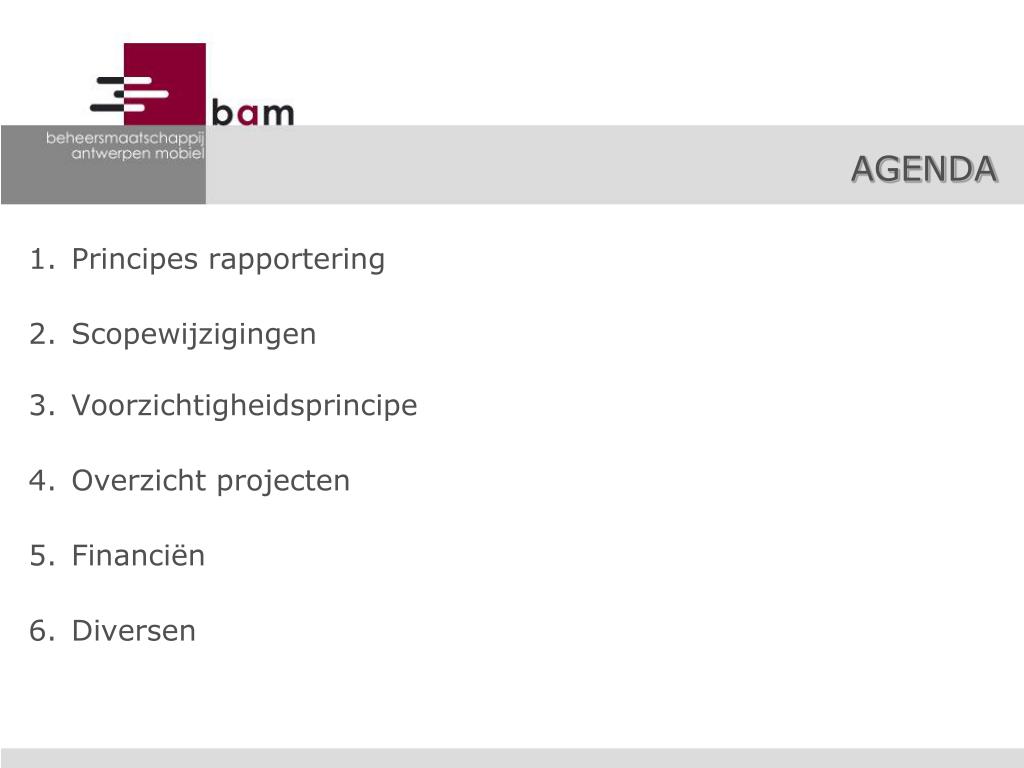

agenda
AGENDA
  • Principes rapportering
  • Scopewijzigingen
  • Voorzichtigheidsprincipe
  • Overzicht projecten
  • Financiën
  • Diversen
click to add title1

Click to add title

1. Principes rapportering

Click to add subtitle

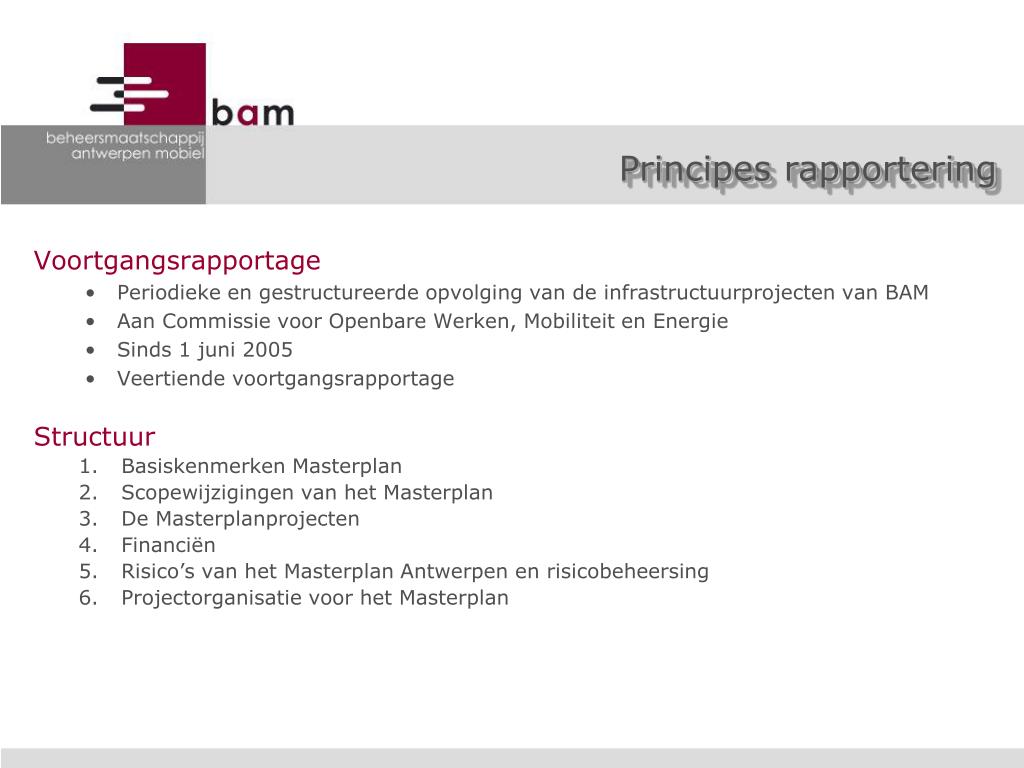

slide4

Principes rapportering

Voortgangsrapportage

  • Periodieke en gestructureerde opvolging van de infrastructuurprojecten van BAM
  • Aan Commissie voor Openbare Werken, Mobiliteit en Energie
  • Sinds 1 juni 2005
  • Veertiende voortgangsrapportage

Structuur

  • Basiskenmerken Masterplan
  • Scopewijzigingen van het Masterplan
  • De Masterplanprojecten
  • Financiën
  • Risico’s van het Masterplan Antwerpen en risicobeheersing
  • Projectorganisatie voor het Masterplan
click to add title2

Click to add title

2. Scopewijzigingen

Click to add subtitle

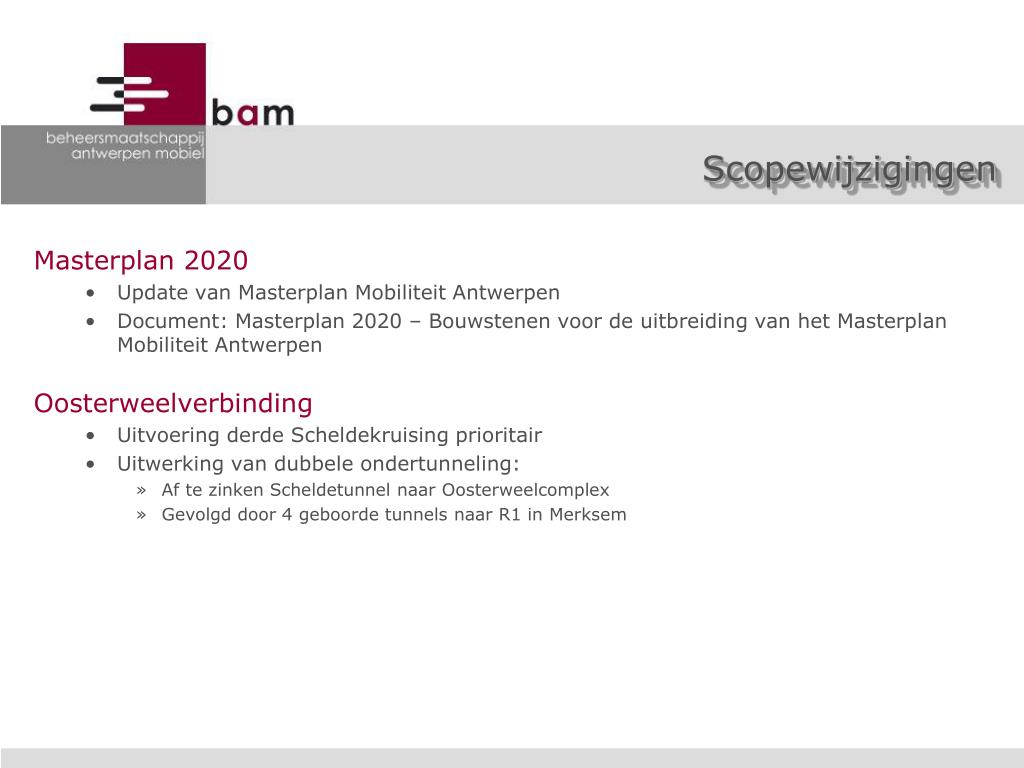

slide7

Scopewijzigingen

Masterplan 2020

  • Update van Masterplan Mobiliteit Antwerpen
  • Document: Masterplan 2020 – Bouwstenen voor de uitbreiding van het Masterplan Mobiliteit Antwerpen

Oosterweelverbinding

  • Uitvoering derde Scheldekruising prioritair
  • Uitwerking van dubbele ondertunneling:
    • Af te zinken Scheldetunnel naar Oosterweelcomplex
    • Gevolgd door 4 geboorde tunnels naar R1 in Merksem
click to add title3

Click to add title

3. Voorzichtigheidsprincipe

Click to add subtitle

slide9

Voorzichtigheidsprincipe

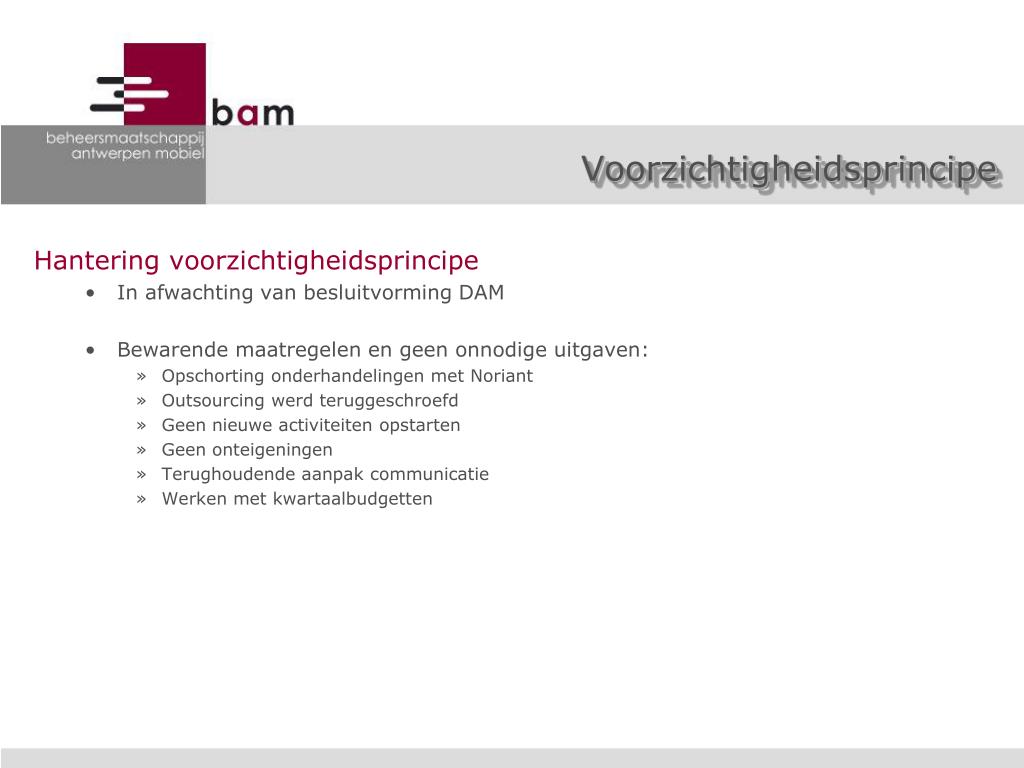

Hantering voorzichtigheidsprincipe

  • In afwachting van besluitvorming DAM
  • Bewarende maatregelen en geen onnodige uitgaven:
    • Opschorting onderhandelingen met Noriant
    • Outsourcing werd teruggeschroefd
    • Geen nieuwe activiteiten opstarten
    • Geen onteigeningen
    • Terughoudende aanpak communicatie
    • Werken met kwartaalbudgetten
click to add title4

Click to add title

4. Overzichtprojecten

Click to add subtitle

slide11

Overzicht projecten

Oosterweelverbinding

  • Opschorting finale contractbesprekingen Noriant:
    • Voorstel BAM om opschorting te verlengen tot 1 mei 2010
    • In april 2010 zullen BAM en Noriant het dossier herevalueren:
      • Hervatten onderhandelingen of bestendigen van schorsing
  • Uitwerking ondertunneling
    • Beslissing VR 30 maart 2010
  • Burchtse Weel
    • Bouwkundige werken quasi afgerond
    • Lagunering en verwerking slib lopende
    • Einde der werken zomer 2010
slide12

Overzicht projecten

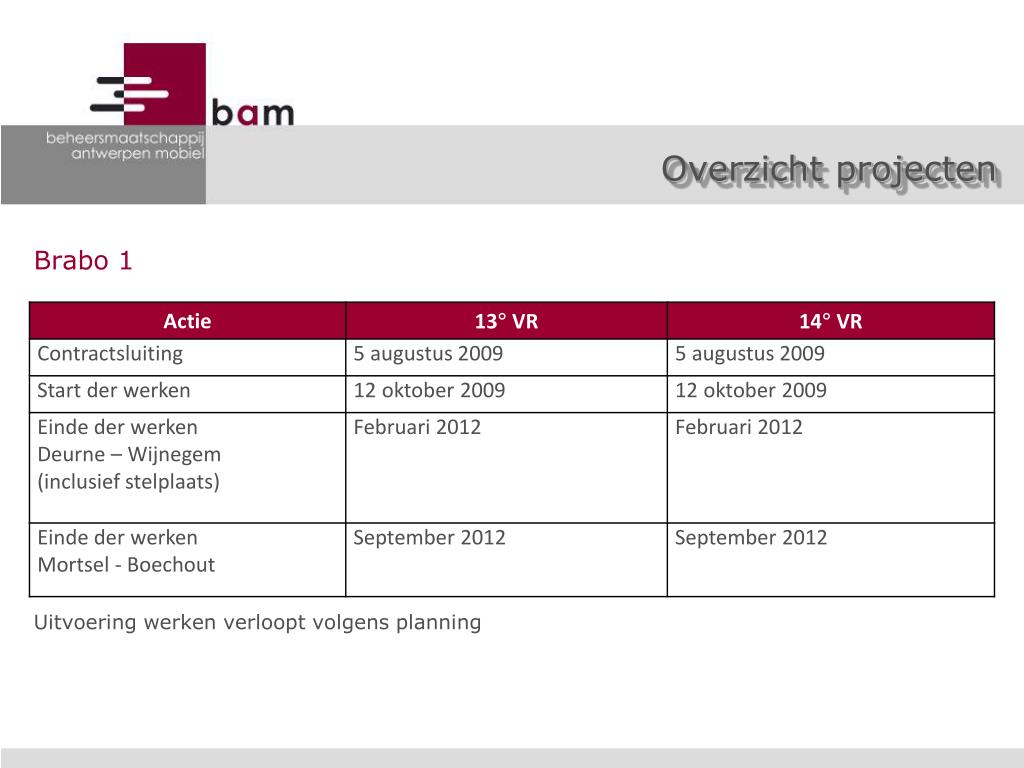

Brabo 1

Uitvoering werken verloopt volgens planning

slide13

Overzicht projecten

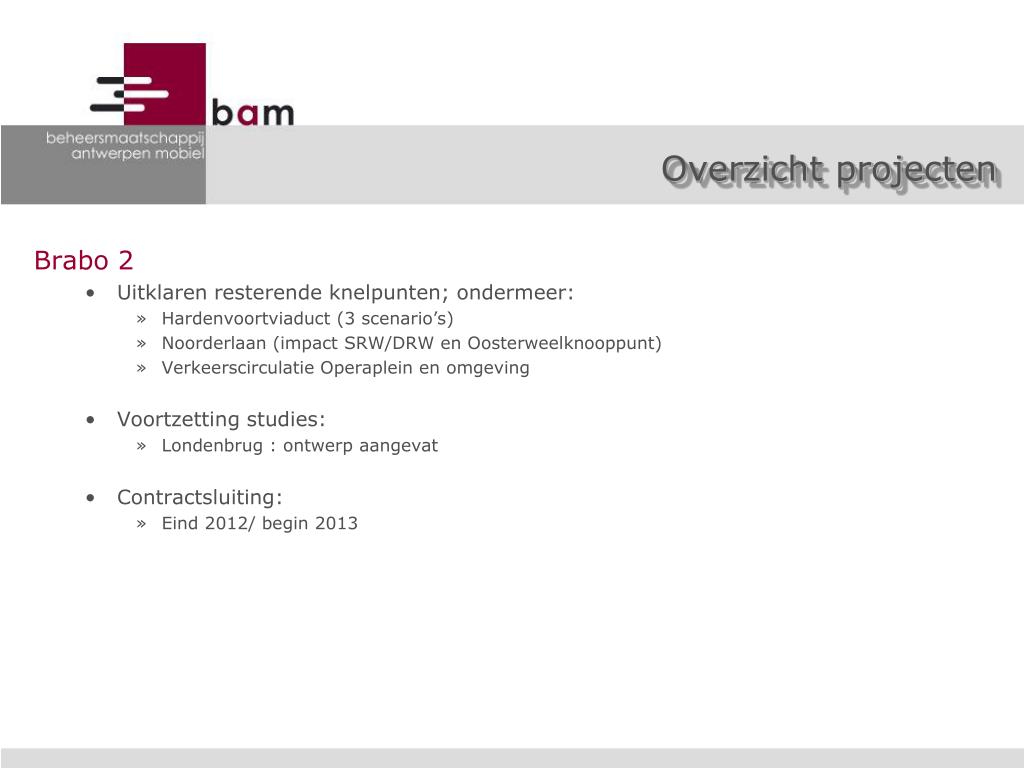

Brabo 2

  • Uitklaren resterende knelpunten; ondermeer:
    • Hardenvoortviaduct (3 scenario’s)
    • Noorderlaan (impact SRW/DRW en Oosterweelknooppunt)
    • Verkeerscirculatie Operaplein en omgeving
  • Voortzetting studies:
    • Londenbrug : ontwerp aangevat
  • Contractsluiting:
    • Eind 2012/ begin 2013
slide14

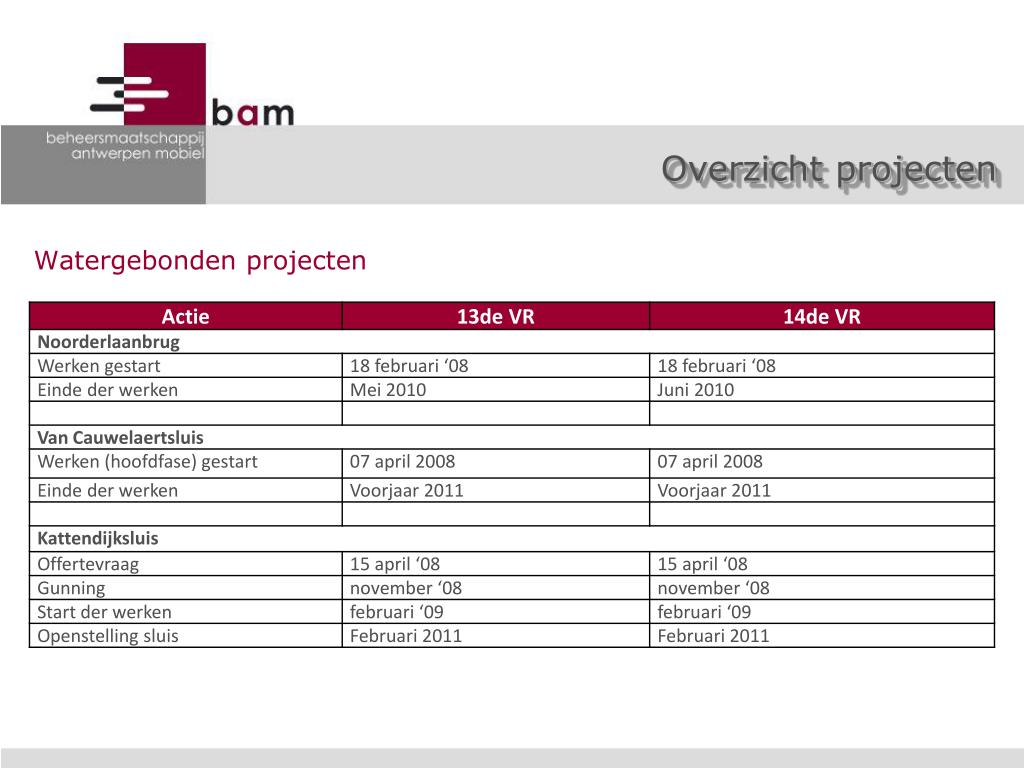

Overzicht projecten

Watergebonden projecten

click to add title5

Click to add title

5. Financiën

Click to add subtitle

financi n
Financiën

Actuele uitgaven

  • Kwartaalbudgettering (voorzichtigheidsprincipe)
    • lopende projecten in uitvoering (investeringen)
    • basisactiviteiten (algemene kosten)
  • Geen andere wijzigingen t.o.v. vorige voortgangsrapportage
slide17

Financiën

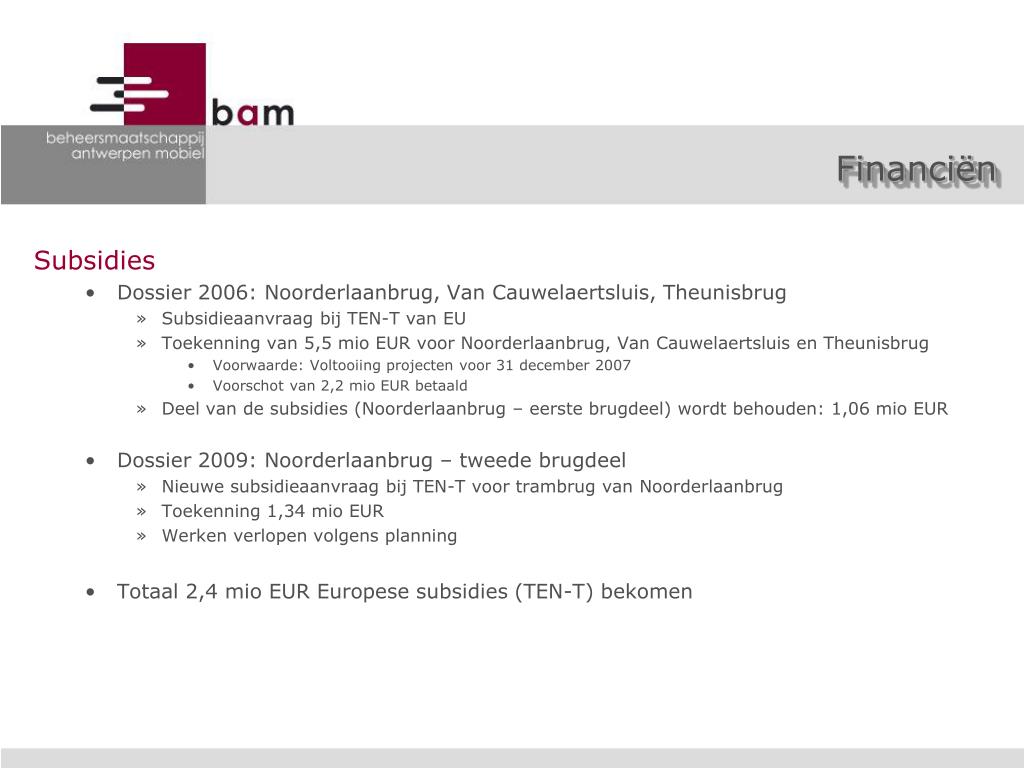

Subsidies

  • Dossier 2006: Noorderlaanbrug, Van Cauwelaertsluis, Theunisbrug
    • Subsidieaanvraag bij TEN-T van EU
    • Toekenning van 5,5 mio EUR voor Noorderlaanbrug, Van Cauwelaertsluis en Theunisbrug
      • Voorwaarde: Voltooiing projecten voor 31 december 2007
      • Voorschot van 2,2 mio EUR betaald
    • Deel van de subsidies (Noorderlaanbrug – eerste brugdeel) wordt behouden: 1,06 mio EUR
  • Dossier 2009: Noorderlaanbrug – tweede brugdeel
    • Nieuwe subsidieaanvraag bij TEN-T voor trambrug van Noorderlaanbrug
    • Toekenning 1,34 mio EUR
    • Werken verlopen volgens planning
  • Totaal 2,4 mio EUR Europese subsidies (TEN-T) bekomen
click to add title6

Click to add title

6. Diversen

Click to add subtitle

slide19

Risicobeheersing

Risicoanalyse

  • Geen nieuwe risico’s sinds vorige voortgangsrapportage
  • Aan de hand van nieuwe besluitvorming wordt de risico-inventarislijst geactualiseerd
slide20

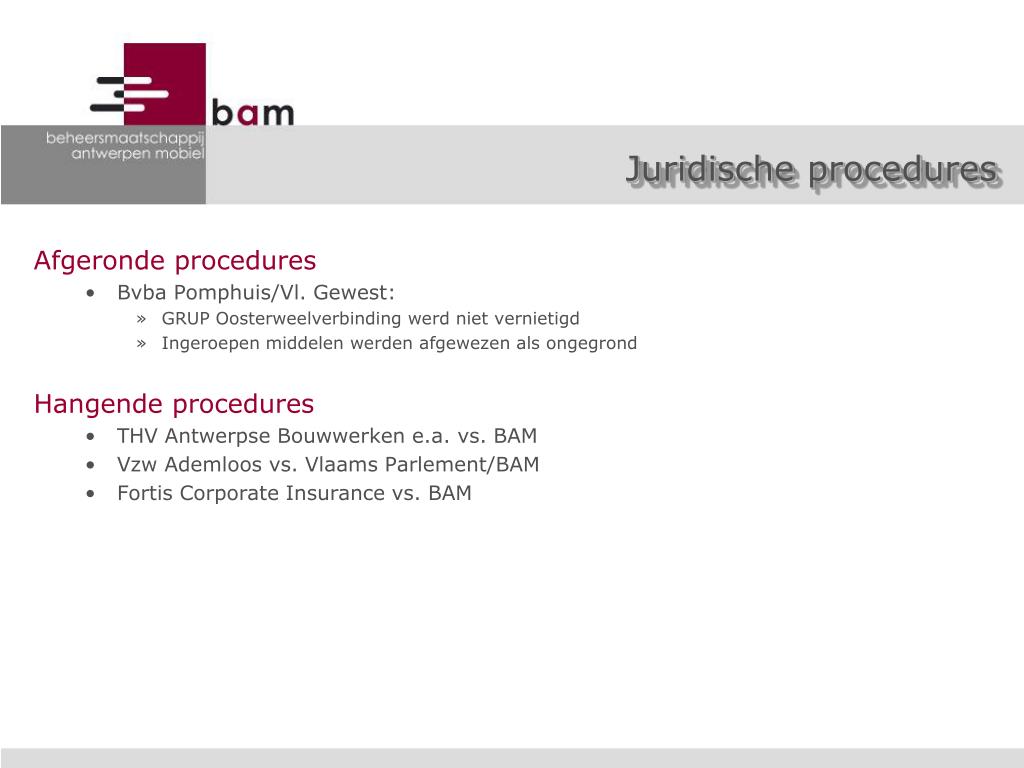

Juridische procedures

Afgeronde procedures

  • Bvba Pomphuis/Vl. Gewest:
    • GRUP Oosterweelverbinding werd niet vernietigd
    • Ingeroepen middelen werden afgewezen als ongegrond

Hangende procedures

  • THV Antwerpse Bouwwerken e.a. vs. BAM
  • Vzw Ademloos vs. Vlaams Parlement/BAM
  • Fortis Corporate Insurance vs. BAM
slide21

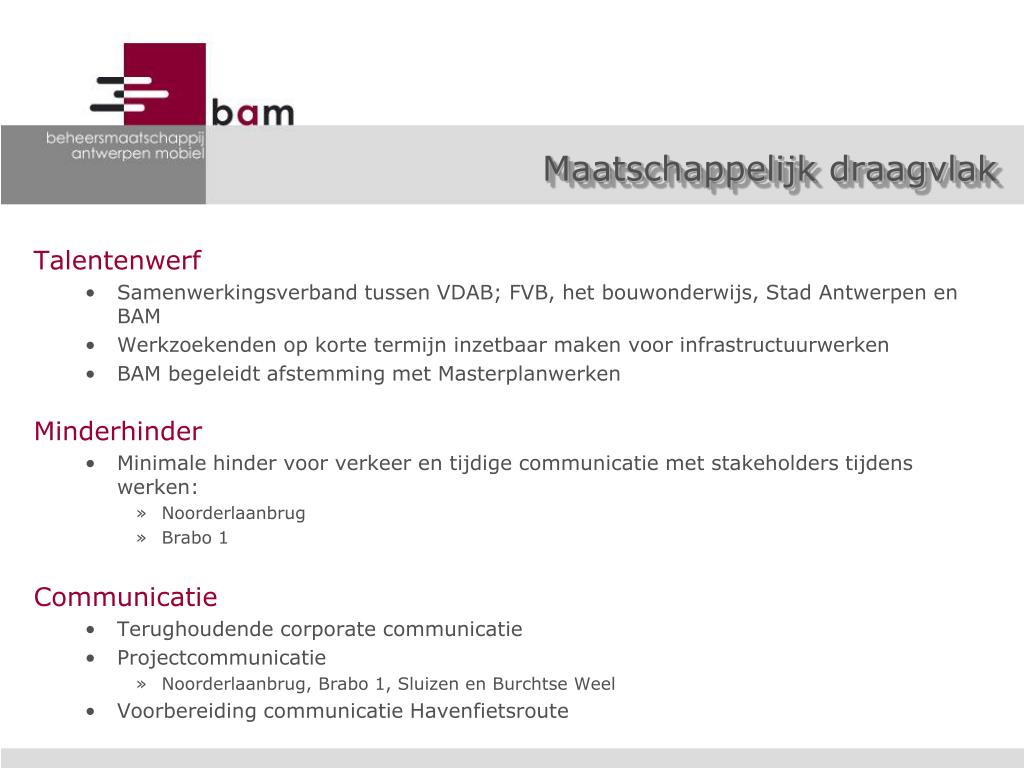

Maatschappelijk draagvlak

Talentenwerf

  • Samenwerkingsverband tussen VDAB; FVB, het bouwonderwijs, Stad Antwerpen en BAM
  • Werkzoekenden op korte termijn inzetbaar maken voor infrastructuurwerken
  • BAM begeleidt afstemming met Masterplanwerken

Minderhinder

  • Minimale hinder voor verkeer en tijdige communicatie met stakeholders tijdens werken:
    • Noorderlaanbrug
    • Brabo 1

Communicatie

  • Terughoudende corporate communicatie
  • Projectcommunicatie
    • Noorderlaanbrug, Brabo 1, Sluizen en Burchtse Weel
  • Voorbereiding communicatie Havenfietsroute
click to add title7

Vlaams Parlement

Commissie Openbare Werken en Mobiliteit

Masterplan Mobiliteit Antwerpen

Voor een mobiel en leefbaar Antwerpen

22 april 2010

Click to add title

Click to add subtitle

ad
