第十一章冬雨期施工

第十一章冬雨期施工. 主讲人:李晓良. §11-1 冬期施工. 冬期施工,是室外平均气温降低至 5℃ 或 5℃ 以下,或 0℃~0℃ 以下时,用一般施工方法难以达到预期目的,必须采取特殊措施进行施工的方法。 冬期施工特点:施工条件不利、环境不利、事故多发期、隐蔽性、滞后性。 冬期施工原则:保证质量、经济合理、热源材料可靠、工期合理、安全生产。. 土方工程的冬期施工 土的冻结及防冻:土冻结后变的硬,挖掘困难。 防冻方法: 地面耕耘耙平防冻法: 覆雪防冻法:植物挡风起涡旋存雪;设篱笆或造雪堤;挖沟填雪防冻 隔热材料防冻法. 冻土的破碎法:爆破法、机械法、人工法

alvin-bond
Download Presentation

第十一章冬雨期施工

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript


  1. 第十一章冬雨期施工 主讲人:李晓良

  2. §11-1冬期施工 • 冬期施工,是室外平均气温降低至5℃或5℃以下,或0℃~0℃以下时,用一般施工方法难以达到预期目的,必须采取特殊措施进行施工的方法。 • 冬期施工特点:施工条件不利、环境不利、事故多发期、隐蔽性、滞后性。 • 冬期施工原则:保证质量、经济合理、热源材料可靠、工期合理、安全生产。

  3. 土方工程的冬期施工 • 土的冻结及防冻:土冻结后变的硬,挖掘困难。 • 防冻方法: • 地面耕耘耙平防冻法: • 覆雪防冻法:植物挡风起涡旋存雪;设篱笆或造雪堤;挖沟填雪防冻 • 隔热材料防冻法

  4. 冻土的破碎法:爆破法、机械法、人工法 • NOTE:管道设备,油料等采取保湿措施 道路,作业面采取防滑措施 精心组织,密切配合、连续施工、 需分段时、分段出采取防冻措施。 • 冻土钻孔:机械或手工方法。

  5. 冻土回填 • 室内基坑或管沟不得用冻块回填; • 室外基坑或管沟可用冻块回填,但不得>15%,管沟至顶0.5m内不得有冻土。 • 措施: • 回填土预先保温 • 不冻土采取防冻措施,作回填土 • 土方开挖时填挖平整 • 适当减少冬期回填土 • 确保冬期施工的质量

  6. 砌体冬期施工 连续10天内平均气温低于5℃,砌体工程按冬期施工,当日最低气温<-3℃时,应按冬期施工。 • 掺盐砂浆法 • 原理:砂浆掺抗冻化学剂,降低水溶液冰点,以保证砂浆中有液态水,使水化反应在负温下不间断进行,砂浆在负温下强度继续缓慢增长。同时,由于降低了砂浆中水的冰点,砌体表面不会立即结冰形成水膜,故砂浆和砌体能较好粘结。 • 适用范围:普遍。

  7. 施工工艺: • 材料:砌体初冰霜,砂中无冰块等。 • 砂浆要求: • 按不同负温界限控制掺盐量; • 掺盐要适量,过少会降低早期强度;过多后期强度显著降低; • 盐溶液专人配置; • 砂浆使用温度水≮5℃ • 施工准备工作:用于设有构造配筋砌体时,清除锈后涂沥青1~2道,以防锈蚀。 • 砌筑工艺:“三一”砌砖法,一铲灰、一块砖一挤揉。并灰浆饱满上下错缝,接槎可靠。

  8. 冻结法:不掺化学外加剂的普通水泥或水泥混合砂浆而进行砌筑的一种冬期施工方法。冻结法:不掺化学外加剂的普通水泥或水泥混合砂浆而进行砌筑的一种冬期施工方法。 • 原理:砂浆铺完受冻获得较大冻结强度(且冻结强度随气温降低而开始升高)当气温上升,砌体解冻时,砂浆强度仍等于冻结前强度,气温较为亚温后,水泥水化重新进行,砂浆上升。 • 适用范围:对有保温,绝缘装饰等特殊要求的工程和受力配筋砌体以及不受地震区条件限制的其他工程,均可采用冻结法施工。 • 不宜:空斗墙、毛石墙、承受侧压力的砌体。

  9. 施工工艺: • 材料:砂浆使用T≮10℃ • 施工工艺:三一砌筑法、一顺一丁组砌 • 砌体解冻:砂浆强度接近于0,增加了变形,沉降(10%~20%),开冻前检查,开冻过程中观测,如有裂缝,不均匀沉降时,应加固。 • 外加剂法:盐类外加剂,NaCl等,在掺入微沫剂或改善砂浆和易性、抗渗性) • 砌筑方法:浇水湿润,三一砌筑,每日砌体≯1.8m,2/3写槎。

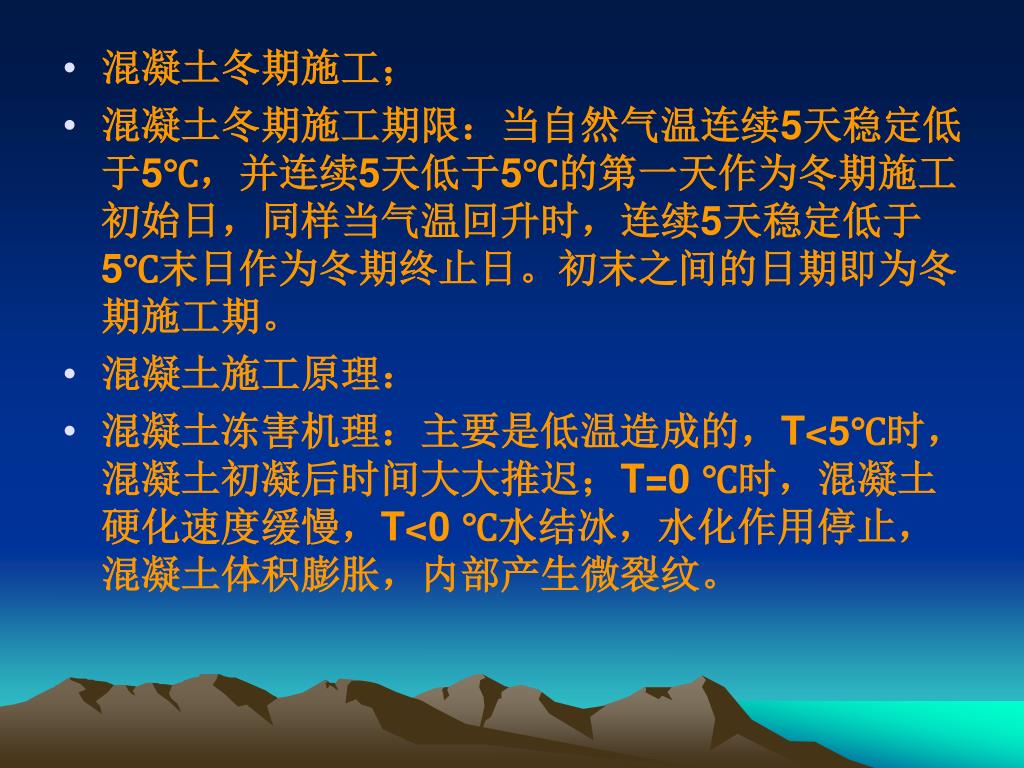

  10. 混凝土冬期施工; • 混凝土冬期施工期限:当自然气温连续5天稳定低于5℃,并连续5天低于5℃的第一天作为冬期施工初始日,同样当气温回升时,连续5天稳定低于5℃末日作为冬期终止日。初末之间的日期即为冬期施工期。 • 混凝土施工原理: • 混凝土冻害机理:主要是低温造成的,T<5℃时,混凝土初凝后时间大大推迟;T=0 ℃时,混凝土硬化速度缓慢,T<0 ℃水结冰,水化作用停止,混凝土体积膨胀,内部产生微裂纹。

  11. 对混凝土的危害(性能的影响) • 内部结构破坏,产生微裂纹,甚至微裂缝 • 混凝土抗拉强度降低。 • 钢筋粘结强度降低。 • 混凝土允许受冻临界强度:新浇筑混凝土,在受冻前达到某一强度值后,遭冻结,当恢复正温养护后,混凝土后期强度可继续增长,经28天标养可达设计强度的95%以上,这一受冻前强度称为混凝土允许受冻的临界强度。 • 临界强度与水泥品种、混凝土的强度,水灰比等因素有关。 • 一般 f =30%fc (普通硅酸盐水泥) • F临界=5N/mm2(矿渣水泥)

  12. 冬期施工混凝土材料要求 水泥、骨料、水、外加剂、掺和料、保温材料 • 混凝土东期施工工艺要求: 混凝土的拌制: 材料加热:优先加热水,其次砂师加热;水泥不得加热,但要保持正常温度. 材料顺序:搅拌时间:强制式;顺序骨料、水搅拌水泥;时间见表P376表11-5 热工计算:拌和物热工计算 To=[0.92(mceTce+msnTsa+mgTg)+4.2Tw(mw-wsamsa-wgmg)+G(wsamsaTsa+wgmgTg)-C2(wsamsa+wgmg)/[4.2mwT0.9(mce+msa+mg)]

  13. 混凝土的运输(运速快、运距短、装卸转运次数少、保温好)混凝土的运输(运速快、运距短、装卸转运次数少、保温好) • 混凝土出机温度T1=To-0.6*(To-Ti) (To:拌和物理论温度; Ti:棚温度;) • 运输过程降低值:Ta=(αt1+0.03n)*(T1-T6) α-温度损失系数 ;α=λф/k(α运输工具定数,Kф给定) TЬ—环境温度;浇筑时温度:T2=T1—Tα • 混凝土浇筑(混凝土受冻前不得低于受冻临界温度) • 浇筑成型时混凝土温度: T3=C2T2+CfmfTf+CsmsTs/Ccmc+Cfmf+Csms

  14. 混凝土施工方法的选择 • 分类 混凝土养护间不加热:蓄热法、综合蓄热法、掺化学剂加剂法。 混凝土养护间加热:蒸汽加热法、电热法、暖棚法 • 选择:节约能源、降低费用原则、优选不加热或综合养护法 • 养护方法:暖棚法、蓄热法、蒸汽加热法 • 装饰工程冬期施工 • 屋面工程冬期施工

  15. §11-2雨期施工方法 • 概述: • 原则:预防为主;合理组织统筹规划;备应急方案;信息反馈 • 技术准备:总平面图设计、工艺技术准备、机电设备,材料防护、设施检修维修。 • 技术措施: • 设排水沟; • 基础边坡稳定,及时排水 • 砌体:稳定性,必要时加设临时支撑 • 混凝土,隔离剂检查,测骨料含水率,及时防雨覆盖,回填夯实

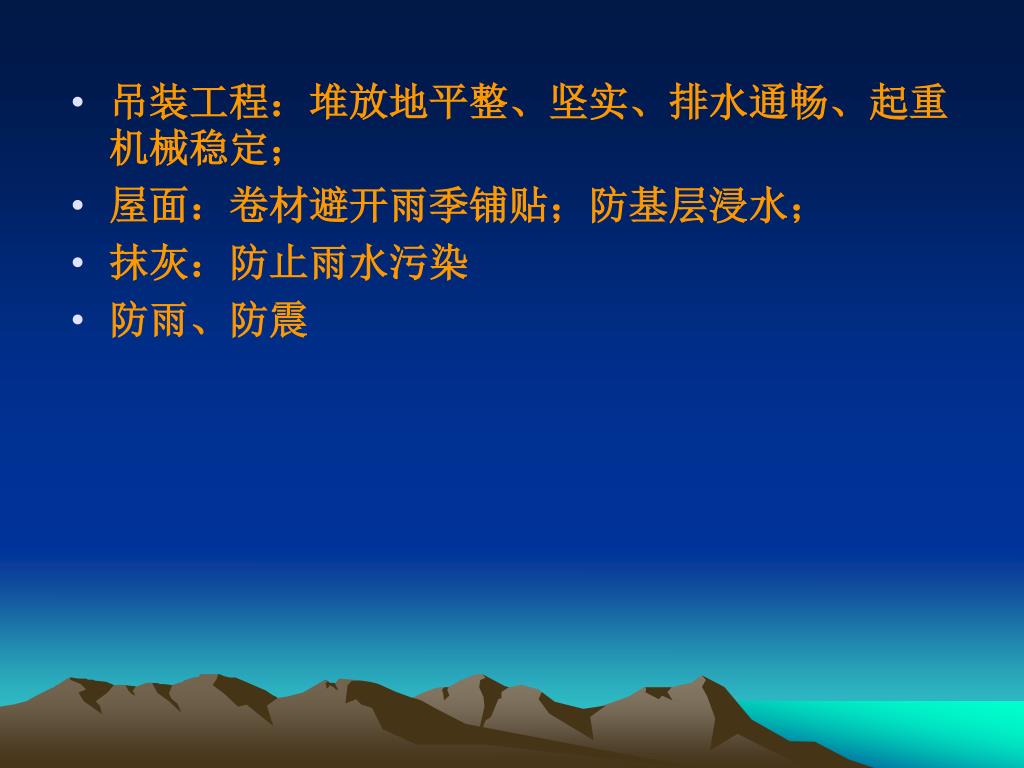

  16. 吊装工程:堆放地平整、坚实、排水通畅、起重机械稳定;吊装工程:堆放地平整、坚实、排水通畅、起重机械稳定; • 屋面:卷材避开雨季铺贴;防基层浸水; • 抹灰:防止雨水污染 • 防雨、防震

  17. §11-3安全技术 • 冬:防水、防寒、防毒、防滑、防爆; • 雨:防雨、防风、防雷、防电、防讯。
