An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript


  1. Al 23 de marzo de 2012 Avance de obra

  2. DEPARTAMENTO MUESTRA Tercer Nivel 0 12 3 4 • Colocación escalera de herrería para terraza • Montaje de cocina e isla • Colocación de mármol en PH1 (departamento muestra) 100% terminada Avance de obra

  3. DEPARTAMENTO MUESTRA Tercer Nivel 0 12 3 4 • Instalación carpintería interior de closets y vestidores en melamina blanca y soportes de aluminio • Puertas de closet en diseño de madera parota • Colocación de soclo de 5 cm en madera parota Avance de obra

  4. DEPARTAMENTO MUESTRA Tercer Nivel 0 12 3 4 • Colocación mármol pulido en muros de regadera • Instalación de muebles de baño en madera parota con cubierta de mármol travertino • Colocación de accesorios y lunas de baño Avance de obra

  5. DEPARTAMENTO MUESTRA Tercer Nivel 0 12 3 4 • Instalación puerta principal y puertas de intercomunicación. Diseños en madera de encino, parota y tornillo, terminado en laca natural, blanca y negro al poro abierto. Avance de obra

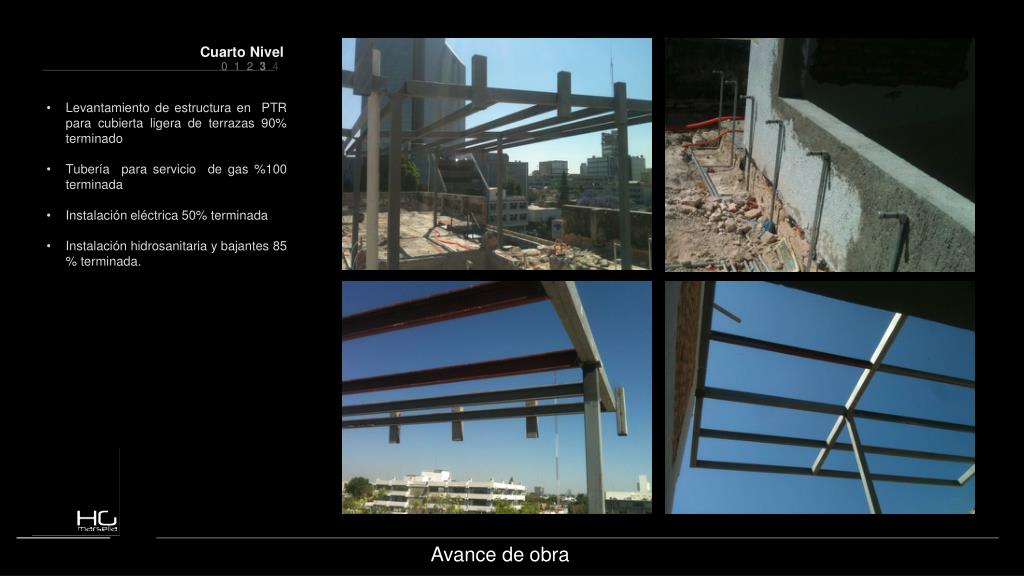

  6. Cuarto Nivel 0 12 34 • Levantamiento de estructura en PTR para cubierta ligera de terrazas 90% terminado • Tubería para servicio de gas %100 terminada • Instalación eléctrica 50% terminada • Instalación hidrosanitaria y bajantes 85 % terminada. Avance de obra

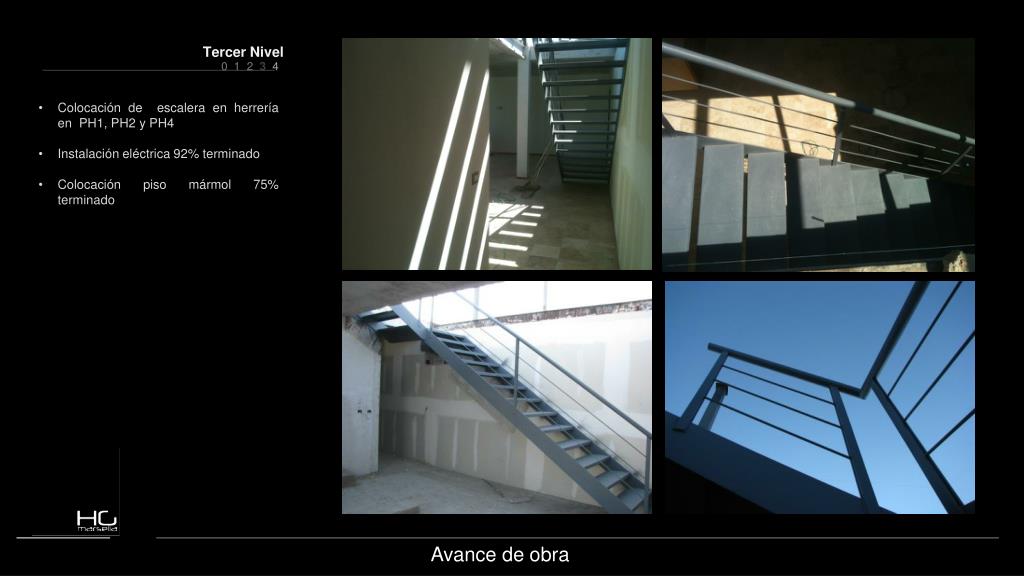

  7. Tercer Nivel 0 12 3 4 • Colocación de escalera en herrería en PH1, PH2 y PH4 • Instalación eléctrica 92% terminado • Colocación piso mármol 75% terminado Avance de obra

  8. Segundo Nivel 0 12 3 4 • Colocación segunda cara de durock en muros divisorios. Tablaroca 70 % terminado • Instalación hidro-sanitaria 100% terminado • Instalación eléctrica 80% terminado Avance de obra

  9. Primer Nivel 0 1 2 3 4 • Colocación aislante térmico y acústico en muros divisorios base fibra de vidrio • Colocación una cara de durock, y hoja verde en zonas húmedas • Instalación hidro-sanitaria 100% terminado • Instalación eléctrica 80% terminado Avance de obra

  10. www.ceica.com.mx Teléfono: 11-99-34-07 Avance de obra
