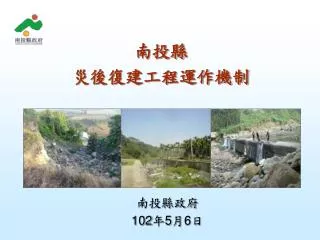

南投縣 災後復建工程運作機制. 南投縣政府 102 年 5 月 6 日. 簡報大綱. 壹、 復建工程辦理機制 規劃設計開口契約簽訂 災害發生之提報 接獲工程會審議結果函 接獲行政院核定函 議會同意墊付 工程執行管控 貳、 復建工程標準作業流程精進方向. 壹、復建工程辦理機制 ( 1/12 ). 簽訂規劃設計開口契約. 汛期前簽訂. 災害提報. 1 個月內提報. 接獲工程會審議結果函. 辦理權責分工 及規劃設計. 接獲行政院核定函. 函縣議會墊付 並辦理工程招標. 議會同意墊付. 決標簽約施工. 召開檢討會議 流廢標處理 系 統填報

abbott
Download Presentation

南投縣 災後復建工程運作機制

An Image/Link below is provided (as is) to download presentation Download Policy: Content on the Website is provided to you AS IS for your information and personal use and may not be sold / licensed / shared on other websites without getting consent from its author. Content is provided to you AS IS for your information and personal use only. Download presentation by click this link. While downloading, if for some reason you are not able to download a presentation, the publisher may have deleted the file from their server. During download, if you can't get a presentation, the file might be deleted by the publisher.

E N D

Presentation Transcript


  1. 南投縣 災後復建工程運作機制 南投縣政府 102年5月6日

  2. 簡報大綱 壹、復建工程辦理機制 • 規劃設計開口契約簽訂 • 災害發生之提報 • 接獲工程會審議結果函 • 接獲行政院核定函 • 議會同意墊付 • 工程執行管控 貳、復建工程標準作業流程精進方向

  3. 壹、復建工程辦理機制(1/12) 簽訂規劃設計開口契約 汛期前簽訂 災害提報 1個月內提報 接獲工程會審議結果函 辦理權責分工 及規劃設計 接獲行政院核定函 函縣議會墊付 並辦理工程招標 議會同意墊付 決標簽約施工 召開檢討會議 流廢標處理 系統填報 完工展延 工程執行管控

  4. 壹、復建工程辦理機制(2/12) • 規劃設計開口契約簽訂 • 101年復建工程共計9個鄉鎮市公所、本府工務處及原民局採用規劃設計開口契約,工程估約599件,金額13億3千多萬。 • 精進對策:每年汛期前(4月底)完成年度規劃設計開口契約之簽訂,災害復建工程經費未達新臺幣一千萬元案件之規劃設計,以開口契約方式辦理為原則。

  5. 壹、復建工程辦理機制(3/12) • 災害發生之提報 法規依據 中央對地方各級地方政府重大天然災害救災經費處理辦法第5條規定. 公共設施災後復建工程經費審議及執行作業要點(98年8月17日行政院核定修正) 南投縣政府爭取公共設施災害復建工程經費獎懲實施要點(97年1月24日函頒) • 提報系統 • 於行政院公共工程委員會程會建置之 • 「災害復建工程經費審議及執行資訊系統」(http://recovery.pcc.gov.tw/TyphoonRecovery/) • 填具相關紀錄以供查核。

  6. 壹、復建工程辦理機制(4/12) • 提報流程 • 災害發生,村里長通報 • 鄉鎮市公所、學校通報 查報災情 • 鄉鎮市公所、學校填報系統 • 縣府業務單位填報系統 填報系統 • 縣府業務主管單位案件之現勘及複查 縣市複查 • 本府計畫處彙整各業務單位審查統計案件, • 函報行政院並副知工程會申請中央補助。 函報行政院

  7. 提報時程管控 壹、復建工程辦理機制(5/12) 地方提報人員(鄉鎮市 公所、學校)填報系統 並提報縣府業務單位 (作業時程約2週) 工程會函-函請地方政 府限期1個月內提報 工程復建補助款需求 本府計畫處-函轉縣府 業務單位及鄉鎮市公 所依限填報系統 (作業時程約2~3天) 本府計畫處確認收到縣府 業務單位提報之各工程類 別案件資料後,整批提送 中央機關業管人員 (作業時程約2~3天) 依限函復行政院並 副知工程會審議 縣府業務單位現勘及 複查並排列優先順序 (作業時程約2週)

  8. 接獲工程會審議結果函 接獲工程會審議結果函(泰利-101.08.28、蘇拉及天秤-101.11.12)即刻辦理權責分工及規劃設計 。 棈進對策-公文時效管控:各業務主辦單位接獲工程會審議結果函,如需委託鄉鎮市公所辦理者,統一訂定簽辦權責分工及函文鄉鎮市公所所需辦理之期間。 壹、復建工程辦理機制(6/12)

  9. 接獲行政院核定函 即刻簽辦墊付函文縣議會,本次蘇拉及天秤復建工程,議會尚未同意墊付前,先行招標並保留決標。 棈進對策1-公文時效管控:訂定函文縣議會辦理墊付期間。 棈進對策2-預算未經同意墊付前,先行招標並保留決標或保留契約開工,俟議會同意墊付後立即決標或施工。 壹、復建工程辦理機制(7/12)

  10. 議會同意墊付 議會同意墊付後,立即決標,並縮短於7日或更短期間內完成簽約(本府101年11月6日召開泰利颱風災後復建工程管控會議紀錄)。 棈進對策:決標後需簽約再開工,統一訂定縮短簽約及開工日數,俾工程早日施工。 壹、復建工程辦理機制(8/12)

  11. 工程執行管控 召開檢討會議: 組成101年復建工程進度督導小組,由副縣長兼任召集人,秘書長兼任副召集人,每月召開檢討會議,就進度落後案件及時協調解決問題,預定102年5月8日召開第5次會議。 工程採購流廢標處理(含原因探討): 財政因難,完工後付款較慢致廠商投標意願低落。 精進對策:請財政處研議加速復建工程款項撥付作業程序,以提高廠商投標意願。 壹、復建工程辦理機制(9/12)

  12. 工程執行管控 工程採購流廢標處理(含原因探討)(續): 本縣甚多小型復建工程無法吸引外來廠商投標,本縣廠商工作量無法增加。 精進對策:將遴近地區儘量併標,除可提高廠商投標意願,亦可避免標案過多管理困難,且採購金額及規模之增加,可降低機關採購成本。 復建工程訂有明確完工期限,廠商因工作量飽和不敢輕易投標。 精進對策:加強宣導吸引外來廠商投標意願。 壹、復建工程辦理機制(10/12)

  13. 系統填報 公共工程標案管理系統:除發包預算未達100萬3日內新增標案外,各業務單位定期於每月1及16日填報標案管理系統。 催辦對策-1: 100萬以上標案轉入系統或檢討會議資料彙整後2日內,函文催辦業務單位於一定期限內填報完成。 催辦對策-2: 標案管理系統填報情形列為府內檢討會議之資料,仍未填報者除檢討外,限定於會後2日內填報完成。 壹、復建工程辦理機制(11/12)

  14. 完工期限展延 完工展延-復建工程無法於行政院規定期限內完工者,第一次及以後展延,統一於7日內函送本府計畫處彙報工程會。(本府102年2月22日召開101年復建工程第3次管控會議紀錄) 經費調整、註銷及內容變更-由本府業務主辦單位彙報工程會。 精進對策-系統填報-1:經費調整、註銷及內容變更執行階段,本府業務主辦單位函文副知計畫處後於2日內確認於復建資訊系統登錄送出。 精進對策-系統填報-2:完工展延階段,完工期限展延案件函文工程會之當日確認資料登錄送出。 壹、復建工程辦理機制(12/12)

  15. 貳、復建工程作業流程精進方向(1/2) 1.4月底前簽訂 2.本府工務處、 農業處、原民 局及13鄉鎮市 公所務必簽訂 努力 新方向 簽訂規劃設計 開口契約 汛期前簽訂 災害提報 1個月內提報 努力 新方向 接獲工程會審議 結果函 1.公文時效管控 2.建立設計書圖 審查機制 辦理權責分工 及規劃設計

  16. 貳、復建工程作業流程精進方向(2/2) 1.公文時效管控 2.先行招標保留決標或保留 契約開工 努力 新方向 接獲行政院 核定函 函縣議會墊付 議會 同意墊付 努力 新方向 縮短簽約~開工日數 決標簽約施工 1.研議加速復建工程款項撥付 2.鄰近地區併標及加強宣導吸 引外來廠商機制 3.公文及系統填報時效管控 召開檢討會議 流廢標處理 系統填報催辦 完工展延 工程 執行管控 努力 新方向 16

  17. 簡報結束 敬請指教
